10.4. Розрахунок трудомісткості робіт по зворотній засипці пазух котлованів і ущільненню ґрунту
а) Зворотна засипка пазух фундаментів.
Засипку пазух фундаментів проводимо|виробляємо,справляємо| бульдозером (наприклад, ДЗ-8 (Д-271 А) на базі трактора Т-100).

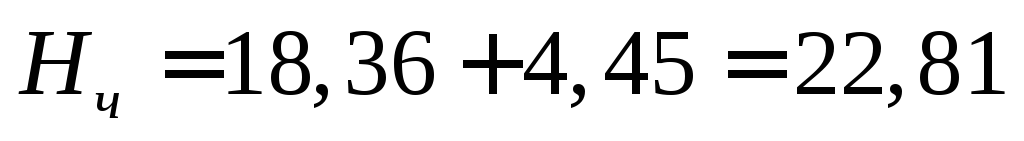

Визначаємо трудомісткість робіт:
(10.5)
де
—
норма часу по ДБН;
—
кількість одиниць об’ємів робіт згідно
ДБН;
—
тривалість зміни, яка приймається для
України, 8 год.|
б) Ущільнення ґрунту пневмотрамбівками при зворотній засипці пазух фундаментів.
Перед ущільненням проводиться|виробляє,справляє| планування ґрунту в пазухах фундаментів, засипаного бульдозером (І група ґрунту).
Нормативний виробіток пневмотрамбівок в зміну:
,
де В
—
вимірник, 100 м3
ущільненого ґрунту, по ДБН, група 134,
люд-год;
—
норма часу по ДБН (робітники + машиністи).
Змінна продуктивність бульдозера при зворотній засипці пазухи фундаментів:
, (10.6)
де V — обсяг робіт, м3; Т — кількість робочих днів; N — кількість робочих змін.
Для одночасного виконання процесу по засипці пазух фундамен|тів| ґрунтом, його плануванню і ущільненню потрібно прийняти таку кількість трамбівок, яка забезпечить змінну продуктивність бульдозера.
Кількість пневмотрамбівок можна визначити за формулою:
(10.7)
У сучасному будівництві рекомендується приймати більш продуктивні ущільнюючі машини і механізми (вібраційні плити, малогабаритні катки тощо).
10.5. Виконання земляних робіт бульдозером
Технологія бульдозерних робіт. Робочий цикл бульдозера складається з трьох операцій: різання ґрунту, його переміщення і повернення машини до місця набору ґрунту. Розглянемо раціональні способи виконання кожної з них.
Набирати ґрунт слід на прямих ділянках при мінімальній (1-й) швидкості переміщення бульдозера. Оскільки в процесі різання важко зберегти постійне заглиблення ножа відвалу, доцільно для різання прийняти гребінчасту схему (як при роботі скреперів). Друга і третя операції бульдозера (транспортування ґрунту і повернення) можуть виконуватися по прямій, бічній або ступінчастій схемах (рис. 10.9).
При прямій схемі бульдозер, рухаючись прямолінійно, набирає ґрунт і переміщує його у відвал, а потім заднім ходом повертається в початкове положення. Бульдозер може працювати за прямою схемою із проміжним валом і без нього. У першому випадку ґрунт спочатку переміщують в проміжний вал (20–25 м від місця різання), а звідти у відвал.
Проміжний вал необхідний при розробці твердого ґрунту, коли за один прохід на ножі не набирається достатньої кількості ґрунту. При бічній розробці бульдозер у момент набору рухається паралельно відвалу, потім повертається в його бік, залишає ґрунт і повертається заднім ходом.
При ступінчастій схемі бульдозер набирає і транспортує ґрунт у напрямку, перпендикулярному осі насипу, окремими рівними ширині відвала бульдозера смугами. Після завантаження бульдозер переміщується заднім ходом в інше місце набору.
Рис
10.9.
Схеми роботи
бульдозера: а — пряма;
б — бокова;
в
— ступінчаста
Окрилки виготовляють з листової сталі завтовшки 10…12 мм, розміром 600900 або 600×1000 мм і приварюють до бічних щік відвала. Окрилки збільшують об’єм переміщуваного ґрунту в 1,5 рази, а швидкість пересування бульдозера майже не знижується.
Траншейний спосіб розробки ґрунту полягає в наступному. Виїмку в плані ведуть смугами (траншеями) на всю глибину (у разі неглибоких виїмок) або на глибину одного ярусу. Між траншеями залишають цільну смугу завширшки 40…80 см, яку розробляють в другу чергу. При такому способі стінки траншеї оберігають ґрунт від висипання з відвала бульдозера. Глибина ярусу приблизно 1 м.
Різання і переміщення ґрунту здійснюється на першій передачі трактора, а повернення в забій — на другій і третій. При дальності переміщення до 70 м бульдозер повертається в забій заднім ходом (без розвороту), при дальності більше 70 м — переднім ходом.
Траншеї і пазухи фундаментів засипають поперечними проходками бульдозера з неповоротним відвалом або поздовжніми проходками універсального бульдозера.
Змінна експлуатаційна продуктивність бульдозера визначається за формулою:
|
(10.8) |
де Т — тривалість роботи бульдозера протягом зміни, год.; q — об’єм ґрунту в щільному стані|достаток|, що переміщується бульдозером за рейс, м3|; α — коефіцієнт, що враховує втрати ґрунту в процесі переміщення: α = 1 – 0,005 lг; Kв| — коефіцієнт використання машини за часом, що приймається рівним 0,8; Тр — тривалість набору ґрунту, хв.: Тр = lр|/vp |, тут lр| — відстань переміщення бульдозера при різанні ґрунту, м|м-код|; ln| — розрахункова відстань переміщення з вантажем, м; lв| — розрахункова відстань переміщення порожнього, м; vг |, vп| — відповідно швидкості бульдозера з вантажем і у порожньому стані, м/хв.
Значення q1|, vв |, vг |, vп |, Tп| для різних марок бульдозера наведені в [8 табл. 21]
На долю бульдозерів у водогосподарському будівництві прикладають значні обсяги робіт. Це пояснюється простотою їх конструкції, надійністю в роботі, низькою вартістю експлуатації, можливістю застосовувати в різних ґрунтових умовах, хорошою маневреністю і прохідністю, високою продуктивністю.
Основні робочі параметри і продуктивність бульдозерів визначаються потужністю базового тягача.
Робочий процес бульдозера при розробці ґрунту показаний на рис. 10.10|. Об’єм ґрунту (м3), який може бути набраний перед відвалом, залежить в основному від лінійних розмірів відвалу бульдозера:
, (10.9)
де
—площа
поперечного перерізу ґрунту перед
відвалом|
(рис. 10.10 г); b0|
— ширина відвалу|відвал|,
м|м-код|;
Н0|
— висота відвалу, м|м-код|;
β
— кут захоплення|захват|,
град;
— кут|ріг,куток|
природного укосу ґрунту (30…40°);
КН|
— коефіцієнт заповнення ємності|місткість|
перед відвалом|відвал|
бульдозера в долях одиниці від найбільш
можливого заповнення (≈ 0,6…0,8).
Різання ґрунту слід здійснювати на горизонтальних ділянках або спусках, оскільки при русі на підйом значна частина сили тяги витрачається на пересування самого бульдозера.
У сприятливих умовах довжина шляху набору ґрунту в середньому рівна 6…10 м. Якщо відома середня товщина стружки, то довжину шляху набору ґрунту знаходять за формулою:
,
(10.10)
де q — об’єм ґрунту, що переміщується відвалом бульдозера, м3;
Кр — коефіцієнт приведення ґрунту до первинної|початковий| щільності (≈ 0,9);
Кп — коефіцієнт втрат ґрунту в бічних валиках при різанні (≈ 1,2);
КН — коефіцієнт нерівномірності товщини стружки|стружка| (до 0,7);
b0| — ширина відвалу|відвал| бульдозера, м|м-код|; h — глибина різання, м.
Таблиця 10.1
