7.3.9. Визначення дальності переміщення ґрунту при плануванні ділянки

Дальність переміщення ґрунту з виїмки в насип визначається як середня відстань між центрами ваги об’ємів насипу й виїмки.

Центр ваги об’ємів насипу й виїмки визначається аналітичним шляхом за допомогою статичних методів по формулі (7.48).

(7.48)

V1; V2 .... Vn об’єми ґрунту окремих ділянок насипу або виїмки;

1(х,у) відстань від осі «х» або від осі «у» до центра ваги насипу або виїмки;

— відстань від центра ваги ґрунту окремих квадратів або фігур насипу або виїмки до осей «х» і «у»;

— сума об’ємів ґрунту окремих квадратів насипу або виїмки.

Відстань між центрами об’ємів насипу й виїмки визначається в масштабі.

Рис. 7. 20. Схема для визначення відстані переміщення ґрунту при вертикальному плануванні ділянки

Приклад: Для площі (рис. 7.20) визначити дальність переміщення ґрунту при плануванні ділянки.

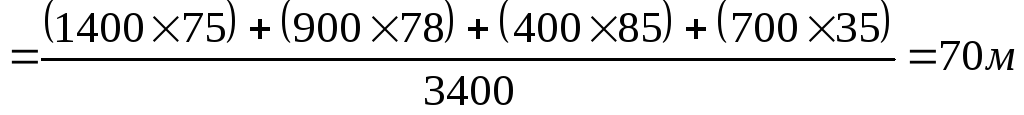

Центр ваги насипу щодо осей «х» і «у» визначається по формулі (7.48).

13* Кизима в. Технологія виконання та проектування земляних робіт в будівництві

Центр ваги виїмки відносно осей «х» і «у» також визначається по формулі (7.48).

Отримані координати центрів ваги насипу й виїмки щодо осей «х» і «у» наносимо на план ділянки (рис. 7.20). Відстань переміщення ґрунту дорівнює відстані між центрами ваги насипу й виїмки й становить (у масштабі) 67 метрів.

Контрольні питання.

1. Підрахунки об’ємів робіт для лінійно-протяжних споруд.

2. Підрахунки об’ємів робіт при розробці котлованів.

3. Підрахунки об’ємів земляних робіт при плануванні майданчиків.

4. Визначення відміток поверхні землі , проектних, робочих.

5. Визначення основних об’єктів земляних мас у фігурах, укосах.

6. Як вираховується лінія нульових робіт і дальність переміщення земляних мас?

8. Вибір способу виробництва земляних робіт і комплектів машин

8.1. Загальні положення

Після визначення об’ємів робіт наступає найбільш відповідальний етап проектування вибір способу виробництва можливих робіт і земляних комплектів машин.

Земляні роботи є найбільш трудомісткими в будівництві і через це вимагають застосування комплексної механізації, при якій механізуються не тільки основні, але і допоміжні операції продуктивного процесу.

При комплексній механізації роботи виконуються за допомогою комплектів машин, взаємно доповнюючи один одного і пов’язаних між собою по основних параметрах і розташуванні в механізованому ланцюзі. Правильно організована комплексна механізація робіт, виключаючи ручну непродуктивну працю, забезпечує в порівнянні з частковою механізацією досягнення вищих техніко-економічних показників по продуктивності праці, використанню машин і вартості робіт.

Основні умови правильного комплектування машин для виробництва земляних робіт комплексно-механізованим способом наступні:

  • кількість машин, що беруть участь в технологічному процесі, по­винна бути мінімальною, а конструкції і параметри їх повністю відповідними умовам роботи, характеру і габаритам споруди, що зводиться;

  • у складі кожного комплекту машин виділяється одна або декілька ведучих, які в основному визначають організацію робіт всього ком­плекту машин, його продуктивність і темпи виробництва робіт;

  • склад комплекту машин повинен забезпечувати безперервність по­току ґрунту від місця його розробки до місця відсипання в насип або відвал; продуктивність кожної вхідної в комплект машини повинна забезпечувати найбільш ефективну роботу провідної (або ведучих) машини.

Вибір найбільш доцільного способу виробництва земляних робіт рекомендується виконувати по наступному плану:

– встановлюють процеси, що входять в повний технологічний ком­плекс, і об’єми робіт по кожному процесу;

– виходячи з об’ємів робіт і термінів їх виконання, характеристики земляної споруди (робочих відміток і розмірів в плані), ґрунтових умов, дальності переміщення ґрунту, рельєфу місцевості, сезону виробництва робіт, наявність води і енергоресурсів визначають можливі в даних умовах способи механізації окремих процесів (два варіанти);

– призначають по кожному варіанту провідні і комплектуючі машини (комплекти машин), визначають кількість їх, встановлюють режим роботи машин, склад і кількість обслуговуючого персоналу;

– порівнюють намічені способи комплексної механізації виробництва робіт за техніко-економічними показниками.

Рис. 8.1. Структура земляних робіт
