- •Организация, нормирование и оплата труда на железнодорожном транспорте
- •Предисловие
- •1.1. Основные научные направления в области организации труда
- •1.2. Методологические основы организации труда
- •1.3. Задачи и основные направления совершенствования организации труда
- •Глава 2. Трудовой процесс и принципы его организации
- •2.1. Понятие производственного и трудового процессов. Типы производства
- •2.2. Структура производственной операции
- •2.3. Классификация и характеристика трудовых движений, действий, приемов
- •2.4. Методы и приемы труда, их оптимизация
- •Глава 3. Разделение и кооперация труда
- •3.1. Сущность и значение разделения труда
- •3.2. Формы разделения труда
- •3.3. Сущность и формы кооперации труда
- •3.4. Пути совершенствования разделения и кооперации труда
- •3.5. Экономические, психофизиологические и социальные критерии разделения и кооперации труда
- •4.1. Рабочие места и их классификация
- •4.2. Организация рабочих мест
- •Зона оптимальной досягаемости рук при работе стоя, см.
- •Средние антропометрические показатели, мм
- •4.3. Обслуживание рабочих мест
- •4.4. Аттестация и рационализация рабочих мест
- •Глава 5. Условия труда и работоспособность человека
- •5.1. Понятие условий труда
- •5.2. Санитарно-гигиенические условия труда и их оптимизация
- •5.3. Эстетические элементы условий труда
- •5.4. Психофизиологические элементы условий труда
- •5.5. Режим труда и отдыха
- •Глава 6. Затраты рабочего времени и их классификация
- •6.1. Понятие о рабочем времени и времени отдыха
- •6.2. Учёт рабочего времени
- •6.3. Особенности режима рабочего времени и времени отдыха, условий труда отдельных категорий работников железнодорожного транспорта, непосредственно связанных с движением поездов
- •6.4. Классификация затрат рабочего времени исполнителя
- •6.5. Классификация затрат времени использования оборудования
- •Глава 7. Методы изучения трудовых процессов и затрат рабочего времени
- •7.1. Классификация методов изучения трудовых процессов и затрат рабочего времени
- •7.2. Фотография рабочего времени
- •7.2.1. Индивидуальная фотография рабочего времени
- •7.2.2. Групповая фотография рабочего времени
- •7.2.3. Самофотография рабочего дня
- •7.2.4. Фотография рабочего времени методом моментных наблюдений
- •Глава 8. Хронометраж
- •8.1. Сущность хронометража и его разновидности
- •8.2. Подготовка к проведению хронометражных наблюдений
- •8.3. Проведение хронометражных наблюдений
- •8.4. Анализ результатов наблюдений
- •8.5. Фотоучет
- •8.6. Фотография производственного процесса
- •Глава 9. Нормирование труда
- •9.1. Понятие и характеристика нормирования труда
- •9.2. Классификация норм труда
- •9.3. Методы нормирования труда
- •9.4. Порядок проектирования норм труда
- •9.5. Организация управления нормированием труда на железнодорожном транспорте
- •Глава 10. Нормативы по труду
- •10.1. Сущность, классификация и сфера применения нормативов по труду
- •10.2. Методические основы проектирования нормативов по труду
- •10.3. Системы микроэлементных нормативов времени
- •Глава 11. Нормирование труда локомотивных бригад
- •11.1. Организация труда локомотивных бригад
- •11.2. Исходные данные для нормирования труда работников локомотивных бригад
- •11.3. Нормирование труда локомотивных бригад, занятых на поездной работе
- •11.4. Расчет численности локомотивных бригад
- •Глава 12. Нормирование труда на маневровых работах
- •12.1. Характеристика маневровой работы на железнодорожных станциях
- •12.2. Техническое нормирование маневровой работы
- •12.3. Нормирование операций по окончанию формирования составов на вытяжных путях
- •12.3.1. Окончание формирования одногруппного состава при накоплении вагонов на одном пути
- •12.3.2. Окончание формирования одногруппного или двухгруппного состава с использованием двух путей для накопления вагонов
- •12.3.3. Окончание формирования многогруппного (сборного) состава на вытяжных путях при накоплении вагонов на одном пути
- •12.4. Нормирование маневровых операций с транзитными составами
- •12.4.1. Отцепка вагонов с техническими или коммерческими неисправностями
- •12.4.2. Смена групп вагонов
- •12.5. Нормирование маневровых работ с местными вагонами
- •12.6. Расчет норм выработки комплексных (маневровых) бригад
- •Глава 13. Организация и нормирование труда на погрузочно-разгрузочных работах
- •13.1. Организация труда на погрузочно-разгрузочных работах
- •13.2. Отраслевые нормы времени и выработки на переработку грузов
- •§1. Погрузка или выгрузка грузов в мешках и кулях погрузчиками грузоподъемностью до 1,5 тонны, оборудованными вилочным захватом
- •13.3. Проектирование норм выработки и времени
- •13.4. Расчет численности рабочих
- •Глава 14. Нормирование труда на путевых работах
- •14.1. Основные принципы организации труда в путевом хозяйстве
- •14.2. Планирование и организация путевых работ
- •14.3. Нормирование труда на работах по текущему содержанию, ремонту пути и искусственных сооружений
- •14.4. Расчет численности работников, занятых на текущем содержании пути
- •Глава 15. Организация и нормирование слесарных работ
- •15.1. Понятие слесарных работ, их виды и организация
- •15.2. Нормирование слесарных работ
- •15.3. Проектирование норм на слесарные работы аналитически исследовательским способом
- •15.4. Порядок разработки укрупненных норм времени
- •Глава 16. Нормирование работ на металлорежущих станках
- •16.1. Понятие об обработке металлов резанием
- •16.2. Выбор оптимального режима резания на токарном станке
- •16.3. Нормирование токарных работ
- •Глава 17. Нормирование труда на сварочных работах
- •17.1. Общие сведения о сварке и выбор режима сварки
- •17.2. Выбор режима сварки
- •17.3. Нормирование электродуговой сварки и наплавки
- •17.4. Нормирование газовой сварки и наплавки
- •Глава 18. Нормирование труда рабочих, занятых обслуживанием производства
- •18.1. Виды работ по обслуживанию производства
- •18.2. Нормирование труда и разработка нормативов численности рабочих по обслуживанию производства
- •18.3. Разработка нормированных заданий
- •1. График выполнения работ
- •2. Маршруты обхода оборудования и его профилактического обслуживания
- •Глава 19. Организация и нормирование труда служащих
- •19.1. Организация и условия труда служащих
- •19.2. Регламентация труда служащих
- •19.3. Нормирование труда служащих
- •19.4. Укрупненное нормирование численности служащих
- •Глава 20. Организация оплаты труда
- •20.1. Понятие и сущность оплаты труда
- •20.2. Тарифная система организации оплаты труда
- •20.3. Корпоративная система оплаты труда работников железнодорожного транспорта
- •20.4. Формы и системы оплаты труда
- •20.5. Виды надбавок к заработной плате и порядок их определения
- •20.6 Организация материального стимулирования
- •Доли премии для показателей премирования по каждой группе (категории) работников
§1. Погрузка или выгрузка грузов в мешках и кулях погрузчиками грузоподъемностью до 1,5 тонны, оборудованными вилочным захватом
Таблица 13.1
Нормы выработки и времени на погрузочно-разгрузочные работы
(тарно-упаковочного груза)
Масса одного места, кг |
Состав исполнителей
|
Погрузка и разгрузка железнодорожного подвижного состава и автотранспорта |
|||||||||||
электропогрузчиками грузоподъемностью 1т |
электропогрузчиками грузоподъемностью до 1,5т |
||||||||||||
Расстояние передвижения погрузчика, м |
|||||||||||||
До 30 |
31-50 |
До 30 |
31-50 |
||||||||||
Норма выра- ботки, т |
Норма времени |
Норма выра- ботки, т |
Норма времени |
Норма выра- ботки, т |
Норма времени |
Норма выра- ботки, т |
Норма времени |
||||||
Механи-затор, ч |
Грузчи-ков, чел-ч |
Механи-затор, ч |
Грузчи-ков, чел-ч |
Механи-затор, ч |
Грузчи-ков, чел-ч |
Механи-затор, ч |
Грузчиков, чел-ч |
||||||
До 30 |
1 водитель погрузчика, 4 грузчика |
116,7 |
0,06 |
0,24 |
113,6 |
0,0616 |
0,246 |
133,3 |
0,0525 |
0,21 |
128,7 |
0,0544 |
0,218 |
До 30 |
1 водитель погрузчика, 3 грузчика |
98 |
0,0714 |
0,214 |
94,5 |
0,0734 |
0,22 |
112 |
0,0625 |
0,1875 |
108 |
0,0648 |
0,194 |
До 30 |
1 водитель погрузчика, 2 грузчика |
74,7 |
0,0937 |
0,0187 |
72,7 |
0,0963 |
0,193 |
85,3 |
0,0821 |
0,164 |
82,4 |
0,085 |
0,17 |
31-50 |
1 водитель погрузчика, 4 грузчика |
129,4 |
0,0541 |
0,216 |
125,9 |
0,0556 |
0,224 |
144,9 |
0,0483 |
0,193 |
1470 |
0,05 |
0,2 |
31-50 |
1 водитель погрузчика, 3 грузчика |
108,7 |
0,0644 |
0,193 |
105,7 |
0,0662 |
0,197 |
121,7 |
0,0575 |
0,173 |
117,6 |
0,0595 |
0,179 |
13.3. Проектирование норм выработки и времени
Технологический процесс погрузки-выгрузки должен предусматривать выполнение заданных объемов работ наименьшей численностью рабочих при широком применении комплексных бригад и совмещения профессий. Нормы выработки и времени на погрузочно-разгрузочные работы устанавливают не на операцию производственного процесса, а на весь перегрузочный процесс в целом, состоящий обычно из комплекса операций.
Нормы для механизированных погрузочно-разгрузочных работ проектируют в такой последовательности:
анализируют наиболее целесообразную структуру технологической схемы погрузки-выгрузки груза;
проектируют наиболее рациональный способ выполнения отдельных операций процесса;
определяют продолжительность каждой операции, входящей в процесс;
выявляют лимитирующую операцию комплексного технологического процесса, которую принимают в качестве расчетной.
приводят производительность труда на всех предшествующих и последующих операциях процесса в соответствие с производительностью при выполнении лимитирующей операции путем изменения численности рабочих, количества машин и механизмов;
бригады (грузчиков, механизаторов (машинистов кранов, водителей погрузчиков, стропальщиков)), необходимый для качественного и своевременного выполнения работы.

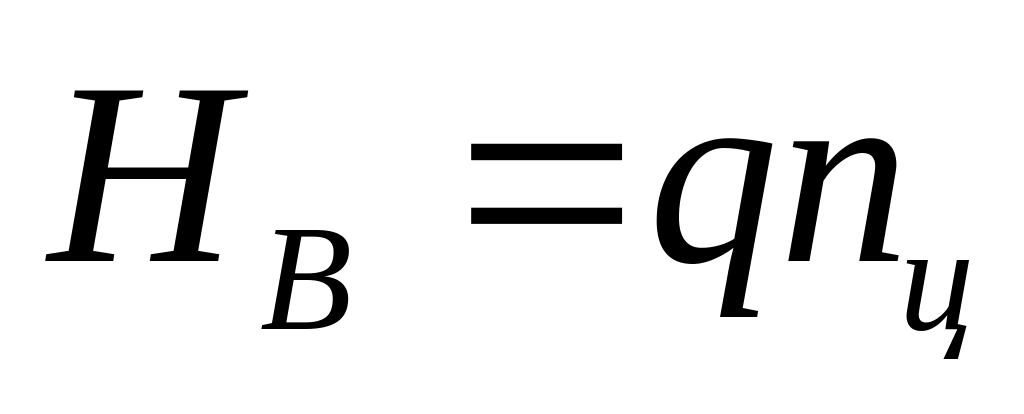

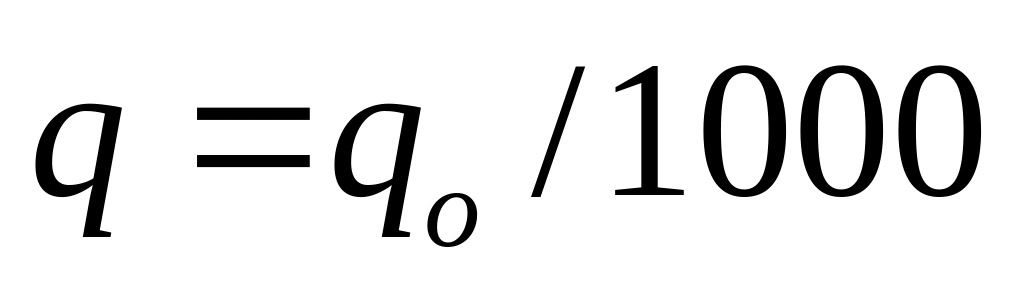

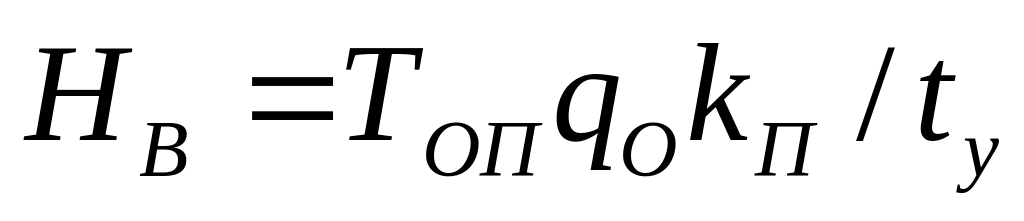

Норма выработки комплексной бригады за учетный период:
,
(13.1)
где
— число рабочих в бригаде, чел.;
— продолжительность учетного периода,
на который устанавливается норма
выработки (рабочий день, месяц и т. п.),
ч;
—
норма времени, чел-ч.

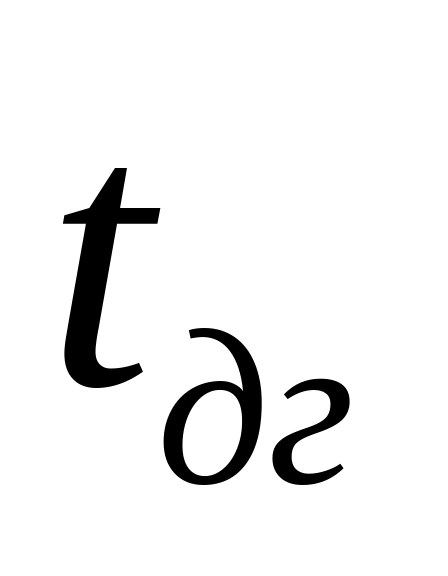

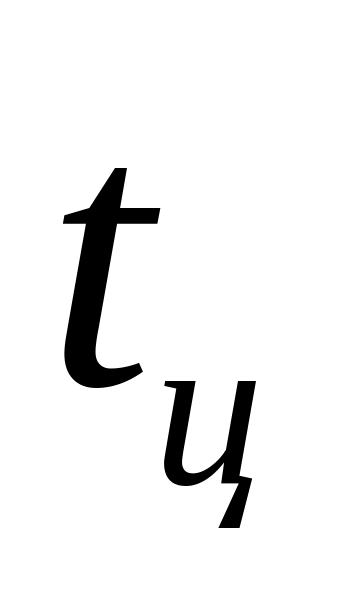

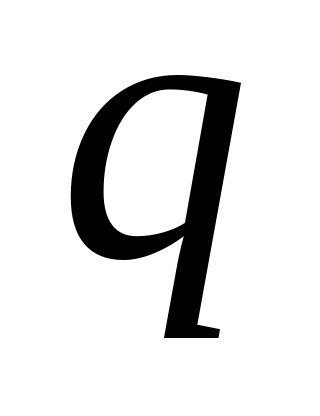

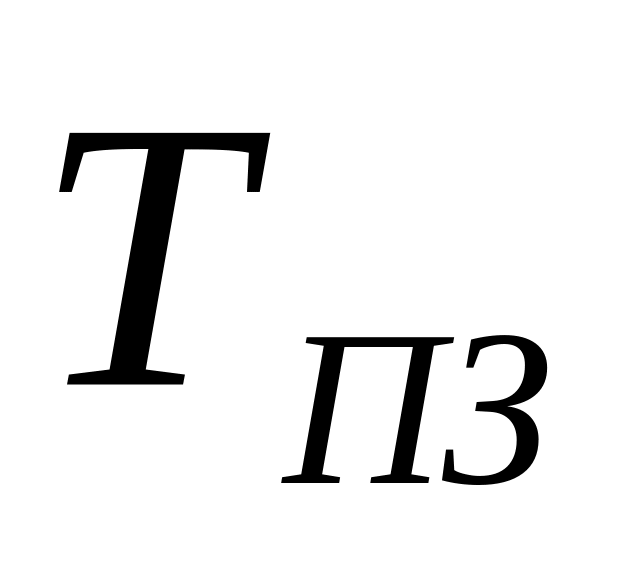

Норма времени на погрузочно-разгрузочные работы в общем виде:
(13.2)

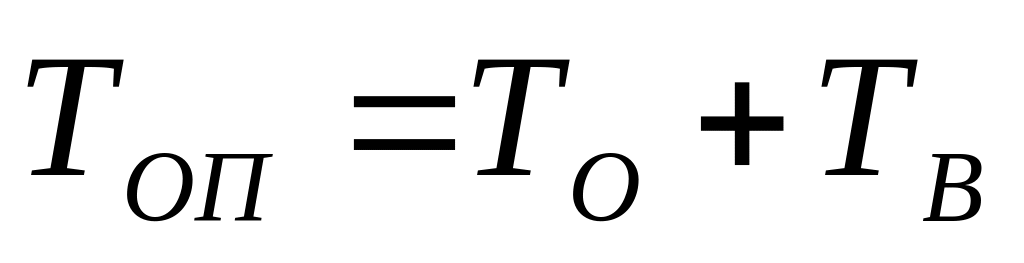

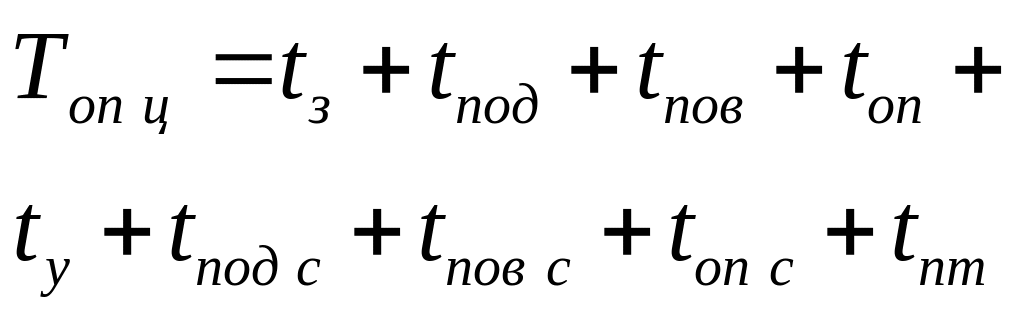

Оперативное время:
(13.3)
На
погрузочно-разгрузочных работах основное
время
представляет собой затраты времени на
выполнение операций, связанных с
погрузкой и выгрузкой груза: укладку
грузов на поддоны, самоходные тележки,
автомобили, в штабели или специально
отведенные места для складирования;
погрузку-выгрузку грузов из подвижного
состава бросом; выгрузку сыпучих грузов
из подвижного состава через люки; укладку
груза на плечо, тележку, тачку, носилки;
снятие груза со стеллажей и штабелей;
укладку и снятие груза с ленты транспортера,
перемещение его вручную от места выгрузки
к месту укладки; набор груза в ковш и
высыпание из ковша погрузочными машинами,
застропку, отстропку грузов при
перемещении их с места выгрузки к месту
складирования кранами, укладку грузов
на весы, перемещение грузов автопогрузчиками
и т. д.
Вспомогательное
время
— это время, затрачиваемое на операции,
обеспечивающие выполнение основной
работы. К ним относят: затаривание груза
в ящики, корзины в процессе погрузки-выгрузки,
установку стоек, прокладок, крепление
и раскрепление грузов при погрузке в
крытые вагоны, на открытый подвижной
состав и автомобили и снятие креплений
при выгрузке; снятие и накладку закруток
на двери и люки; открывание и закрывание
дверей и люков вагонов и полувагонов,
бортов железнодорожных платформ,
автомобилей; установку и снятие дверных
заграждений и овощных решеток; укрытие
грузов брезентом и раскрытие их; подборку
грузов на складе по транспортным
документам; переходы в пределах рабочей
зоны без изменения технологии выполнения
работы и т. п.
Подготовительно-заключительное
время
— это время на ознакомление с работой;
осмотр и прием машин, путей, площадок;
расстановку рабочих по фронту работы;
уборку снега перед началом погрузки
или после выгрузки; подноску, подвозку
и осмотр инструмента, приспособлений,
инвентаря и средств малой механизации;
обработку лица и рук защитной пастой;
надевание спецодежды, респираторов при
выполнении работ с химическими, вредными
и пылящими грузами; осмотр и проверку
состояния подкрановых путей, расположения
штабелей грузов и др.
Время
обслуживания рабочего места
затрачивается на выполнение работ,
связанных с организацией
погрузочно-разгрузочного процесса,
обеспечением необходимого технического
состояния и бесперебойной работы
погрузочно-разгрузочных машин, механизмов,
инвентаря и поддержанием на рабочем
месте порядка. К таким работам относятся:
периодический осмотр и смазка вращающихся
частей машин и механизмов, грузозахватных
приспособлений в процессе работы;
экипировка машин топливом, водой,
смазочными материалами, песком;
регулировка и подналадка машин и
механизмов в процессе работы с опробованием
на холостом ходу; расстановка и
перестановка погрузочно-разгрузочных
машин и механизмов по фронту работ;
установка, крепление и снятие мостков,
подмостей, трапов; переноска, передвижка
в пределах склада и установка весов для
перевески груза и т. д.
Время
регламентированных технологических
перерывов
включает в себя перерывы в работе:
грузчиков при погрузке-выгрузке в связи
с ожиданием порожних грузозахватных
приспособлений, опусканием и подниманием
грузов или передвижением машин по фронту
работы; механизаторов в связи с застропкой
и отстропкой грузов, освобождением
грузозахватных приспособлений; перерывы
вследствие подачи, уборки или расстановки
подвижного состава у мест
погрузочно-разгрузочных работ,
перестановки кранов с одного пути на
другой и т. д.
Время
на отдых и личные надобности
— это время перерывов, используемых
для отдыха, личной гигиены и естественных
надобностей.
Норма выработки за смену при механизированной погрузке-выгрузке грузов машинами периодического действия:
,
(13.4)
где
— масса груза в одном подъеме или масса
груза, перемещаемого за один цикл, т;
— число
циклов погрузочно-разгрузочной машины,
совершаемых за смену.
При погрузке-выгрузке тарно-упаковочных и штучных грузов кранами, оборудованными крюками, масса груза в одном подъеме:
,
(13.5)
где
— масса одного места груза, кг;
— количество мест груза с одинаковой массой.
Число циклов машины за смену:
,
(13.6)
где
— время оперативной работы за смену,
мин;
— продолжительность одного цикла
машины, с.
Норма выработки за смену при механизированной погрузке-выгрузке машинами непрерывного действия:
- тарно-упаковочных и штучных грузов транспортерами:
,
(13.7)
где
—
коэффициент перевода килограммов на
минуту в тонны на смену, равный 0,06;
— интервал
времени между очередными укладками
мест груза на ленту (принимают по данным
наблюдений), с;
Для машин периодического действия затраты оперативного времени на один цикл:
,
(13.8)
где
— время застропки груза;
— время
на подъем груза, не совмещенный с
поворотом стрелы;
— время
на поворот стрелы;
— время
на опускание груза, не совмещенное с
поворотом стрелы;
— время
на установку и отстропку груза;
— время
на подъем крюка без груза, не совмещенное
с поворотом стрелы;
— время
поворота стрелы крана без груза;
— время
на опускание крюка без груза, не
совмещенное с поворотом стрелы;
— время
на неперекрываемые технологические
перерывы, возникающие между смежными
элементами цикла.
Число и содержание элементов цикла изменяются в зависимости от рода груза и условий его перемещения. Затраты оперативного времени по отдельным элементам цикла устанавливаются по нормативам, а при их отсутствии — по результатам наблюдений за рационально-организованным процессом работы.
Продолжительность некоторых элементов цикла может быть определена расчетом. Например, время на:
- подъем груза:
;
(13.9)
- опускание груза:
;
(13.10)
- поворот стрелы:
,
(13.11)
где
— высота подъема и опускания груза, не
совмещенных с поворотом стрелы;
— скорость
подъема и опускания груза (принимают
по паспорту крана);
—
время
на включение-выключение, разгон и
торможение грузоподъемного механизма;
— средний
угол поворота стрелы крана, определенный
с учетом позиции крана относительно
вагона и склада;
— число поворотов стрелы крана в минуту (принимают по паспорту).
Затраты оперативного времени на один цикл работы погрузчика:
,
(13.12)
где
— время захвата груза погрузчиком;
— время
движения погрузчика с грузом на
определенное расстояние;
— время
разгрузки груза с погрузчика;
— время
движения погрузчика в порожнем
направлении.
Нормы выработки на ручные и машинно-ручные погрузочно-разгрузочные операции:
,
(13.13)
где — установленная продолжительность рабочей смены, мин;
— нормативная
продолжительность основного и
вспомогательного времени на выполнение
единицы объема работы (1 т, 1 шт., 1м3
и т. д.) чел-мин (принимают по данным
хронометражных наблюдений).
Время на подготовительно-заключительные действия , обслуживание рабочего места , отдых и личные надобности , определяют по нормативам в зависимости от рода груза, типа подвижного состава и способа выполнения погрузочно-разгрузочных работ. В случае отсутствия этих нормативов продолжительность перечисленных затрат определяют на основе наблюдения и измерения непосредственно при выполнении погрузочно-разгрузочных работ.
