4 Транспортні і земляні роботи при спорудженні трубопроводів
Для спорудження трубопроводів на трасу поставляють і розвозять по ній труби, секції труб, сталеву перекривальну арматуру (крани, засуви), залізобетонні крупно-габаритні вироби, ізоляційні матеріали, монтажне обладнання, механізми та інші спеціальні вантажі. Основний об’єм перевезень при спорудженні труб складають труби і секції трубопроводів.
До окремих пунктів траси вантажі поставляють залізничним, водним і автомобільним транспортом. Труби, секції труб та інші крупно-габаритні і довгомірні вантажі розвозять вздовж траси спеціальним автотранспортом.
4.1Транспортна схема, транспортний процес і його елементи
При спорудженні магістральних трубопроводів велике значення має правильний вибір схеми транспортування вантажів від місця розвантаження до місця призначення на трасі.
Організація перевезення вантажів залежить від характеру перевезень і відділі їздки. Схема руху вибирається так, щоб продуктивність була найбільшою, а собівартість найменшою.
Маршрутом називається шлях руху автомобілів, або автомобільних поїздів при перевезеннях.
Найбільш розповсюджені маршрути: маятниковий (рис. 4.1, а) і кільцевий (рис. 4.1, б). Інколи також розрізняють радіальні і питлеві маршрути, які можуть бути подані як часткові випадки перелічених.
а – маятникові маршрут (А, В – пункти призначення); б – кільцеві маршрут (А, В, С, D, E – пункти призначення); в – маршрути перевезення секцій труб з бази на трасу (А – зварювальна база; b, с, d, . . . і – рейси); г – схема визначення плеча роботи маятникового маршруту на трасі (С1, С2 – залізно дорожні станції або пункти розвантаження)
Рисунок 4.1 – Маршрути перевезення вантажів
Маятниковий маршрут являє собою неодноразовий рух автомобілів або автопоїздів по одному напрямку від місця завантаження до місця розвантаження. У зворотному напрямку транспортні засоби можуть рухатися з вантажем або без нього. В останньому випадку коефіцієнт використання транспортного засобу складає 0,5.
Кільцевий маршрут – рух транспортного засобу в одному напрямку по замкнутій лінії, на якій розташовані пункти навантаження і розвантаження.
Довжина маршруту – це шлях, який проходить автомобіль або автопоїзду від початкового до кінцевого циклу. Вона дорівнює:
для маятникового маршруту (рис. 4.1, а)
;

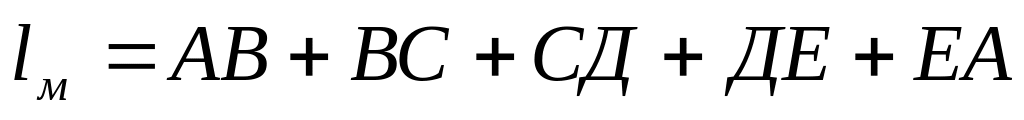

для кільцевого маршруту (рис. 4.1, б)
Час обороту – закінчений цикл руху по всьому маршруту з поверненням транспорту в пункт руху.
Час обороту розраховують:
для маятникового маршруту
. (4.1)
для кільцевого маршруту
, (4.2)
– експлуатаційна швидкість; І – час між проїздом автомобілів, що рухаються один за одним в одному напрямку в один і той самий пункт
, (4.3)
де – число автомобілів або автопоїздів на маршруті.
Досвід спорудження трубопроводів показує, що найбільше розповсюдження має маятниковий маршрут. Маятникові маршрути можуть мати наступні різновидності: 1) рух між двома кінцевими пунктами в однакових дорожніх умовах з вантажем в прямому напряму і без вантажу у зворотному; 2) рух від залізничної станції до траси і дальше по трасі до зварювальної бази, або до іншого пункту розвантаження; 3) рух від постійного пункту навантаження (бази) з розвантаженням вантажів послідовно по трасі (довжина маршруту для кожного рейсу буде мати нове значення).
Час обороту автомобіля або автопоїзда на будь якому маятниковому маршруті рівний
,
де tн – час навантаження; tр – час розвантаження; – технічна швидкість, що не враховує час на зупинки в дорозі, за виключенням затримок за умови дороги (зупинки біля світлофорів, шлагбаумів і т.п.); n – кількість їздок з вантажем за оборот (як правило n=1), тобто в зворотному напрямку автомобіль їде пустим.
