- •Донбаська національна академія будівництва і архітектури
- •Тема 1. Ринок і продукція Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 2. Товарна та цінова політика підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 3. Прогнозування та планування діяльності підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 4. Обгрунтування виробничої програми підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 5. Персонал підприємства, продуктивність і оплата праці Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 6. Інтелектуальний капітал Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 7. Основний капітал Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 8. Оборотний капітал Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 9. Інвестиції Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 10. Техніко-технологічна база та виробнича потужність підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 11. Матеріально-технічне забезпечення і виробнича логістика Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 12. Організація операційної діяльності Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 13. Системи забезпечення конкурентоспроможності продукції Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 14. Витрати підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 15. Фінансово-економічні результатии суб’єктів господарювання Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема. 16. Оцінювання ефективності інноваційно-інвестиційної діяльності Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 17. Інтегральна ефективність діяльності підприємства та його конкурентоспроможність Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 18. Трансформація і реструктуризація підприємств Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 19. Оптимізація бізнес-процесів підприємства Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Тема 20. Економічна безпека підприємства, системного управління організацією Методичні поради до вирішення задач
- •Приклади вирішення задач
- •Приклади задач для самостійного розв’язання
- •Список використаної літератури
- •Збірник задач
- •86123, Донецька обл., м. Макіївка, вул. Державіна, 2
Приклади вирішення задач
Задача 1. Розрахуйте тривалість циклу технологічних операцій за умови застосування паралельного виду руху оброблюваних деталей, якщо:
1. Розмір партії деталей становить 20 шт.;
2. Деталі з однієї технологічної операції на іншу передаються передаточними партіями по 5 штук..
3. Технологічний процес механічної обробки деталей охоплює 3 операції, норма виконання кожної з яких становить: першої – 4 хв., другої – 3 хв., третьої – 1,5 хв.
4. Кількість робочих місць: 1 операція - 2; 2- 1; 3 – 1.
Розв’язання:
1. Визначимо тривалість циклу технологічної операції за умови застосування паралельного руху за формулою:
Тm.пар = +(n-nm) max, (127)
де П – розмір партії деталей,
Пр – розмір передаточної партії
t – норма виконання кожної операції
m – кількість робочих місць по операціям
Тпар. = (4/2 + 3 + 1,5) + (20 – 5) * 3 = 51,5 хвилин
Висновок. Тривалість циклу технологічної операції 51,5 хвилин.
Задача 2. Визначить тривалість технологічного циклу обробки деталей при паралельно-послідовному їх поєднанні, користуючись такою вихідною інформацією:
1. Розмір партії деталей становить 35 шт.;
2. Деталі з однієї технологічної операції на іншу передаються передаточними партіями по 5 штук..
3. Технологічний процес механічної обробки деталей охоплює 3 операції, норма виконання кожної з яких становить: першої – 4 хв., другої – 3 хв., третьої – 1,5 хв.
4. Кількість робочих місць: 1 операція - 2; 2 - 1; 3 – 1.
Розв’язання:
1. Визначимо тривалість технологічного циклу обробки деталей при паралельно-послідовному поєднанні операцій:
Тm.п.п=, |
(128) |
де n – кількість предметів у партії, од.;
t– тривалість обробки одного предмета, хв.;
М– кількість робочих місць, на яких виконується операція, од.;
m – кількість операцій технологічного процесу (i = 1,2...m);
nm – розмір транспортної (передаточної) партії, од.
Висновок. Тривалість технологічного циклу обробки деталей при паралельно-послідовному поєднанні операцій складає 182,5 хвили.
Задача 3. Треба обчислити такт поточної лінії по обробці втулок, необхідну кількість робочих місць (металообробних верстатів) і коефіцієнт їх завантаження за технологічними операціями на основі наведеної далі вихідної інформації.
Прямоточна лінія по механічній обробці втулок працює у робочі дні за двозмінним графіком звичайної тривалості (по 8 год.). Денний випуск становить 700 остаточно оброблених втулок. Технологічний процес складається з 5 операцій. Тривалість кожної з них становить: перша – 1 хв., друга – 0,5 хв., третя – 3 хв., четверта – 2 хв., п’ята – 2,5 хв.
Розв’язання:
1. Визначимо такт поточної лінії за формулою:
(129)
де Tk – корисний фонд часу роботи лінії за розрахунковий період, хв.;
N– обсяг виробництва продукції за розрахунковий період, од.
2. Визначимо необхідну кількість робочих місць:
(130)
де ti – час на виготовлення одиниці виробу, од.;
r– такт поточної лінії, хв.
3. Визначимо коефіцієнт завантаження робочих місць:

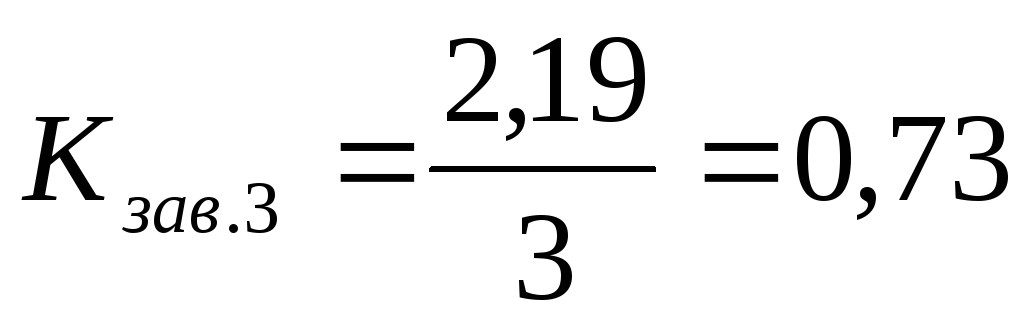

, (131)
де Рскор – скоригована кількість робочих місць.
Висновок. Так потокової лінії – 1,37 хв., необхідна кількість робочих місць – 9 (1+1+3+2+2), коефіцієнти завантаження робочих місць 0,73; 0,36; 0,73; 0,73; 0,91 відповідно для 1, 2, 3, 4 та 5-го робочих місць.
Задача 4. Визначити тривалість технологічної фази виробничого циклу при послідовному, паралельному і паралельно-послідовному русі предметів праці у процесі виробництва. Кількість деталей у партії 13 шт. Тривалість окремих операцій наведена у табл. 70.
Таблиця 70
Номер операції |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
Усього |
Тривалість операції, хв. |
8 |
5 |
7 |
6 |
9 |
4 |
3 |
2 |
44 |
Розв’язання:
1. Визначимо тривалість циклу, хв.:
1.1. при послідовному русі:

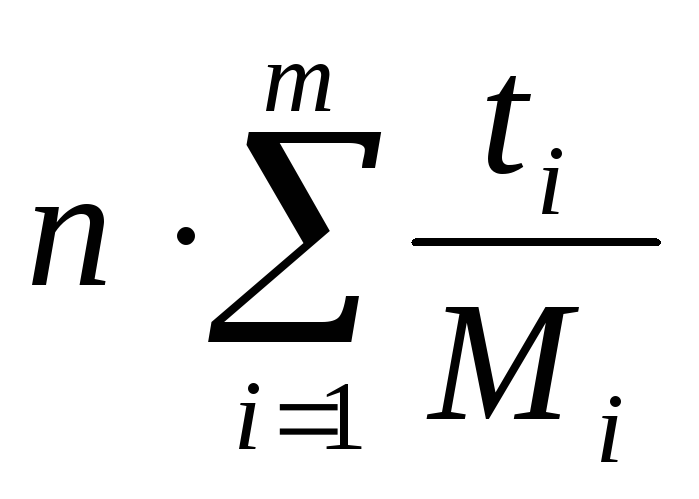

Тm.посл=, (132)
де n – кількість предметів у партії, од.;
t – тривалість обробки одного предмета, хв.;
М – кількість робочих місць, на яких виконується операція, од.;
m – кількість операцій технологічного процесу (i = 1,2...m).
Тm.посл. = 13 * 44 = 572 хв.
1.2. при паралельному русі:
Тm.пар = +(n-nm) max, (133)
де n – кількість предметів у партії, од.;
t – тривалість обробки одного предмета, хв.;
М – кількість робочих місць, на яких виконується операція, од.;
m – кількість операцій технологічного процесу (i = 1,2...m);
nm – розмір транспортної (передаточної) партії, од.
Тm.пар. = 44 + (13-1) * 9 = 152 хв.
1.3. при паралельно-послідовному русі:
Тm.п.п=, (134)
де n – кількість предметів у партії, од.;
t0 – сумарна тривалість виконання усіх операцій, хв.;
Σtд – сумарна тривалість довгих операцій (операція вважається довгою, якщо попередня і наступна операція менш тривалі), хв.;
Σtк – сумарна тривалість коротких операцій (операція вважається короткою, якщо попередня і наступна операція триваліші), хв.
Тп.п. = 44 + 9 * [(8 + 7 + 9) – (5 + 6)]= 161 хв.
Висновок. Тривалість циклу становитиме: при послідовному русі – 572 хв., при паралельному – 152 хв., при послідовно-паралельному – 161 хв.
Задача 5. Розрахувати кількість робочих місць, такт і довжину багатопредметної потокової лінії із складання приймачів, магнітофонів і телевізорів, якщо трудомісткість їх складання становить відповідно 24,8 год., 15, 18,7 год, а обсяг випуску - 250, 200, 500 шт./міс. Крок конвеєра – 1,2 м, режим роботи – п’ятиденка, 2 зміни; номінальний фонд – 22 дні. Розміщення робочих місць двостороннє, радіус закругленої лінії – 1 м. Тривалість зміни 8,2 год. Вказати найраціональнішу послідовність запуску виробів на потік.
Розв’язання:
1. Визначимо кількість робочих місць при багатопредметній лінії:
(135)
де Тц – трудомісткість складання виробів;
Nі – обсяг випуску виробів;
Фд – фонд робочого часу.
Отже, приймаємо 52 робочих місця.
2. Визначимо такт лінії:
(136)
де - Tk – корисний фонд часу роботи лінії за розрахунковий період, хв.;
N – обсяг виробництва продукції за розрахунковий період, од.
2.1. при складанні приймачів:
2.2. при складанні магнітофонів:
2.3. при складанні телевізорів:
3. Розрахуємо довжину потокової лінії, м:
(137)
де l – шаг конвеєра або довжина між центрами двох робочих місць, м;
Рм – кількість робочих місць, од.;
R – радіус закруглення конвеєра, м.
Висновок. Кількість робочих місць – 52, такт лінії для приймачів – 28,62 хв., для магнітофонів – 17,31 хв., для телевізорів – 21,58 хв. Найраціональніша послідовність запуску виробів на лінію: приймачі, телевізори, магнітофони. Довжина потокової лінії становитиме 33,2 м.
Задача 6. Потокова лінія працює 230 днів/рік у дві зміни. Тривалість зміни 8,2 год. Простої обладнання на ремонт становлять 5% режимного фонду робочого часу. Норми часу на виконання операцій становлять, хв.: токарна – 12,3; свердлильна – 13,7; фрезерна – 2,5; шліфувальна – 8,4; полірувальна – 7,2; зубонарізна – 26,8.
Визначити кількість робочих місць на окремих операціях та коефіцієнт завантаження потокової лінії, якщо норма випуску продукції 60 тис.шт./рік, а технологічно неминучий брак – 6%.
Розв’язання:
1. Визначимо дійсний фонд робочого часу потокової лінії, год/рік:
(138)
де Фн – номінальний фонд робочого часу;
S – кількість змін;
tзм - тривалість зміни;
Пр – простої обладнання на ремонті.
або 215004 хв/рік
2. Визначимо норму запуску виробів на потокову лінію, шт../р.:
(139)
де Nв – норма випуску продукції;
б – відсоток браку.
Отже, приймаємо 63830 шт./рік.
3. Визначимо такт однопредметної потокової лінії, хв.:
4. Розрахуємо кількість робочих місць:
(140)
де ti – час на виготовлення одиниці виробу, од.;
r– такт поточної лінії, хв.
4.1. токарна:
4.2. свердлильна:
4.3. фрезерна:
4.4. шліфувальна:
4.5. полірувальна:
4.6. зубопротезна:
5. Визначимо коефіцієнт завантаження робочих місць:
(141)
де Срозр.t – норми часу на виконання операцій;
Висновок. Коефіцієнт завантаження робочих місць 0,87. Необхідна кількість робочих місць для токарної операції – 4, для свердлильної – 5, для фрезерної – 1, для шліфувальної – 3, для полірувальної – 3, для зубопротезної – 8.
