Тема 9. Інвестиції Методичні поради до вирішення задач
Введення в дію потужностей за рахунок розширення і нового будівництва (Мн.б.) визначається як різниця між наміченим випуском продукції за планом і можливим випуском на діючих потужностях з врахуванням реконструкції і технічного переозброєння підприємств.
|
|
де Оп – плановий обсяг випуску продукції (робіт, послуг);
Мн – потужність на початок планового періоду;
Мвиб – потужність, яка вибуває у плановому періоді;
∆Мт.п., ∆Мр – приріст виробничих потужностей відповідно за рахунок технічного переозброєння і реконструкції діючих підприємств;
∆Мосв. – приріст потужностей за рахунок освоєння проектної потужності;
∆Мном. – зміна потужності за рахунок зміни номенклатури (асортименту) випуску продукції.

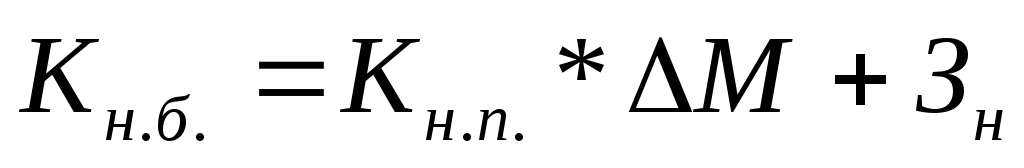

Загальний обсяг капітальних інвестицій по об’єкту будівництва (Кн.б.) в даному випадку може визначатися за формулою:
|
|
де Кн.п. – питомі нормативні вкладення на одиницю потужності;
∆М – приріст потужності у відповідних фізичних одиницях виміру;
Зн – нормативний заділ по будівництву підприємства, розрахований в млн. грн.
потреба в обсягах капітальних інвестицій в цілому, у тому числі на підтримання потужностей (Кп.м.); реконструкцію і технічне переозброєння діючих підприємств (КТ.П.+рек); будівництво нових об’єктів з розподілом на перехідне (КБП) і розпочате будівництво в плановому році(КБЗ); на створення заділу по потужності (КЗ.П), на завершення робіт по введених в експлуатацію об’єктах, тобто:
|
|
Плановий показник готовності будівельного заділу визначається за формулою:
|
|
де Кп – освоєний обсяг капітальних інвестицій з початку будівництва на дату визначення заділу;
Вп – вартість основних фондів, введених в дію по задільних об’єктах з початку будівництва;
С– вартість об’єктів, які знаходяться в будівництві за договірними цінами.
Для розрахунку заділу в житловому будівництві можна використовувати наступні формули:
заділ у відсотках (Зк.в.)
|
|
де В1, В2, В3, В4 – плановий розподіл введення в експлуатацію загальної площі житла за кварталами року, %;
К1, К2, К3, К4– необхідна готовність будинків на кінець року, яка забезпечує їх введення в експлуатацію відповідно до норм, у відсотках.
заділ за кошторисною вартістю (Зс)
|
|
де Зк.в. – готовність заділу, %;
С– загальна кошторисна вартість (договірна ціна) будівництва житла.
При розробці плану капітальних інвестицій важливо визначити обсяги незавершеного будівництва на кінець планового періоду. Розрахунок заділу здійснюється за формулою:
|
|

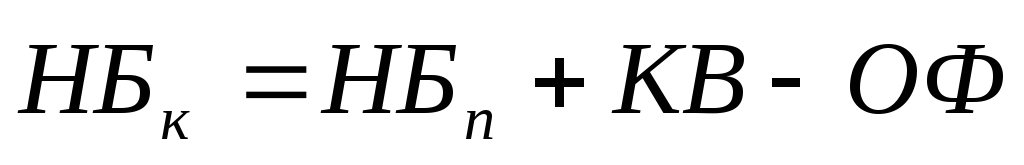

де НБп – незавершене будівництво на початок планового періоду;
КВ– обсяг капітальних інвестицій на плановий період;
ОФ– вартість основних фондів, що вводяться у дію у плановому періоді.
Приклади вирішення задач
Задача 1. Визначити потребу підприємства в капітальних інвестиціях та обсяги незавершеного будівництва на кінець планового періоду, використовуючи такі дані:
Таблиця 57
Дані для розрахунку, тис. грн.
Показник |
Значення |
Потреба підприємства в інвестиціях на підтримку потужностей |
10 |
Потреба підприємства в інвестиціях на реконструкцію і технічне переозброєння |
55 |
Інвестиції на нове будівництво в плановому періоді |
52 |
Інвестиції на перехідне будівництво |
27 |
Проектна потужність підприємства |
250 |
До планового періоду було введено потужностей |
135 |
Згідно з планом пропонується ввести потужностей |
87 |
Розв’язання:

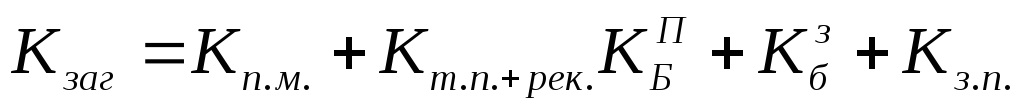

Визначимо загальну потребу підприємства в інвестиціях на рік за формулою:
(94)
де Кп.м. – потреба в інвестиціях на підтримання потужностей, грн.;
КТ.П.+рек – потреба в інвестиціях на реконструкцію і технічне переозброєння, грн.;
КБП – потреба в інвестиціях на будівництво нових об’єктів, грн.;
КБЗ – потреба в інвестиціях на будівництво об’єктів, розпочате у плановому році, грн.;
КЗ.П – потреба в інвестиціях на створення заділу потужності, грн.
1. Потребу в обсягах інвестицій на створення заділу потужності визначаємо відношенням сумарної проектної потужності підприємств, їх черг або пускових комплексів, які повинні знаходитися в будівництві на початок планового періоду, за виключенням раніше введених в дію потужностей, до повного обсягу тих, які передбачено ввести в дію відповідно до плану.
Потреба в обсягах капітальних інвестицій на створення заділу по потужності дорівнює:
КЗ.П = (250 - 135) / 87 = 1,32 тис.грн.
2. Загальна потреба підприємства в інвестиціях на рік:
Кзаг = 10 + 55+52 + 27 + 1,32 = 145,32 тис.грн.
3. Розрахуємо обсяг незавершеного будівництва на кінець планового періоду за формулою:
(95)
де НБп – незавершене будівництво на початок планового періоду;
КВ– обсяг капітальних інвестицій на плановий період;
ОФ– вартість основних фондів, що вводяться у дію у плановому періоді.
НБп = 25 + 145,32 – 28 = 142,35 тис.грн.
Висновок: для забезпечення діяльності підприємства у плановому році необхідно залучення інвестицій у розмірі 145,32 тис.грн. При цьому розмір незавершеного будівництва на кінець планового періоду складе 142,35 тис.грн.
Задача 2. Розрахувати необхідний розмір інвестицій для підприємства з житлового будівництва, заділ у відсотках та за кошторисною вартістю, якщо відомі такі дані:
Таблиця 58
Дані для розрахунку
Показник |
Значення |
Плановий розподіл введення в експлуатацію загальної площі житла по кварталах, %: І ІІ ІІІ ІV |
15 25 30 30 |
Необхідна готовність будинків на кінець року,%: І ІІ ІІІ ІV |
81 93 95 89 |
Готовність заділу, % |
53 |
Загальна кошторисна вартість будівництва житла, млн.грн. |
237 |
Питомі нормативні вкладення на одиницю потужності, тис.грн. |
9,8 |
Приріст потужності, шт. |
28 |
Розв’язання:
1. Розрахуємо заділ для житлового будівництва за допомогою формули:

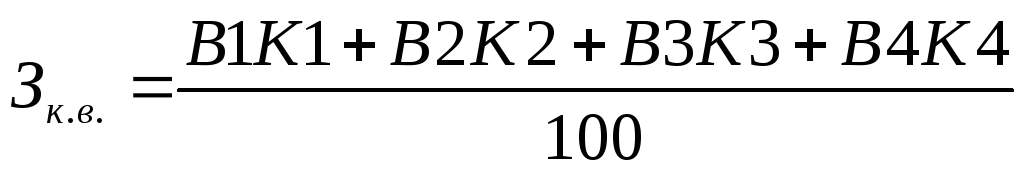

Заділ у відсотках:
(96)
де В1, В2, В3, В4 – плановий розподіл введення в експлуатацію загальної площі житла за кварталами року, %;
К1, К2, К3, К4 – необхідна готовність будинків на кінець року, яка забезпечує їх введення в експлуатацію відповідно до норм, у відсотках.
Заділ за кошторисною вартістю:
(97)
де Зк.в. – готовність заділу, %;
С – загальна кошторисна вартість (договірна ціна) будівництва житла.
Використовуючи наведені вище формули розрахуємо:
1.1. Заділ у відсотках:
1.2. Заділ за кошторисною вартістю:
Зс = 0,53*237 = 125,61 млн.грн.
2. Обсяг капітальних вкладень, необхідних для завершення об’єкта житлового будівництва визначимо за формулою:
(98)
де Кн.п. – питомі нормативні вкладення на одиницю потужності;
∆М – приріст потужності у відповідних фізичних одиницях виміру;
Зн – нормативний заділ по будівництву підприємства, розрахований в млн.грн.
Необхідна сума інвестицій:
Кн.б. = 9,8*28+125610 = 274,4+125610 = 125884,4 тис.грн. або 125,88 млн.грн.
Висновок: Для завершення будівництва житла підприємству необхідно залучення інвестицій на суму 125,88 млн.грн. Заділ робіт по відсоткам складає - 90,6%, за кошторисною вартістю – 125,61 млн.грн.
Задача 3. Розрахувати обсяг введення в дію потужностей підприємства за рахунок розширення і нового будівництва та плановий показник готовності будівельного заділу, використовуючи наведені дані:
Таблиця 59
Дані для розрахунку, тис.грн.
Показник |
Значення |
Освоєний обсяг капітальних інвестицій з поточного будівництва |
300 |
Вартість основних фондів, введених в дію по задільних об’єктах |
258 |
Вартість об’єктів, які знаходяться в будівництві за договірними цінами |
305 |
Плановий обсяг випуску продукції |
290 |
Потужність на початок планового періоду |
270 |
Потужність, яка вибуває у плановому періоді |
35 |
Приріст виробничих потужностей за рахунок технічного переозброєння і реконструкції |
45 |
Приріст потужностей за рахунок освоєння проектних потужностей |
15 |
Розв’язання:
1. Використовуючи наведену нижче формулу розрахуємо розмір введення потужностей за рахунок розширення і нового будівництва:
(99)
де Оп – плановий обсяг випуску продукції (робіт, послуг);
Мн – потужність на початок планового періоду;
Мвиб – потужність, яка вибуває у плановому періоді;
∆Мт.п ,– приріст виробничих потужностей за рахунок технічного переозброєння діючих підприємств;
∆Мр – приріст виробничих потужностей за рахунок реконструкції діючих підприємств;
∆Мосв. – приріст потужностей за рахунок освоєння проектної потужності;
∆Мном. – зміна потужності за рахунок зміни номенклатури (асортименту) випуску продукції.
Введення потужностей за рахунок розширення і нового будівництва:
Мн.б. = 290-270+35-45+15 = 25 тис.грн.
2. Для визначення планового показника готовності будівельного заділу скористаємося формулою:
(100)
де Кп – освоєний обсяг капітальних інвестицій з початку будівництва на дату визначення заділу;
Вп – вартість основних фондів, введених в дію по задільних об’єктах з початку будівництва;
С – вартість об’єктів, які знаходяться в будівництві за договірними цінами.
Планова готовність будівельного заділу підприємства:
Висновок: У плановому періоді підприємство має збільшити існуючі потужності за рахунок розширення і нового будівництва на 25 тис.грн., планова готовність будівельного заділу складає 89,4%.
