8.2 Планирование рентабельности
Рентабельность R характеризует эффективность производства и отдельных видов продукции. В общем виде показатель рентабельности определяется по формуле:
R =.(5.38)
Различают следующие показатели рентабельности:
1. Рентабельность продукции (изделия) — этот вид рентабельности характеризует степень прибыльности на один рубль затрат по производству и реализации продукции и рассчитывается по формуле:

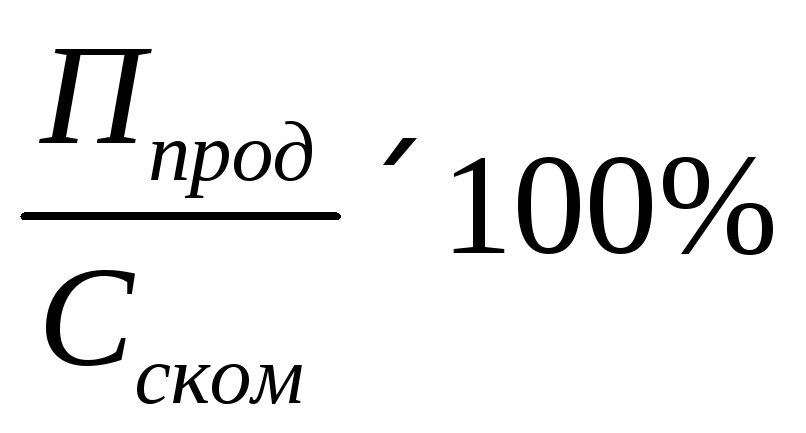

Rизд = ; Ппрод = Цизд– Сс ком. (5.39)
2. Рентабельность производства (капитала) — характеризует эффективность использования основных и оборотных средств предприятия и рассчитывается по формуле:
Rобщ = . (5.40)
ПРИМЕРЫ РЕШЕНИЯ ТИПОВЫХ ЗАДАЧ
Пример 5.8
Предприятие реализует продукцию на сумму 2600 тыс. руб. (в том числе НДС — 440 тыс. руб.). Производственная себестоимость товарной продукции Сс.тов — 1620 тыс. руб. Управленческие расходы Рупр составили 40 тыс. руб., коммерческие Рком — 50 тыс. руб. Предприятием уплачены проценты по кредиту в размере 30 тыс. руб.; получены дивиденды по акциям в размере 100 тыс. руб.; начислен налог на имущество в размере 6,8 тыс. руб. В результате реализации продукции по экспортным поставкам в отчетном периоде предприятие получило положительную курсовую разницу из-за колебания валютного курса в размере 10 тыс. руб. Налог на прибыль составил 24 %. Планируемые удельные переменные затраты — 66,0 тыс. руб./шт., постоянные — 34000 тыс. руб., рыночная цена Цизд — 86,0 тыс. руб.
Определить:
а) объем реализации продукции, при котором предприятие получит планируемый валовой доход Двал в размере 56000 тыс. руб.;
б) прибыль валовую, от продаж, до налогообложения и от обычной деятельности.
Решение.
1. Планируемый объем реализации продукции:
2. Валовая прибыль:
Пв = Впрод– (Ндс+Акц+Плоб) – (Сс–Рупр) =
= 2600 – 440 – (1620 – 40) = 580 тыс. руб.
3. Прибыль от продаж:
Ппрод = Впрод–(Ндс+Акц+Плоб)– Сском = 2600–440–(1620+50) =
= 490 тыс. руб.
4. Налогооблагаемая прибыль:
Пн.обл = Ппрод+(Доп–Роп)+(ВД – ВР) = 490+(100–30–6,8)+10 =
= 563,2 тыс. руб.
5. Прибыль балансовая от обычной деятельности:
Пб = Пн.обл–Нпр–Ноб=563,2–580×0,24 = 424 тыс. руб.
5.2 Оперативно-производственное планирование
Оперативное планирование производства (ОПП) является продолжением ТЭП и направлено на детализацию плана производства продукции предприятием и его подразделениями (цехами, участками, бригадами, рабочими местами) на квартал, месяц, сутки, смену. Цель ОПП — координация работы цехов, участков и рабочих мест по срокам выполнения планового задания. Основными задачами ОПП являются: обеспечение ритмичной работы предприятия, непрерывности производственного процесса, равномерной загрузки оборудования.
По решаемым задачам оперативно-производственное планирование подразделяется на два этапа: оперативно-календарное планирование (ОКП) и оперативное управление производством (ОУП), т.е. регулирование процесса производства. ОКП охватывает функции расчета, оформления и доведения до исполнителей плановых заданий, конкретизированных по содержанию, количеству и срокам. ОУП охватывает функции систематического контроля и руководства выполнением этих заданий, текущую координацию взаимно связанных процессов, предупреждение и ликвидацию отклонений от сроков выполнения плановых заданий.
Позаказная система планирования применяется в условиях единичного типа производства. Планово-учетной единицей является заказ. Разрабатываются следующие календарно-плановые нормативы: длительность производственного цикла, сроки опережения по цехам — исполнителям заказа, срок запуска заказа в производство и срок его выполнения.
Комплектная система планирования характерна для серийного производства. Планово-учетной единицей является комплект узлов и деталей, рассчитываются следующие календарно-плановые нормативы: размер обработочной (производственной) партии, длительность производственного цикла, сроки опережений по цехам-исполнителям, норматив незавершенного производства, размер заделов и сроки запуска-выпуска изделий.
Подетальная система планирования характерна для предприятий с массовым типом производства. Планово-учетной единицей является деталь. При этой системе рассчитываются следующие календарно-плановые нормативы: такты поточных линий, размеры заделов (межоперационных, оборотных, страховых, транспортных), длительность производственного цикла, сроки опережений и сроки запуска-выпуска изделий по цехам, стандарт-планы работы поточных линий.
Перечисленные в каждой системе ОКП нормативы являются основой для календарно-плановых расчетов производства. Регламентация и четкое соблюдение нормативов играют важную роль в организации планомерной и ритмичной работы участков, цехов и предприятия в целом. Организующее значение имеют такие нормативы, как такт, ритм, размер партий изделий и периодичность запуска их в производство, размеры заделов и регламентированная длительность цикла производства.
Нормативы необходимы для правильного расчета времени опережений в работе сопряженных цехов и участков.
Расчеты длительности производственного цикла, расчеты нормативов массового поточного производства, в том числе такта поточной линии, загрузки рабочих мест — в разделе 4.9 учебного пособия.
Расчет партий изготовления деталей
Партия деталей — это число одинаковых деталей, которые непосредственно обрабатываются в производстве с однократной затратой подготовительно-заключительного времени, т.е. без переналадки оборудования. Расчет размера партии проводится по ведущей операции и распространяется на все операции изготовления данной детали в пределах цеха.
Расчет минимального размера партии основан на экономически рациональном использовании оборудования и рассчитывается по формуле:
, (5.41)
где n д .min — минимальный размер партии, шт.;
tиз — время на переналадку оборудования по ведущей операции, имеющей наиболее сложную и трудоемкую переналадку оборудования, мин;
tшт — штучное время по той же ведущей операции, мин/шт.;
α — коэффициент допустимых потерь времени на переналадку оборудования.
Значения коэффициента а находятся в пределах 0,02–0,12 и зависят от себестоимости единицы продукции и типа производства: крупносерийное 0,02–0,05; среднесерийное 0,03–0,08; мелкосерийное 0,05–0,12.
Расчет оптимального размера партии n д.опт основан на суммарных минимальных затратах.
Расчет ориентировочного размера партии учитывает лишь допустимые потери от связывания оборотных средств и пригоден для самых предварительных расчетов:
(5.42)
где Qг — годовой объем выпуска, шт.;
nор — ориентировочный размер партии, шт.;
φ — коэффициент, определяющий максимальное отношение размеpa партии к годовой программе выпуска, принимается от 0,02 (для крупносерийного производства) до 0,05 (для мелкосерийного производства).
Размеры партий деталей в предшествующих по технологическому маршруту цехах должны быть равны или в кратном отношении больше, чем в последующих. Такая зависимость определяется тем, что себестоимость единицы продукции и время связывания оборотных средств увеличиваются от заготовительной к сборочной фазе производственного процесса.
Количественный размер задания по каждому наименованию установленной цеху номенклатуры определяется одним из следующих методов:
По нормам задела (в условиях массового и крупносерийного производства и небольшой номенклатуры программы).
По нормам опережений или по комплектовочным номерам (в условиях многономенклатурной программы).
По портфелю заказов (в единичном производстве).
Расчет программного задания по нормам задела ведется цепным методом в порядке, обратном ходу технологического процесса. Такой порядок определен строгой обязательностью выполнения плана предприятия по выпуску готовой продукции. Программа выпуска (месячная) определяется по формуле:
(5.43)
где Qвып.i — программа выпуска i-гo цеха в плановом периоде, шт.;
Qтов.i — программа товарного выпуска i-гo цеха (сдача на склад сбыта), шт.;
Qзап..j — программа запуска j-гo цеха (последующего по технологическому маршруту) на тот же период, шт.;
Zк мц.ij — размер межцехового задела на конец планового периода (нормативный) между i-м и j-м (последующим) цехами, шт.;
Zн мц.ij — размер межцехового задела на начало планового периода (фактический) между i-м и j-м (последующим) цехами, шт.
Программа запуска определяется по формуле
, (5.44)
где Qзап.i — программа запуска i-гo цеха в плановом периоде, шт.;
Qвып.i — программа выпуска этого цеха за тот же период, шт.;
Zквцi., Zнвцi — размер внутрицехового задела соответственно на конец (нормативный) и начало (фактический) планового периода в i-м цехе, шт.
При планировании брака в данном цехе формула расчета примет вид:
(5.45)
где х — процент брака по отношению к запуску в этот цех.
Расчет программного задания по нормам опережений или по комплектовочным номерам. Особенность метода состоит в том, что расчетные программные задания всем цехам выражаются не количествами деталей или сборочных единиц, подлежащих сдаче за плановый период, а очередными номерами изделий, подлежащих укомплектованию по данному переделу к концу планового периода.
Определение комплектовочных номеров на запуск и выпуск по цехам при аналитическом методе расчета ведется по формулам:
выпуск из обрабатывающего цеха:
(5.46)
запуск в обрабатывающем цехе:
выпуск из заготовительного цеха:
запуск в заготовительном цехе:
где Ооб.вып, Ооб.зап — Озаг.вып, Озаг.зап — опережение по соответствующим цехам по выпуску партии готовых изделий и запуска партии деталей на обработку, дн.;
Ксб — номер готового изделия по плану выпуска сборочного цеха;
Qсут — среднесуточный выпуск готовых изделий в комплектах.
Если полученные по формулам значения К не соответствуют целому числу партий, они округляются до ближайшего меньшего числа, приводящего абсолютный размер задания к величине, кратной размеру партии.
Метод установления программного задания подбором по портфелю заказов. Сущность метода заключается в том, что на основе позаказных календарных планов-графиков предприятия для каждого цеха на предстоящий месяц устанавливается задание, обеспечивающее: а) своевременное комплектование каждого заказа в соответствии с программой и графиком; б) нормальную загрузку оборудования и производственных площадей. Этот метод типичен для единичного производства и основан на использовании календарных графиков выполнения заказов.
ПРИМЕРЫ РЕШЕНИЯ ТИПОВЫХ ЗАДАЧ
Пример 5.9
На рабочем месте обрабатываются три наименования изделий. Штучные нормы времени на изделия tшт.j составляют: tштА = = 2,0 мин/шт.; tштB = 1,6 мин/шт.; tштС = 1,8 мин/шт. Подготовительно-заключительное время на каждое изделие — 120 мин; коэффициент допустимых потерь времени на переналадку оборудования α = 0,04. Месячная программа выпуска изделий: QA = 2800 шт.; QB = 3600 шт.; Qc = 3000 шт. Режим работы двусменный, продолжительность рабочего дня — 8 часов, в месяце 22 рабочих дня. Потери времени на ремонт оборудования — 6 % от режимного фонда времени.
Определить нормативные размеры партий изделий и периодичность запуска.
Решение.
1. Определяем минимальный размер партии изделий nminj по формуле (5.41):
;
2. Определяем нормативный размер партии изделий nнj. Нормативный размер партии должен быть кратен месячной программе изделий:
nнА = 2800:2=1400 шт.;
nнВ = 3600:2 =1800 шт.;
nнС = 3000:2 =1500 шт.
3. Определяем действительный фонд времени обработки изделий j-гo наименования:

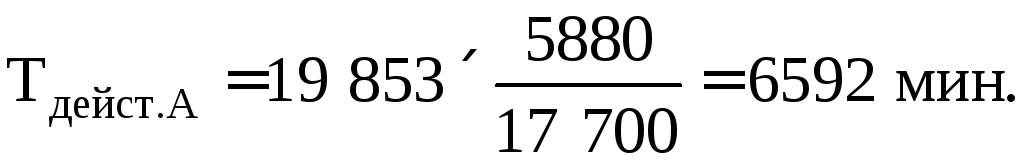

tнА=;
tнВ=;

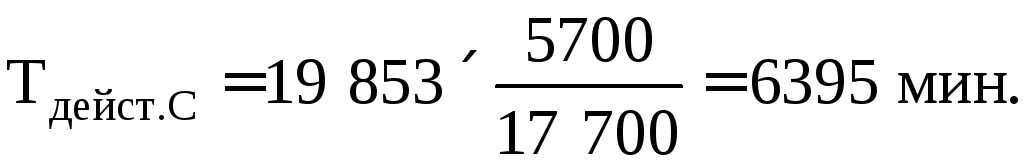

tнС=

tнj=
4. Определяем периодичность запуска партий и изделий в производство:
Rj=(дн)
RА=
RВ=
RС=
Пример 5.10
Месячный плановый выпуск Q сборочного цеха — 22000 изделий. Планом предусмотрено увеличение нормативных величин заделов: на складе готовых изделий на 400 штук, на межцеховом складе готовых деталей на 1000 комплектов.
Норматив незавершенного производства планируется: по сборочному цеху — 1200 комплектов, по обрабатывающему цеху — 1600 комплектов. Фактический объем незавершенного производства составил: в сборочном цехе — 1500 комплектов; в обрабатывающем цехе — 1800 комплектов.
Обрабатывающему цеху планируется брак в размере двух процентов (αбр = 2 %). Режим работы предприятия: Дсм = 22 раб. дн. в месяце, Среж = 2 смены, продолжительность смены Тсм = 8 ч.
Определить: а) планируемый месячный объем запуска и выпуска изделий цехами — сборочным и обрабатывающим; б) среднесуточный и среднечасовой запуск и выпуск изделий обрабатывающим цехом.
Решение.
1. Месячный объем выпуска сборочного цеха:

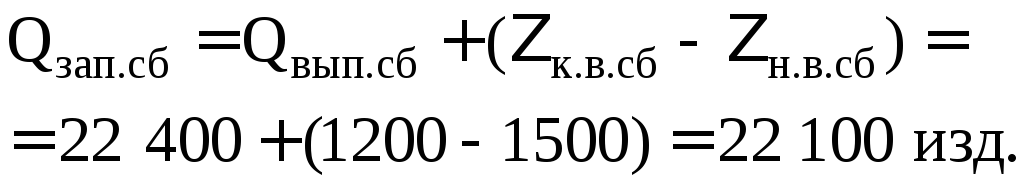

2. Месячный объем запуска в сборочный цех:
3. Месячный объем выпуска обрабатывающего цеха:
.
4. Месячный объем запуска в обрабатывающий цех:
5. Среднесуточный запуск и выпуск комплектов изделий обрабатывающим цехом:
6. Среднечасовой запуск и выпуск изделий обрабатывающим цехом:
