7.1. Основные понятия и элементы сетевой модели
Основу СПУ составляет сетевой график (СГ) или сетевая модель (СМ) - это графическое изображение плана разработки, в котором укрупненно и детально показано, в какой последовательности и когда следует выполнить весь объем работ, необходимых для достижения конечной цели, не превышая общего директивного срока.
Элементы СМ: работа и событие.
Работа- процесс или действие, приводящее к определенным результатам.
Таблица 7.1
Виды работ в СПУ
Работа |
Изображение на графике |
Действительная
|
|
Фиктивная |
|
Ожидание |
|
Событие - результат выполнения одной или нескольких работ, позволяющий начать другие работы; это не процесс и оно не имеет длительности.
Рис. 7.1. Изображение события и работ на сетевом графике
Таблица 7.2
Виды событий в СПУ
Событие |
Изображение на графике |
Исходное |
|
Конечное |
|
Простое |
|
Сложное |
|
Путь - любая непрерывная последовательность работ в СГ по направлению от исходного события к завершающему.
Виды путей в СПУ:
полный;
критический;
предшествующий;
последующий.
Основные этапы осуществления СПУ:
Составление перечня работ. Все работы переписываются в порядке их осуществления с разбивкой по элементарным операциям. Указывается норма времени на выполнение каждой работы.
Разработка и построение СМ. Строится в соответствии с кодами работ, перечнем работ.
Расчет СГ.
Анализ и оптимизация СГ.
Управление ходом работ на основе СМ.
7.2. Правила построения сетевых графиков
1. Каждое событие, за исключением исходного и завершающего, должно иметь предшествующую и последующую за ним работу.
2. Ни одна работа не может начаться раньше наступления предшествующего ей события.
3. В каждом СГ может находиться только одно исходное и одно завершающее событие.
4. Ни одно событие не может быть рассмотрено как свершившееся, пока не завершены все работы, ведущие к нему.
5. Между двумя событиями может быть только одна работа (параллельные работы разделяются введением фиктивных связей).
6. В СГ не должно быть замкнутых контуров.
7. Все СГ должны строится по направлению "слева - направо" от исходного события к завершающему.
8. Если по отношению к i-му событию работа d зависит от результатов работ a и b , а работа c - лишь от результата работы а , то вводится фиктивная связь.
9. Если работы a и b начинаются до работы c , то вводится фиктивная связь.
10. При построении СГ следует избегать пересечения работ.
11. Все работы в СГ по возможности обозначают прямыми линиями, а не ломаными или кривыми.
7.3. Параметры сг и их расчет
Основными параметрами СГ являются:
1) критический путь;
2) резервы времени путей;
3) резервы времени событий;
4) резервы времени работ.
Пути, близкие по продолжительности к критическому, называют подкритическими, или напряженными. Все резервы времени на критическом пути равны нулю. В СМ может быть несколько критических путей.

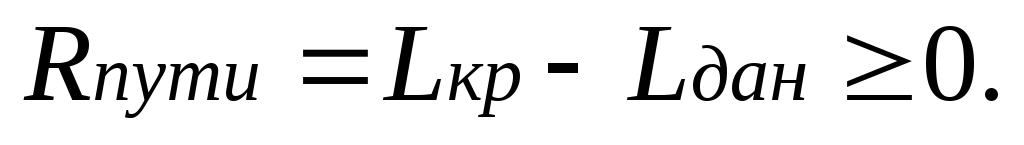

Резерв времени пути определяется как разность продолжительности КП и продолжительности данного пути или, если это не полный путь, как разность отрезка КП между начальным и конечным событием данного пути и продолжительности данного пути.

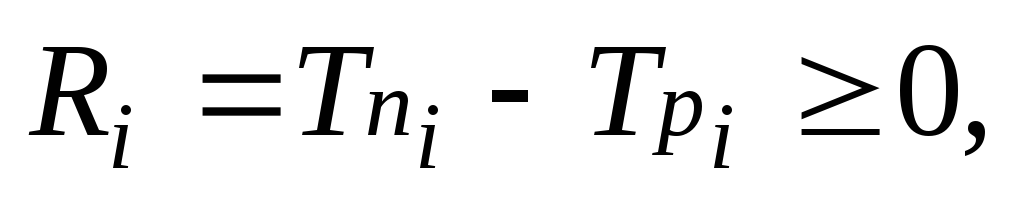

Резерв времени события - промежуток времени, на которое можно отсрочить свершение данного события без нарушения сроков выполнения работ в целом.
где Ri - резерв времени i-го события;

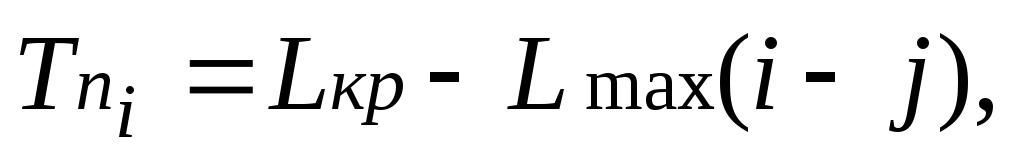

Tni - поздний срок свершения i-го события - это срок, превышение которого ведет к задержке завершающего события на СГ.
Tpi - ранний срок свершения i-го события - это срок, необходимый для выполнения всех работ, предшествующих данному событию.

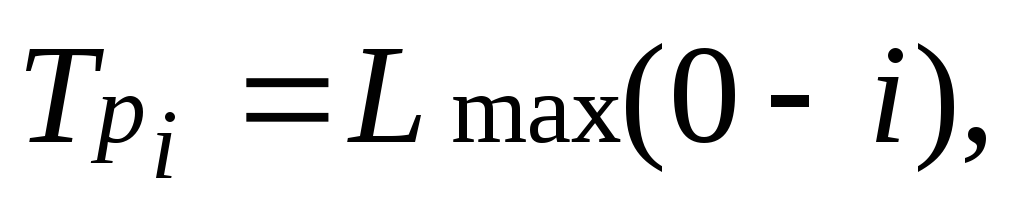

гдеLmax - максимальный по продолжительности путь от исходного события до данного.
где Lmax(i - j) - максимальный по продолжительности путь от i-го события до конечного.
Параметры работы
1) Трнi-j = Трi – раннее начало работы;
2) Тпнi-j = Тпj - ti-j = Тпоi-j - ti-j – позднее начало работы;
3) Троi-j = Трнi-j+ ti-j=Трi+ ti-j –раннее окончание работы;
4) Тпоi-j=Тпj – позднее окончание работы.
Работа имеет полный и свободный резервы времени.

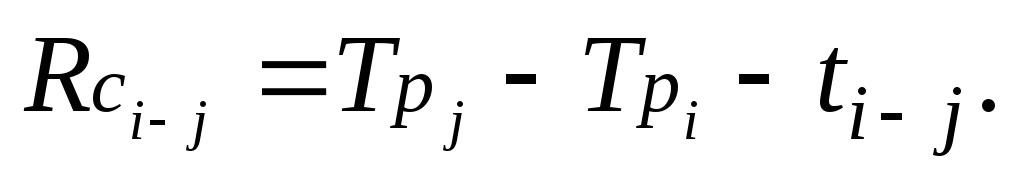

Полный резерв времени - максимальное количество времени, на которое может быть увеличена продолжительность данной работы, не изменяя продолжительности КП.

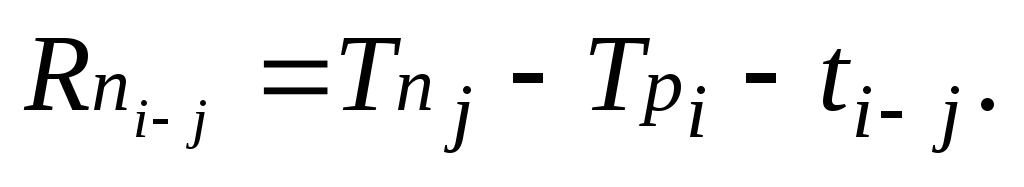

Свободный резерв времени - максимальное количество времени, на которое может быть увеличена продолжительность работы, не меняя при этом ранних сроков начала последующих работ.
Определение продолжительности работ в СПУ
Сетевой график, построенный на основе имеющихся нормативов, называется детерминированным.
В тех случаях, когда нормативы отсутствуют, используют вероятностный метод. Для определения продолжительности работы экспертная группа оценивает три показателя:
1) минимальную продолжительность работ (tmin);
2) наиболее вероятную продолжительность работы (tнв);
3) максимальную продолжительность работы (tmax).

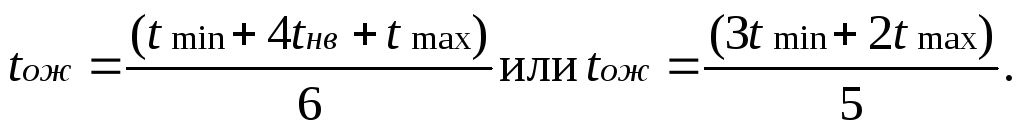

Ожидаемая продолжительность работы определяется как средневзвешенная величина ее крайних и наиболее вероятных оценок.

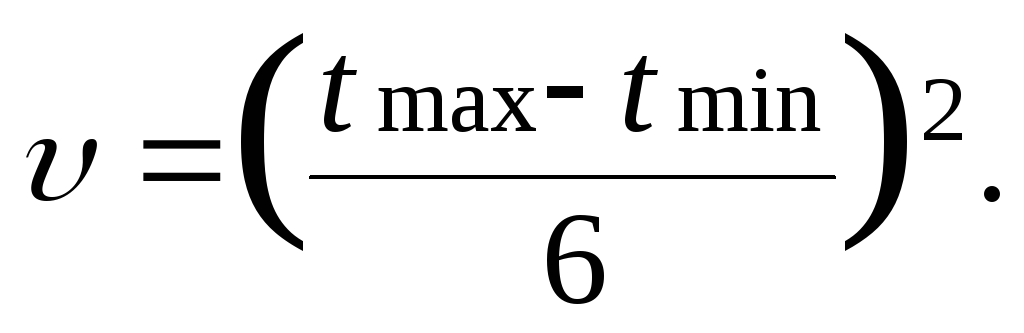

Отклонение времени выполнения работы:
