График зависимости производительности каменщика от высоты

Если кладку ведут с перекрытий высотой не более 5 м, устраивают подмости. При большей высоте устраивают леса.

Виды подмостей: 1. шарнирные 2. рычажные 3. блочные

Леса:

1. стоечные безболтовые

Максимальная высота лесов 40 м, крепятся к кладке по вертикали через 4 м, по горизонтали через 25–30 м.

2. подлесные струнные

Между лесами и стеной должен быть зазор 50 мм для отвеса.

II. Транспортировка материалов

Кирпич и мелкие блоки подаются к рабочему месту на поддонах или на контейнерах, исключающих случайное падение.

Раствор подают в поворотных бадьях, в ящиках каменщика, в бункерах и растворонасосами.

III. Инструменты и приспособления

1. Производительные инструменты:

– комбинированная кельма (мастерок)

– молоток-кирочка

– лопата растворная

– расшивка

2. Контрольно-измерительные инструменты:

– порядовка со скобой-причалкой

– скоба-причалка

– отвес весом 400 грамм для внутренних стен, 600 грамм для наружных стен;

– уровень универсальный;

– рулетка;

– складной метр;

– угольник;

– дюралюминиевое правило;

– шнур-причалка диаметром 2–3 мм.

6. ПРОИЗВОДСТВО КАМЕННОЙ КЛАДКИ

I. Возведение кирпичных стен здания

С МОНТАЖЕМ СБОРНЫХ КОНСТРУКЦИЙ

Кирпичную кладку рационально выполнять одновременно с монтажом плит перекрытий, перегородок, лестничных маршей и площадок, санитарных кабин, балконных плит и т.д.

Высоту свободностоящих стен ограничивают в зависимости от объемного веса кладки и расчета ветровой нагрузки на них.

Допускаемые высоты свободностоящих каменных стен во время кладки

Толщина стены, м

Допустимая высота сечения, м

для кладки объемным весом > 1600 кг/м3 при ветровой нагрузке в кг/м3

для кладки объемным весом 1300–1600 кг/м3 при ветровой нагрузке в кг/м3

40

70

40

70

0,25

2,25

1,3

1,8

1

0,38–0,4

4

3,6

3,6

3

0,5–0,52

6,5

4

5,5

3,6

0,6–0,64

10,5

6

8,5

5

При комплексном возведении стен здание делят на две захватки: на одной ведут кладку, на другой монтаж конструкций. Или организуют трехсменную работу:

1смена – кладка; 2смена – монтаж; 3смена – заготовка материала.

Рационально в таком случае иметь комплексную бригаду: каменщики, монтажники, плотники, транспортные рабочие.

II. Комплексный процесс каменной кладки

На возведение каменной кладки составляется ППР. Возведение каменной кладки комплексным процессом требует разделения всего здания на захватки, равной по трудоемкости.

Существуют одно-, двух- и трехзахватные системы. Чем меньше захваток, тем больше требуется рабочих, но сокращаются сроки строительства.

По высоте кладки делят на яруса. Обычно ярус равен сменной производительности или 0,5 этажа. При высоте этажа 2,5–2,7 м делят на два яруса. При высоте 3,3–3,5 м делят на три яруса.

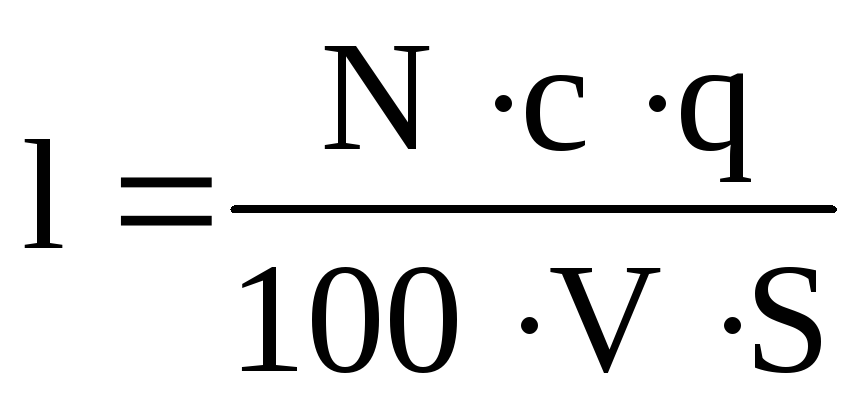

Бригаду делят на звенья и каждому звену дают делянку. Длину фронта работ для делянки можно определить по формуле:

, где:

l – длина делянки, м;

N – численный состав звена, чел.;

с – длительность смены, час;

q – выполнение нормы, %

V – объем кладки на 1м в смену на высоту яруса, м3;

S – норма времени на 1 м3 кладки, чел-час;

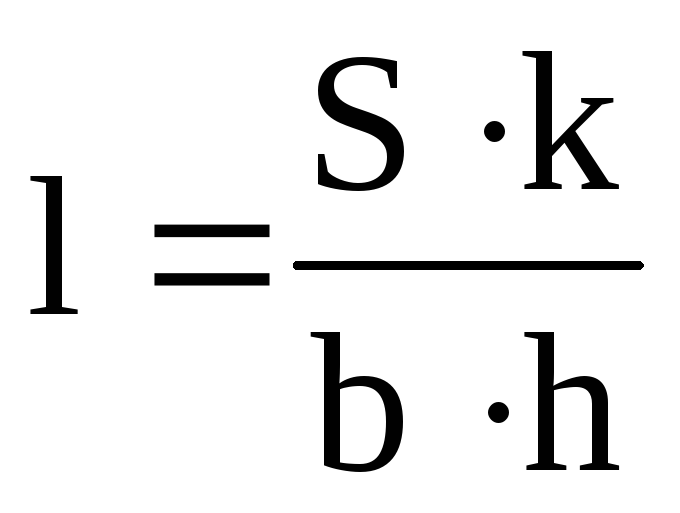

Или по формуле:

, где:

S – норма выработки звена, м3;

k – коэффициент выполнения норм;

b – толщина стены, м;

h – высота яруса, м.

Делянки бывают 15–50 м в зависимости от толщины кладки и звена каменщиков.
