Углы естественного откоса грунтов и отношение высоты откоса к заложению.

Грунты

Значение углов естественного откоса и отношение высоты откоса к его заложению при различной влажности грунтов

сухой

влажный

мокрый

угол, %

h/a

угол, %

h/a

угол, %

h/a

Глина

45

1:1

35

1:1,5

15

1:3,75

Суглинок средний

50

1:0,75

40

1:1,25

30

1:1,75

Суглинок легкий

40

1:1,25

30

1:1,75

20

1:2,75

Песок мелкозернистый

25

1:2,25

30

1:1,75

20

1:2,75

Песок среднезернистый

28

1:2

35

1:1,5

25

1:2,25

Песок крупнозернистый

30

1:1,75

32

1:1,6

27

1:2

Растительный грунт

40

1:1,25

35

1:1,5

25

1:2,25

Насыпной грунт

35

1:1,5

45

1:1

27

1:2

Гравий

40

1:1,25

40

1:1,25

35

1:1,5

Галька

35

1:1,5

45

1:1

35

1:2,25

Размываемость – унос частиц текучей водой. Для мелких песков наибольшая скорость воды не должна превышать 0,5–0,6 м/с, для крупных песков 1–2 м/с, для глинистых грунтов 1,5 м/с.

Согласно производственным нормам все грунты группируются и классифицируются по степени трудности разработки различными землеройными машинами и вручную. Для одноковшовых экскаваторов 6 групп, для многоковшовых 2 группы, вручную 7 групп,…

III. Подсчет объемов земляных работ

В практике промышленного и гражданского строительства приходиться главным образом рассчитывать объемы работ по вертикальной планировке площадок, объем котлованов и объем линейных сооружений (траншеи, насыпи). Объем подсчитывается в рабочих чертежах и уточняется в ППР.

В проекты производства земляных работ должны входить: картограмма земляных работ, ведомость объемов насыпей и выемок и общий баланс грунта.

В проекте должны быть объем и направление перемещения масс грунта в виде ведомости или картограммы; должна быть предусмотрена технология разработки, транспортировки грунта, обратной засыпки и уплотнения.

В состав проекта должен входить календарный график земляных работ, должны быть указаны людские, материальные ресурсы и выбор комплекса машин.

При подсчете объемов земляных работ (котлованов, выемок, насыпей) пользуются всеми известными формулами геометрии. При сложных формах выемок и насыпей их разбивают на ряд более простых геометрических тел, которые затем суммируют.

Определение объемов грунтовых масс

при разработке котлованов.

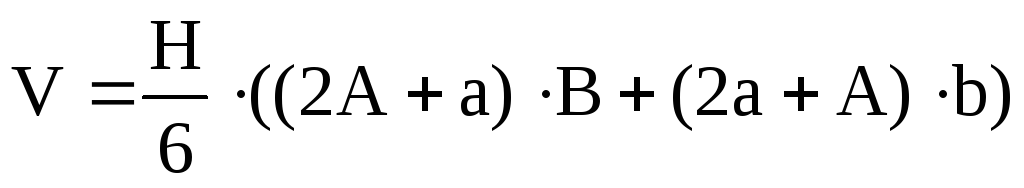

В большинстве случаев котлован представляет собой усеченную прямоугольную пирамиду. Ее объем определяется по формуле:

Объем выездной траншеи определяется по формуле:

, где:

m – коэффициент откоса.

Определение объемов грунтовых масс

при устройстве линейных сооружений.

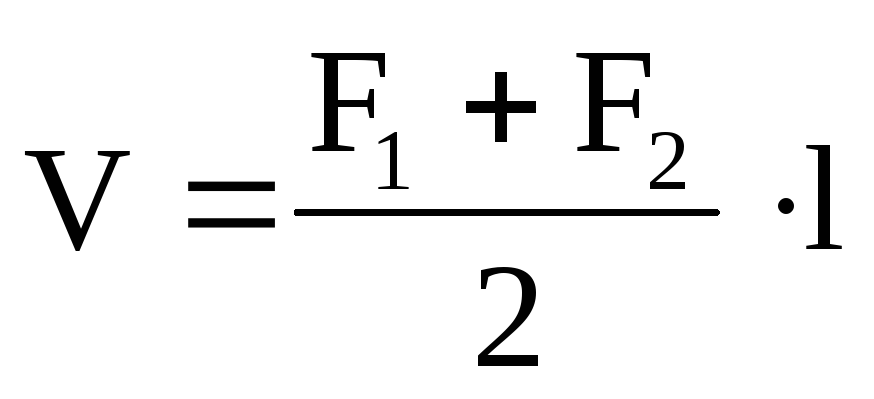

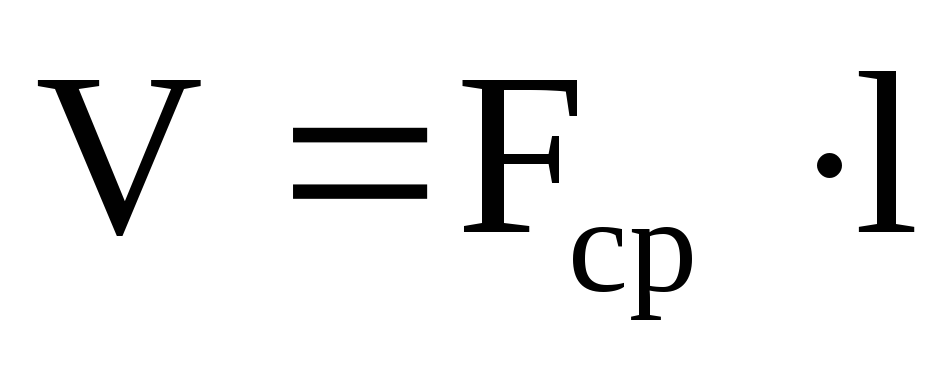

Объем земляных работ для линейных сооружений (насыпи, выемки, траншеи) можно вычислить по формуле:

(1)

либо (2)

Эти две формулы приближенные. Если i < 0,1, то пользуются формулой Мурзо:

(3)

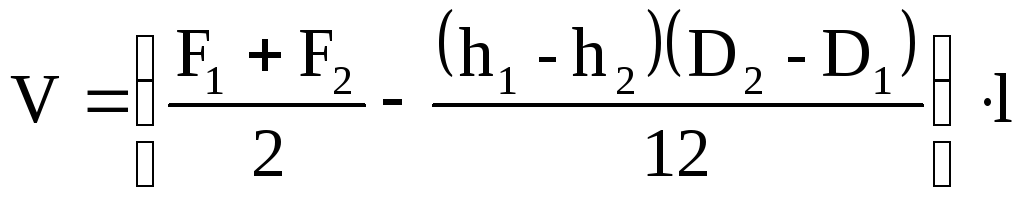

Если i > 0,1, то пользуются:

(4)

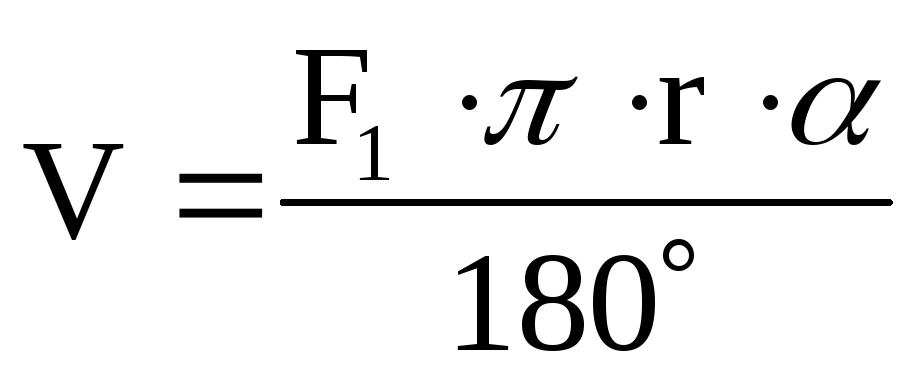

Подсчет объемов на кривых – формула Тюльдена:

(5), где:

r – радиус кривых;

α – центральный угол поворота.

Подсчет объемов земляных работ

при планировке площадок.

Наиболее целесообразно проектировать планировку площадки так, чтобы соблюдать нулевой баланс земляных масс, т.е. перераспределение земляных масс на самой площадке без завоза или вывоза грунта.

Распределение земляных масс

в линейном сооружении.

Учитывается:

1. продольная транспортировка грунта;

2. поперечная транспортировка грунта.

Какой способ принять, можно решить, используя неравенство:

СВК + СНР ≤ СВН, где:

СВК – стоимость разработки выемки и укладки грунта в кавальер;

СНР – стоимость отсыпки насыпного грунта из резерва;

СВН – стоимость разработки грунта и отсыпка его в насыпь.

Имеет значение правильный подсчет стоимости перевозок на те или иные расстояния. Чтобы правильно определить расстояние транспортировки, берут центры тяжести насыпи и выемки. Это и будет расстояние для перевозки.
