- •1. Как определяется величена заложения откосов (при однослойном и многослойном грунте).
- •2. Условие необходимости крепления стенок выемок. Схемы крепления.
- •3. Разработка котлованов экскаваторами.
- •4. Схемы проходок экскаватора, оборудованного прямой лопатой.
- •5. Разработка котлованов бульдозерами и скреперами.
- •9. Гидромеханическая разработка грунта.
- •10. Механические способы разработки мерзлых грунтов. Технология схемы.
- •12. Строительство на вечной мерзлоте. Способы сохранения мерзлоты.
- •13. Осушение котлованов и траншей.
- •14. Открытый способ водоотлива при разработке выемок. Дренаж.
- •16. Искусственное закрепление грунтов. Схемы, технология.
- •17. Зимние способы разработки.
- •18. Понятие о балансе земляных работ.
- •19. Взрывные работы.
- •20. Виды свай.
- •21. Способы и механизмы для погружения свай.
- •22. Погружение свай в мерзлые грунты. Технология.
- •23. Набивные сваи. Технология их изготовления.
- •24. Виды и конструкции опалубок съемных и несъемных.
- •25. Технология бетонирования конструкций на стройплощадке. Схемы механизмы.
- •26. Устройство рабочих швов при бетонировании. Способы подготовки поверхности ”старого бетона”.
- •27. Уход за бетоном.
- •28. Особенности приготовления бетонной смеси и доставка на объект.
- •35. Выбор способа защиты сооружения от воздействия воды.
- •43. Способы непосредственной разработки грунта в мерзлом состоянии.
- •44. Схемы проходок экскаваторов, оборудованных обратной лопатой.
- •45. Способы разработки траншей. Схемы, механизмы, технология.
- •46. Доработка оснований выемок.
- •47. Экскаваторы планировщики. Область применения.
- •48. Экскаваторы непрерывного действия. Область применения схемы разработок выемок.
- •49. Назначение бульдозеров.
- •50. Схемы движения бульдозера при возведении различных земляных сооружений.
- •51. Уплотнение грунта. Способы, машины и механизмы.
- •52. Технология обратной засыпки и уплотнения грунта.
- •53. Выбор механизма для уплотнения грунта.
- •54. Глубинное уплотнение грунтов.
- •55. Способы уплотнения слабых глинистых и заилиных, просадочных грунтов.
- •56. Подготовка оснований перед монтажом ленточных фундаментов.
- •57. Порядок монтажа ленточных фундаментов.
- •58. Монтаж фундаментов под колонны.
- •59. Подготовка основания к монтажу свайного фундамента.
- •60. Способы погружения свай: забивка, вибропогружение, вдавливание.
- •61. Вспомогательные и сопутствующие работы, связанные с погружением свай и устройством ростверков.
- •62. Способы погружения стальных и полых свай.
- •63. Способы погружения свай в мёрзлых грунтах.
- •64. Особенности устройства свайного фундамента в песчаных, глинистых, илисто-глинистых грунтах.
- •65. Устройство свайных ростверков.
- •66. Подготовка голов свай.
- •67. Технология устройства монолитного ростверка.
- •68. Технология монтажа сборного ростверка.
- •69. Особенности конструкций набивных свай.
- •70. Выбор свайного оборудования.
- •76. Схема опалубки столбчатых фундаментов. 77. Схема опалубки стаканного типа.
- •86. Земляные работы при возведении сооружений методом «стена в грунте».
- •87. Способы подсчёта объёмов работ.
- •88. Распределение земляных масс при планировки площадок.
- •90. Контроль качества свайных работ.
- •91. Выбор механизмов для производства монтажных работ.
- •92. Производство земляных работ в условиях реконструкции.
- •93. Схемы размыва грунта.
- •96. Возведение насыпей. Схемы возведения. Механизмы.
- •97. Контроль качества земляных работ.
- •98. Схемы движения скрепера.
- •99. Закрытые способы разработки грунта (прокол, продавливание, щитовая проходка). Технология, схемы, механизмы.
- •100. Методы монтажа конструкций нулевого цикла.
- •101.Стропы и траверсы для монтажа конструкций. Схемы.
- •102. Принцыпы выбора монтажного крана. Технические характеристики крана. Методы монтожа отдельных конструкций. Схемы.
- •103. Контроль качества монтажа.
99. Закрытые способы разработки грунта (прокол, продавливание, щитовая проходка). Технология, схемы, механизмы.
Способ прокола – основан на образовании отверстий за счет радиального уплотнения грунта при вдавливании в него трубы с коническим наконечником. Для вдавливания используют гидравлический домкрат(рис.32,а). В котловане укладывают звено трубы с наконечником и после выверки домкратом вдавливают ее в грунт на длину хода штока, а затем после возвращения штока в начальное положение вводят на их место нажимной патрубок(шомпол) и процессы повторяют. По окончании вдавливания первого звена трубы на полную длину шомпол убирают, а в котлован опускают следующее звено, которое стыкуют с уже вдавленным в грунт звеном, и сваривают их. Для сварки в котловане должен быть предусмотрен приямок около передней стенки котлована. Затем вдавливают наваренное звено и циклы повторяют до выполнения прокола на требуемую глубину. Этим способом в хорошо сжимаемых грунтах получают отверстия диаметром до 500мм. В малосжимаемых грунтах-300мм.
способ продавливания – применяют для прокладки труб большого диаметра (до 1400мм). Основан он на последовательном вдавливании в грунт звеньев труб со сваркой, разработкой грунта внутри трубы и удалением его через прокладываемую трубу с помощью шнековой установки(рис 32,б), гидромеханическим методом путем размыва грунта внутри трубы струей воды и последующей откачки пульпы насосом (в легкоразмываемых грунтах) или желонками с наращиванием рукоятки их. Трубы часто служат футлярами для размещения в них основных трубопроводов.

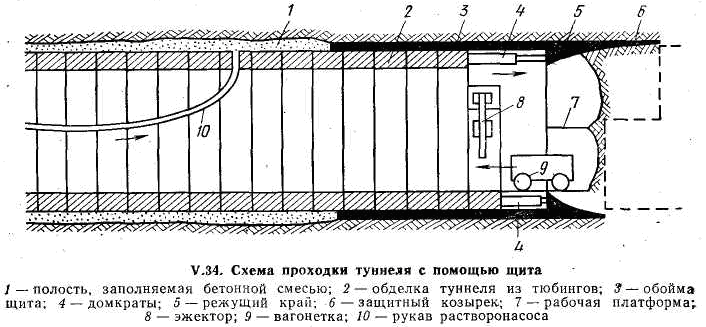

щитовая проходка- разработку грунта и устройство стенок туннеля ведут под защитой цилиндрической оболочки-щита, представляющего собой кольцевую, открытую с обоих концов конструкцию, внутренний диаметр которой равняется наружному диаметру сооружаемого туннеля. Продвижение щита сопровождается врезанием его режущего края в грунт и происходит под действием гидравлических домкратов, расположенных по всему периметру щита и упирающихся с одной стороны в выступ режущего края, а с другой- в край обделки туннеля. Щит состоит из 3 частей: передняя - режущая, средняя- опорная, задняя- хвостовая.
100. Методы монтажа конструкций нулевого цикла.
Все монтаж. процессы выполняют поточным методом при помощи комплектов подьемно-транспортных и других машин и механизмов. Для организации поточного монтажа здание разделяют на захватки и ярусы, а при больших размерах в плане и значительных объемах работ на монтажные участки(зоны). В пределах каждого участка производство работ осуществляют участки монтажных управлений, за которыми закрепляются необходимые краны, площадки и оборудование для укрепительной сборки, монтажные приспособления, транспортные средства для подачи конструкций на монтаж. и пр. Установку конструкций зданий, а также выверку и окончательное крепление в пределах каждого монтажного участка производят одним или несколькими специализированными потоками.
