97. Контроль качества земляных работ.

Заключается в систематическом наблюдении и проверке соотв.выполненных работ проектной документации, требованиям СНиПов, инструкций и руководство по специальным видам работ. для этого организуют повседневный операционный контроль качества работ, который осуществляется производителем работ и мастером с привлечением представителей лаборатории грунтов и геодезической службы.Основным документом при осуществлении операционного контроля являются схемы операционного контроля, включающие: эскиз земляного сооружения с выпускной допускаемых отклонений и основных требований к качеству; перечень подлежащих контролю операций указанием лиц, осуществляющих контроль, состава контроля, способа контроля, времени контроля, указания о привлечении к проверке данной операции строительной лаборатории, геодезической службы и т.д. В процессе возведения насыпей, в том числе и при планировке площадей, предварительно изучают строит. св-ва грунтов, предназначенных для устройства этих сооружений. контролируют толщину и степень уплотнения отсыпаемых слоев, влажность грунта, ритм работы машин и укатке. Плотность грунта проверяют лабор.аторным исследованием отбираемых проб. прогрессивным является радиоизотопный метод измерения плотности и влажности, который основан на поглощении грунтом радиоактивных изотопов в зависимости от его физико-механических свойств.

особенно важно тщательно наблюдать за качеством грунтов и их уплотнением в зимних условиях. количество мерзлого грунта не должно превышать установленных пределов.

при устройстве временных сооружений (котлованов, траншей) проверяют горизонтальную привязку, правильность разбивки осей, вертикальные отметки. случайные переборы грунта, т.е. снятие его ниже проектных отметок, заполняют грунтом, однородным вынутому, с последующим уплотнением его, а в особо ответственных случаях –тощим бетоном.

при намыве площадей ведется контроль пульпы и сбросной воды, а также грунта, укладываемого в сооружение.

На законченные части земляных сооружений, в том числе на скрытые работы, составляют акты, которые вместе с исполнительными чертежами, результатами лабораторных испытаний грунтов, журналами работ и другими документами предъявляют во время технической сдачи-приемки объекта.

98. Схемы движения скрепера.

Скреперы используются при пе­ремещении грунта более чем на 100 м. В зависимости от местных условий, рас­положения мест разработки и выгрузки грунта работы производят по различным схемам.

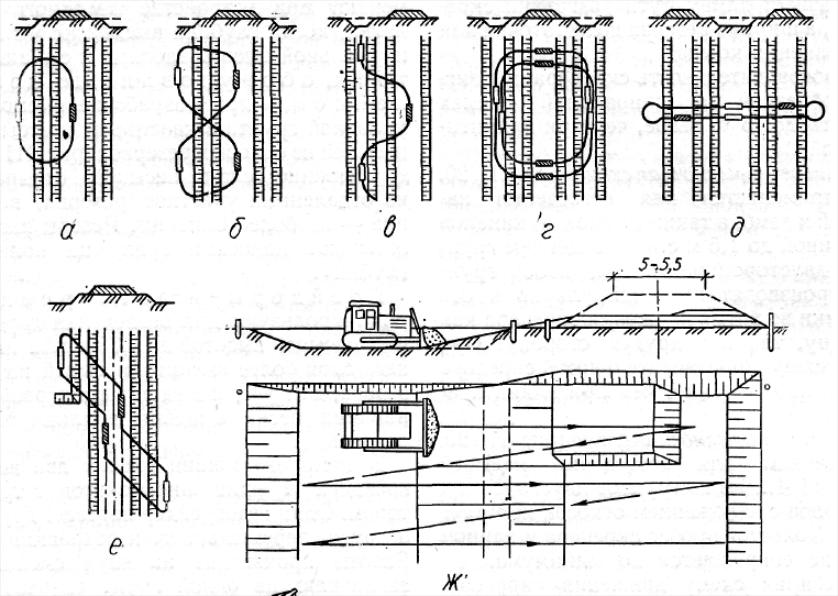

По эллиптической схеме (рис. II 1.20, а) возводят насыпи высотой до 2 м при фронте работ 50... 100 м.

Схема «восьмерка» (рис. II 1.20, б) при­меняется для возведения насыпей высо­той 4...6 м. По сравнению с эллиптиче­ской эта схема требует большого фронта работ, но обеспечивает и более высокую производительность.

Эллиптическая схема и «восьмерка» применимы во всех случаях возведения насыпей из односторонних и двусторон­них резервов, а также при устройстве выемок с укладкой грунта в дамбы, на­сыпи или кавальеры, при планировоч­ных работах.

З игзагообразная схема (рис. II 1.20,в) рациональна при возведении насыпей высотой 2,5...6 м из грунтов односторон­них резервов при длине захватки более 200 м.

По спиральной схеме (рис. II 1.20, г) скрепер движется при возведении насыпей высотой до 2,5 м из двусторонних резервов и укладке грунта в кавальеры, когда ширина насыпи соответствует или превышает длину пути разгрузки скре­пера, а ширина резерва недостаточна для наполнения ковша.

Производительность скрепера при зиг­загообразной и спиральной схемах работы до 15 % выше, чем при эллипти­ческой.

Поперечно-челночная схема (рис. III. 20,д) применяется для возведения на­сыпей и дамб, а также выемок и каналов глубиной до 1,5 м с перемещением грун­та в двусторонние отвалы; набор грун­та производят перпендикулярно к оси выемки во время движения скрепера как в одну, так и в другую сторону. При этой схеме производительность скрепера на 20...25 % выше, чем при эллиптиче­ской.

Продольно-челночная схема (рис. III. 20,е) служит для возведения насыпей высотой 4...6 м из грунтов двусторонних резервов с заложением откосов не круче 1:2. Холостой пробег скрепера в данном случае сокращается до минимума.

Выбирая схему движения скрепера, стремятся к тому, чтобы путь транспор­тирования был наименьшим и без кру­тых поворотов, длина забоя и фронта разгрузки обеспечивала полную загруз­ку и разгрузку ковша, уклоны съездов и въездов были минимальны.

Продольное перемещение грунта на расстояние более 500 м целесообразно выполнять только самоходными скрепе­рами.
