Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
Раздел 2.doc
Скачиваний:
46
Добавлен:
04.11.2018
Размер:
2.05 Mб
Скачать

Определения и формулы расчета временных параметров сетевых моделей

№ п/п

Наимено-

вание параметра

Обозна-чение

Определение параметра

Формулы расчета параметров для сетевых моделей в терминах

событий

работ

работ и событий

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

16

17

18

Продолжительность работы

Продолжительность пути

Продолжительность критического пути

Резерв времени пути

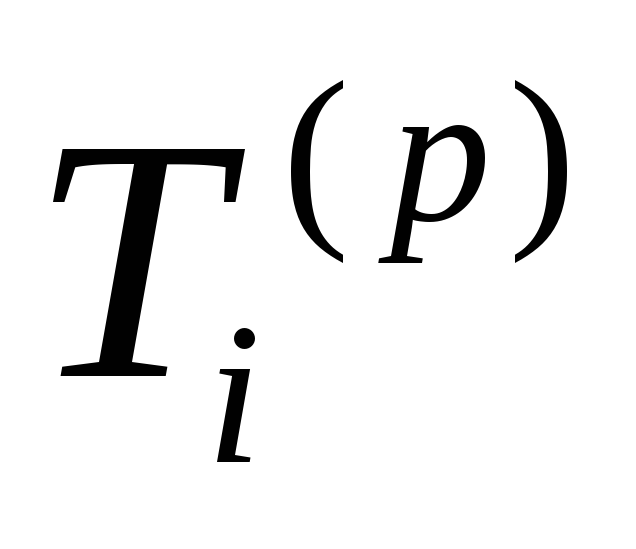

Ранний срок свершения событий

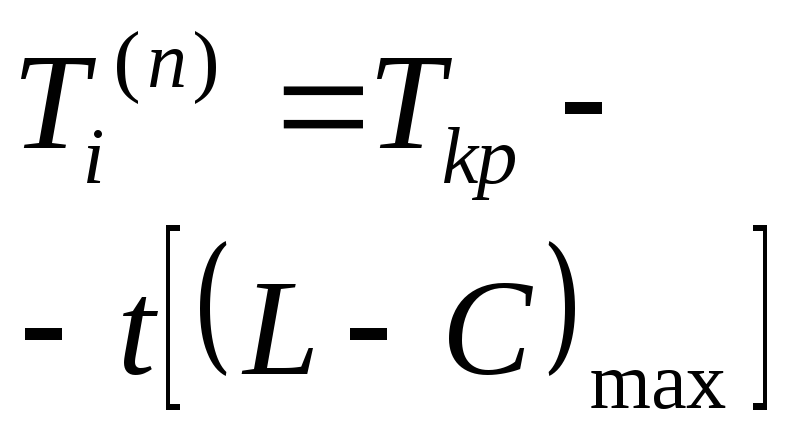

Поздний срок свершения события

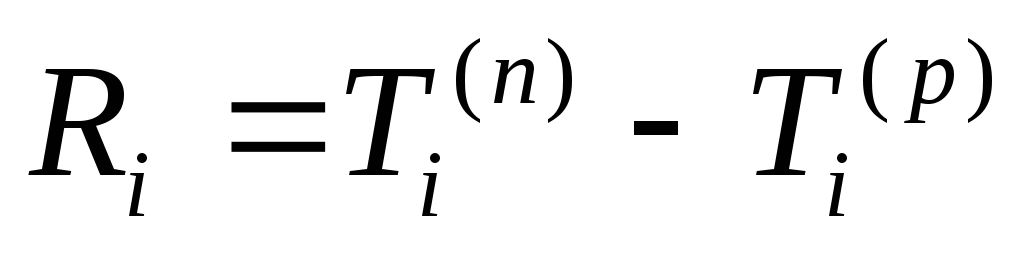

Резерв времени события

Ранний срок начала работы

Ранний срок окончания работы

Поздний срок начала работы

Поздний срок окончания работы

Полный резерв времени работы

Частный резерв времени работы первого вида

Частный резерв времени работы второго вида

Свободный резерв времени работы

Коэффициент напряженности работы

Коэффициент частного резерва первого вида

Коэффициент частного резерва второго вида

Оценка времени выполнения работы, полученная экспертным путем или расчетным путем

Суммарная продолжительность работ (связей), составляющих данный путь

Суммарная продолжительность работ (связей), лежащих на максимальном пути между исходным и завершающим событием (для сетей в терминах событий) или лежащих на максимальном пути между началом исходной и концом завершающей работы (для сетей в терминах работ)

Разница между продолжительностью критического и данного пути

Суммарная продолжительность работ (связей), лежащих на максимальном из путей, ведущих к данному событию от исходного события

Разность между продолжительностью критического пути и суммарной продолжительностью работ (связей), лежащих на максимальном из путей, ведущих от данного события к завершающему

Резерв времени максимального из путей, проходящих через это событие

Суммарная продолжительность работ, лежащих на максимальном из путей, ведущих к данной работе от исходного события (начала исходной работы)

Сумма раннего срока начала продолжительности работы

Разность позднего срока окончания и продолжительности работы

Разность между продолжительностью критического пути и суммарной продолжительностью работ, лежащих на максимальном из путей, ведущих от данного события (конца работы) к завершающему событию (к концу завершающей работы)

Величина резерва времени максимального из путей, проходящих через данную работу

Часть полного резерва времени работы, которая может быть использована для увеличения ее продолжительности при условии, что это не вызовет изменения позднего срока свершения ее начального события (минимального позднего срока окончания непосредственно предшествующей работы)

Часть полного резерва времени работы, которая может быть использована для увеличения ее продолжительности при условии, что это увеличение не вызовет изменения раннего срока свершения ее конечного события (максимального последующей работы)

Часть полного резерва времени работы, которая сохраняется у нее при условии, что начальное событие работы свершится в самый поздний срок (срок начала работы будет совпадать с минимальным сроком позднего окончания предшествующей работы), а конечное – в самый ранний (срок окончания работы будет совпадать с максимальным ранним сроком начала последующей работы)

Отношение продолжительности не совпадающих с критическим путем отрезков максимального пути, проходящего через данную работу, к отрезку критического пути, не совпадающему с данным путем

Отношение частного резерва первого вида работы к продолжительности отрезка максимального из путей, заключенного между начальным событием данной работы (началом данной работы) и ближайшим следующим за ней событием, в котором этот путь пересекается с путями большей продолжительности (работой со сходящимися связями, в которой пересекаются пути различной продолжительности)

Отношение частного резерва второго вида к продолжительности отрезка максимального из проходящих через него путей, заключенного между конечным событием работы(концом работы) и ближайшим предшествующим ей событием, в котором этот путь пересекается с путями большей продолжительности (работой с расходящимися связями, в которой пересекаются пути различной продолжительности)

―─

―─

―─

―─

―─

―─

―─

―─

―─

―─

―─

k – количество работ,

путь

―─

―─

―─

входящих в данный

Соседние файлы в предмете [НЕСОРТИРОВАННОЕ]
