6.3. Фаза «Исполнение»

6.3.1. Ввод и применение фактических данных по работам проекта

Ввод фактических данных выполняется в разделе Работы5. Способы ввода фактических данных по выполняющимся работам

зависят от параметра работы Тип процента выполнения.

Параметры расчета фактических данных для работы определяются на вкладке Общее в форме работы. Необходимо выделить работу и выбрать соответствующий тип процента выполнения из списка (рис. 6.3- 1). Определяется три типа процента выполнения: физический, длительность, количество.

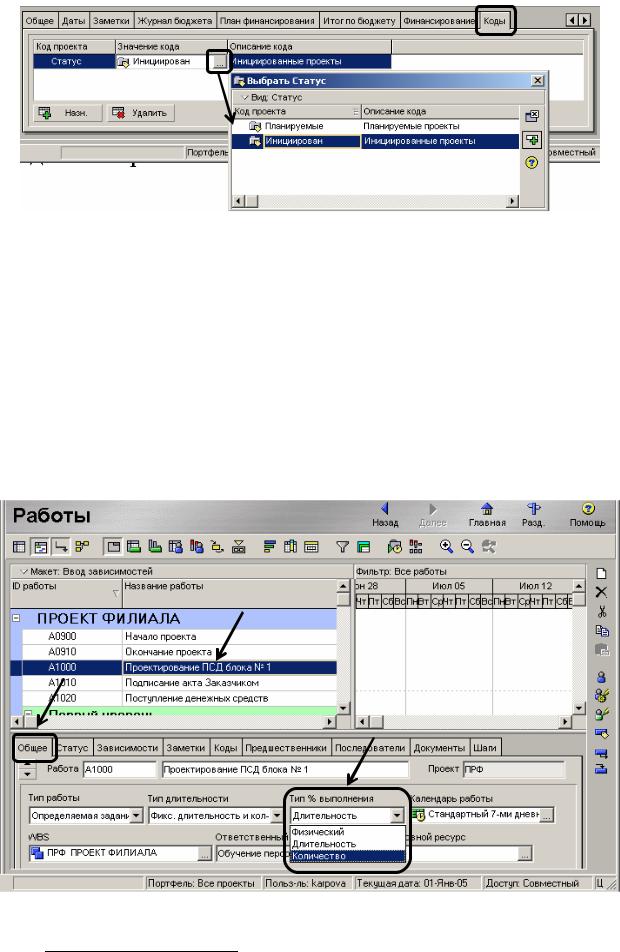

Рис. 6.3-1. Определение типа процента выполнения.

5 Для удобства ввода информации целесообразно настроить соответствующий макет.

152

Ввод фактических данных по начатым и выполняющимся рабо-

там проекта

Выделить работу в таблице работ, в форме работы перейти на

вкладку Статус. Изменить дату фактического старта работы, если она

отличается от даты планового старта (рис. 6.3-2).

2

3

1

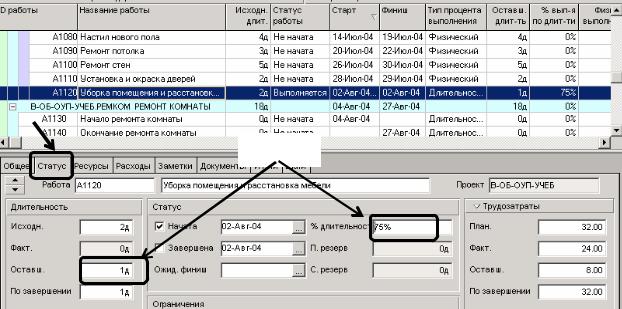

Рис. 6.3-2. Определение статуса начатой работы.

Затем установить флажок Начата (рис. 6.3-3). Для работ типа веха старта, имеющих нулевую длительность, при установке флажка Начата автоматически устанавливается флажок Завершена.

1

2

4 3

Рис. 6.3-3. Определение статуса начатой работы.

153

Тип процента выполнения — Количество

Перейти в форме работы на вкладку Ресурсы и ввести фактические данные по использованию ресурса в поле Фактическое количест-

во или в поле % освоения ресурса (рис. 6.3-4).

Общий % освоения ресурсов по работе

И

Фактическое количество

Рис. 6.3-4. Ввод фактических данных по ресурсам в соответствии с типом процента выполнения Количество.

Если количество ресурсов, фактически использованных при выполнении работы, отличается от запланированного количества, необходимо добавить дополнительные ресурсы (рис. 6.3-5). Для этих ресурсов значение планового количества будет равно 0. Необходимо будет ввести фактические данные по использованию дополнительных ресур-

сов в поле Фактическое количество или в поле % освоения ресурса.

1





5

3









2

4

Рис. 6.3-5. Добавление ресурсов для выполняющихся работ.

154

Тип процента выполнения — Длительность

Перейти в форме работы на вкладку Статус. Ввести фактические данные по работе: значение процента выполнения по длительности

или значение оставшейся длительности в единицах рабочего периода в полях % длительности или Оставш. соответственно (рис. 6.3-6).

или

Рис. 6.3-6. Ввод фактических данных по ресурсам в соответствии с типом процента выполнения Длительность.

При значении процента выполнения по длительности для работы, равном 0 %, значение фактическое количество для ресурсов тоже равно 0. А значение оставшейся длительности для работы совпадает со значением исходной длительности (рис. 6.3-7).

155

Рис. 6.3-7. Соотношение фактического количества ресурсов и процента выполнения по длительности.

При изменении значения процента выполнения по длительно-

сти для работы или значения оставшейся длительности для работы,

значение фактическое количество и %освоения ресурсов для ресур-

сов тоже изменяется (рис. 6.3-8).

156
