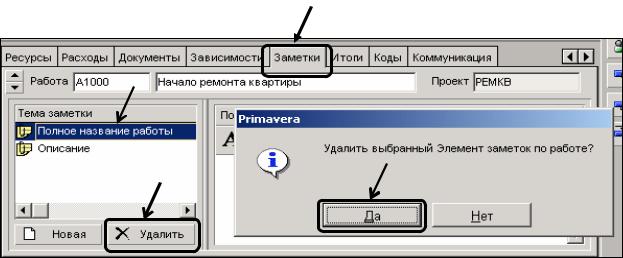

Рис. 6.2-39. Удаление назначенной заметки.

6.2.10. Расчет расписания проекта

Расчет расписания проекта выполняется автоматически при выполнении команды. Расписание проекта определяет плановые даты исполнения операций и наступления контрольных событий. Расписание рассчитывается вперед (от даты старта) или назад (от даты финиша). При расчете определяются резервы времени по ранним и поздним датам начала и окончания работ.

Ранние даты — сроки, раньше которых работа не сможет быть выполнена. Поздние даты — самые поздние сроки выполнения работы без сдвига даты финиша всего проекта. Полный резерв — время, на которое может быть задержана работа без сдвига даты финиша проекта.

При расчете расписания определяется критический путь проекта, содержащий работы со значением полного резерва меньшим или равным 0. На работы критического пути следует обращать особое внимание, поскольку изменение длительности этих работ ведет к изменению даты финиша всего проекта.

Расчет расписания выполняется после формирования перечня работ проекта, определения длительности и ограничений для каждой из них, назначения зависимостей между работами и назначения ресурсов.

Для расчета расписания необходимо выполнить команду Сервис

Расчет расписания. В диалоговом окне Расчет расписания:

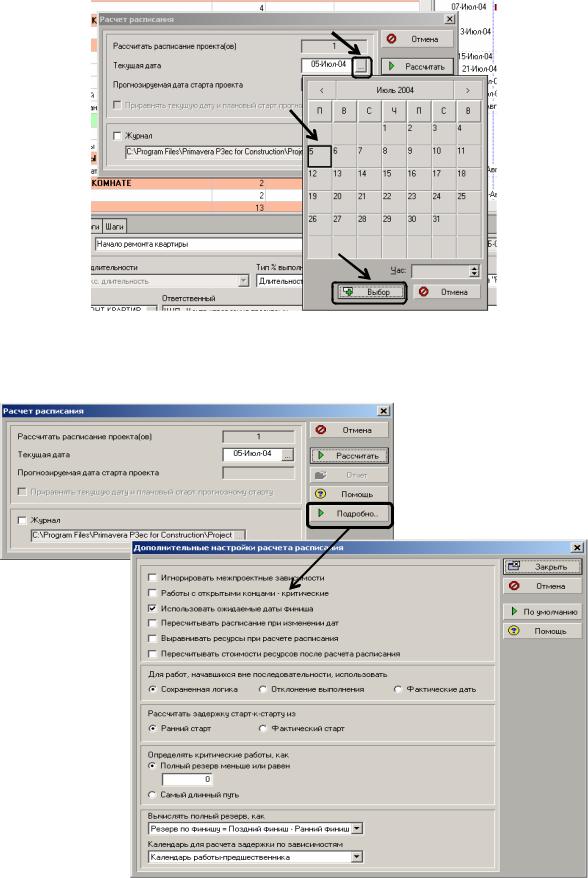

указать текущую дату, на которую рассчитывается расписание проекта (рис. 6.2-40);

142

Рис. 6.2-40. Определение текущей даты расписания проекта.

при необходимости установить дополнительные параметры расчета расписания (рис. 6.2-41);

Рис. 6.2-41. Определение параметров расчета расписания проекта.

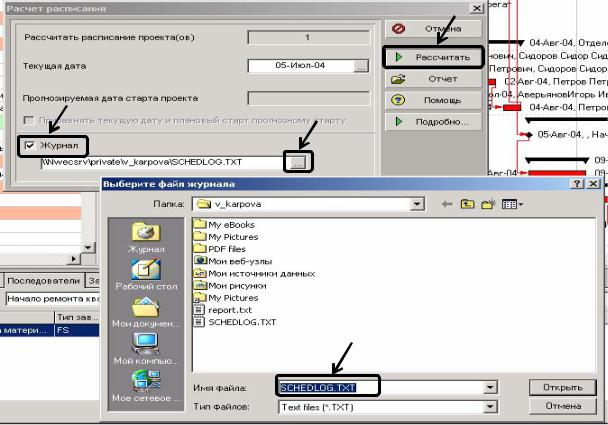

для формирования журнала расчета расписания установить флажок Журнал и указать местоположение файла журнала (по умолчанию

143

находится в файле SCHEDLOG.TXT), затем нажать кнопку Рас-

считать (рис. 6.2-42).

Рис. 6.2-42. Формирование файла журнала расписания проекта.

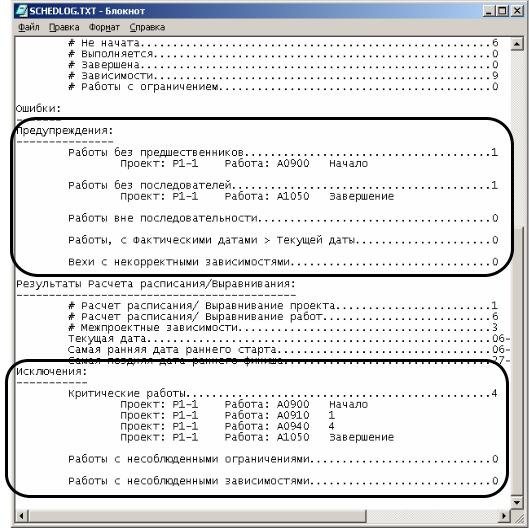

Просмотреть журнал расчета расписания можно, нажав кнопку Отчет в диалоговом окне Расчет расписания. В журнале (рис. 6.2-43) особое внимание следует обратить на раздел Предупреждения и Исключения. Данные журнала позволяют получить информацию о работах с некорректными зависимостями; о работах без последователей или предшественников; о «висячих» работах, не имеющих ни последователей, ни предшественников, о работах критического пути.

144

Рис. 6.2-43. Журнал расписания проекта.

6.2.11. Анализ загрузки ресурсов и устранение ресурсных конфликтов

Иерархическая структура ресурсов (пул ресурсов) является глобальной структурой. Один и тот же ресурс может быть назначен на несколько работ одного проекта, а также на работы разных проектов. Ресурс может работать по календарю проекта или по своему собственному ресурсному календарю. В связи с этим необходимо постоянно отслеживать загрузку ресурсов и устранять конфликтные ситуации, которые могут возникнуть при их использовании. Особое внимание следует уделять тем ресурсам, которые назначаются на параллельные работы одного или нескольких проектов. В этом случае количество ресурса, используемое в пределах одного календарного дня, может превысить максимально допустимую интенсивность использования этого ресурса.

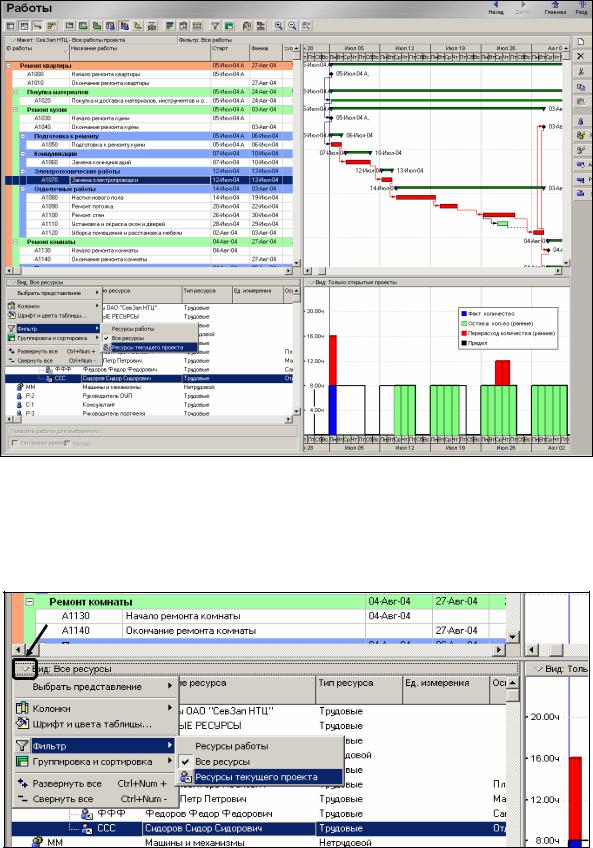

Анализ загрузки ресурсов выполняется в разделе Работы. Необходимо выполнить команду меню Вид — Показать внизу — Профиль использования ресурсов. Информация по проекту будет отображаться в четырех областях раздела: таблице работ, таблице ресурсов, на линейном графике и на графике ресурсов (рис. 6.2-44).

145

Таблица



Линейный

работ



график

Таблица



График

ресурсов



ресурсов

Рис. 6.2-44. Профиль использования ресурсов.

Чтобы отобразить в таблице ресурсов только те ресурсы, которые назначены на работы текущего проекта, на панели опций нажать кноп-

ку и выбрать из меню команду Фильтр — Ресурсы текущего про-

екта (рис. 6.2-45.)

Рис. 6.2-45. Таблица ресурсов в профиле использования ресурсов.

Чтобы отобразить на графике ресурсов загрузку только ресурсов текущего проекта, на панели опций нажать кнопку и снять флажок

Все проекты (рис. 6.2-46).

146

Рис. 6.2-46. График ресурсов в профиле использования ресурсов.

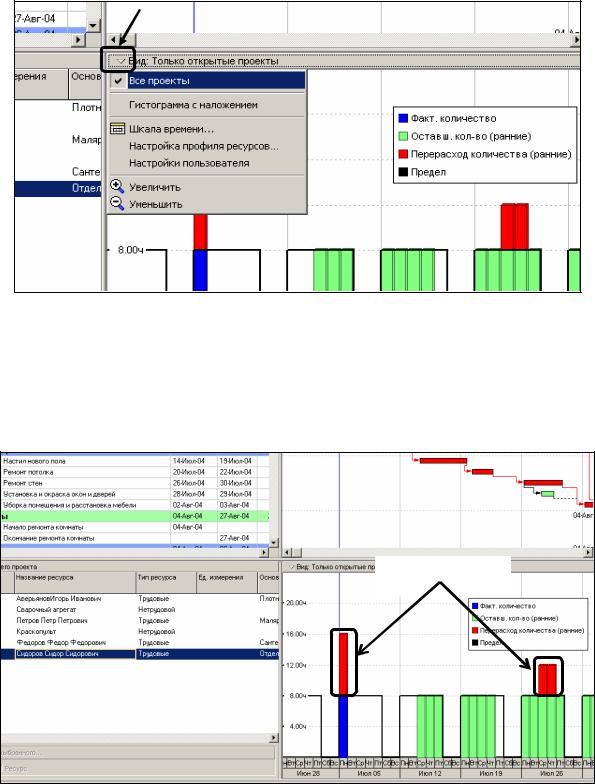

Для просмотра графика загрузки каждого ресурса необходимо выделить ресурс в таблице ресурсов, на графике загрузки будут отображаться данные по этому ресурсу. Красным цветом отображается превышение допустимого уровня загрузки ресурса (рис. 6.2-47).

Превышение

Рис. 6.2-47. Просмотр графика использования ресурса в профиле использования ресурсов.

Если в таблице ресурсов установить флажок Ресурс, то в таблице работ будут отображаться только те работы, на которые выделенный ресурс назначен (рис. 6.2-48) В графике загрузки ресурса тоже будут отображаться данные только по выделенному ресурсу.
