- •1. Как определяется величена заложения откосов (при однослойном и многослойном грунте).
- •2. Условие необходимости крепления стенок выемок. Схемы крепления.
- •3. Разработка котлованов экскаваторами.
- •4. Схемы проходок экскаватора, оборудованного прямой лопатой.
- •5. Разработка котлованов бульдозерами и скреперами.
- •9. Гидромеханическая разработка грунта.
- •10. Механические способы разработки мерзлых грунтов. Технология схемы.
- •12. Строительство на вечной мерзлоте. Способы сохранения мерзлоты.
- •13. Осушение котлованов и траншей.
- •14. Открытый способ водоотлива при разработке выемок. Дренаж.
- •16. Искусственное закрепление грунтов. Схемы, технология.
- •17. Зимние способы разработки.
- •18. Понятие о балансе земляных работ.
- •19. Взрывные работы.
- •20. Виды свай.
- •21. Способы и механизмы для погружения свай.
- •22. Погружение свай в мерзлые грунты. Технология.
- •23. Набивные сваи. Технология их изготовления.
- •24. Виды и конструкции опалубок съемных и несъемных.
- •25. Технология бетонирования конструкций на стройплощадке. Схемы механизмы.
- •26. Устройство рабочих швов при бетонировании. Способы подготовки поверхности ”старого бетона”.
- •27. Уход за бетоном.
- •28. Особенности приготовления бетонной смеси и доставка на объект.
- •35. Выбор способа защиты сооружения от воздействия воды.
- •43. Способы непосредственной разработки грунта в мерзлом состоянии.
- •44. Схемы проходок экскаваторов, оборудованных обратной лопатой.
- •45. Способы разработки траншей. Схемы, механизмы, технология.
- •46. Доработка оснований выемок.
- •47. Экскаваторы планировщики. Область применения.
- •48. Экскаваторы непрерывного действия. Область применения схемы разработок выемок.
- •49. Назначение бульдозеров.
- •50. Схемы движения бульдозера при возведении различных земляных сооружений.
- •51. Уплотнение грунта. Способы, машины и механизмы.
- •52. Технология обратной засыпки и уплотнения грунта.
- •53. Выбор механизма для уплотнения грунта.
- •54. Глубинное уплотнение грунтов.
- •55. Способы уплотнения слабых глинистых и заилиных, просадочных грунтов.
- •56. Подготовка оснований перед монтажом ленточных фундаментов.
- •57. Порядок монтажа ленточных фундаментов.
- •58. Монтаж фундаментов под колонны.
- •59. Подготовка основания к монтажу свайного фундамента.
- •60. Способы погружения свай: забивка, вибропогружение, вдавливание.
- •61. Вспомогательные и сопутствующие работы, связанные с погружением свай и устройством ростверков.
- •62. Способы погружения стальных и полых свай.
- •63. Способы погружения свай в мёрзлых грунтах.
- •64. Особенности устройства свайного фундамента в песчаных, глинистых, илисто-глинистых грунтах.
- •65. Устройство свайных ростверков.
- •66. Подготовка голов свай.
- •67. Технология устройства монолитного ростверка.
- •68. Технология монтажа сборного ростверка.
- •69. Особенности конструкций набивных свай.
- •70. Выбор свайного оборудования.
- •76. Схема опалубки столбчатых фундаментов. 77. Схема опалубки стаканного типа.
- •86. Земляные работы при возведении сооружений методом «стена в грунте».
- •87. Способы подсчёта объёмов работ.
- •88. Распределение земляных масс при планировки площадок.
- •90. Контроль качества свайных работ.
- •91. Выбор механизмов для производства монтажных работ.
- •92. Производство земляных работ в условиях реконструкции.
- •93. Схемы размыва грунта.
- •96. Возведение насыпей. Схемы возведения. Механизмы.
- •97. Контроль качества земляных работ.
- •98. Схемы движения скрепера.
- •99. Закрытые способы разработки грунта (прокол, продавливание, щитовая проходка). Технология, схемы, механизмы.
- •100. Методы монтажа конструкций нулевого цикла.
- •101.Стропы и траверсы для монтажа конструкций. Схемы.
- •102. Принцыпы выбора монтажного крана. Технические характеристики крана. Методы монтожа отдельных конструкций. Схемы.
- •103. Контроль качества монтажа.
86. Земляные работы при возведении сооружений методом «стена в грунте».
Сущность метода закл. в том, что для стен и фундаментов заглубл.в грунт сооружений возводимых в неустойчивых водонасыщенных грунтах или вблизи застроек отрывают траншеи на полную глубину заложения и выполняют монтаж стеновых конструкций. После чего идет разработка центральной зоны сооружения. Разработка траншей выполняется спец. грейферами с копровой стойкой. Для того чтобы стены не обрушались, ее заполняют глинистым раствором. Сборн.стены монтируют из тонкостенных панелей, устанавливаемых на слой щебня, подсыпанного на дно траншеи. Панель фиксируется с одной стороны кондуктором, а с другой - швеллером. После этого укладывают бетонную смесь одновременно с обеих сторон панели, фиксируя ее в проектном положении. Наружную пазуху заполняют глинощебеночной смесью, внутреннюю пазуху – глинопесчаной. После замыкания контура стен ведут послойную разработку грунта внутри контура до заданной отметки.
87. Способы подсчёта объёмов работ.
Объем механизированной разработки грунта и объем недобора рассчитывают раздельно.
Объемы выемок представляют собой усеченные призмы, пирамиды, конусы для круглых в плане фундаментов и другие простейшие геометрические фигуры, размеры которых известны. Котлованы сложных форм разбивают плоскостями на простые геометрические фигуры и после определения объема каждой из них, суммируют .
Например,
объем прямоугольного в плане рис.2

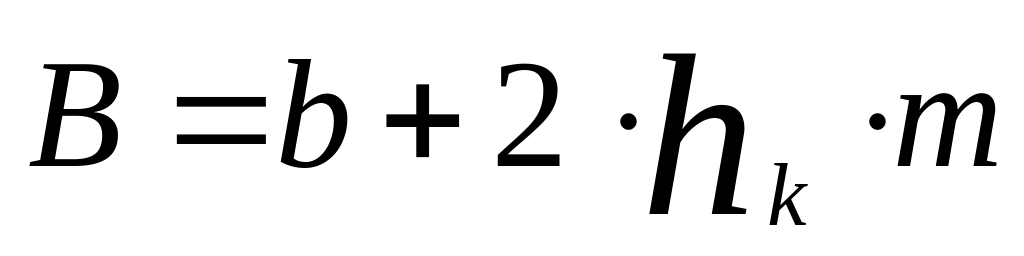

котлована определяется по формуле

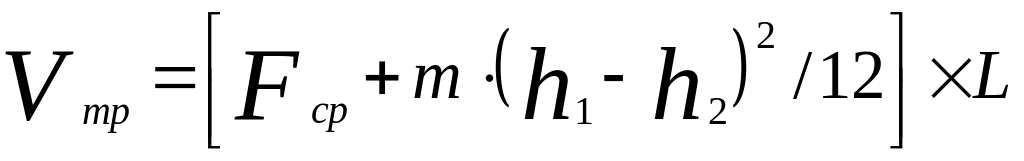

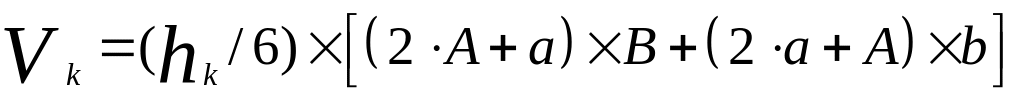

обелиска или усеченной пирамиды:

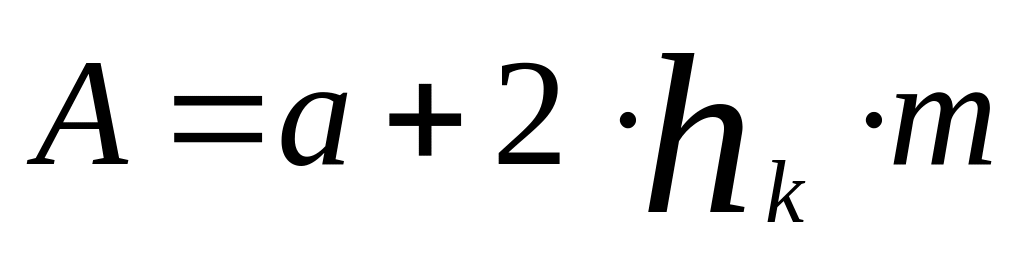

м3,
где
,

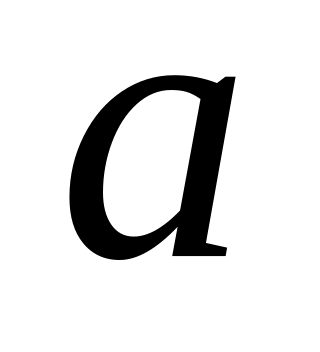

–размеры
котлована понизу,
,

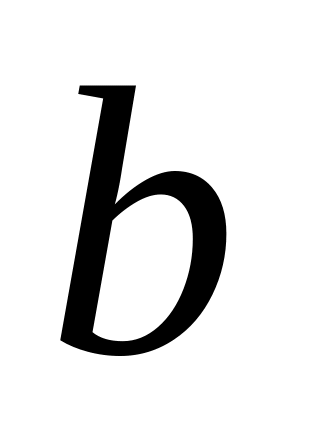

– размеры котлована поверху, м
;
;где

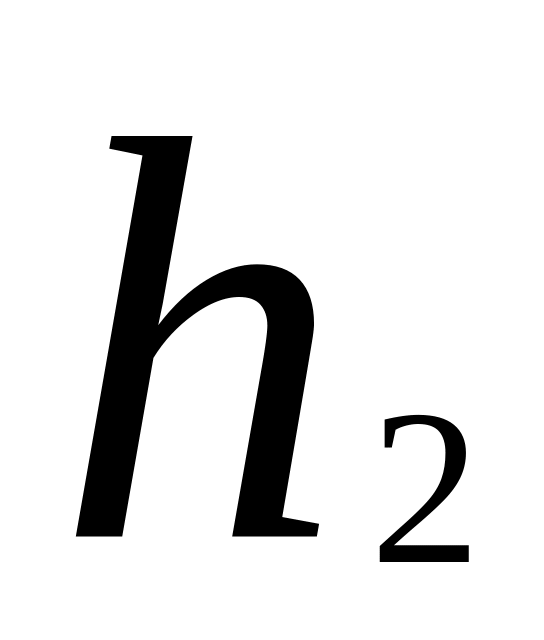

-глубина
котлована, м
-коэффициент

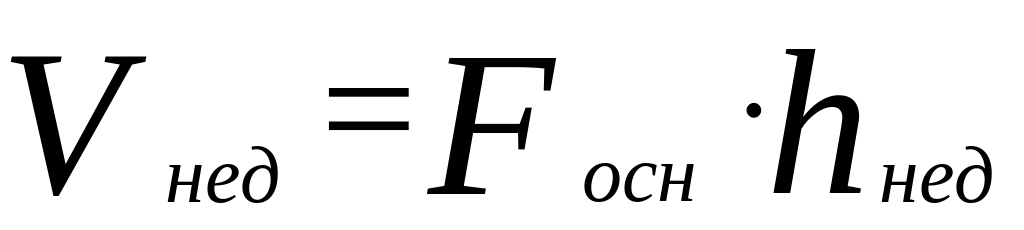

заложения откоса.Объем грунта недобора
подсчитывают отдельно, т.к. зачистка
его выполняется другими средствами
механизации, а площади, подлежащие
зачистке, иногда не совпадают с площадью
подошвы выемки.
,где
-площадь

подошвы фундаментов, м2,
-толщина
слоя недобора, мОбъем грунта в траншеях
на местности с небольшим поперечным
уклоном, выполняют по формуле Мурзо:
.Объем
грунта, который необходимо разработать
для траншей в промышленном и гражданском
строительстве можно определить по
приближенной формуле:
,где
,
,
-
площади поперечного сечения в середине,
начале и в конце длины траншеи, м2.
,
-рабочие
отметки начального и конечного поперечных
сечений , м.
-
длина траншеи, м.
-
коэффициент заложения откоса.Рекомендуется
результаты подсчетов объемов земляных
работ представить в виде карты-схемы к
карте-схеме выемок, расположенных по
буквенным и цифровым осям, с обозначением
объемов. Такая карта облегчит работу
над решением вопроса о распределении
вырабатываемого грунта.
88. Распределение земляных масс при планировки площадок.
В
ыбор
методов производства работ в большой
мере зависит от распределения земляных
масс, которое сводится к нахождению
направлений и средней дальности
перемещения грунта.

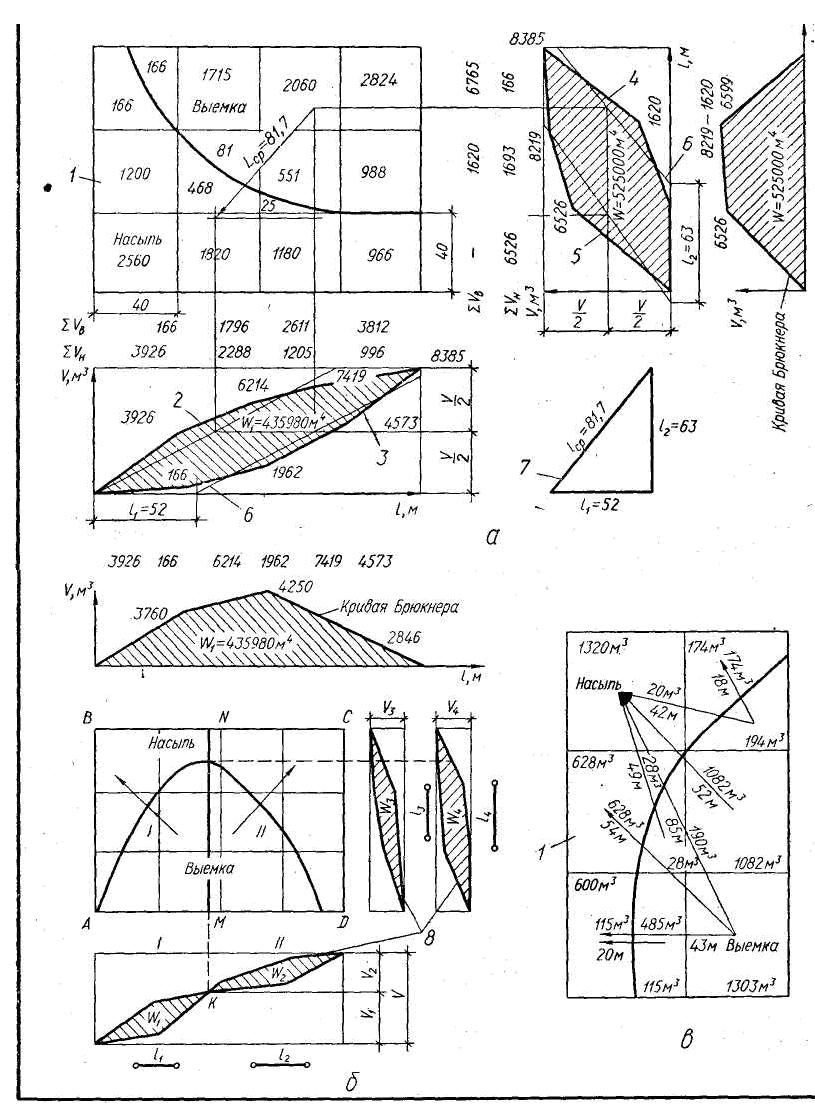

Средней дальностью перемещения грунта считают расстояние м/д центрами тяжести выемки и насыпи. Это расстояние, приближенное, но достаточное для подбора комплектов машин, определяют для площадки в целом, если ее размеры невелики, а при сложном рельефе и значительной площадки -для отдельных ее участков.
Распределение земляных масс 3 способа: аналитический, графоаналитическое, с применением линейного программир
Аналитический:
координаты
центра тяжести выемки
и насыпи
вычисляют по статическим моментам
объемов относительно координатных
осей- двух сторон площадки или двух
взаимно перпендикулярных сторон
нивелировочной сетки:
,тоже

для ув
,ун

где
,
-объемы
грунта в пределах простейших фигур,м3;
-коорд.центров

тяжести простейших фигур,м.Средняя
дальность перемещения грунта
,м,

определяют как расстояние м/д 2 точками

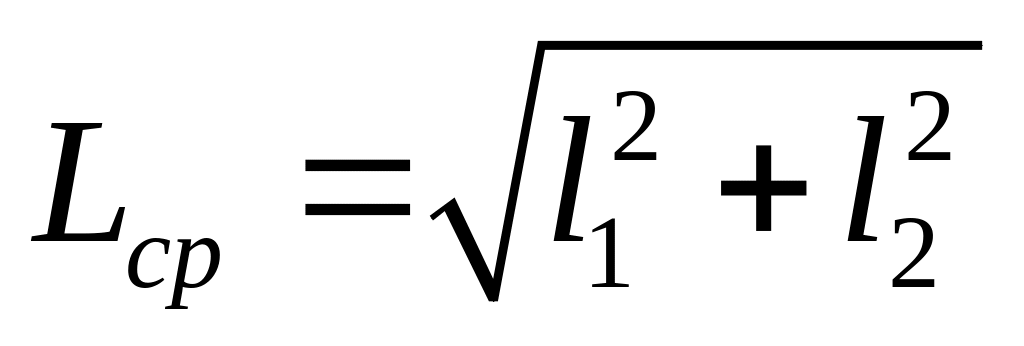

по их координатами:

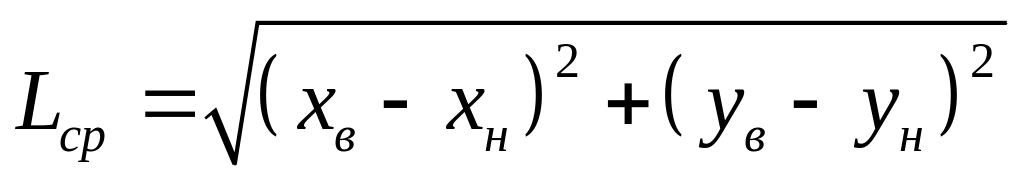

.Графоаналитический
метод:площадь
каждой неправильной W1
и
W2,
заключенная м/д интегральными кривыми
обьемов выемки и насыпи, можно заменить
равновеликим параллелограммом высотой

V
и основанием l1
и l2.
Эти параллелограммы являются геометрической
интерпретацией проекции суммарной
работы по перемещению грунта и представляют
собой произведения объема грунта V
на проекцию среднего расстояния
перемещения l1
и l2:
откуда
.Среднее
расстояние перемещения грунта:
.
линейного
программирования:
На сложных площадках при значительных
расстояниях перемещения грунта
оптимальный вариант выбирают методом
линейного программирования с применением
вычислительных машин или рассчитывают
в ручную. Для определения min
транспортной работы,м3,

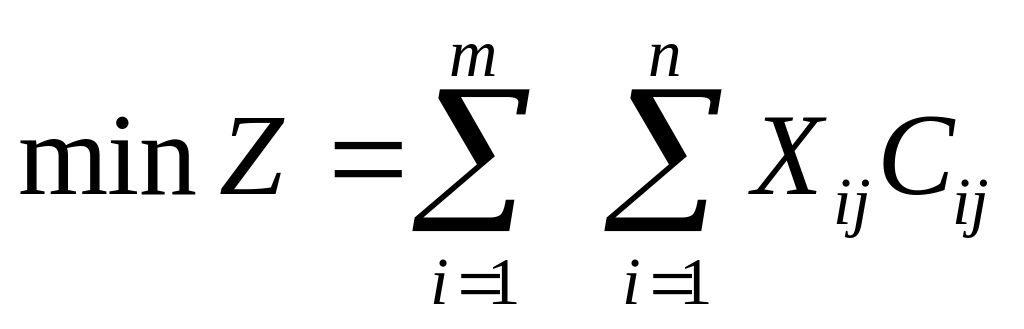

составляют математическую модель в
виде целевой функции.
с ограничениями:

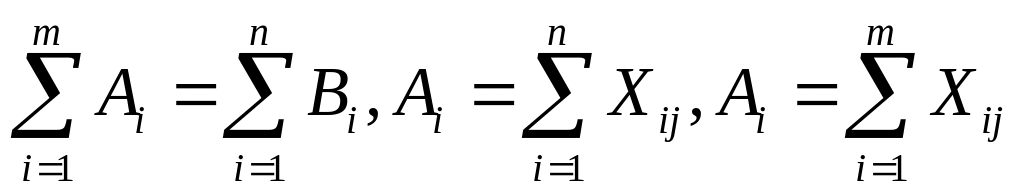

где m-

количество квадратов выемки; i-
номер квадрата выемки ;n-
кол-во квадратов насыпи; j-
номер квадрата насыпи ;

-расстояние
перемещения 1 м3грунта
из квадрата выемки j
в квадрат насыпи;
-запас грунта;
-потребность грунта;
-искомый
обьем грунта . уравнение выражает собой
оптимальное решение задачи. Средневзвешенную

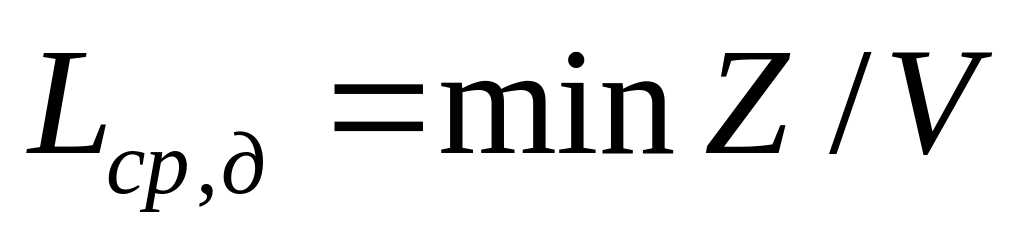

дальность перемещения грунта ;
89.Организация работ по устройству свайных фундаментов (поточный метод). Св. фундаменты возводят обычно поточным методом. в составе проекта производства работ должны быть: 1) конструктивная хар-ка св.фундаментов, их объем и схема их размещения; 2)технологические расчеты;3) технологические карты, содержащие схему производства работ и почасовую циклограмму работ на одной захватке;4) сводная циклограмма по устройству фундаментов.
