6.2. Производственный состав.

  1. Работы выполняются специализированной бригадой в количе­ стве 10 монтеров пути, в состав бригады входит неосвобожденный бригадир пути.

  1. Путевые машины обслуживают 16 чел., в т.ч.:

. Моторный гайковерт 3 чел.

Хоппер-дозаторы 2 чел.

Дуоматик 09-32 4 чел.

ПБ 3 чел.

ДСП 2 чел.

МПТ 2 чел.

45

6.2.3. Руководящий и обслуживающий персонал состоит из 6 чел., в т.ч.:

Начальник участка (руководитель) 1 чел.

Дорожный мастер 1 чел. Бригадир пути (неосвобожденный входит

в число монтеров пути) 1 чел.

Сигналисты 4 чел.

Всего занято в работе: 32 чел.

6.3. Организация работ основного этапа.

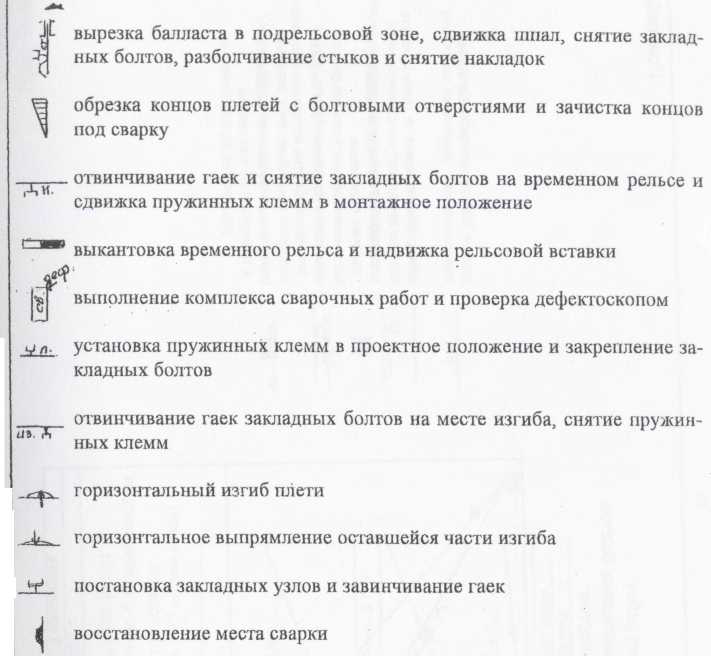

6.3.1. Комплекс работ основного этапа выполняется в течение одно­го дня и подразделяется на работы, выполняемые до «окна» и в «окно» (см. Приложение №5).

До «окна» 10 монтеров пути начинают замену дефектных элементов скреплений и снимают с пути регулировочные прокладки.

Скорость движения поездов ограничивается до 40 км/ч.

После закрытия перегона на участок работ прибывают путевые ма­шины и приводятся в рабочее положение.

Моторный гайковерт, оборудованный для работы на скреплении ЖБР-65, производит смазку и подкрепление гаек закладных болтов. Во время работы гайковерта производится выборочная проверка затяжки закладных болтов динамометрическим ключом.

Выгрузка щебеночного балласта производится по концам шпал из хоппер-дозаторов.

Выправочная машина Дуоматик 09-32 производит выправку пути подбивкой шпал с одновременной рихтовкой по заданной программе; полу­ченной в результате геодезической съемки положения пути в плане и профи­ле с последующим определением его проектного положения.

46

Вслед за машиной Дуоматик 09-32 планировщик балласта ПБ про­изводит оправку балластной призмы и планировку междупутья, а динамиче­ский стабилизатор ДСП производит принудительную стабилизацию балласт­ной призмы.

После этого на место работ прибывает мотовоз МИТ с прицепной порожней платформой, на которую краном грузят контейнеры со смененны­ми скреплениями и регулировочными карточками. При необходимости про­изводится приварка стыковых соединителей.

После выполнения работ в «окно», проверки состояния пути и уст­ранения выявленных неисправностей перегон открывается для движения по­ездов с установленной скоростью.

На этом работы заканчиваются.

6.4. Перегон необходимых путевых машин, механизмов и инструмента.

  1. Машина Дуоматик 09-32, шт. 1

  2. Путевой моторный гайковерт, шт. 1

  3. Хоппер-дозаторы (ХДВ), шт 8

  4. Планировщик балласта ПБ, шт. 1

  5. Динамический стабилизатор ДСП, шт. 1

  6. Мотовоз МПТ, шт. 1

  7. Ключ путевой гаечный, шт. 4

  8. Ключ торцовый, шт. 8

  9. Домкрат гидравлический, шт. 2

  10. Шаблон ЦУП, шт. 1

  11. Термометр рельсовый, шт. 1

  12. Аппаратура радиосвязи, компл. 1

6.5. Ведомость затрат труда по техническим нормам (Технологический процесс №4) Основной этап.

MnhTn

Едини

ца изме­рения

Техническая норма на изме­ритель

Затрата труда в чел-мин

Число рабо­чих,

чел.

Продолжи тельность работы, мин

П./п.

Наименование работ

Коли­чество

затрат труда,

чел- мин

времени на рабо­ту ма­шин., маш-мин

на рабо ту

с учетом коэффи­циента

рабо- ма-чих шин

Приме­чание

1

2

3

4

5

6

7

8

9

10

11

12

6.5.1. До «окна».

\

1.

Развозка скреплений на одно-

рельсовой тележке с расклад-

кой:

- накладки

шт./т

6/0,177

56,96

-

10

15

- стыковые болты

пгг./т

15/0,017

116,20

-

2

3

- клемм пружинные

шт./т

50/0,0465

116,20

-

5

8

- закладной болт с гайкой

ШТ./Т

50/0,0375

116,20

-

4

6

- прокладка ЖБР

шт./т

420/0,218

64,99

-

14

21

- прокладка упругая

шт./т

104/0,0104

64,99

-

1

1

5 0

1

2

3

4

5

6

7

9

10

11

12

2

Смена скреплений:

10J

451

-

10 м.п.

- накладки

шт. ■

6

29,27

-

176

255

- стыковые болты

-«-

15

4,23

-

63

91

- клеммы пружинные

-«-

50

2,46

-

123

178

- закладные болты с гайками - прокладка ЖБР

-«--«-

50 420

3,584 3,6

-

179 1512

. 260 2192

- прокладка упругая

-«-

104

3,6

-

374

543

3

4.

Изъятие с пути регулировоч­ных прокладок

Сборка скреплений в контей­неры: - накладки

шт.

т

168

0,177

3,6

56,96

-

605

10

877

15

- стыковые болты

т

0,017

116,2

-

2

3

- клемма пружинная

-«- '

0,0465

116,2

-

5

8

- закладные болты с гайками

-«-

0,0375

116,2

-

4

6

- прокладка ЖБР

-«-

0,218

64,99

-

14

21

- прокладка упругая

-«-

0,0104

64,99

-

1

1

- регулировочные прокладки

-«-

0,087

64,99

6

8

51

1

2

3

4

5

6

7

8

9

10

11

12

1.

В «окно».

Оформление закрытия пере­гона.

-

-

14

-

-

-

-

-

14

2.

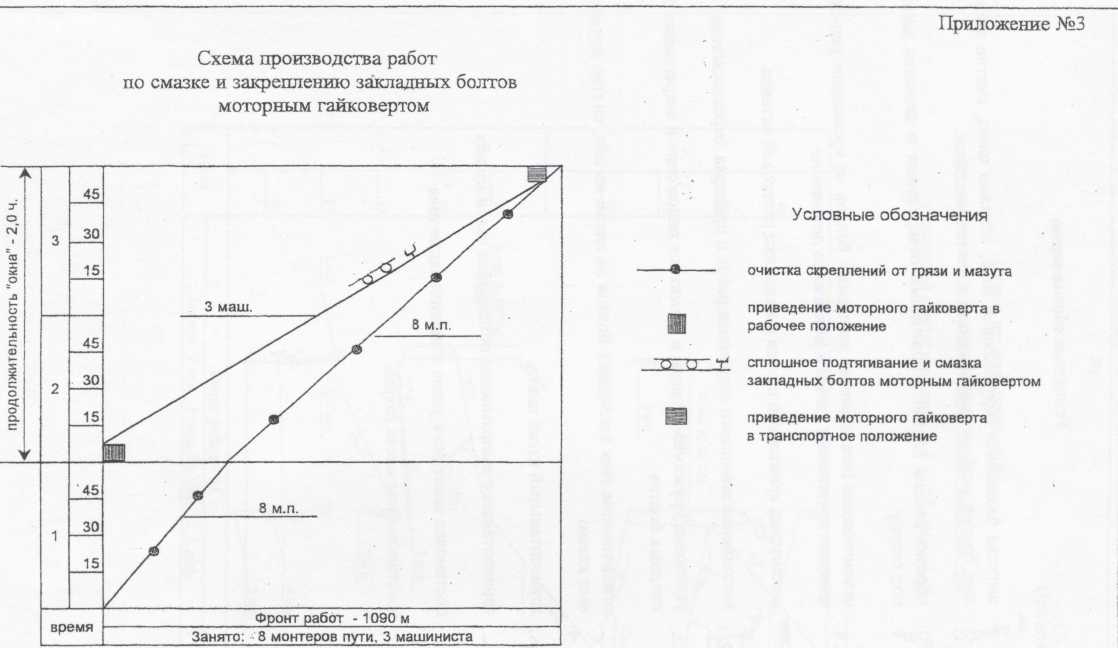

Приведение гайковерта в ра­бочее положение

приве­дение

1

13,194

4,398

13

15

3t

_

224

3 маш.

3.

Подкрепление и смазка гаек закладных болтов м

шпала

3988

0,1293

0,0431

516

645

4.

Приведение гайковерта в транспортное положение

приве­дение

1

8,694

2,898

9

11

5.

Выгрузка щебеночного балла­ста из хоппер-дозаторов

м3

250

0,28

0,14

70

88

2

-

44

2 маш.

6.

Приведение машины Дуома-тик 09-32 в рабочее положе­ние

приве­дение

1

15,36

3,84

15

2 1

4

-

183

4 маш.

7.

Сплошная выправка и рихтов­ка пути машиной Дуома-тик 09-32

мпути

2500

0,22

0,055

550

688

8.

Приведение машины Дуома-тик 09-32 в транспортное по­ложение.

приве­дение

1

17,52

4,38

18

24

52

1

2

3

4

5

6

7

8

9

10

11

12

9.

Оправка балластной призмы планировщиком ПБ.

км

2,5

144

48

360

450

3

-

150

3 маш.

10.

Стабилизация пути динамиче-

ским стабилизатором ДСП.

км

2,5

96

48

240

300

2

-

150

2 маш.

11.

Уборка контейнеров со скреп­лением мотовозом МПТ

контей­нер

10

2,981

1,4907

30

37

2

-

19

2 маш.

Итого:

чел-мин

4931

6791

53
