Контрольное задание №7 Сложное движение предметов труда в процессе обработки

Постановка задачи

На производственном предприятии должен быть осуществлен выпуск сложного изделия к установленному сроку. Определить дату запуска изделия в производство. Построить ленточный (цикловой) график производственного процесса изготовления изделия.

Исходные данные

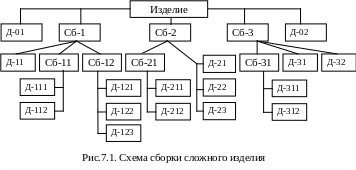

Схема сборки сложного изделия представлена на рис.7.1. Срок выпуска изделия по вариантам задачи, а так же время изготовления комплектующих изделий (сборочных узлов - Сб) и элементарных составляющих (деталей - Д) представлены в табл.7.1. Время испытания собранного изделия – 5 дней. Операция упаковки изделия для отправки потребителю занимает 1 день.

Методические указания к решению задачи

Длительность производственного цикла сборки сложного изделия из комплектующих и элементарных составляющих осуществляется в параллельно-последовательном режиме. Сборочные узлы и детали могут изготавливаться параллельно друг другу (горизонтальный иерархический ряд в схеме процесса производства), но сборка элементов вертикального ряда осуществляется последовательно.

Таблица 7.1

Исходные данные

Показатель

Варианты задания

1

2

3

4

5

6

7

8

9

0

Дата выпуска

15.12

10.11

05.08

15.07

10.06

25.05

10.04

15.03

01.02

01.12

Шифр элемента

Время изготовления элементарной составляющей изделия (детали), дни

Д-01

6

1

4

3

2

5

1

2

3

4

Д-02

5

4

1

2

4

6

5

4

2

3

Д-11

8

6

2

5

6

4

6

3

5

2

Д-21

1

2

3

8

3

5

4

3

4

2

Д-22

3

8

10

6

8

7

3

4

1

4

Д-23

8

4

3

2

5

3

5

5

7

5

Д-31

10

2

4

1

7

1

2

6

3

7

Д-32

7

5

4

3

2

2

3

2

5

8

Д-111

6

3

3

5

5

4

6

3

2

3

Д-112

3

1

5

3

3

6

3

7

4

9

Д-121

4

6

6

6

4

5

10

5

6

2

Д-122

5

4

8

5

3

4

1

6

3

6

Д-123

2

5

7

7

5

4

8

3

5

3

Д-211

6

4

3

7

8

5

1

5

7

9

Д-212

6

2

3

2

6

6

5

1

2

4

Д-311

8

3

4

4

7

8

7

4

3

1

Д-312

1

4

5

5

8

9

4

2

4

8

Время изготовления сборочного узла изделия, дни

Сб-1

5

6

8

7

9

3

1

6

1

2

Сб-2

1

7

2

6

7

6

4

7

9

4

Сб-3

2

8

3

5

5

9

6

8

2

3

Сб-11

2

5

4

4

3

7

8

3

8

6

Сб-12

1

9

5

3

2

5

10

4

3

5

Сб-21

3

4

6

2

8

2

3

5

7

8

Сб-31

2

6

7

1

6

1

5

2

6

7

График сборки должен вестись от момента сдачи готового изделия к моменту запуска его в производство, т.е. в обратной временной очередности. При построении графика следует учитывать выходные и праздничные дни. Пример построенного графика представлен на рис.7.2.
