- •1 Особенности дор. Стр-ва, как отрасли стр-ного производства.
- •2. Содержание проекта организации строительства.
- •3. Основные задачи подготовит. Периода.
- •4. Обеспечение строительства электрической энергией, временными сооружениями.
- •5. Обеспечение строительства паром, водой.
- •6. Производственная база дорожного строительства
- •7. Размещение добывающих предприятий.
- •8. Складское хозяйство.
- •9. Проект производства работ.
- •10. Организация транспортных работ
- •11 Организация автомобильных перевозок
- •12. Техническое обслуживание и ремонт машин
- •13. Технико-экономическая оценка уровня организации строительства – продолжительность строительства, ритмичность.
- •14. Технико-экономическая оценка уровня организации строительства – уровень механизации, механовооруженность труда и строительства.
- •15. Энерговооружённость труда и строительства. Показатели производительности труда.
- •16. Функции управления.
- •17. Организационная структура управления.
- •18. Технология управления.
- •19. Цели деловой оценки
- •20. Оперативное управление строительством.
11 Организация автомобильных перевозок
Для правильной организации работ транспорта недостаточно определить общую потребность строительства в автоперевозках и транспортных средствах. Необходимость снабжения материалами движущихся строительных подразделений, имеющих постоянную производительность с неподвижных производственных предприятий, баз и складов требует организации перевозок при непрерывно изменяющихся дальностях возки. При этом для различных подразделений, снабжающихся из различных источников эта дальность изменяется по разным законам. Потребность в автотранспорте являются переменной и изменяется по сложным зависимостям. Особенно велики колебания численности автомобилей при выполнении работ комплексным потоком со строго равномерным и одинаковым темпом всех специализированных потоков Дорожное строительство может быть обеспечено транспортом по одному из трёх вариантов:
На строительстве имеется собственная автоколонна постоянного состава.
Автосамосвалы выделяются или арендуются по ежедневным или еженедельным заявкам.
Смешанный способ: когда строительство располагает автотранспортом ограниченного состава + есть возможность взять дополнительные автомобили со стороны.
Все грузы, подлежащие перевозке, делятся на 2 группы:
Грузы, имеющие ограничения времени нахождения в пути по своим технологическим свойствам (цементобетон, битумно-минеральные материалы)
Все прочие грузы
Вывозку материалов 1-й группы осуществляют переменным количеством автомобилей в соответствии с потребностями строительного потока, обеспечивая при этом производительность асфальтоукладчика и АБЗ.
На вывозку грузов 2 группы………………………………………………….
, но следят за тем чтобы суммарное количество автомобилей, занятых на перевозке обеих групп было неизменным.
N1+N2=const
N1 – количество автомобилей, занятых на перевозке асфальтобетона;
N2 – количество автомобилей, занятых на перевозке щебня.

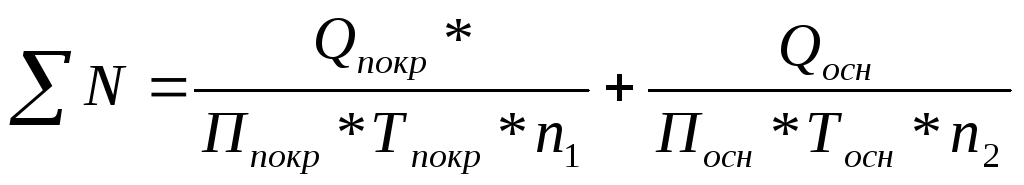

Общее среднегодовое количество всех автомобилей, необходимое для вывозки материалов для строительства дорожной одежды определяется:
Q – количество смесей, которое необходимо привезти для постройки годового объёма покрытия и основания;
П – производительность 1-го автомобиля в смену при средней дальности транспортировки покрытие и основание;
Т – продолжительность действия специализированных потоков по устройству покрытия и основания, сут.;
N – количество смен работы в сутки покрытие и основание.

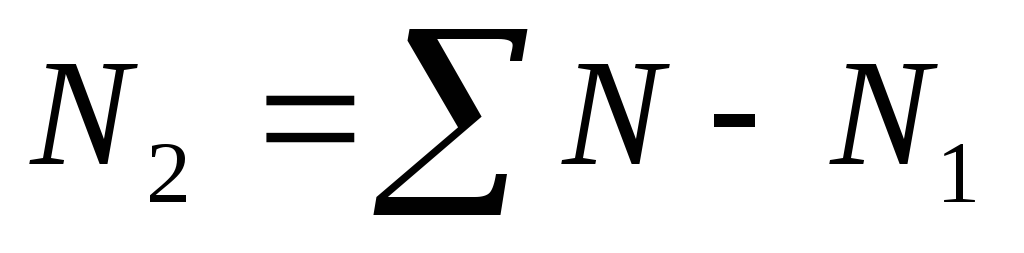

Количество автомобилей, обеспечивающих вывозку материалов для покрытия N1 определяется для каждого дня работы в соответствии с фактической дальностью возки материала. Количество автомобилей, обеспечивающих вывозку материалов для основания N2 ,определяется:
Строят эпюры потребности в автомобилях по вычисленным значениям N1 и N2
ЭПЮРЫ
Полностью устранить изменения численности автомобилей не удалось, эпюра неравномерна. Для того чтобы эпюра потребности в транспортных средствах имела прямоугольную форму предусматривают организацию промежуточных складов, на которые материалы завозят в зимний период.
