- •Тема 1. Становление и развитие управления проектами как науки и отрасли экономических знаний.
- •1 Понятие «проект» и «управление проектами».
- •2.Основные этапы развития управления проектами.
- •Этапы развития методов управления проектами
- •3. Взаимосвязь управления проектами и функционального менеджмента
- •4.Перспективы развития управления проектами как важнейшего направления в менеджменте.
- •Тема 2. Основы управления проектами.
- •1.Основные термины и понятия дисциплины «Управление проектами».
- •2. Классификация типов проектов
- •3. Цель и стратегия проекта
- •4. Проектный цикл (жизненный цикл проекта)
- •Тема 3. Содержание и структура проекта.
- •1. Структуризация проектов
- •2. Функции, методы и подсистемы управления проектами
- •Жизненный цикл проекта
- •3. Организационные структуры управления проектами
- •Тема 4. Управление предпроектной фазой проекта.
- •1.Маркетинг проектов.
- •3.Декларация о намерениях и инициация проектов.
- •4. Разработка концепции проекта.
- •5. Предпроектное тэо и оценка проекта. Бизнес – план как форма обоснования проекта.
- •Тема 5. Разработка проекта
- •2.Структура разбиения работ (срр).
- •Тема 6. Управление стоимостью проекта
- •Тема 7. Проектное финансирование
- •1. Проектные риски
- •Способы снижения риска
- •2. Проектное финансирование
- •Тема 8.
- •1. Оценка эффективности проекта
- •2. Управление коммуникациями проекта
- •3. Информационные технологии управления проектами
- •4. Состав и порядок разработки проектной документации
- •Тема 9.
- •1. Контроль и регулирование хода выполнения проекта. Приемка работ и этапов проекта.
- •2. Завершение проекта
- •3 Организация офиса проекта
- •3.1. Основные принципы проектирования и состав офиса проекта
- •4. Экономическая безопасность в управлении проектами
- •Рекомендуемая литература
- •Оглавление
4. Проектный цикл (жизненный цикл проекта)
Любой проект проходит в своем развитии от состояния, когда проекта еще нет, до состояния, когда его уже нет. Этот промежуток времени между моментами начала и окончания проекта называется жизненным циклом проекта.
Началом проекта можно считать:
момент рождения идеи проекта;
принятие решения об осуществлении проекта органом и ли цом, способным это сделать;
3) момент выделения денежных средств на выполнение проекта. Окончанием (концом, завершением) проекта может быть:
ввод объекта проекта в действие;
достижение проектом заданных результатов (проектной мощности);
прекращение финансирования проекта;
начало работ по внесению в проект серьезных изменений, которые не предусмотрены проектом и существенно меняют его содержание и характер, т.е. проведение модернизации;
вывод объектов проекта из эксплуатации, т.е. ликвидация их.
Факт начала работ над проектом и факт его завершения оформляются соответствующими официальными документами.
Состояния, через которые проходит проект, называют фазами (этапами, стадиями).
Деление процесса реализации проекта на фазы производится, исходя из самых различных подходов, а на практике оно бывает самым разнообразным и учитывает многие конкретные факторы и условия. Но при этом должно выполняться одно важное требование: деление должно выявить и зафиксировать важные контрольные точки - вехи. ключевые точки проекта. Во время прохождения этих точек оцениваются промежуточные результаты реализации проекта, вырабатываются возможные направления его развития и корректировки.
Выделение фаз и стадий учитывает действующее законодательство в экономической области, исторические традиции и многое другое, но в любом случае жизненный цикл проекта включает следующие фазы:
определение целей, т.е. что должно быть выполнено;
проектирование, разработка проекта, т.е. как выполнять проект;
реализация проекта, его выполнение;
применение проекта, его эксплуатация.
Каждая из этих фаз может делиться на этапы более низкого уровня. Общее количество фаз и подфаз зависит от:
масштабов проекта;
сроков реализации;
числа участников и т.д.
Любой проект требует выполнения определенных мероприятий, в том числе связанных с:
проработкой возможности реализации проекта;
разработкой технико-экономического обоснования (ТЭО);
составлением технико-рабочей документации проекта;
определением организаций-исполнителей;
финансированием;
заключением контрактов с исполнителями;
закупкой оборудования и материалов;
выполнением конкретных работ по реализации проекта (строи тельство, монтаж);
сдачей готовых объектов в эксплуатацию.
Эти разнообразные мероприятия и виды деятельности обычно группируются в два крупных блока:
основная деятельность по проекту;
обеспечение проекта.
Но такое деление не совпадает с разбивкой проекта на фазы, так как это не временное деление, а деление по характеру работы.
Обеспечение проекта включает:
• организационное обеспечение;
кадровое обеспечение;
правовое обеспечение;
финансовое обеспечение;
материально-техническое обеспечение;
информационное обеспечение;
маркетинг и многое другое. Основная деятельность включает:
предварительные научные исследования; •
составление стратегических и оперативных планов;
технико-экономическое обоснование;
разработку проектной документации;
заключение контрактов;
строительно-монтажные работы;
пусконаладочные работы;
сдачу проекта (объекта);
эксплуатацию проекта;
анализ результатов эксплуатации проекта;
развитие и совершенствование проекта;
закрытие проекта.
Закрытие проекта может произойти по двум причинам:
• достижение результатов проекта;
• установление достоверного факта о том, что реализация проекта даст отрицательный результат.
На разбиение проекта на фазы оказывает влияние и опыт, знания специалистов, работающих над проектом.
Всемирный банк (World Bank) и UNIDO рекомендуют следующее стандартное деление любого проекта на фазы.
1. Прединвестиционная фаза:
Анализ инвестиционных возможностей (Identification)
Предварительное ТЭО (Pre-Feasibility Study)
ТЭО (Feasibility Study)
Доклад об инвестиционных возможностях (Appraisal Report)
2. Инвестиционная фаза:
Переговоры и заключение контрактов (Negotiating and Contra cting)
Проектирование (Engineering Design)
Строительство (Construction)
Маркетинг (Pre-Production Marketing)
Обучение (Training)
3. Эксплуатационная фаза:
Приемка и запуск (Commissioning and Start)
Замена оборудования (Replacement)
Расширение, инновация (Expansion, Innovation). В странах СНГ чаще используются следующие фазы:
концептуальная;
планирование;
проектирование;
реализация (строительство);
завершение проекта.
Обычно концептуальной фазе (прединвестиционной) в странах СНГ уделяется меньше времени и внимания, а также средств. Однако экономить на проектировании опасно: недоработки на этой фазе могут дорого обойтись на последующих фазах. Особенно мало внимания уделяется по традиции советского периода ТЭО. Однако народная мудрость гласит: семь раз отмерь - один отрежь. Но многим руководителям советской школы эта мудрость незнакома, что проявляется очень часто. Попытки экономить на проектировании ТЭО, инвестиционном проектировании еще не изжиты и встречаются постоянно. Не продуман и механизм ответственности за качество проектирования и управленческих решений по проекту.
Принимая во внимание мировой опыт разработок и реализации проектов, а также учитывая все положительные моменты советского опыта, исходя из самого широкого представления о сущности проекта, жизненный цикл его можно представить не тремя, а четырьмя фазами с предпроектной стадией, которая предшествует прединвестиционной фазе. Схематически жизненный цикл проекта показан на рисунке 2.4.1.

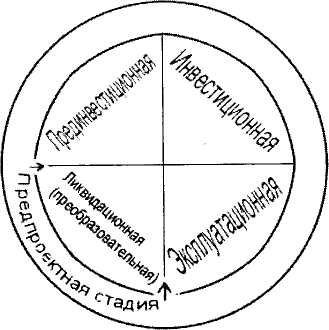

Рис 2.4.1. Схематическое изображение жизненного цикла проекта
Для деловых людей начало проекта связано с началом его реализации и началом вложения денежных средств в его выполнение.
Окончанием существования проекта может быть:
-ввод в действие объектов, начало их эксплуатации и использования результатов выполнения проекта;
перевод персонала, выполнявшего проект, на другую работу;
достижение проектом заданных результатов;
прекращение финансирования проекта;
начало работ по внесению в проект серьезных изменений, не предусмотренных первоначальным замыслом (модернизация);
вывод объектов проекта из эксплуатации.
Обычно как факт начала работ над проектом, так и факт его ликвидации оформляются официальными документами.
Рис. 2.4.2. Принципиальная структура жизненного цикла традиционного инвестиционного проекта
Универсального подхода к разделению процесса реализации проекта на фазы не существует. Решая для себя такую задачу, участники проекта должны руководствоваться своей ролью в проекте, своим опытом и конкретными условиями выполнения проекта (рис. 2.4.2 и 2.4.4). Поэтому на практике деление проекта на фазы может быть самым разнообразным — лишь бы такое деление выявляло важные контрольные точки («вехи»), во время прохождения которых просматривается дополнительная информация и оцениваются возможные направления развития проекта.
В свою очередь, каждая выделенная фаза (этап) может делиться на фазы (этапы) следующего уровня (подфазы, подэтапы) и т. д.
Применительно к очень крупным проектам, например, строительству метрополитена, освоению нефтегазового месторождения и т. п., количество фаз и этапов их реализации может быть увеличено.
Выделение дополнительных этапов в крупных проектах связано не только с большой продолжительностью строительства этих объектов (10—15 лет), но и необходимостью более тщательного согласования действий организаций — участниц проекта.
Вся деятельность по проекту протекает взаимозависимо во времени и пространстве. Однако обеспечить однозначное распределение фаз и этапов выполнения проекта в логической и временной последовательности практически невозможно. Связанные с этим проблемы решаются с помощью опыта, знаний и искусства специалистов, работающих над проектом.
Примерное содержание фаз жизненного цикла проекта, применительно к действующим в РФ нормативным документам приведено в табл. 2.4.1.

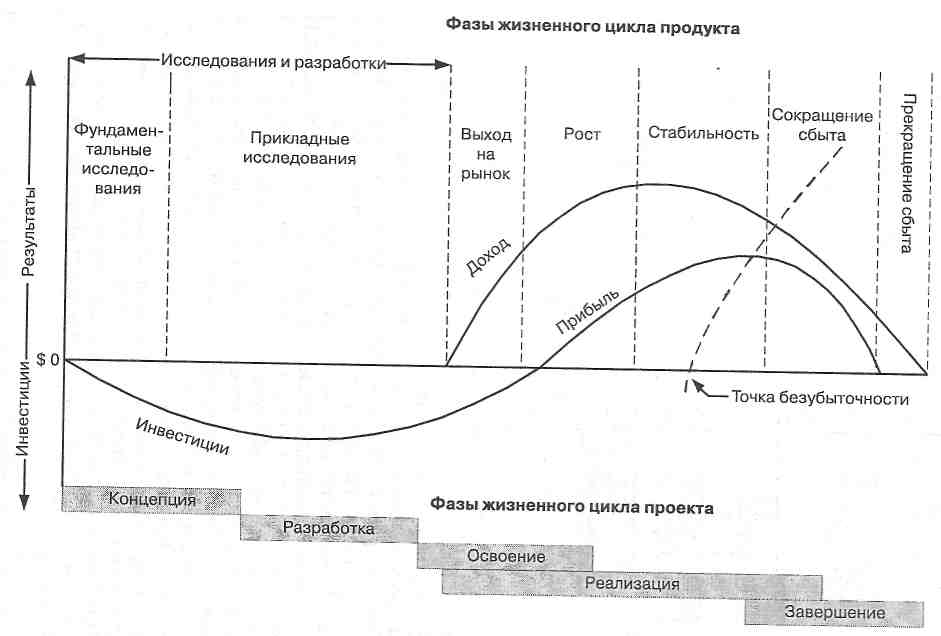

Рис. 2.4.4. Жизненный цикл системы/продукта (на примере программного продукта)
Таблица 2.4.1
Содержание фаз жизненного цикла проектов
Начальная (предынвестиционная) |
Инвестиционная (строительная) |
Эксплуатационная |
|||
Предынвестиционные исследования |
Разработка проектно-сметной документации, планирование проекта и подготовка к строительству |
Проведение торгов и заключение контрактов; организация закупок и поставок, подготовительные работы |
Строительно-монтажные работы |
Завершение строительной фазы проекта |
|
1. Изучение прогнозов и направлений развития страны (региона, города) |
1. Разработка плана проектно-изыскательских работ |
1. Тендеры на проектно-изыскательские работы и заключение контрактов |
1. Разработка оперативного плана строительства |
1. Пуско-наладочные работы |
1. Эксплуатация |
2. Формирование инвестиционного замысла |
2. Задание на разработку ТЭО (проекта) строительства и разработка |
2. Тендеры на поставку оборудования и заключение контрактов |
2. Разработка графиков работы машин |
2. Сдача-приемка объекта |
2. Ремонт |
3. Подготовка ходатайства (Декларации) о намерениях |
3. Согласование, экспертиза и утверждение ТЭО (проекта) строительства |
3. Тендеры на подрядные работы и заключение контрактов |
3. Выполнение строительно-монтажных работ |
3. Закрытие контракта |
3. Развитие производства |
4. Предварительное согласование инвестиционного замысла |
4. Выдача задания на проектирование |
4. Тендеры на услуги консультантов и заключение контрактов |
4. Мониторинг и контроль |
4. Демобилизация ресурсов |
4. Закрытие проекта • вывод из эксплуатации • демонтаж оборудования • модернизация (начало нового проекта) |
5. Составление и регистрация оферт |
5. Разработка, согласование и утверждение рабочей документации |
5. Разработка планов (графиков) поставки ресурсов |
5. Корректировка плана проекта и оперативного плана строительства (управление изменениями) |
5. Анализ результатов |
|
6. Разработка обоснования инвестиций, оценка жизнеспособности проекта |
6. Принятие окончательного решения об инвестировании |
6. Подготовительные работы к строительству |
6. Оплата выполненных работ и поставок |
|
|
7. Выбор и предварительное согласование места размещения объекта |
7. Отвод земли под строительство |
|
|
|
|
8. Экологическое обоснование |
8. Разрешение на строительство |
|
|
|
|
9. Экспертиза |
9. Задание на разработку проекта производства работ |
|
|
|
|
10. Предварительное инвестиционное решение |
10. Разработка плана проекта |
|
|
|
|
11. Разработка предварительного плана проекта |
|
|
|
|
|
