- •1.8 Состав и расчет калькуляции трудозатрат и заработной платы.
- •2.2.Скользящая опалубка:
- •2.6. Арматурные работы:
- •2.12. Приготовление бетонной смеси:
- •2.13. Требования по доставке:
- •2.14. Требования:
- •2.20. Методы бетонирования в зимних условиях.
- •2.23. Метод термоса
- •3.4. Расчет фронта монтажных работ.
- •3.5. Состав технологической карты на выполнение монтажных работ.
- •3.8. Временное крепление конструкции при монтаже. Выверка конструкций, визуальный и инструментальный контроль.
- •3.9. Технологические операции монтажа сборных ж/б колонн.
- •3.10. Технологические операции монтажа стропильных ферм и балок.
- •3.11. Технологические операции монтажа плит покрытия.
- •3.12. Технологические операции монтажа подкрановых балок.
- •3.13. Технологические операции монтажа стеновых панелей.
- •3.14. Классификация методов, способов монтажа конструкции.
- •3.15. Классификация схем монтажа по технологической последовательности, по направлению развития работ.
- •3.17. Технология заделки стыков и узлов сборных ж/б конструкций.
- •3.18. Расчет технических параметров для выбора самоходного крана.
- •3.19. Расчет технических параметров для выбора башенного крана.
- •3.22. Методика выбора крана по расчетным параметрам.
- •3.25. Расчет технико-экономических показателей монтажа строит. Конструкций.
- •4.2. Норма комплект приспособлений и инструмента для выполнения кладки
- •4.3. Леса и подмости, их типы, область применения.
- •4.4. Технология выполнения бутовой кладки.
- •4.5. Технология выполнения сплошной кладки из камней правильной формы. Основные системы перевязки швов кирпичной кладки.
- •4.6. Технология выполнения облегченной кладки.
- •4.7. Технология выполнения армированной кладки.
- •4.8.Технология кладки перемычек, арок, сводов.
- •4.9. Организация рабочего места звена каменщиков.
- •4.11. Организационная схема ведения каменных работ на объекте. Состав звена каменьщиков.
- •4.12.Технология выполнения каменных работ в зимние время методом замораживания. Расчет прочности кладки, выполненной в зимние время.
- •4.13. Технология электроразогрева зимней кладки.
- •4.14. Применение противоморозных добавок при выполнении кладок.
- •4.15. Контроль качества каменных работ. Инструменты и приспособления.
- •5.2. Классификация гидроизоляции по способу устройства: окрасочная, обмазочная, штукатурная, литая, оклеечная, листовая.
- •6. 1. Технология устройства рулонных кровель
- •6.3. Мастичные кровли
- •6. 4. Кровли из асбестоцементных волнистых листов
- •6.5. Технология устройства кровель из стальных листов.
- •7.1. Стекольные работы: процесс остекления оконных проемов, витражей, устройство цветонепроницаемых стен и перегородок.
- •7.2 Монолитная штукатурка, ее основные виды. Область применения. Технология выполнения обычной штукатурки.
- •7.5. Технология устройства монолитных полов.
- •7. 7. Устройство полов из древесно-стружечных плит
- •7. 8. Паркетные полы.
- •7. 9. Полы из рулонных материалов
- •7.15. Глазурованными, стеклянными и керамическими плитками
- •3.4. Расчет фронта монтажных работ.
- •3.5. Состав технологической карты на выполнение монтажных работ.
- •3.19. Расчет технических параметров для выбора башенного крана.
- •3.22. Методика выбора крана по расчетным параметрам.
- •7.3. Подготовка поверхности к оштукатуриванию, подготовка раствора.
- •7.6. Устройство дощатых полов в жилых и гражданских зданиях.
2.20. Методы бетонирования в зимних условиях.
1. Безобогревные: -метод термоса; -противоморозные добавки.
2. Обогревные: -электропрогрев, паропрогрев; -водопрогрев; -бетонирование в тепляках
3.комбинированные методы.
Мп нужен для выбора рац. Метода бетонирования.
В зависимости от Мп различают
1.Массивные констр. Мп5; 2.средн. массивн. 8>Мп>5; 3.тонкост. констр. 8..12
Для массивных конструкций рационален метод термоса. Для тонкостенных – метод обогрева.
2.22. Некоторые химические вещества (хлористый кальций СаСl, углекислый калий — поташ К2СОз, нитрат натрия NaNОз и др.), введенные в бетон в незначительных количествах (до 2% от массы цемента), оказывают следующее действие на процесс твердения: эти добавки ускоряют процесс твердения в начальный период выдерживания бетона. Так, бетон с добавкой 2%-ного хлористого кальция от массы цемента уже на третий день достигает прочности, в 1,6 раза большей, чем бетон того же состава, но без добавки. Введение в бетон добавок-ускорителей, являющихся одновременно и противомороз-ными добавками, в указанных количествах понижает температуру замерзания до —3°С, увеличивая тем самым продолжительность остывания бетона, что также способствует приобретению бетоном большей прочности. Бетоны с добавками-ускорителями готовят на подогретых заполнителях и горячей воде. При этом температура бетонной смеси на выходе из смесителя колеблется в пределах 25...35°С, снижаясь к моменту укладки до 20°С. Такие бетоны применяют при темпе-ратуре«аружного воздуха —15... —20°С. Укладывают их в утепленную опалубку и закрывают слоем теплоизоляции. Твердение бетона происходит в результате термосного выдерживания в сочетании с положительным воздействием химических добавок. Этот способ является простым и достаточно экономичным, позволяет применять метод «термоса» для конструкций с Мп < 8 (бетоны на обычных портландце ментах).
2.23. Метод термоса
Реакция взаим. цемента с водой – гидротации, идет с выделением тепла. Бетон до замерзания должен набрать определенный процент прочности.

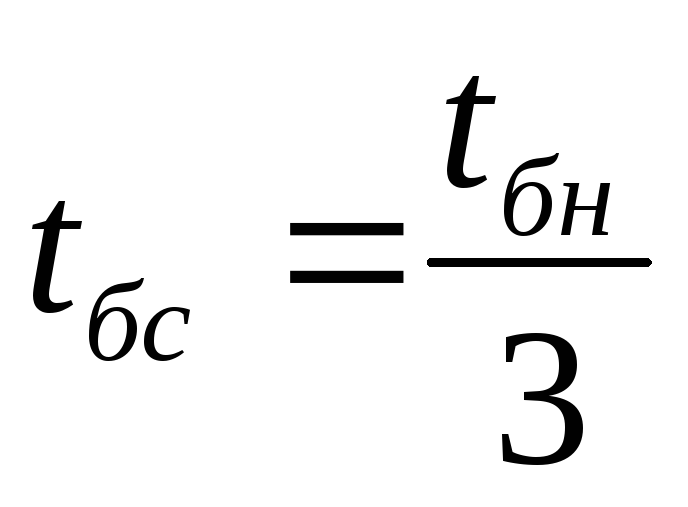

Смесь нагревается до 20-25С и опалубка утепляется. Рационален для массивных конструкций, т.к. внутри дольше сохраняется тепло. Осн ур-е метода – уравнение Скрамтаева:
-время ост. до 0 в часах
К- коэф. теплопередачи опал.
-плотность смеси
Q– удельная энергоемкость
Ц – ? кг цемента на 1 м3бетона
При Мп5
При Мп=6-8
При Мп=9-12
Tнв – темп. нар. возд;tбн- нач. темп. бетона
tбк-0С
Основные условия эффективности монтажа строительных конструкций. Расчет коэффициента монтажного веса.
Монт. работы являются одними из самых важных при возведении объекта. Самый древний пример монт. работ – пирамиды Хеопса.
В России монт. работы начались с 1930 г. с изготовлением ЖБК и металл. констр.
Основные требования к монтируемым конструкциям:
размер и вес конструкции должен обеспечивать высокий уровень механизации (при изготовлении, транспортировке и монтаже).
Процесс монтажа конструкции эффективен за счет унификации и укрупненности.
Монтируемые конструкции должны обеспечивать точность монтажа и выверки. (Наносятся риски на монтир. элементы).
Вес монтир. элементов должен соответ-ть возможностям грузоподъемности современных кранов.
Эффективность монтажа, рациональное кол-во монтажных кранов определяется по коэффициенту применяемости:
kприм = (Σqini)/(qmaxΣni) = 1→требуется кран одной грузоподъемности.
Σqini – общий вес конструкции всего здания, всех типов элементов.
qmax – наиболее тяжелый вес монтируемого элемента.
Σni – общее количество всех конструкций.
Строительные краны. Расчет технич. параметров строит. кранов.
Для монтажа стр. констр. в зависимости от габаритов зданий и сооружений используют:
краны на автомобильном ходу;
Пневмоколесные краны;
Краны на гусеничном ходу (до 4-5 т);
Краны с телескопической стрелой;
Башенные краны: 1. С подъемной стрелой;
2. С передвижной тележкой.
Выбор рационального крана осущ-ся в результате сравнения (min 2-х вариантов) ТЭП:
а) Производительность крана поэлементная Пэ, т/см
б) Стоимость единицы работ Се, руб/т
в) Трудоемкость единицы работ Те,
(чел-час)/т или (м3)
г) Удельные капитальные затраты, руб/т
д) Удельные приведенные затраты Пуд, руб/т
Пуд = Се + kКуд
Транспортные и подготовительные процессы при монтаже. Общие положения по доставке, складированию и приемке стройконструкций. Расчет площадей складов.
Строительство объекта начинается с подготовительного периода. Прежде всего на территории будущего строительства создают опорную геодезическую разбивочную основу. Работы начинают с очистки строительной площадки, освобождают ее от строений, предназначенных к сносу, мешающие деревья пересаживают, а сохраняемые ограждают. Расчистив площадку, приступают к вертикальной планировке. Одновременно устраивают корыта для дорог при помощи скреперов и бульдозеров. В подготовительный период ограждают строительную площадку, монтируют временные здания и сооружения для нужд строительства, прокладывают дороги для подачи конструкции и материалов и сети водо-, электро- и теплоснабжения, устанавливают монтажные краны и другие необходимые машины, устраивают стеллажи и стенды для укрупнения конструкций, сооружают якоря. Для приемки деталей организую склады. Все эти работы выполняют в соответствии со стройгенпланом. Особое внимание уделяется мероприятия по технике безопасности: ограждению опасных мест, ям и траншей перилами, установке в необходимых местах лестниц и стремянок и т.д. В этот период прокладывают и те подземные коммуникации, которые не используют в период строительства. Если эти работы закончены до начала основного периода, прокладывают постоянные дороги, которые используют во время возведения здания. Процесс транспортирования конструкций состоит из погрузки их на складе или на заводе, доставки и разгрузки на объекте. Конструкции на объекте могут быть поданы под крюк монтажного крана для непосредственной установки в проектное положение или же выгружены в зоне его действия, или на приобъектном складе.
Транспортирование конструкций к монтируемому объекту в зависимости от условий, их массы и габаритов, а также дальности транспортирования осуществляется автомобильным, железнодорожным, тракторным, частично водным или воздушным транспортом.
Сборные конструкции, изготовленные на заводах, производственных предприятиях строительства подают непосредственно в зоны действия монтажных кранов, т.е. без промежуточного складирования, если расстояние от строительства до предприятия не более 20 км. Если же конструкции доставляют с предприятий, расположенных не далее 100 км от непосредственного строительства, то конструкции доставляют на приобъектные склады, причем min объем составляет 3 суток. Если же расстояние превышает 100 км, то необходимо устройство централизованного склада. Все материалы и конструкции должны быть привезены в 100% объеме до начала строительства. Площадь склада разделяют на грузовую (полезную), т.е. занятую штабелями конструкций, и оперативную, состоящую из проходов, проездов, сортировочных площадок и т.д.
Общая площадь склада: Fскл=(nконстр·V)/(k1·k2)
n – количество конструкций; V – объем одной конструкции
k1 – коэффициент, учитывающий размер оперативной площади, м2/т
k2 – коэффициент использования площадей (для металл. констр. – 0.7, для ж/б - 0.5)
Через каждые 25 м длины склада необходимо устраивать проходы шириной min 0.7 м, а через каждые 60 м – проезжие части.
