3.4. Расчет фронта монтажных работ.
Фронтом работ называется пространство монтируемого здания, где выполняется монтаж конструкции в течение смены. Фактический фронт работ – это число конструкций монтируемых в течение смены.
R- число человек в звене монтажников.
Нвр-норма времени в чел-час
tсм=8ч

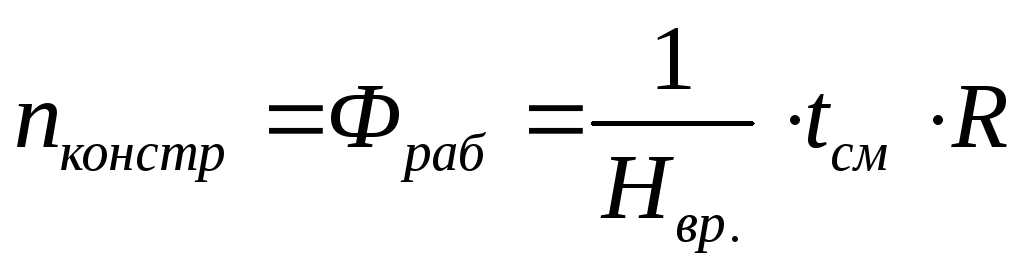

Фронт работы равен сменной производительности крана при монтаже данных элементов.
Пнкол = (ε·tсм)/Нвр
С целью обеспечения непрерывности монтажа определим размер монтажного участка:
3.5. Состав технологической карты на выполнение монтажных работ.
1. Область применения карты и типовые ячейки.
2. Материальные и технические ресурсы:
а) потребность в материальных ресурсах,
б) потребность в технических ресурсах
в) выбор монтажного крана по техническим и экономическим показателям.
3. Почасовой или посменный график монтажа типовых ячеек.
4. Калькуляция затрат труда и машинного времени.
5. Технология и организация выполнения комплексного процесса монтажа.
6. Требования к качеству. Пооперационный контроль качества работ.
7. Техника безопасности.
8. Технико-экономические показатели по техкарте.
Технологическая карта отвечает на вопросы: Что, Как и Чем делать?
В состав технологической карты входят:
1. архитектурное описание выполняемых работ (планы выполняемых работ, разрезы, узлы)
2. разрабатываем технологическую последовательность, схемы, способы выполнения работ.
3. Разрабатываем последовательность работы строительных машин и механизмов (строим циклограмму подачи транспорта), составляем ведомость основных материалов, инструментов и приспособлений для строите. монтаж. работ.
4. Разрабатываем календарный график выполнения работ с учетом сроков и основные ТЭП.
Усредненная эксплуатационная производительность крана.
Различают производительность при выполнении отдельных видов работ, она называется поэлементная. Рассчитав производительность монтажа каждого элемента Пэ1, Пэ2, …Пэк, можно рассчитать усредненную производительность:
Пэкспусредн = (n1q1)Пэ1/(Σqini) + (n2q2)Пэ2/( Σqini) +… + (niq1)Пэi/( Σqini ), [т/см],
где Σqini – общий вес конструкции всего здания, всех типов элементов.
3.19. Расчет технических параметров для выбора башенного крана.
Башенные краны используют при большом объеме монтируемых конструкций, при высоте здания свыше 20м. Подкрановые пути следует устраивать вне пирамиды продавливания грунта. В зависимости от ширины монтируемого здания краны могут располагаться с одной стороны.
Башенные краны по конструкции делятся
1. Башенные краны с неповоротной стрелой.
Rк=Lк=lстр≥ а1 + В;
а1=Вк+b/2 + 0.7
2. Башенные краны с поворотной стрелой
lстр= √(Lк -Ск)2+ (Нк-hш+hпол)2
R =Lк= а1 + В;R – радиус действия крана.
hш-высота шарнира
hп-высота полиспаста
Hк-высота подъема крюка
а1-расстояние от здания середины подкрановых путей.
В-ширина здания или сооружения
Lк-вылет крюка (горизонтальная проекция стрелы)
Ск-расстояние от шарнира стрелы до центра подкранового пути
Lс-длина стрелы
Rк-радиус действия крана.
Расчет грузоподъемности (Q).Q=q+qстр+qнав, т;q– вес монтируемого элемента, т
qстр– вес строповочного оборудования, т
qнав– вес навесных лестниц или люлек, т
qрассчитываем для всех монтир. элементов.
