- •Расчетно-пояснительная записка к курсовому проекту
- •Введение
- •1. Анализ исходных данных для разработки проекта.
- •2. Технология и организация дорожно - строительных работ.
- •2.1. Определение продолжительности работ, скорости и направления потока.
- •2.2. Определение потребности в материалах.
- •Потребность в строительных материалах для устройства дорожной одежды проезжей части улицы
- •2.3. Определение границ выгодности использования притрассовых карьеров
- •Ведомость перевозки грузов автомобильным транспортом
- •2.4. Организация материально – технического снабжения строительства дороги
- •Обеспечение строительства автомобильной дороги материалами
- •2.5. Выбор комплекта машин
- •Выбор оптимального отряда машин
- •2.6. Определение длины захватки
- •Определение расчетной длины захватки для подстилающего песчаного слоя
- •Определение расчетной длины захватки для щебеночного основания
- •Определение расчетной длины захватки для установки бортового камня типа 1гп (вручную)
- •Определение расчетной длины захватки для устройства нижнего слоя а/б покрытия
- •Определение расчетной длины захватки для устройства среднего слоя а/б покрытия
- •Определение расчетной длины захватки для устройства верхнего слоя а/б покрытия
- •2.7. Определение потребности в автотранспорте
- •Расчет транспортных средств по обеспечению участка дороги материалами и полуфабрикатами
- •Расчет потребности автотранспорта для абз
- •2.8. Разработка технологической последовательности процессов с расчетом объемов работ и потребных ресурсов
- •Технологическая последовательность процессов устройства дорожной одежды
- •Состав отрядов при устройстве дорожной одежды
- •2.9. Составление технологической схемы потока
- •Список личного состава мдо
- •5.2. Охрана труда
- •5.3. Охрана окружающей среды
- •Список литературы:
2.3. Определение границ выгодности использования притрассовых карьеров
Материал имеющийся в притрассовых карьерах пригоден для строительства дорожной одежды, поэтому определим границы выгодности их применения.
Исходя из транспортной работы, определим точки выгодности возки.
;
;
Песок
Карьер1
Итого: использование карьера1 выгодно на ПК0-ПК145.
Карьер2
Итого: использование карьера2 выгодно на ПК145-ПК215.
Карьер3
Итого: использование карьера3 выгодно на ПК215-ПК300.

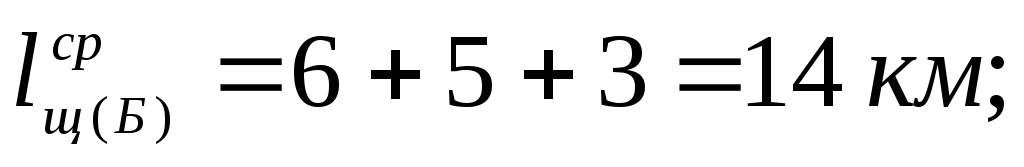

щебень
Карьер1
Итого: использование карьера1 выгодно на ПК0-ПК110.
Карьер2
Итого: использование карьера2 выгодно на ПК110-ПК205.
Карьер3
Итого: использование карьера3 выгодно на ПК205-ПК300.

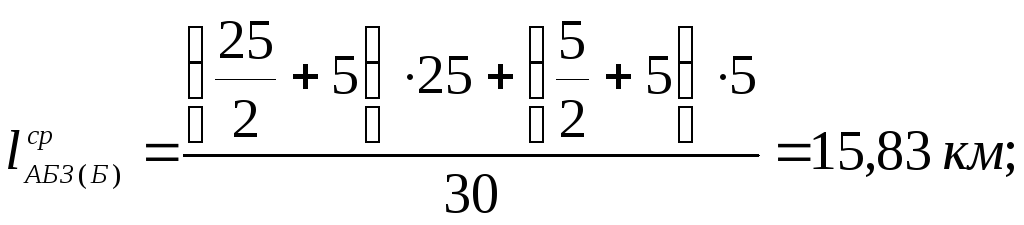

АБЗ
Критерием выбора АБЗ будет суммарная транспортная работа по доставке а/б на завод и вывоз готовой смеси на объект строительства.
, где
Вывод: завод располагаем на станции Б, т.к. суммарный объем транспортной работы меньше в 1,04 раза.
Установив зоны использования карьеров, определяют средние дальности возки материалов из каждого месторождения на зону его действия по формуле:
Песок
Карьер1
Карьер2
Карьер3
щебень
Карьер1
Карьер2
Карьер3
АБЗ

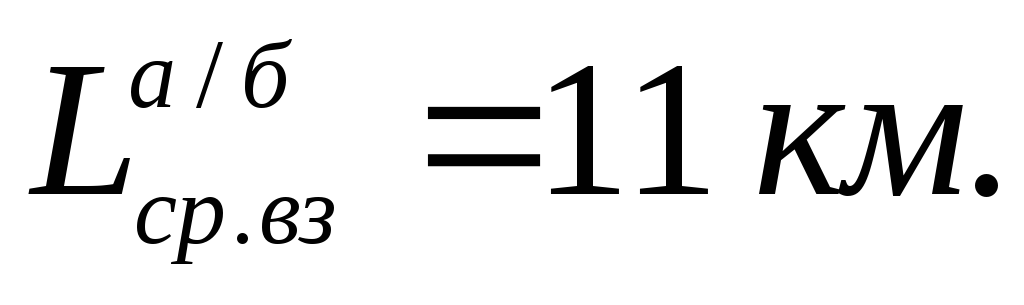

Для подсчета потребности в автомобильном транспорте на период строительного сезона определяют средневзвешенную дальность возки из всех месторождений на трассу по формуле:
где
средние дальности возки материалов из карьеров на зоны их действия;
длина участков, обслуживаемых материалами соответственно из 1-ого, 2-ого и 3-его карьеров.
Для определения среднего расстояния перевозки по строительству целесообразно составить сводную ведомость перевозки грузов автомобильным транспортом (табл. 2).
Таблица 2
Ведомость перевозки грузов автомобильным транспортом
Груз |
Объем груза V, |
Масса груза, т |
Средневзвешенное расстояние, км |
Объем перевозок, т·км |
Песок средней крупности с содержанием пылевато-глинистой фракции 5 %, h=24 см |
126783 |
190175 |
3,37 |
640890 |
Вода |
6339 |
6339 |
11 |
69729 |
Щебень трудноуплотняемый (гранитный) фр. 40-70, h=27 см |
150638 |
271148 |
2,9 |
786329 |
Вода |
12960 |
12960 |
11 |
142560 |
Щебень фр. 10-20 |
12960 |
23328 |
2,9 |
67651 |
Вода |
8640 |
8640 |
11 |
95040 |
Щебень фр. 5-10 |
8640 |
15552 |
2,9 |
45101 |
Бетон тяжелый, класс В15 (М200) |
3540 |
7788 |
11 |
85668 |
Вязкий битум БНД 90/130 для подгрунтовки основания (расход 0,5 л/м2) |
210 |
229 |
11 |
2519 |
Асфальтобетон пористый крупнозернистый на вязком битуме БНД 60/90, h=9 см |
|
105371 |
11 |
1159081 |
Асфальтобетон пористый крупнозернистый на вязком битуме БНД 60/90, h=7 см |
|
81955 |
11 |
901505 |
Асфальтобетон плотный тип А на вязком битуме БНД 60/90, h=5 см |
|
57320 |
11 |
630520 |
ИТОГО |
|
788185 |
|
4707773 |
*Средняя плотность материалов: =1,5 г/(песок); =1,8 г/ (щебень); =2,2 г/ (тяжелый бетон); =1,09 г/ (вязкий битум БНД 60/90).
