Коробчатые пролетные строения собраны внавес из предвари­ тельно изготовленных блоков-секций длиной по 3,8 м. Монтирова­ ли пролетное строение (ригель), начиная от речных опор и закреп­ ляя блоки-секции при помощи напрягаемых пучков и устройством стыка на эпоксидном клее. Предварительное напряжение создавали методом Фрейсине. Прочность монтируемой коробчатой балки при уравновешенной сборке обеспечивалась натяжением 22 пучков каждый из 12 прядей диаметром 12,7 мм и 14 пучками каждый из 12 прядей диаметром 8 мм. Непрерывное по длине моста армирова­ ние напрягаемой арматурой, обеспечившее объединение блоков-сек­ ций коробчатых балок, состоит в центральном пролете из 14 пучков по 12 прядей диаметром 12,7 мм и 4 пучков по 12 прядей диаметром 8 мм, а в береговых пролетах — из 10 пучков по 12 прядей диамет­ ром 12,7 мм и 4 пучков по 12 прядей диаметром 8 мм на одну балку (см. рис. III.42). Предварительное напряжение в поперечном на­ правлении плиты проезжей части обеспечено пятью напрягаемыми пучками на один блок-секцию длиной 3,8 м, из которых один пучок натягивали на заводе, а четыре на строительной площадке, т. е. на рабочем месте при объединении между собой коробчатых балок пролетного строения.

Коробчатая конструкция пролетного строения дает возможность размещать в его каналах большое количество пучков.

Из-за отсутствия необходимой территории вблизи строительст­ ва была использована площадка заводского изготовления другого моста, расположенная в Шуази-ле-Руа в верхнем течении р. Сены в Париже. На этой площадке блоки изготавливали в формах-опа­ лубках, дно которых точно воспроизводило продольный профиль сооружения с учетом строительного подъема. Каждый блок-секцию бетонировали в подвижной металлической опалубке, прикреплен­ ной к уже изготовленному блоку. Такой метод позволяет обеспечить хорошее стыкование по торцу смежных блоков-секций при монтаже балок пролетного строения.

Бетонную смесь предварительно подогревали до температуры + 30° С. До начала экзотермической реакции применяли модулиро­ ванный и контролируемый электропрогрев. Все это позволило в ко­ роткие сроки получать необходимую прочность для распалубки, без снижения окончательной прочности бетона.

Нормальный цикл заводского изготовления — один блок в день на каждой из двух форм-опалубок, т. е. всего два блока-секции. Готовые блоки-секции транспортировали по реке и устанавливали на место при помощи плавучего крана.

§ 17. СБОРНЫЕ БАЛОЧНО-НЕРАЗРЕЗНЫЕ И РАМНО-НЕРАЗРЕЗНЫЕ МОСТЫ С ПРОЛЕТАМИ БОЛЬШЕ 100 м

В балочно-неразрезных и рамно-неразрезных мостах с больши­ ми пролетами применяют коробчатые железобетонные пролетные строения преимущественно переменной высоты и возводят их во многих случаях методом навесного монтажа, хорошо освоенного

180

при сооружении больших мостов в СССР и за рубежом. Характер­ ным примером такого сооружения служит построенный в 1969 г. мост через р. Москву в Нагатино и ряд зарубежных.

Наряду с навесным монтажом применяют также и другие спо­ собы возведения, среди которых известен монтаж пролетных строе­ ний с подачей укрупненных секций и блоков пролетного строения на плаву. Так построены уникальный мост с решетчатыми пролет­ ными строениями через р. Волгу у Саратова, р. Темзу в Лондоне и другие мосты; крупные сборные секции пролетного строения этих мостов, а также блоки изготавливали в заводских условиях с обес­ печением высокого качества работ.

Мост через р. Москву в Нагатино

Балочно-неразрезной мост через р. Москву в Нагатино с подход­ ными эстакадами общей длиной 807 ж построен в 1969 г. (см. рис. 1.2) по проекту Гипротрансмоста под совмещенное движение поездов метрополитена и городского наземного транспорта. Про­ летное строение центральной части мостового перехода со схемой пролетов 11,18+ 62,25+114,0 + 62,25+11,18 ж (рис. III.43, а) имеет ширину между перилами 39,75 ж, из которых 9,75 ж обособлено для метрополитена (рис. III.43, б). Ширина моста для шести полос ав­ томобильного движения, включая разделительную полосу и два тротуара, составляет 30 ж.

В боковых пролетных строениях моста длиной по 11,18 ж разме­ щены противовесы для погашения отрицательных реакций балочно­ неразрезного пролетного строения и снижения положительных мо­ ментов в соседних пролетах. В коробчатых конструкциях пролетно­ го строения предусмотрена укладка 120 кабелей связи и двух теплопроводов диаметром по 700 жж; в эстакадных участках моста на одном берегу расположен гараж таксомоторного парка, а на дру­ гом — автобусного.

Существенная особенность строительства — постройка эстакад­ ных участков, опор моста и надопорных участков балочно-неразрез- ных пролетных строений до спрямления русла реки, а навесной монтаж пролетных строений с доставкой укрупненных сборных блоков-секций на плаву после прорытия руслового канала. Другой немаловажной особенностью явилась укрупнительная сборка мон­ тажных блоков-секций из плоских элементов (плитных блоков), одна часть которых была изготовлена Дмитровским Мостовым за­ водом железобетонных конструкций, а другая на полигоне строи­ тельства. Экономический анализ показал целесообразность изготов­ ления укрупненных элементов на заводе в сравнении с изготовлени­ ем всех элементов на припостроечном полигоне строительства.

Опоры выше обреза фундамента — сборные из крупноблочных элементов с гранитной облицовкой. Каждая опора состоит из трех столбов (по числу балок в пролетном строении) с расстоянием меж­ ду ними в свету 6,0 и 6,5 ж при ширине по 7,5 м. Под каждую опору забиты сваи, объединенные ростверком площадью 39,4X12 ж.

181

Середина прилепа

Рис. III.43. Мост через р. Москву в Нагатино:

7— опорная часть подвижная; 2 — то

же,

неподвижная;

3 — береговой

натяжной

блок;

4 — монтажные

стыки; 5 — надопорный

натяжной блок; 6 — тросовая

напрягаемая арматура

третьей очереди

натяжения; 7 — упоры

для

закрепления

петлевых

напрягаемых

тросов;

5 — тросовая напрягаемая

арматура второй очереди

натяжения; 9 — тросовая напрягаемая

арматура нижней плиты,

беспетлевая;

Ю— то же,

петлевая;

И — тросовая

напрягаемая ар*-





матура первой очереди натяжения







Речные опоры моста сооружены на сваях сечением 40x40 см, а бе­ реговые на сваях сечением 35X35 см. Основания всех опор моста и эстакад осуществлены на забивных сваях и сваях-оболочках.

При проектировании балочно-неразрезных пролетных строений моста была достигнута однотипность элементов конструкций, пред­ назначенных для обоих видов транспорта, с учетом уравновешен­ ной навесной сборки и транспортирования элементов по железной дороге.

Для пролетных строений приняты: бетон М-500, стальные прово­ лочные канаты диаметром 52,5 мм по ГОСТ 3067—55 с пределом прочности 175 кгс/мм2, проволока для поперечного предварительно­ го напряжения стенок диаметром 5 мм по ГОСТ 3480—63, стержне­ вая арматура ВСт.З класса A-I и ВСт.5 класса А-П.

В поперечном сечении пролетные строения состоят из одной ко­ робки двухсекционной и двух односекционных (см. рис. III. 43, б). Каждая коробка собрана из монтажных блоков длиной 3—6 м массой 50—160 т, которые состоят из плитных элементов (блоков) заводского изготовления.

Для обеспечения влагонепроницаемости и монолитности конст­ рукции торцовые поверхности стыков покрывали клеем на основе эпоксидной смолы ЭД-6 и ЭД-5. С целью наиболее равномерной передачи скалывающих напряжений в стыках торцовым поверхно­ стям монтажных блоков придавали зубчатое очертание при изго­ товлении плитных элементов (блоков) стенки в металлических формах на заводе.

Применение клеевых стыков такого совмещенного типа позво­ лило натягивать напрягаемую арматуру (тросы) в самое короткое время после установки коробчатых блоков-секций в пролет и обес­ печить, таким образом, высокие темпы навесного монтажа при не­ значительных расходах эпоксидной смолы. Однако при этом пришлось решить вопрос о передаче в стыках сдвигающих усилий от собственного веса блоков, а также усилий от натяжения в тече­ ние нескольких часов, необходимых для того, чтобы склеивающий состав приобрел проектную прочность. Это достигалось применени­

ем выступающих деталей, способных

воспринимать

возникающие

в стыках усилия и служивших также

фиксаторами,

ускоряющими

наводку блоков-секций при монтаже.





Высота балочно-неразрезных пролетных строений переменная — от 5,5 м над речными опорами и до 2,3 м в середине центрального пролета — была принята из условий обеспечения нормативной жесткости пролетного строения метрополитена. Ширина балок по нижним плитам равна 7,5 м, по верхним под железную дорогу — 9,5 м, а под автомобильное движение— 14,25 м. Толщина нижних плит вдоль пролета переменная и изменяется от 0,8 м над речными опорами до 0,2 м в середине пролета. Толщина верхних плит посто­ янна вдоль всего пролетного строения и равна 0,31 м в автодорож­ ных балках и 0,3 м в железнодорожной. Толщина вертикальных стенок тоже изменяется вдоль пролетов от 0,34 до 0,26 м в автодо­ рожных балках и от 0,3 до 0,2 м в железнодорожной.

183

После окончания сборки коробчатых главных балок пролетного строения, натяжения продольной напрягаемой арматуры и сталь­ ных канатов обе автодорожные балки были объединены между со­ бой омоноличиванием по продольному шву.

Для повышения трещиностойкости пролетных строений на глав­ ные напряжения в коробчатых балках создано двухосное предвари­ тельное напряжение.

Продольная напрягаемая тросовая арматура с анкерами клино­

вого

типа

расположена в открытых каналах верхних плит

(рис.

III.43,

в). Тросовую арматуру, которую устанавливали в про­

цессе навесного монтажа, напрягали с передачей усилий натяжения на блоки, расположенные над речными опорами. Напрягаемые элементы, расположенные справа, закреплены в левой половине опорного блока, а расположенные слева — в правой половине. Арматуру, натянутую после окончания монтажа, зааикерили в натяжных блоках над береговыми опорами. На участках коробча­ той балки, где возникает растяжение в нижних фибрах ее сечения, создано дополнительное обжатие напрягаемой арматурой, распо­ ложенной на нижних плитах коробок. Компактное расположение анкеров тросовой арматуры в центральных камерах, примененное ранее для Краснопресненского моста, удобно для использования натяжного устройства-скобы Гипротрансмоста (см. рис. 1.32), перемещаемой в требуемое положение при помощи тельферной тележки.

Строительство всего комплекса мостового перехода проводилось по сетевому графику при увязке технологических работ с организа­ циями, которые были заняты устройством канала для спрямления русла реки в связи с сооружением Замоскворецкого радиуса метро и автотранспортной магистрали.

Перед началом основных работ по строительству мостового пе­ рехода были сооружены из сборных железобетонных панелей за­ водского изготовления компрессорная станция, мастерские, столо­ вая, амбулатория и другие бытовые помещения, а также возведены внутрипостроечные дороги из инвентарных конструкций, благоуст­ роена строительная площадка и проложена основная часть комму­ никаций.

Для забивки свай, поставлявшихся с трех заводов и полигона мостоотряда, применена специальная самоходная установка, с по­ мощью которой в сутки забивали по 45 свай длиной до 16 м. Само­ ходная установка (сваебойный агрегат) состоит из нижнего и верх­ него мостиков и копра, расположенного на верхнем мостике. Копер из металлических труб диаметром 100 и 50 мм полносборный сек­ ционный с переменной высотой (до 22 м) рассчитан для молотов массой 1800—6000 кг. Он передвигается в двух взаимно перпенди­ кулярных направлениях путем поворота тележек на 90°. Привод всех механизмов — электрический, управление механизмами обес­ печивается с одного пульта управления с помощью контролеров. Для забивки свай были применены в основном дизель-молоты УР-100 и С-949.

184

Всего было погружено 6500 свай и свай-оболочек общим объе­

мом около 7000 ж3.

Правобережную эстакаду монтировали гусеничным краном гру­ зоподъемностью 60 т, стрелой которого можно было собрать конст­ рукцию на всю ширину пролетного строения из двух положений крана. Левобережную эстакаду монтировали деррик-краном грузо­ подъемностью 35 т, установленным на самоходные тележки. Пере­ мещая деррик-кран вдоль эстакады по рельсовому пути, уложенно­ му по фундаментам колонн, монтировали конструкции способом «на себя».

Свайные основания двух рельсовых опор под балочно-неразрез­ ные пролетные строения центральной части мостового перехода сооружали до рытья канала под спрямляемое русло реки. Каждый

столб тела

русловых опор монтировали из блоков четырех марок

в два ряда

по высоте опоры. Максимальная масса блока составля­

ла 44 т. Швы между блоками толщиной 40 см после стыкования выпусков омоноличивали бетоном, после чего бетонировали оголо­ вок высотой 2,1 ж.

Два козловых (портальных) 65-тонных крана передвигались по колейным путям и работали на забивке свай основания, возведении тела опор и надопорных участков, а также на сборке монтажных агрегатов — кранов КМК-160.

Одновременно с сооружением тела опор и оголовков монтиро­ вали анкерные устройства для поддержания пролетных строений в период навесного монтажа. До начала монтажа пролетных строе­ ний река уже была направлена по новому спрямленному руслу и собраны краны КМК-160.

Для монтажа надопорных участков пролетного строения и бе­ тонирования натяжных блоков собирали обстройку из элементов УИКМ на фундаментах речных опор. Здесь же были установлены монтажные железобетонные шестигранные анкерные стойки шири­ ной 60 см для восприятия неуравновешенной части нагрузок (вес собственного блока и крана) о,т консолей, монтируемых внавес. Стойка армирована напрягаемыми элементами — восемь пучков из 24 высокопрочных проволок диаметром по 5 мм. На каждой опо­ ре было установлено по 12 таких стоек. Анкерные стойки, установ­ ленные в специальные гнезда в ростверке, закрепляли сверху через металлические башмаки к опорным выступам нижних плит над­ опорных участков коробчатой главной балки.

Надопорные участки главных балок монтировали на подмостях из плоских железобетонных блоков-плит заводского изготовления длиной по 2,8 ж. Сначала на подмости укладывали нижние плиты, выверяли их положение и после этого устанавливали вертикальные плиты.

Между собой плиты-блоки соединяли сваркой арматурных выступов с заполнением шва шириной 20 см бетонной смесью.

Длина надопорных участков была определена из расчета раз­ мещения натяжных блоков с оборудованием для натяжения напря­ гаемой тросовой арматуры, а также с учетом размещения монтаж­

185

ных агрегатов на верхних плитах надопорных блоков для навесно­

го монтажа главных балок.

До начала навесного монтажа пролетных строений была разра­ ботана технологическая карта производства работ. Темп монтажа зависел от сроков полимеризации клея, используемого для стыкова­ ния блоков. Примененный эпоксидный клей набирает необходимую прочность в течение суток. Поэтому монтажный кран мог переме­ щаться на очередную стоянку только через сутки после закрепления блока, установленного в проектное положение. Таким образом был определен суточный состав работ для двух монтажных кранов, состоящий из следующих технологических операций: погрузка и транспортирование блока к месту монтажа; подготовка и подача на смонтированный участок четырех канатов; размотка и раскладка тросов для одного блока; подача блока-секции с плашкоута первым краном; выверка блока-секции и нанесение клея на стыкуемые поверхности их; натяжение двух дальних петель напрягаемой тро­ совой арматуры; натяжение двух ближних петель на блоке-секции, смонтированной в предыдущий день вторым краном, и наращива­ ние пути для второго крана; перемещение этого второго крана в положение для монтажа очередного блока-секции.

Наиболее трудоемкие операции, как-то: размотку и натяжение тросовой напрягаемой арматуры, нанесение клея на торцы блоковсекций и перемещение монтажных агрегатов (кранов КМК.-160) с одной главной балки на другую обеспечивали при помощи стрело­ вого крана К-102, размещенного для этих целей на каждом надопорном участке пролетного строения.

Возведение сборных коробчатых пролетных строений слагалось из четырех этапов:

1)изготовление на Дмитровском заводе МЖБК и строительной базе Мостоотряда плоских плитных элементов (блоков) и транспор­ тирование их по железной и автомобильной дорогам к месту строи­ тельства;

2)укрупнительная сборка монтажных пространственных короб­ чатых блоков-секций из плитных элементов с одновременной сбор­ кой всего пролетного строения на плаву;

3)транспортирование в пролет укрупненных блоков-секций массой 70—160 тна плавсредствах по новому руслу реки с подачей

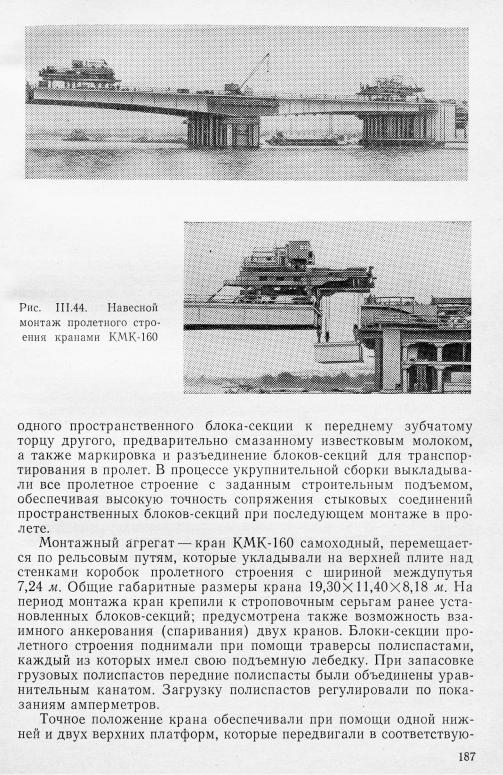

иустановкой в проектное положение при помощи монтажных кра­ нов КМК-160 (рис. III.44);

4)замыкание пролетного строения в неразрезную систему. Поперечное предварительное напряжение вертикальных стенок

пространственных блоков-секций пролетных строений создавалось с использованием стенда для изготовления железобетонных желез­ нодорожных шпал. На этом стенде длиной 100 м натягивали про­ волоку диаметром 5 мм и бетонировали секциями плитные элемен­ ты коробчатых блоков. После набора необходимой прочности передавали натяжение с проволок на бетон плит при помощи кон­ цевых домкратных устройств. На площадке укрупнительной сбор­ ки шло прибетонирование укрупненных элементов задних торцов

186

щем направлении с помощью четырех домкратов, питавшихся от насосной станции. После анкеровки крана поднимали блок-секции; поддомкрачивая передние тележки с установкой под домкраты предохранительных колец.

Кран КМК-160 имеет следующие основные технические харак­ теристики: грузоподъемность— 160 т, вылет — 2,79—3,79 м, высота подъема груза — 20 м, расстояние между осями ходовых тележек — 7,0 м, скорость подъема груза — 2,5 м/мин, скорость продольного

передвижения крана — 20 м/мин, максимальное давление на ходо­

вую тележку без груза — 49,4 тс, на домкраты под

передним

уз­

лом— 161,6 тс, наибольшая отрицательная реакция

на анкер —

23,2 тс, мощность электродвигателей — 141,7 кв, общая масса

кра­

на без груза — 100,8 г.



кра­

Темп монтажа балочно-неразрезных пролетных строений

ном КМК-160 достигал 108 м2 в сутки.

Вначале уравновешенного навесного монтажа коробчатых глав­ ных балок два крана КМК-160 располагали на надопорном участке пролетного строения спаренно (без дополнительной анкеровки) и устанавливали ими в проектное положение по три пространствен­ ных блока-секции в обе строны от опоры. Затем краны разделяли и каждый из них анкеровали за пролетное строение на период подъ­ ема и установки всех последующих блоков-секций.

По окончании монтажа одной коробчатой главной балки сбор­ ного пролетного строения кран КМК-160 перемещали для монтажа второй, соседней. Для этого оба крана передвигали синхронно в первоначальное положение над речной опорой. Затем их спарива­ ли и поддомкрачивали на опорных ногах. Передние тележки кра­ нов разворачивали на 90°, а затем выключали, после чего оба кра­ на передвигались своим ходом на соседнюю надопорную балку.

Доставленный на плашкоуте в пролет под каждый кран первый коробчатый блок-секцию строповали с помощью закладных шарни­ ров за анкерные петли в стенках блока и, включив четыре лебедки механизма подъема, поднимали на проектную высоту специальным регулирующим гидравлическим устройством; регулировали поло­ жение блока-секции в продольном и поперечном направлениях при помощи полиспастов и домкратов крана с постановкой фиксирую­ щих клиньев и прокладок. Наиболее ответственной была установка первых коробчатых блоков, так как от точности их установки зави­ село качество монтажа всего пролетного строения.

Затем устанавливали и натягивали усилием 40 тс напрягаемую тросовую арматуру (из стальных канатов), заанкериваемую в на­ тяжных блоках (рис. III.45), расположенных над речными опорами, и омоноличивали стык. Для омоноличивания устанавлива­ ли ненапрягаемую стержневую арматуру и опалубку шва, куда укладывали бетонную смесь. После набора бетоном стыка необхо­ димой прочности дотягивали напрягаемую арматуру до проектного усилия в 125 тс.

Все последующие пространственные блоки-секции (кроме сред­ него) устанавливали в проектное положение на клеевых стыках.

188

Рис. III.45. Деталь расположения анкерных стаканов над средней и крайней опорами:

/ — клеевой стык; 2 — напрягаемая тросовая арматура; 3 — анкерные стаканы до омоноличивания; 4 —>то же, после омоноличивания

Для чего очередной монтируемый блок-секцию краном наводили на готовую часть консоли коробчатой балки до полного захода зубца одной части специального фиксатора, расположенного на верхней плите блока, в паз другой части, добиваясь совпадения верхних поверхностей обеих частей фиксатора. Затем стыкуемые поверхно­ сти блоков-секций смазывали эпоксидным клеем, предварительно очистив их от известковой обмазки.

Рис. III.46. Схемы моста:

а — перед замыканием в неразрезную систему; б — во время замыкания

189
