Алгоритм c1
Принять для «Начала» ES и EF равными нулю.
Пусть a - любая работа, такая, что для всех работ из множества Pa сроки раннего окончания работ уже вычислены. Тогда можно вычислить
а также
3. В конце концов будет вычислен ранний срок окончания F работы «Конец».
Можно показать, что данный алгоритм дает единственные значения ранних сроков начала и окончания для всех работ в J . Далее, для любой работы a в J ранний срок окончания EF(a) есть общее время выполнения работ, составляющих наиболее длинный путь от «Начала» до работы a включительно. Самый ранний срок завершения всех работ есть F .
Для каждого проекта обычно имеется установленная или чем либо обусловленная дата Т , к которой его выполнение должно быть завершено. Установленные сроки выполнимы только при условии, что T F , ибо F - самый ранний срок завершения всех работ по проекту. Если установленный срок Т проекта известен, то, идя от конца проекта к началу, можно вычислить наиболее поздние сроки окончания каждой работы при условии, что проект должен быть завершен не позднее установленной даты T . Назовем эти сроки наиболее поздними сроками окончания работ LF . Отсюда можно вывести и наиболее поздний срок начала каждой работы LS . Опишем алгоритм вычисления этих сроков.
Алгоритм с2
Принять для «Конца» и LS и LF равными T.

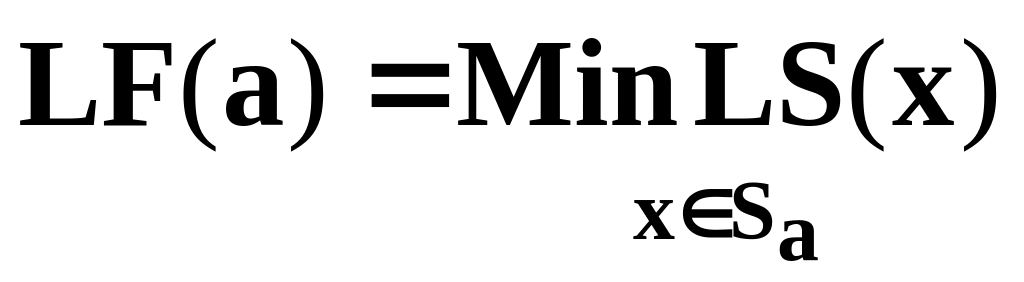

Пусть a - любая работа, такая. что для всех работ из множества Sa сроки LS уже вычислены. Тогда следует вычислить
, а также LS(a)=LF(a)-ta .
В конце концов буде вычислен поздний срок начала L работы «Начало» .
Определение. Для любой работы a величина
SL(a)=LS(a)-ES(a)=LF(a)-EF(a)
называется резервом времени (или просто резервом) работы a .
Определение. Под критическими работами понимаются работы имеющие минимальный резерв времени. Очевидно, что в каждом из проектов существует хотя бы одна критическая работа. Также очевидно, что существует по крайней мере один путь состоящий целиком из критических работ и который и называется критическим.
Матрицы предшествующих и последующих работ
Пусть путь на графике G проекта состоит из k работ, удовлетворяющих условию
a1<<a2<< … <<ak . Два пути считаются различными, если они отличаются один от другого набором принадлежащих им работ или их очередностью. Будем говорить, что длина такого пути равна k-1 . Предположим, что весь проект состоит из упорядоченного множества J=[ a1<<a2<< … <<an] из n работ. Дадим определение матрицы предшествующих и последующих работ проекта.
Определение. Матрица предшествующих работ Р проекта есть матрица n x n с элементами pi,j , определяемыми следующим образом:
Матрица последующих работ S может быть определена как
Очевидно, что эти матрицы квадратные и что их элементами могут быть только 0 или 1. Поскольку Р матрица квадратная, то ее можно возводить в степень n . Обозначим через элементы матрицы P(n) .
Можно доказать справедливость теоремы:
Теорема. Если , то существуют m различных путей длиной k от ai до aj
Вывод. Если имеется наиболее длинный путь, то есть путь , проходящий через наибольшее число вершин на графике G проекта, и если длина этого пути равна N , PN 0 и PN+1 = 0 . Очевидно, что таким путем может быть определена длина критического пути на графике.
Определение. Если Р - матрица с целочисленными элементами; тогда инверсия Неймана для матрицы (I - P) возможна в том и только в том случае, если PN+1 = 0 для некоторого N .
