4.2.5 Технико-экономические показатели по календарному графику.

Таблица 28 - Технико-экономические показатели по календарному графику производства строительных процессов

Наименование показателя

Формула подсчета, единица измерения

Значение показателя

1

2

3

Планируемая продолжительность

Тпл, мес., (определяется по календарному графику)

11,3

Нормативная продолжительность

Тн, мес. (СНиП 1.04.03-85)

10,3

Нормативные трудозатраты

ΣQн, чел-дн (определяется по календарному графику)

7691,46

Планируемые трудозатраты

ΣQпл, чел-дн

6753,00

Планируемый уровень производительности труда

У=Qн/Qпл=7691,46/6753

113,9

Окончание таблицы 29.

1

2

3

Максимальное количество рабочих

Nmax, чел. (определяется по графику движения рабочих кадров)

36

Среднее количество рабочих

Nср=∑Ti·Ni/Tпл=6753/233

29

Коэффициент неравномерности движения рабочих кадров по объекту

K=Nmax/Nср

1,24

Сметная стоимость строительства/2010г

См, тыс.руб

77900,25

Выработка рабочего в смену/2010г

В=Ссм/Qпл=77900,25/6753 , тыс.руб/чел.-дн

11,54

4.3 Разработка объектного строительного генерального плана.

4.3.1 Общие положения

В дипломном проекте объектный стройгенплан разработан на возведение надземной части здания. До начала выполнения работ по возведению надземной части здания должны быть выполнены работы по устройству подземной части здания и оформлены соответствующими актами.

В этом разделе выполнены расчёты потребностей в служебных и санитарно-бытовых зданиях, в складском хозяйстве, электроэнергии, тепле и воде.

Исходные данные взяты из календарного графика. Для расчёта потребности в электроэнергии был выбран период максимального потребления электроэнергии – период возведения надземной части здания. Технические характеристики энергопотребителей взяты из справочной литературы. Для расчета потребности в воде был выбран период строительства с наибольшим водопотреблением на производственные цели - период засыпки пазух фундамента. В качестве исходных данных для расчета потребления тепла были использованы результаты полученные при расчете служебных и санитарно-бытовых помещений.

4.3.2 Расчет потребности в служебных и санитарно-бытовых зданиях.

Согласно графику движения рабочих кадров по объекту (лист 10) максимальное количество рабочих – 36 человек. Численность остальных категорий рабочих, пользуясь данными табл. 2.1 [34]:

Nр=36 чел.

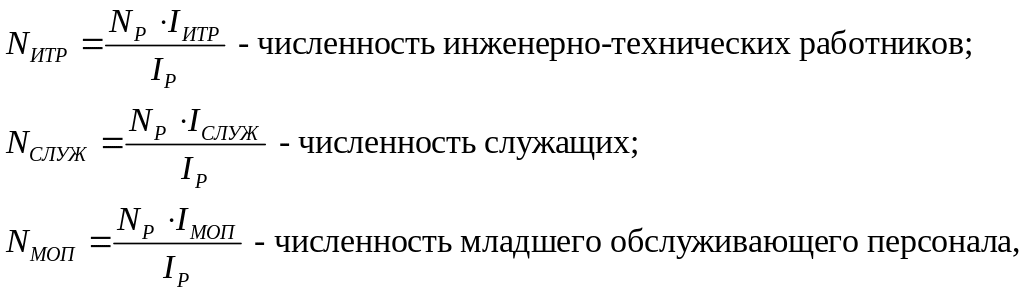

Процентный состав ИТР, МОП, служащих, рабочих в соответствии с табл.5.7 [27] составляет:

Iитр=11,0%; Iмоп=1,3%; Iслуж=3,2%; Iр=84,5%.

Тогда:

Nитр=(36·11)/84,5=5чел;

Nслуж=(36·3,2)/84,5=1чел;

Nмоп=(36·1,3)/84,5=1чел.

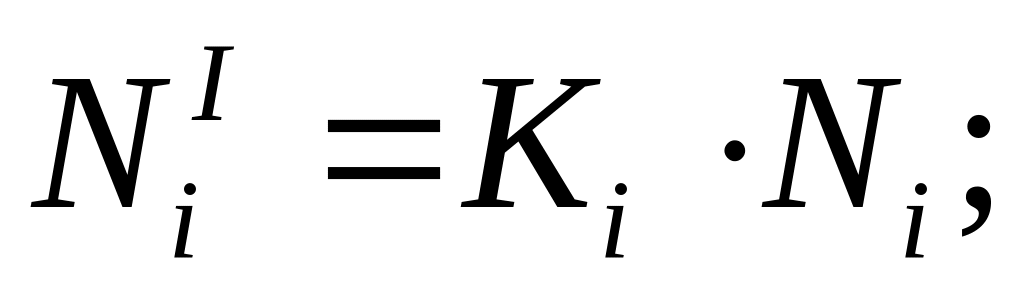

Численность работающих (по категориям), выходящих на работу в 1 смену:

где Ni – общее количество работающих i-ой категории; Ki – коэффициент выхода на работу в первую смену i-ой категории работающих.

Ki=0,7 – для рабочих, Ki= 0,8 – для остальных категорий.

Тогда:

N1р=35·0,7=25чел.;

N1итр=5·0,8=4чел.;

N1служ=1·0,8=1чел.;

N1моп=1·0,8=1чел.

Определение потребности во временных зданиях оформлены в виде таблицы 30. Расчетное количество человек принято согласно табл. 2.3 [34], норма площади здания на одного человека, там же; принятые типоразмеры здания – табл. 2.4 [34].

Таблица 30 – Потребность в служебных и санитарно-бытовых зданиях

Наименование здания

Расчетное количество человек

Норма площади здания, м2

Потребная площадь здания, м2

Принятые типы и размеры инвентарного здания, м

Приме-

чание

1

2

3

4

5

6

Контора

6

4,0

24

2,7х9,0 передвижной

1 шт.

Помещение охраны

---

---

18,0

3,0х3,0 контейнерный

2 шт.

Комната отдыха

31

0,75

23,3

2,7х9,0 передвижной

1шт.

Гардеробная

42

0,5

21

2,7х9,0 передвижной

1 шт.

Окончание таблицы 30.

1

2

3

4

5

6

Душевая

31

0,82

25,4

2,7х6,0 контейнерный

2 шт.

Туалет для мужчин

31х0,7

0,07

1,52

2,7х6,0 контейнерный

1 шт.

Туалет для женщин

31х0,3

0,07

0,65

2,7х6,0 контейнерный

1 шт.

Сушилка для одежды

---

---

---

3,0х6,7 контейнерный

1 шт.
