- •1.2 Разработка технологической схемы основных работ в «окно» с
- •2.2 Определение количества «окон»
- •2.3 Определение длин рабочих поездов
- •2.4 Определение коэффициента учитывающего потери времени
- •3 Определение затрат труда
- •3.1 Определение количества рабочих при выполнении работ в "окно"
- •3.2 Проектирование работ выполняемых в день «окна» после открытия перегона
- •3.3 Проектирование графика распределения работ по дням цикла
- •4.2 Производственный состав пмс
- •4.3.2 Основные работы в «окно»
- •4.4 Перечень потребных машин, механизмов и путевого инструмента
3.2 Проектирование работ выполняемых в день «окна» после открытия перегона
После выполнения основных работ в «окно» в течение одного часа производится обкатка пути поездами для выявления мест отступлений в профиле и в
плане.
Состав группы при рихтовке пути изменяется в зависимости от рода шпал, лежащих в пути, типа рельсов и плана пути.
Проектирование работ после открытия перегона начинается с определения количества рабочих, которые выполняют все работы после "окна" в оставшееся до конца рабочего дня время, по формуле
, (3.5)
где - затраты труда основных работ после «окна»;

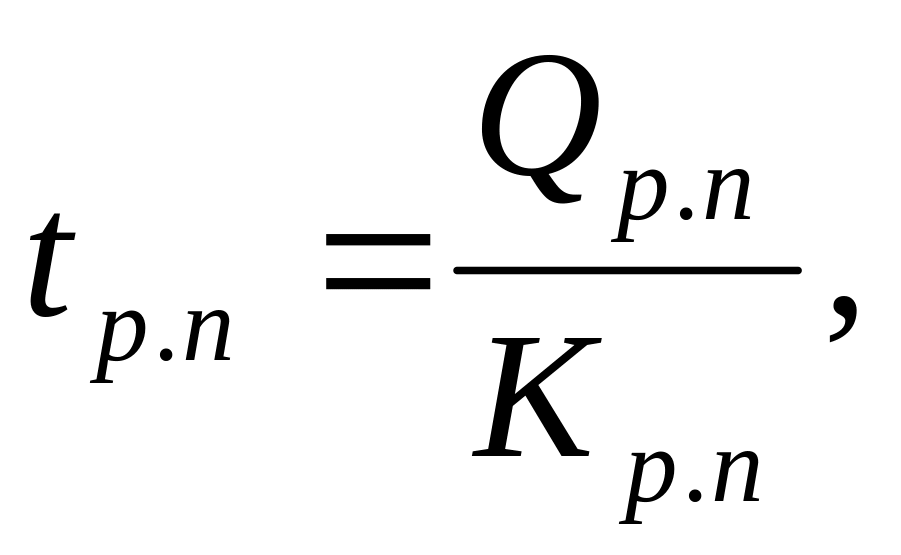

- время на выполнение всех работ после «окна», мин.
Так как > ,следовательно монтёры пути в количестве
- =89-9=80м.п. переходят на выполнение отделочных работ.

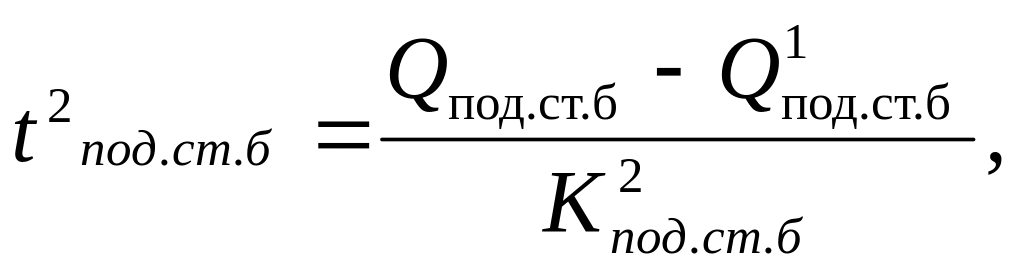

Определяется продолжительность рихтовки пути, по формуле
(3.6)
.

Подтягивание ослабших стыковых и довинчивание гаек клеммных болтов выполняются двумя бригадами (2 и 5 человек)
(3.7)
Первая бригада (2 человека) начинает работу от начала участка и выполняет следующий объём работ
,

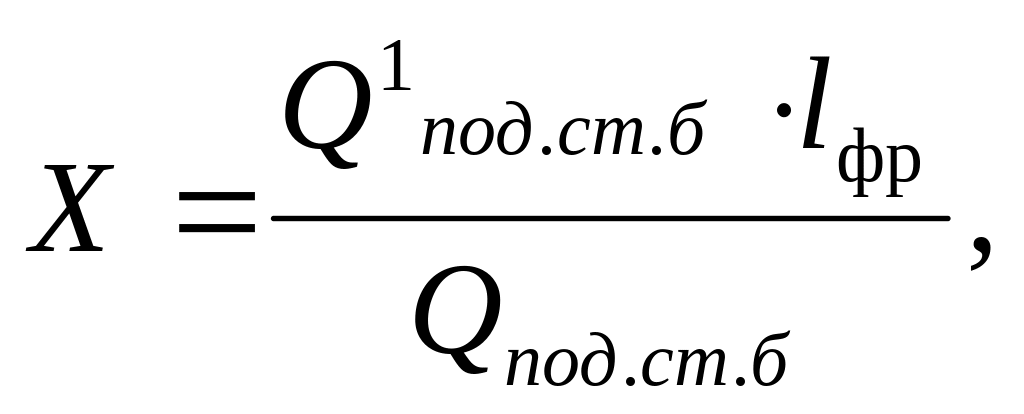

что составляет от общего фронта работ

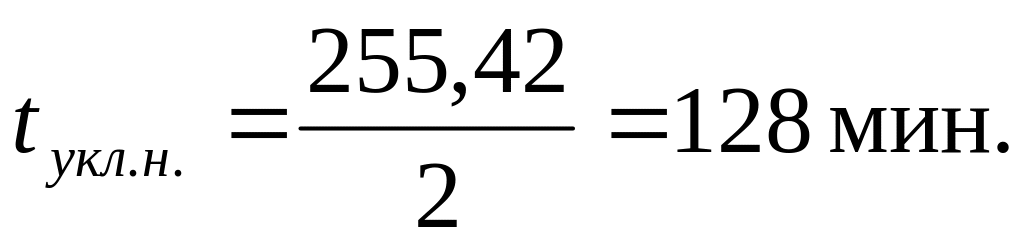

(3.8)
После того как бригада рихтовщиков дошла до конца участка два человека переходят на укладку настила, а остальные пять формируют вторую бригаду по подтягиванию ослабших стыковых и довинчиванию гаек клеммных болтов на оставшемся участке
(3.9)
Проверка:
- - в допуске, так как не превышает 15 мин.
Время на укладку временного переездного настила определяется по формуле
(3.10)
Работы выполняемые в день "окна" после открытия перегона показаны на графике производства основных работ в "окно" (рисунок 3.1).
3.3 Проектирование графика распределения работ по дням цикла
Весь оббьем работ на перегоне разбит на несколько участков
, (3.11)
где А – объем работ на перегоне, км.

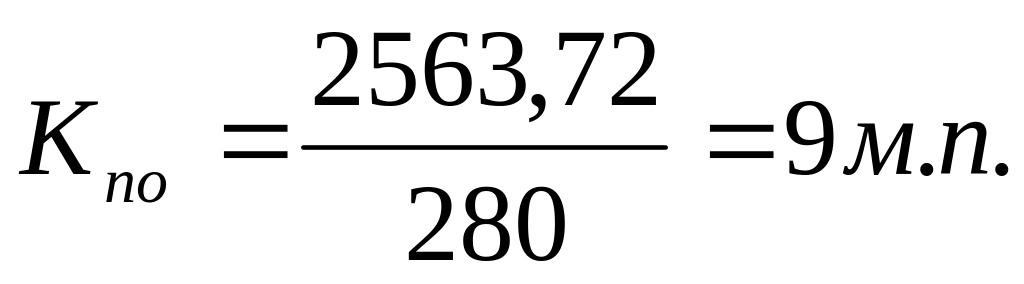

шт.
Минимальное количество участков находящихся одновременно в работе составляет три участка.
Для построения графика распределения работ по дням цикла составляется укрупненная ведомость трудозатрат (таблица 3.2).
Таблица 3.2 – Укрупненная ведомость трудозатрат
-
Наименование работ
Трудозатраты,
чел-дни
Условные обозначения
1
2
3
Подготовительные работы:
1 Срезка обочины земляного полотна стругом
(93 мин.)
2 Уборка грунта грейферной установкой
(123 мин.)
Продолжение таблицы 3.2
1
2
3
3 Подготовка мест для въезда на путь и съезда с него землеройной техники; разборка железобетонного переездного настила с укладкой временного и с применением автокрана; демонтаж стеллажей для хранения покилометрового запаса
1,67
(30 мин.)
4 Опробование и смазка стыковых болтов, регулировка стыковых зазоров гидравлическим прибором Рн-01А
5,53
5 Закрепление шпал забивкой 50% костылей, закрепление шпал забивкой дополнительных костылей на 15% шпал
2,41
6 Очистка щебня в местах препятствий для работы машины ЩОМ – 4М вместе с подбивкой
6,62
7 Снятие путевых знаков:
- больших;
- малых;
0,77
8 Основные работы в «окно»
54,38
9 Основные работы после «окна»
3,56
Отделочные работы:
10 Разборка временного переездного настила с укладкой его в конце дня
0,55
11 Подготовка места для зарядки машины ВПО - 3 - 3000
0,64
12 Выправка пути со сплошной подбивкой шпал машиной ВПО – 3 - 3000
(84 мин.)
13 Приведение машины ПРБ в рабочее положение, рихтовка пути машиной ПРБ, приведение машины ПРБ в транспортное положение
(20 мин.)
-
Продолжение таблицы 3.2
1
2
3
14 Довинчивание гаек клеммных болтов вручную
1,01
15 Рихтовка пути РГУ - 1:
-прямых;
-кривых;
1,30
16 Очистка кюветов вручную
3,02
17 Планировка кюветов
1,44
18 Уборка и планировка балласта у опор контактной сети
7,20
19 Очистка закрытых водоотводных железобетонных лотков, восстановление закрытых водоотводных железобетонных лотков, очистка нагорных канав, уборка загрязнителей после очистки нагорных канав
32,45
20 Установка путевых знаков:
- больших
- малых
1,19
21 Окраска путевых знаков:
- больших
- малых
0,48
22 Отделка балластной призмы вручную с планировкой обочины, планировка междупутья
7,55
23 Монтаж стеллажей для хранения покилометрового запаса, ремонт переезда с укладкой настила с применением автокрана
1,61
(36 мин.)
После составления укрупнённой ведомости трудозатрат строятся ведомости распределения трудозатрат до уравнивания и после уравнивания (рисунки 3.2 и 3.3 соответственно).
Численный состав колонн подготовительного, основного и отделочного периода определяется по формуле
(3.12)
где трудозатраты в 1 и 2 дни цикла;
– время периода.

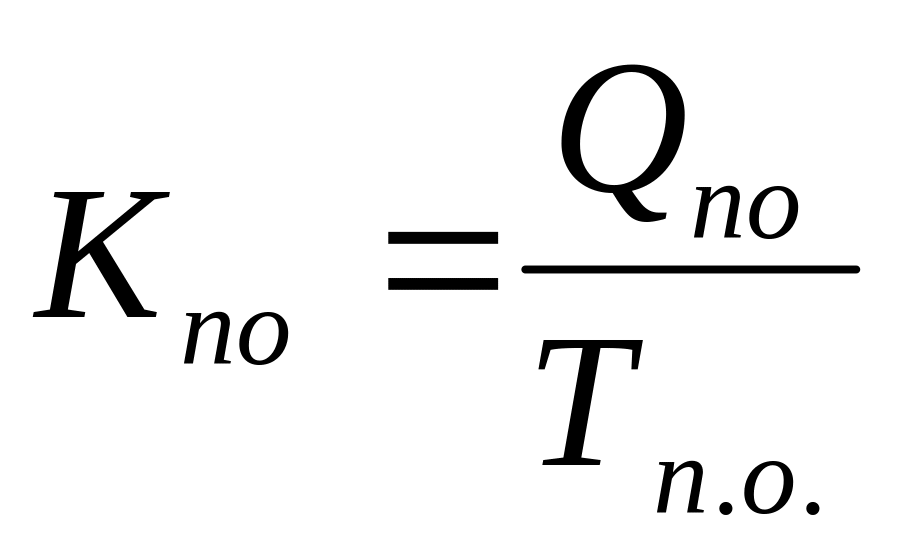

Количество человек, работающих в день «окна» рассчитывается по формуле
(3.13)
Проверка : ,
Количество монтёров пути, работающих в день после «окна» определяется по формуле
(3.14)
4 Технологический процесс капитального ремонта пути
4.1 Условия производства работ
Продолжительность «окна» равна 12 ч. Фронт работ в «окно» равен 2050 м. Окно предоставляется один раз в два дня.
На лечение земляного полотна в технологическом процессе предусматривается 19680 чел.-мин.
Очистка кюветов и срезка обочины выполняются вручную.
Сборка новых и разборка старых звеньев, постановка меток осей шпал на шейке рельсов производятся на звеносборочной базе.
Рельсошпальная решетка заменяется путеукладочными кранами УК-25/9-18.
Стыковые зазоры при подготовительных и основных работах регулируются гидравлическими приборами РН-01.
Рихтовка пути в «окно» и в отделочный период выполняется РГУ-1 с постановкой на ось, а в период после «окна» гидравлическими приборами.
Выгрузка балласта во время «окна» производится из хоппер-дозаторов.
Выправка пути со сплошной подбивкой шпал производится выправочно-подбивочно-отделочной машиной ВПО-3-3000.
Выправка пути в «окно» и в отделочный период с подбивкой шпал и рихтовкой производится машиной ВПР-02.
В подготовительный период срезка балласта осуществляется стругом.
Перед открытием перегона путь приводят в состояние, обеспечивающее безопасный пропуск первых одного-двух поездов по месту работ со скоростью 25 км/ч и последующих со скоростью 60 км/ч.
К концу рабочего дня предупреждение отменяют и восстанавливают скорость движения поездов, установленную для данного участка, но не более 100 км/ч. Скорость более 100 км/ч вводится после окончания стабилизации пути и личной проверки его состояния начальником дистанции.
