3.10. Выбор транспортных средств
Для перевозки сборных железобетонных конструкций используется в основном автомобильный транспорт. Тип транспортных средств принимается по справочным данным [16,18,27, 28].

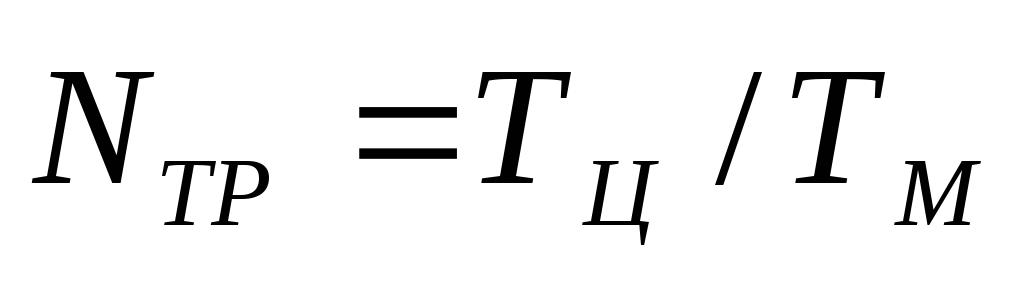

При монтаже «с колес» количество транспортных единиц (тягачей) определяется по формуле:
(3.16)
где
-
продолжительность транспортного цикла,
мин;
-
продолжительность монтажа конструкций,
доставляемых
одним рейсом транспортного средства, мин.
Продолжительность
транспортного цикла
при
работе транспорта маятниковым
способом, т.е. при работе без смены
прицепов, определяется по формуле:

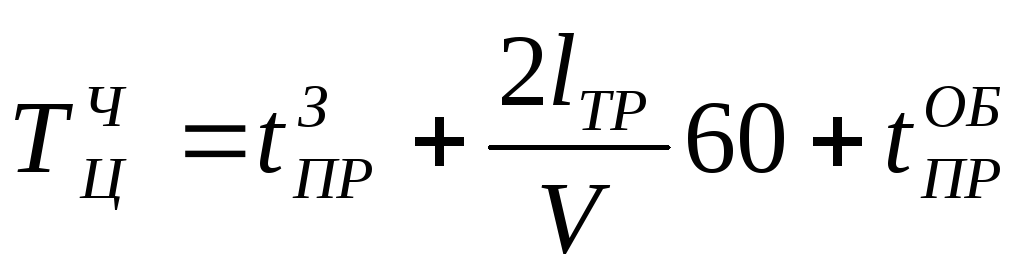

мин
(3.17)
где t П - длительность погрузки на заводе (принимается 3-10 мин на один элемент), мин;
-
дальность
транспортирования конструкций, км;
V - скорость движения транспорта, км/ч (30-40 км/ч);
-
время
пребывания транспортного средства на
объекте, мин:

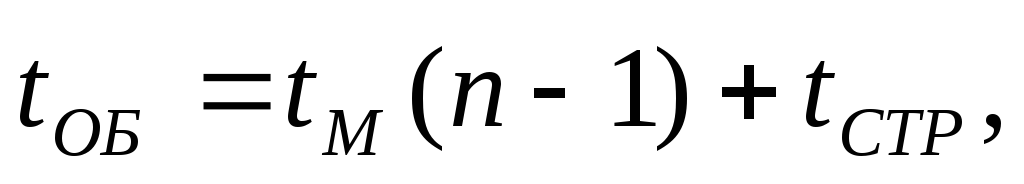

мин
(3.18)
где
-
продолжительность монтажа одного
элемента, мин;
п - количество элементов, перевозимых транспортным средством, шт.;
-
продолжительность
строповки одного элемента (принимается
3-10 мин).
Маятниковый способ может быть рекомендован в том случае, когда время погрузки на заводе и время пребывания на объекте не велико по сравнению со временем смены прицепа, в остальных случаях лучше применять челночный или получелночный способы работы транспорта.
При
работе транспорта челночным способом
(при смене прицепов на площадке и на
заводе) продолжительность транспортного
цикла
определяется
по формуле:

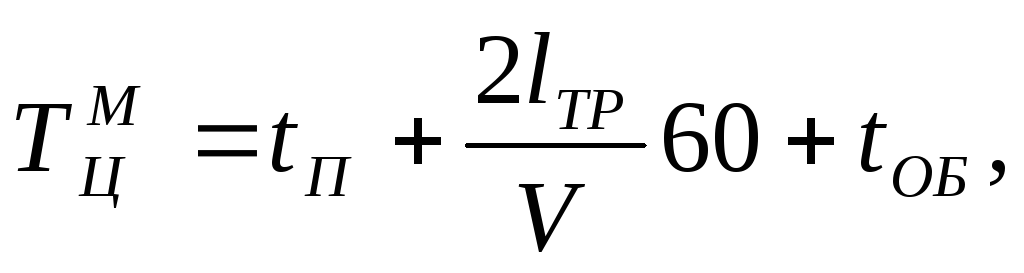

(3.19)
где
и
-
время, необходимое на смену прицепов
соответственно на заводе и стройплощадке
(принимается до 10 мин на каждую - смену
прицепа).
Количество прицепов NПР с учетом постоянного нахождения одного из них на заводе и одного на стройплощадке определяется выражением:
NПР =NTP+2 (3.20)
При работе получелночным способом смена прицепов производится на площадке. Продолжительность транспортного цикла составит

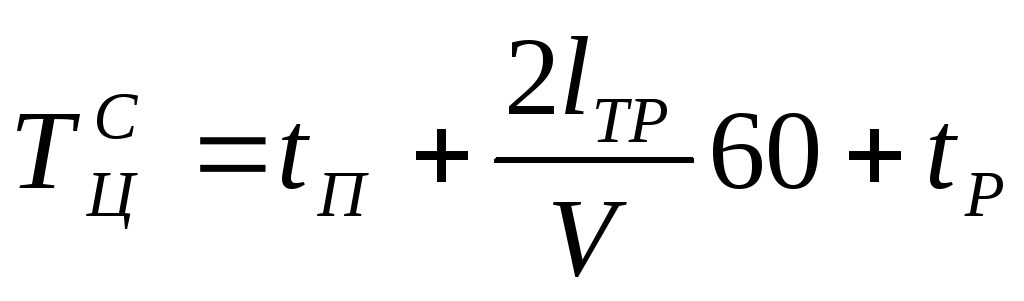

мин
(3.21)
При монтаже конструкций с приобъектного склада количество транспортных средств NТР определяется по формуле

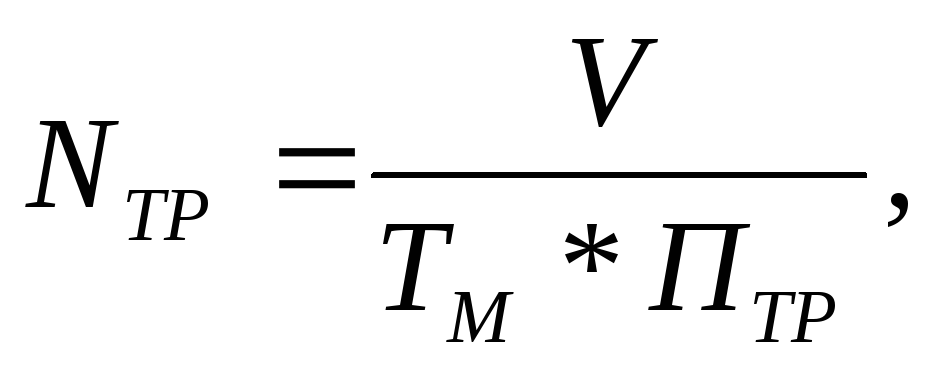

шт
(3.22)
где
- объем
монтажных работ, т;
ТМ - продолжительность монтажа в сменах;
ПТР - производительность транспортной единицы в смену, т/см

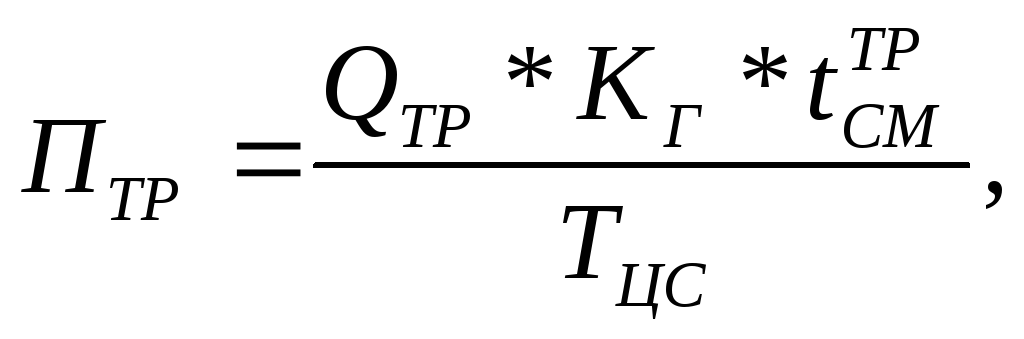

т/см
(3.23)
где QТР - грузоподъемность транспортной единицы, т;
-
продолжительность
смены транспортной единицы (7,7ч);
-
коэффициент использования транспортной
единицы по грузоподъемности,
определяемый по формуле:

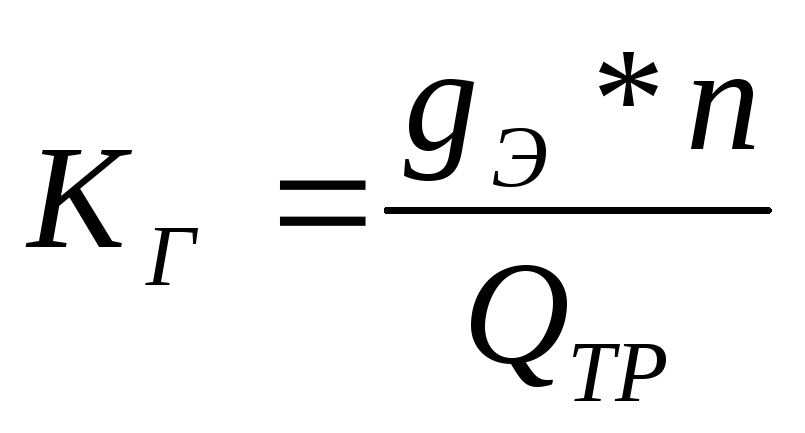

(3.24)
где
-
масса одного монтажного элемента,
перевозимого транспортным средством,
т;
п - количество перевозимых монтажных элементов.
Продолжительность
транспортного цикла
,
определяется по формуле:
,

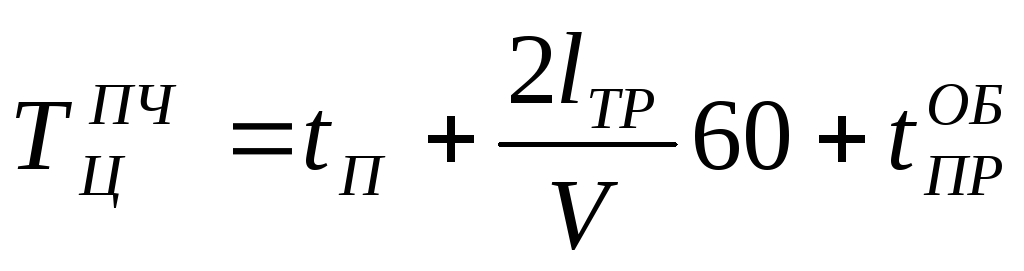

мин (3.25)
где tp - продолжительность разгрузки, мин. (принимается 3-10 мин. на один элемент).
При разработке варианта монтажа конструкций с транспортных средств составляется почасовой график доставки и монтажа конструкций для одного из потоков (рис. 3.3).
Почасовой график разрабатывается на 1-2 смены работы крана и состоит из двух частей. Сначала строится почасовой график монтажа элементов. Длительность монтажа каждого элемента определяется по данным калькуляции трудовых затрат по формуле:

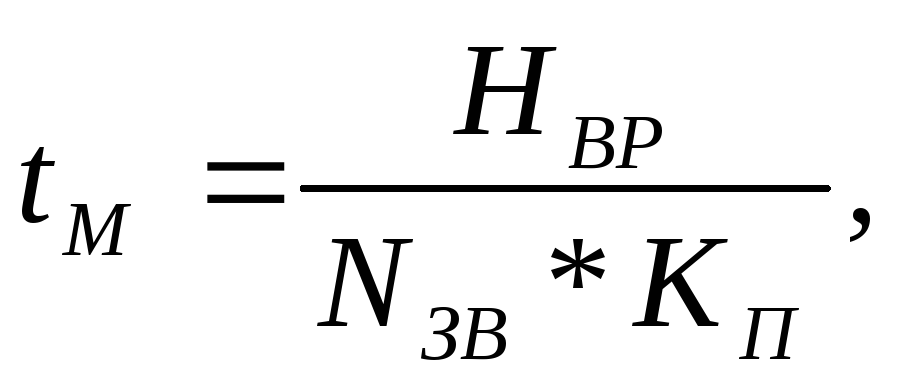

ч
(3.26)
где НВР - трудоемкость монтажа одного элемента, чел.-ч.
Кп – коэффициент возможного перевыполнения норм; для предварительных расчетов может быть принят 1,1... 1,3
На графике доставки конструкций изображаются три процесса: погрузка конструкций на заводе (смена прицепа); транспортирование конструкций на площадку (время нахождения в пути); разгрузка конструкций на площадке (смена прицепа). Построение начинают со стадии пребывания транспорта на объекте, затем проводятся линии, соответствующие времени нахождения транспорта в пути, и наконец, изображают на графике время на загрузку или смену прицепа на заводе. Общее время пребывания транспорта на заводе может значительно превышать время на загрузку (смену прицепа), в этом случае принимают одну транспортную единицу.
Примечание. Для потока, на который составляется почасовой график доставки конструкций, расчет автотранспорта по формулам не требуется.
