3.7. Выбор монтажного крана по технико-экономическим показателям (тэп)
В процессе подбора кранов по грузовысотным характеристикам для одного из частных потоков выбираются 2-3 крана и окончательный вариант устанавливается расчетом ТЭП по методике, изложенной ниже. Возможно также сравнение комплектов кранов для монтажа каркаса здания (для двух и более потоков).
Учитывая, что в данном курсовом проекте определяются нормативные трудозатраты и нормативная продолжительность монтажа, основным критерием эффективности выбранного варианта служат приведенные удельные затраты (3) (для перевода рублей в гривны следует применить коэффициент 2,38):
3 = СЕ+ЕН * КУД, грн/м3 (3.4)
где СЕ - себестоимость монтажа единицы продукции (м3), определяемая по формуле (3.7);
Ен - нормативный коэффициент экономической эффективности капитальных вложений в строительство, принимаемый равным 0,12;
Куд - удельные капитальные вложения на ед. продукции, грн/м3; при принятых упрощениях определяется по формуле:
КУД = (3.5)
где С инв - инвентарно-расчетная стоимость крана, грн (графа 3
прил.4);
ТСМ - нормативное число смен монтажа конструкций данным
краном, см, определяется по графикам выполнения работ
или по формуле (3.6);
t CM - длительность смены. Принимается 8 (8.2) ч при одно и двухсменной работе и 7,74 при трехсменной;
V - объем работ, м3. Определяется объемом сборных конструкций, монтируемых данным краном, на основании табл. 3.1;
Тгод - нормативное число часов работы крана в году, ч, (графа 4 прил. 4).

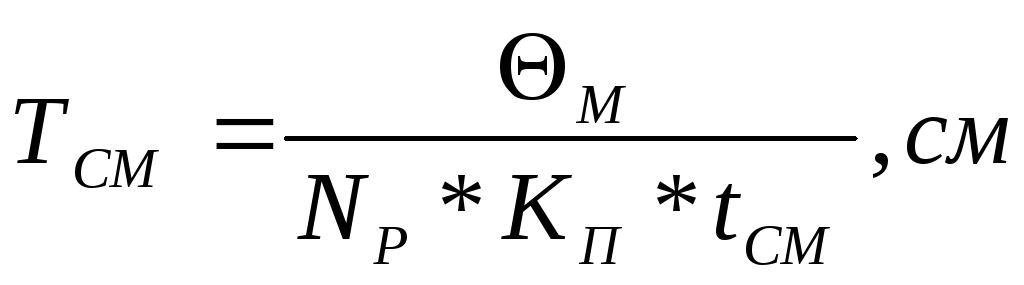

(3.6)
где - трудоемкость монтажа конструкций, устанавливаемых данным краном, взятая из калькуляции трудовых затрат, чел.-ч;
NР - кол-во рабочих-монтажников, чел;
Кп - коэффициент возможного перевыполнения норм; для предварительных расчетов может быть принят 1,1... 1,3
Себестоимость монтажа определяется выражением:

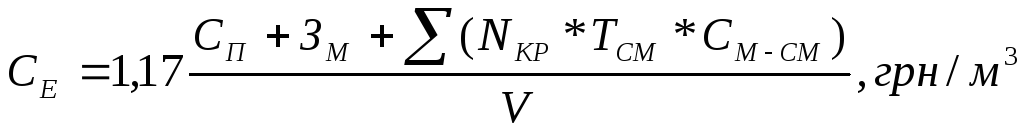

(3.7)
где СП - стоимость подготовительных работ, грн. В частном случае сюда, входит стоимость устройства подкрановых путей (графа 8 прил. 4). Протяженность подкрановых путей определяется длиной пути передвижения крана при монтаже данного вида конструкций по технологической схеме выполнения работ, м;
ЗМ - заработная плата монтажников, грн. Определяется по калькуляции затрат труда и заработной платы на монтаж конструкций, устанавливаемых данным краном;
NKP - число кранов на монтаже конструкций данного вида;
С М-СМ - себестоимость машино-смены крана, определяемая по литературным источникам или по формуле:

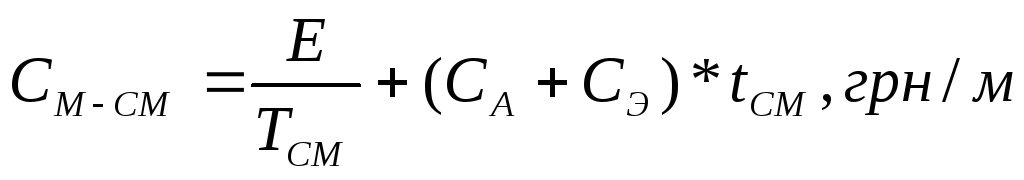

(3.8)
где Е - единовременные затраты на доставку крана на объект и
пуск его в эксплуатацию, грн (графа 5 прил. 4);
СА - годовые амортизационные отчисления, грн/ч (графа 6 прил. 4);
Сэ - эксплуатационные затраты, грн/ч (графа 7 прил. 4).
В результате расчетов принимается вариант с наименьшими приведенными затратами.
3.8. Калькуляция затрат труда и заработной платы
Калькуляция затрат труда и заработной платы1 составляется на основании спецификации элементов и объемов сопутствующих работ, приведенных в п. 3.3, и ЕНиР на соответствующие работы [5...10]. В качестве примера в табл. 3.3 дана калькуляция на монтаж конструкций двухсекционного одноэтажного промышленного здания. Калькуляция составляется как на основные, так и вспомогательные процессы (раскладка конструкций, подготовка монтажного оборудования, стендов и т.п.). Для упрощения учет затрат на вспомогательные процессы и операции осуществляется путем умножения Н.вр и Расц. из ЕниР, РЭСН на коэффициенты, приведенные в прил. 5.
Составление калькуляции начинаютс заполнения графы 1, в которой приводится полное описание работ и условий производства в соответствии с указаниями по применению норм, приведенных в технической части. Здесь же (или в графе 2) приводятся все поправочные коэффициенты. В графе 2 дается обоснование норм с указанием параграфа ЕНиР, номера таблицы и принятого пункта. Если норма рассчитана, в графе пишется «Расч», если норма взята из литературных (нормативных) источников - делается ссылка на источник. В графе 3 приводятся единицы измерения работ в соответствии с ЕНиР. В графе 4 проставляются объемы работ (п.3.3) в указанных единицах измерения. В графе 5 приводится Н.вр на единицу работ из ЕНиР с учетом поправочных коэффициентов, а графа 6 получается путём умножения граф 4 и 5.
В графу 7 записывается Расц. в грн. из ЕНиР с учетом коэффициентов, а сумма заработной платы (графа 8) определяется перемножением граф 4 и 7. Перевод руб. в гривны может быть произведен коэффициентом 2,38 (на 1997 г.).
_________________________________________________
-таблица 3.3 находится на стр. 16-17, в которой
К1 - коэффициент, учитывающий работу в стесненных условиях (подмости, приставные лестницы)
К2 - коэффициент, учитывающий сварку короткометражным швом (до 0,25 м)
* - коэффициенты учитывают затраты времени на обустройство рабочих мест
при меняющемся фронте работ
** - принят тот же состав звена, т.к. монтаж ферм и плит покрытия ведется
одним потоком.
В конце калькуляции графы 6 и 8 суммируются.
Для экономии рабочего времени калькуляция может быть дополнена графами 9 и 10, профессионально-квалификационный и численный состав звеньев принимается по ЕНиР. При использовании повышающих коэффициентов на неучтенные затраты возможно увеличение звеньев монтажников рабочими небольших разрядов (2-3). Для работ по устройству стыков ЕНиР указывает минимальный (или оптимальный) состав звена, а количество звеньев определяется по методике, изложенной в п. 4.5.
