Раздел 2

УПРАВЛЕНИЕ ИНВЕСТИЦИОННОСТРОИТЕЛЬНЫМИ ПРОЕКТАМИ (ИСП)

Глава 5

Введение в управление ИСП

Развитие инвестиционно-строительного комплекса на основе применения новых технологий, внедрения прогрессивных форм организации производства, применения современных материалов и изделий не может быть достаточно эффективным без использования теории управления инвестиционно-строительными проектами (ИСП). Строительство является не только первой отраслью, в которой стали использовать положения теории управления проектами, но и объектом внедрения новых методик и инструментов управления проектами. Именно поэтому в данной главе раскрываются важнейшие тенденции развития современного управления ИСП, которые полезно знать управляющим проектами не только в строительстве, но и в любых других отраслях, где управление проектами является клю- чевым фактором эффективности.

5.1. Понятие управления ИСП

Повышение эффективности управления инвестиционным и строительным процессами является предметом исследования ученых и практиков на протяжении многих лет. Решение данной проблемы имеет важное народнохозяйственное значение. Кроме того, развитие управления инвестиционно-строительными проектами создает стимулы для дальнейшего совершенствования теории управления проектами в других отраслях и сферах деятельности (инновационной, компьютерной, машиностроительной).

Распространенность ИСП во всем мире предъявляет повышенные требования к знаниям по управлению ими. К инвестиционно-строительным проектам можно отнести строительство зданий, дорог, мостов, жилых домов, театров, парков, стадионов, аэропортов, заводов, фабрик, космодромов и многих других объектов.

Таким образом, мы подошли к необходимости более четкого определения инвестиционно-строительного проекта.

Инвестиционно-строительный проект (ИСП) – это проект, предусматривающий реализацию полного цикла вложений и инвестиций в строительство объекта (от начального вложения капиталов до достижения целей инвестиций и завершения предусмотренных проектом работ).

144

Управление проектами





Реализация ИСП связана c инвестиционно-строительной деятельностью одного или нескольких предприятий. Под инвестиционно-строительной деятельностью понимается совокупность практических мер, дел и действий по инвестированию и строительству зданий, сооружений и иных объектов. При этом инвестиции возможны в форме денежных средств, имущества, прав требования, интеллектуальных и других ценностей.

Инвестиционно-строительные проекты включают комплекс взаимосвязанных действий – от зарождения идеи до полного завершения проекта.

Для удобства анализа и синтеза ИСП, а также системы управления ими проведем классификацию ИСП по различным критериям (рис. 5.1). Данная классификация основана на общей классификации проектов (см. 1.1), но учитывает особенности ИСП.

1.В зависимости от класса ИСП подразделяют на ìîíî-, мульти- è мегапроекты.

2.ИСП подразделяются на следующие виды:

гражданское строительство (строительство жилых домов, административных зданий, школ, детских дошкольных учреждений, спортивных сооружений и т. п.);

промышленное строительство (строительство заводов, фабрик, промышленных предприятий, инженерных сооружений промышленного назначе- ния и пр.);

дорожное строительство (строительство дорог, тротуаров, мостов, переездов, благоустройство территорий и др.);

специализированное строительство (строительство военных объектов, электростанций, космодромов, аэропортов и других специализированных объектов).

3. Масштаб ИСП определяется объемом инвестиций:

мелкие ИСП – объем инвестиций до 1 млн дол. (например, кирпичный коттедж, гараж, небольшой жилой дом, магазин и т. д.);

средние ИСП – от 1 до 10 млн дол. (жилой комплекс со встроенно-при- строенными помещениями, кирпично-монолитный дом примерно на 300 квартир, крупный универмаг, театр, пешеходный переход, парк и пр.);

крупные ИСП – от 10 до 100 млн дол. (жилищно-парковый комплекс, здание коммерческого назначения, завод, фабрика, железнодорожный мост, транспортная развязка и т. д.);

очень крупные ИСП – более 100 млн дол. (жилой поселок, крупный квартал, мегаполис, комплекс защиты города от наводнений, кольцевая доро-

га, железная дорога между городами, аэропорт, космодром, морской порт, электростанция и т. д.).

4. В зависимости от длительности ИСП разбивают на три группы (предположительные сроки реализации включают возникновение, производство всех необходимых работ и завершение ИСП, за исключением сроков выполнения гарантийных обязательств):

Глава 5. Введение в управление ИСП

145





краткосрочные, продолжительность реализации – менее 6 месяцев;

среднесрочные – от 6 до 24 месяцев;

долгосрочные – более 2 лет.

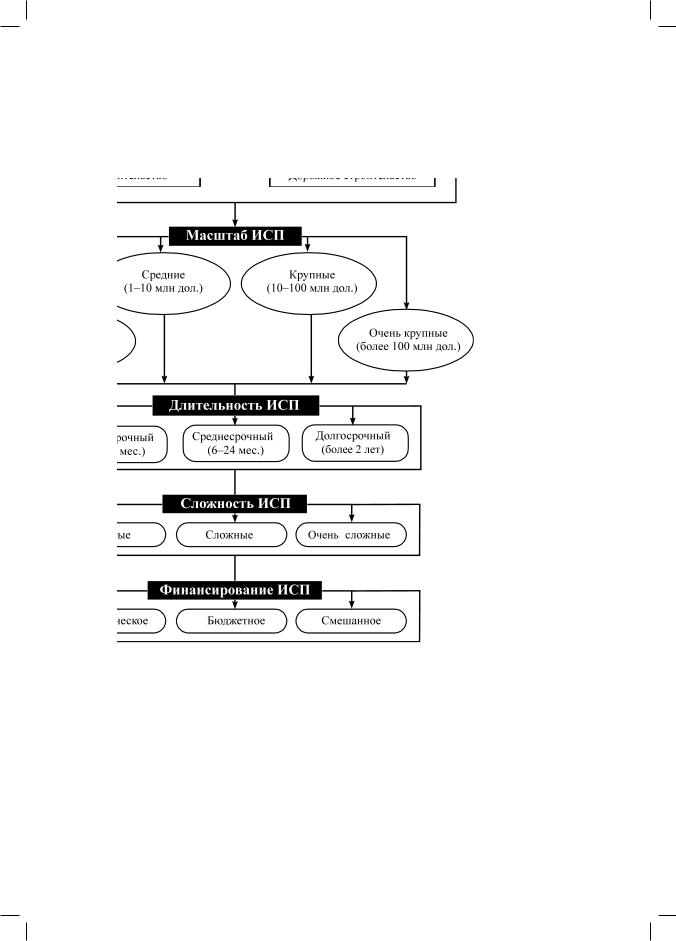

Рис. 5.1. Классификация инвестиционно-строительных проектов

146

Управление проектами





5. С учетом сложности ИСП подразделяют на простые, сложные è очень сложные. Отметим, что один и тот же проект с точки зрения разных организаций может быть классифицирован по-разному: для крупной организации проект может быть простым, для небольшой организации – сложным. Тем не менее общую классификацию проектов можно представить следующим образом:

простые ИСП включают строительство небольших жилых домов, магазинов, гаражей и т. д. По размерам инвестиций их можно отнести к мелким проектам;

сложные ИСП включают строительство жилых домов и комплексов, офисов и иных зданий и сооружений, которые по размерам инвестиций можно отнести к средним и крупным проектам;

очень сложные ИСП по размерам инвестиций можно отнести к очень крупным проектам, таким как строительство гидроэлектростанции, космодрома и др.

Однако это деление довольно условно, так как в отдельных случаях мелкие и средние проекты могут быть достаточно сложными, а крупные – достаточно простыми. Например, строительство мелкой подстанции или небольших очистных сооружений может быть сложным проектом, а строительство большого по масштабу производственного цеха – простым.

К сложным и очень крупным ИСП относятся инвестиционно-строитель- ные программы, представляющие собой несколько проектов, объединенных для реализации общей цели. Программа может состоять из нескольких десятков проектов, которые реализуются самостоятельно. Объединение проектов в программу в отдельных случаях позволяет достигать максимальной эффективности за счет координации взаимодействия большого числа участников. Управление программой относится к особой сфере управления проектами – мультипроектному управлению.

Мегапроектами являются целевые программы, имеющие важное народнохозяйственное значение и содержащие множество взаимосвязанных ИСП, объединенных общей целью, финансовыми и иными ресурсами. Мегапроекты могут быть международными, государственными, региональными, межотраслевыми, отраслевыми и смешанными.

Примером строительного мегапроекта Госстроя РФ может служить федеральная целевая программа «Жилище» (утв. постановлением Правительства Российской Федерации от 17.09.2001 г. ¹ 675), направленная на обеспечение устой- чивого функционирования и развитие жилищной сферы, создание безопасных и комфортных условий проживания, повышение доступности жилья для граждан России. Федеральная целевая программа «Жилище» включает федеральную целевую программу «Государственные жилищные сертификаты» и 9 подпрограмм, каждая из которых направлена на решение ряда проблем жилищной сферы.

Мультипроекты – это комплексные программы ИСП, осуществляемые крупными предприятиями или группами предприятий. Такие программы связаны с определением концепций и направлений стратегического развития.

Глава 5. Введение в управление ИСП

147





Мультипроекты включают как изменения, касающиеся создания новых предприятий и трансформации уже существующих, так и изменения, связанные с созданием инфраструктуры для дальнейшего развития бизнеса предприятий, например, строительство морского терминала или нефтяного трубопровода для транзита нефти в стратегически важный регион. Многопроектное управление координирует все множество ИСП, выполняемых предприятием.

6. По методу финансирования ИСП подразделяются:

íà бюджетные, финансируемые за счет бюджетов различных уровней. В основном это социальные объекты: школы, детские дошкольные учреждения, больницы, дороги, объекты жилищно-коммунального хозяйства и т. п;

коммерческие (жилые дома, гостиницы, магазины, развлекательные центры и многое другое), финансируемые частными компаниями и физическими лицами;

смешанные (строительство жилого квартала, коммерческие и жилые помещения финансируются частными предприятиями и физическими лицами, а помещения социального назначения – за счет бюджета).

5.2. Структура ИСП

Формирование и адекватная организация структуры проекта, в частности структуры декомпозиции работ (WBS), является необходимым условием успешной реализации любого ИСП независимо от его размера, сложности и предметной области. Отличие структуры декомпозиции работ ИСП от декомпозиции работ других проектов заключается не в методике составления, а в содержании работ.

Рассмотрим уровни детализации ИСП исходя из параметров его реализации, которые обычно разбивают на три группы:

затраты; время; качество.

Каждый уровень декомпозиции представляет собой степень детализации работ по выполнению ИСП. Основные уровни декомпозиции, а также документы, в которых они находят отражение, представлены на рис. 5.2.

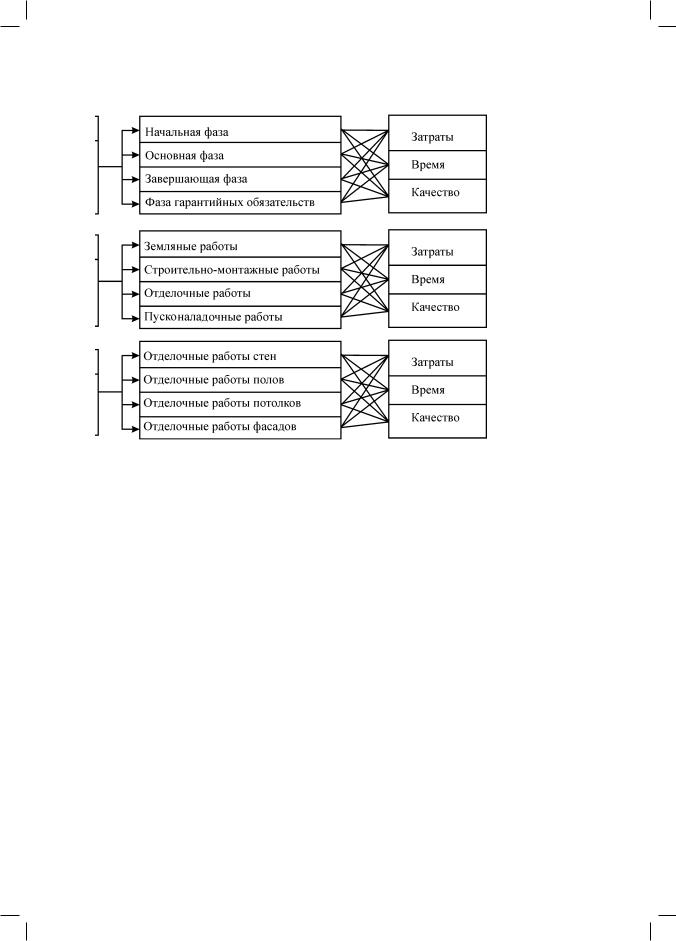

Теперь рассмотрим, как работы ИСП различной степени детализации отражаются в структуре декомпозиции работ и взаимосвязаны с основными параметрами реализации проекта (рис. 5.3).

Декомпозиция работ начинается на самых ранних фазах ИСП и осуществляется на протяжении реализации всего проекта. Команда проекта, включая представителей проектной организации, отвечает за разработку исходной декомпозиции работ от начала и до момента окончания проекта. Впоследствии другие участники проекта, например контракторы и субконтракторы, углубленно разрабатывают свою часть декомпозиции работ.

Таким образом, команда проекта отвечает за составление единого плана, а контракторы – за составление собственных планов, которые являются частью единого ИСП. С помощью структуры декомпозиции работ команда ИСП управля-

148

Управление проектами





ет проектом в целом и может последовательно выполнять одну за другой хорошо описанные, части работ.

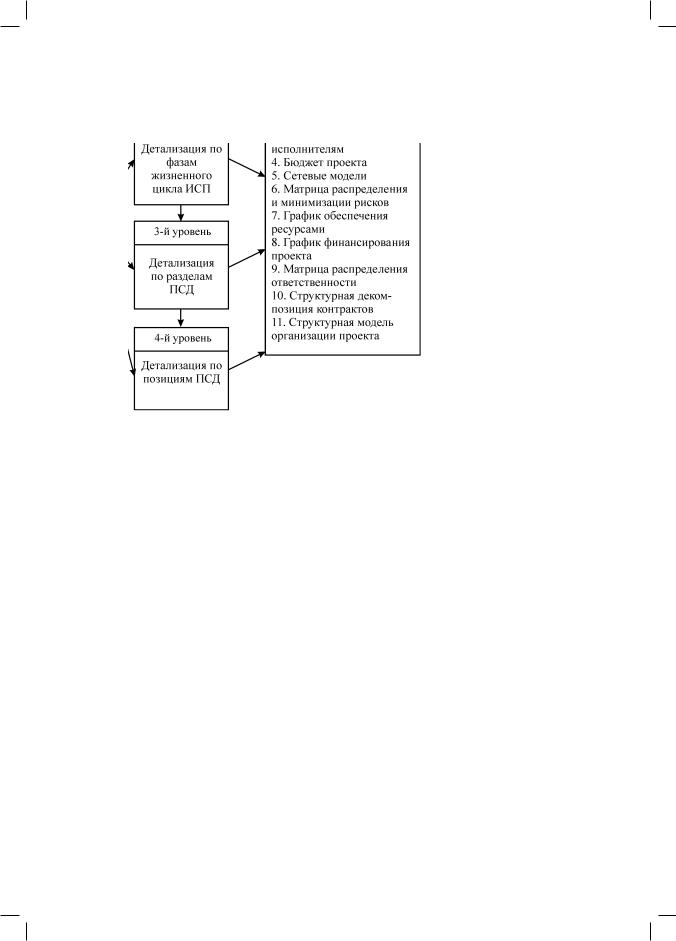

Рис. 5.2. Уровни структуры декомпозиции работ по реализации ИСП

Несколько видов работ могут образовывать пакет контракта. Пакеты контрактов зависят от производственной мощности контракторов, их квалификации, а также ставок комиссионных вознаграждений.

Концепция, на основе которой происходит разделение проекта на пакеты работ может эффективно использоваться во всех без исключения проектах, поскольку каждый пакет работ рассматривается как подпроект или подсеть. Слишком большой пакет работ может привести к задержке реализации проекта, если для него необходимо привлечение ресурсов, которых иногда нет в наличии. Чтобы избежать возникновения этой проблемы, необходимо разбить пакет работ на меньшие пакеты.

Структурирование ИСП является важной составляющей управления ИСП, которая помогает определить реальные потребности в ресурсах, а также оптимальные объемы реализации комплекса работ. Структура декомпозиции работ проекта позволяет обеспечить планирование и учет затрат, своевременное и каче- ственное выполнение проектов, а также их контроль.

Глава 5. Введение в управление ИСП

149

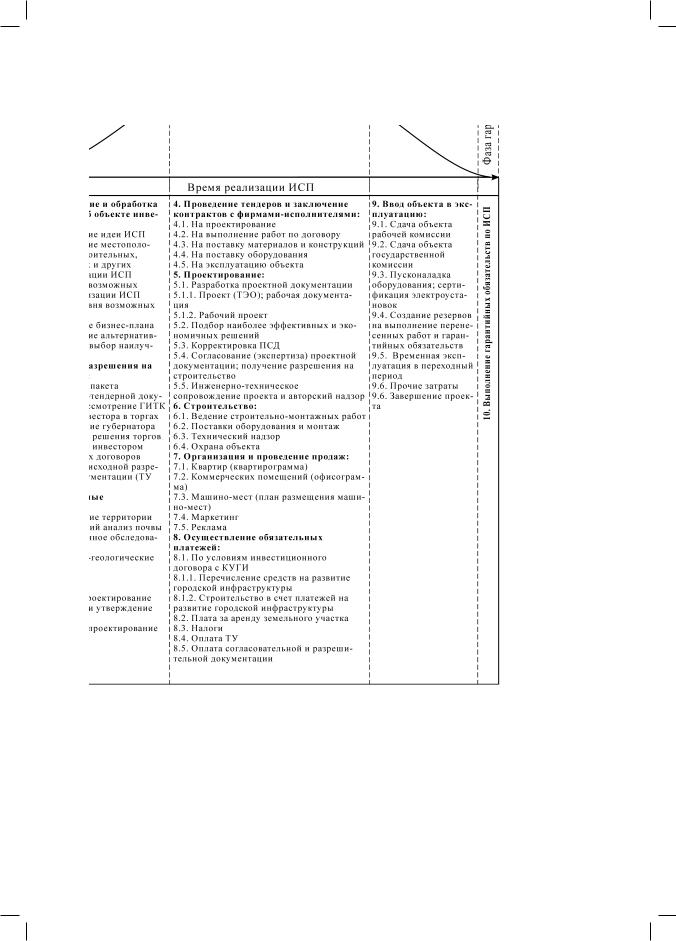

Рис. 5.3. Структура декомпозиции работ по реализации ИСП

5.3. Фазы и жизненный цикл ИСП

Фазы и жизненный цикл инвестиционно-строительного проекта могут отли- чаться от общего жизненного цикла проекта (см. рис. 1.7). В общем виде жизненный цикл ИСП состоит из четырех основных фаз (рис. 5.4):

1. Начальная фаза:

предпроектное технико-экономическое обоснование ИСП; получение разрешения на строительство объекта.

2. Основная фаза:

проведение инженерных изысканий; заключение контрактов; проектирование объекта; строительство объекта.

3. Завершающая фаза:

ввод объекта в эксплуатацию; продажа объекта.

150

Управление проектами





Начальная фаза

Основная фаза

Завершающая





ôàçà

Максимальные

инвестиции

,

Рис. 5.4. Фазы жизненного цикла ИСП
