Тема 7. Организационное обеспечение научно-исследовательских программ

Вопросы для изучения:

Структура организации научно-исследовательского проекта. Основные организационные задачи. Последовательность операций в реализации проекта. График Г. Ганта. Контроль над выполнением плановых и неплановых задач. Закрепление сфер ответственности за должностными уровнями. Составление бюджета и управление ресурсами.

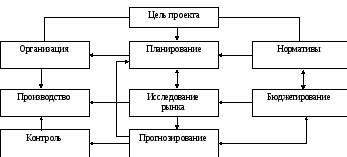

Структуру организации проектной деятельности можно отобразить следующим образом (рис. 1).

Рис. 1.Структура организации научно-исследовательского проекта

Основными функциями организации и управления являются плани­рование, организационное проектирование, контроль и прогнозирование.

Институцианальными предпосылками процесса организации выступают исследо­вание рынка, бюджетирование и производство.

Планирование — это процесс полагания целей и задач организации, включающий выбор средств для их достижения. Функция планирова­ния нацеливает деятельность ее участников на разработку механизма ассимиляции производственной системой элементов внутренней и внеш­ней сред.

Институциональные предпосылки процесса организации структу­рируют систему взаимодействия функциональных носителей посред­ством разделения их действий на три сектора, составляющих структу­ру производственного цикла любого предприятия: организационного (производственного), материального (финансового) и информацион­ного (маркетингового) (рис. 2).

Рис. 2Структура организационного цикла

К перечню основных организационных задач следует отнести.

1. Распределение полномочий между членами рабочей группы в соответствии с программными целями.

Главной трудностью здесь является то, что научно-исследователь­ский процесс предполагает вовлечение в него узких и высококвали­фицированных специалистов, рабочее время которых является жестко регламентированным. В этом случае особенно уместным представля­ется использования методики сетевого планирования, получившей широкой распространение в рамках методики PERT.

В табл. 1 представлен вариантпланирования научно-исследова­тельского проекта, выполненный в соответствии с алгоритмом мето­дики PERT, назначение которой состоит в эффективной организации производственных процессов на основе минимизации временных за­трат и отлаженной системы координации работ.

Таблица 1

Последовательность операций в реализации проекта, составленная по методике pert

Операция

Предшественники

Время (в днях)

А. Подготовка технического задания

2

Б. Разработка организационного плана

А

3

В. Подбор рабочей группы

А

4

Г. Обучение персонала

В

4

Д. Разработка методологического инструментария

Б

3

Е. Проведение экспертного опроса

Т

2

Ж. Проведение консультаций с партнерами

В

3

3. Проведение переговоров об условиях и графике финансирования

Б

3

И. Распределение финансовых средств между рабочими группами

Ж, 3

4

К. Работа над статистическими источниками

Б

4

Л. Подготовка программы обработки результатов

Д

3

М. Подведение результатов исследования

Е, И, К, Л,

4

Н. Выработка рекомендаций

М

2

На основе представленных данных можно построить сетевой гра­фик (рис. 3).

Рис. 3.Сетевой график выполнения проекта (вариант)

Выводом из приведенных данных является то, что работы по реали­зации 4 события почти синхронизированы, обнаруживая разницу меж­ду параллельными работами всего в один день. Что касается 7 события, то временные различия здесь выражены более сильно и составляют четыре дня. А это уже требует активной деятельности плановых органов по корректировке плановых заданий, входящих в данный контур, а возможно, и пересмотра сроков реализации проекта.
