Уплотнение бетона виброрейкой

Уплотнение бетонной смеси вибрированием.

Наружные вибраторы крепят к опалубке, их используют при бетонировании густоармированных колонн и тонкостенных конструкций.

Уплотнение бетонной смеси будет эффективным лишь при креплении вибраторов к элементам жесткости опалубки (при установке на гибкие элементы вибрация затухает).

Наружные вибраторы могут играть роль побудительных устройств, устанавливаемых на бункерах, бадьях, желобах для перемешивания бетонной смеси.

Наружные вибраторы

Уплотнение бетонной смеси штыкованием.

Ведут вручную с помощью шуровок. Из-за высокой трудоемкости и низкой производительности метод применяют в исключительных случаях при бетонировании тонкостенных и густоармированных конструкций, а также при использовании высокоподвижных (с осадкой конуса более 10 см) и литых смесей, чтобы избежать их расслоения при вибрировании.

Уплотнение бетонной смеси трамбованием

Ведут ручными и пневматическими трамбовками при укладке весьма жестких бетонных смесей в малоармированные конструкции, а также в тех случаях, когда применять вибраторы невозможно из-за отрицательного воздействия вибрации на расположенное вблизи оборудование. Смеси уплотняют слоями толщиной 10...15 см.

Устройство рабочих швов.

В отличие от конструкционных швов рабочие швы являются технологическими и представляют собой плоскость стыка между ранее уложенным затвердевшим и свежеуложенным бетоном.

Шов обычно образуется путем установки щита из деревянных реек или досок с прорезями для арматуры.

Рабочий шов устраивается в том случае, когда последующие слои бетонной смеси укладывают на полностью затвердевшие предыдущие. Обычно происходит это при перерывах в бетонировании от 7 ч.

В рабочих швах в отличие от деформационных должны быть исключены перемещения стыкуемых поверхностей относительно друг друга.

Устройство рабочих швов.

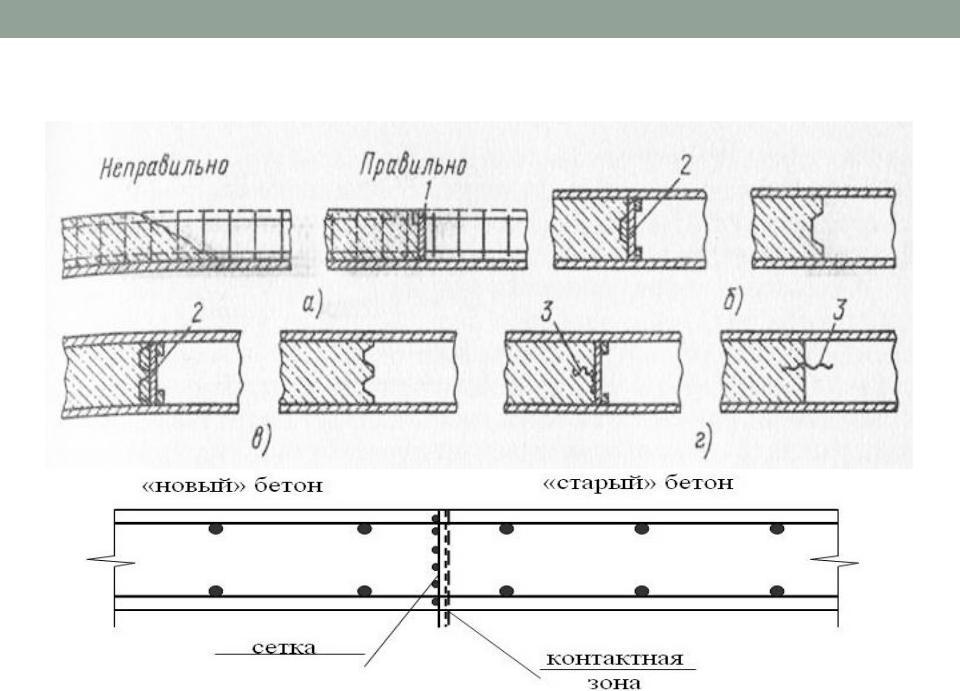

Рабочие швы являются ослабленным местом, поэтому их должны устраивать в сечениях, где стыки старого и нового бетона не могут отрицательно влиять на прочность конструкции.

Бетонирование должно быть возобновлено после незначительного перерыва в работе, когда уложенный бетон находится в ранней стадии твердения и сохраняет некоторую подвижность или когда он уже приобрел начальную прочность.

Устройство рабочих швов.

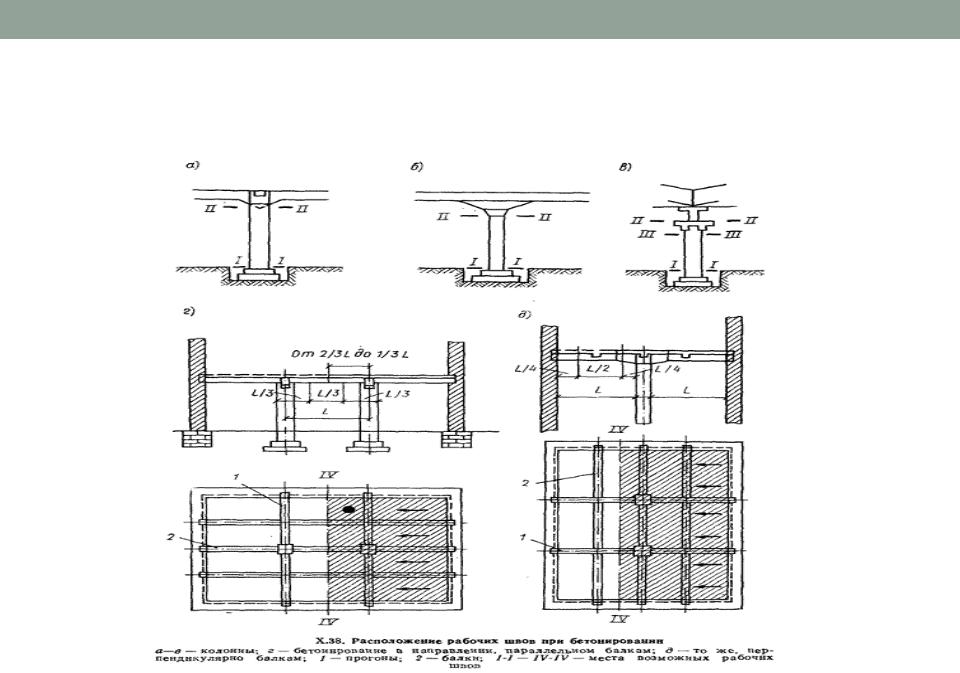

Устройство рабочих швов

Устройство рабочих швов.

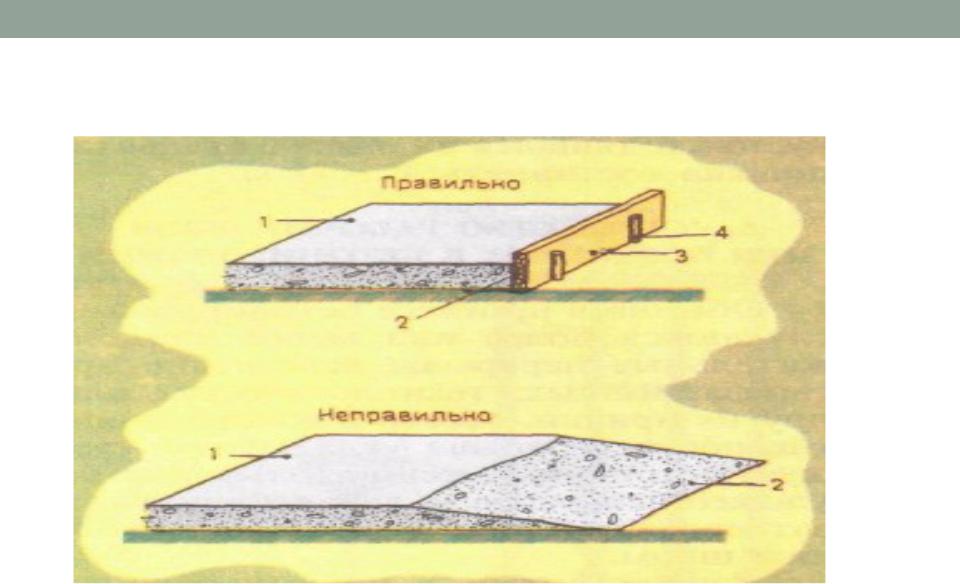

Положение поверхности рабочего шва при бетонировании подготовок под полы:

1 - уложенная бетонная смесь; 2 - поверхность рабочего шва; 3 - ограничивающая доска обрезная ; 4 - колышки
