4.3.5. Сметная документация

Стоимость строительства трубопровода определяют по сводной смете к технорабочему (техническому) проекту. Сводная смета является основным и неизменным документом, на основе которого осуществляют планирование капитальных вложений и финансирование строительства. Документами для расчетов между заказчиками и подрядчиками за выполненные строительно-монтажные работы служат объектные сметы, согласованные с подрядными строительными организациями в установленном порядке.

Чтобы упростить процесс определения стоимости строительства линейной части трубопровода разработаны и действуют ведомственные прейскуранты осредненных цен.

Сводная смета должна содержать следующие главы (для магистрального трубопровода нефти и газа):

  1. Подготовка территории строительства (трассы и станций перекачки);

  2. Объекты основного производственного назначения:

- по линейной части - трубоукладочные работы, сооружение переходов через естественные и искусственные преграды и др.;

- по насосным и компрессорным станциям - сооружение зданий станций, вспомогательных помещений и др.; монтаж технологического оборудования, сооружение внутриплощадочных коммуникаций и др.

  1. Объекты подсобного производственного и обслуживающего назначения (ремонтно-эксплуатационный блок, лаборатория и др.).

  2. Объекты энергетического хозяйства (линии электропередач, трансформаторные подстанции, внутриплощадочное энергоснабжение и др.).

  3. Объекты транспортного хозяйства и связи (вдольтрассовая эксплуатационная линия связи, вдольтрассовые эксплуатационные и внутриплощадочные дороги на площадке НС или КС и др.).

  4. Наружные сети и сооружения водоснабжения, канализации, теплоснабжения и газоснабжения (внешние и внутриплощадочные сети и сооружения).

  5. Благоустройство территории - площадок насосных или компрессорных станций и усадьб домов линейных ремонтеров.

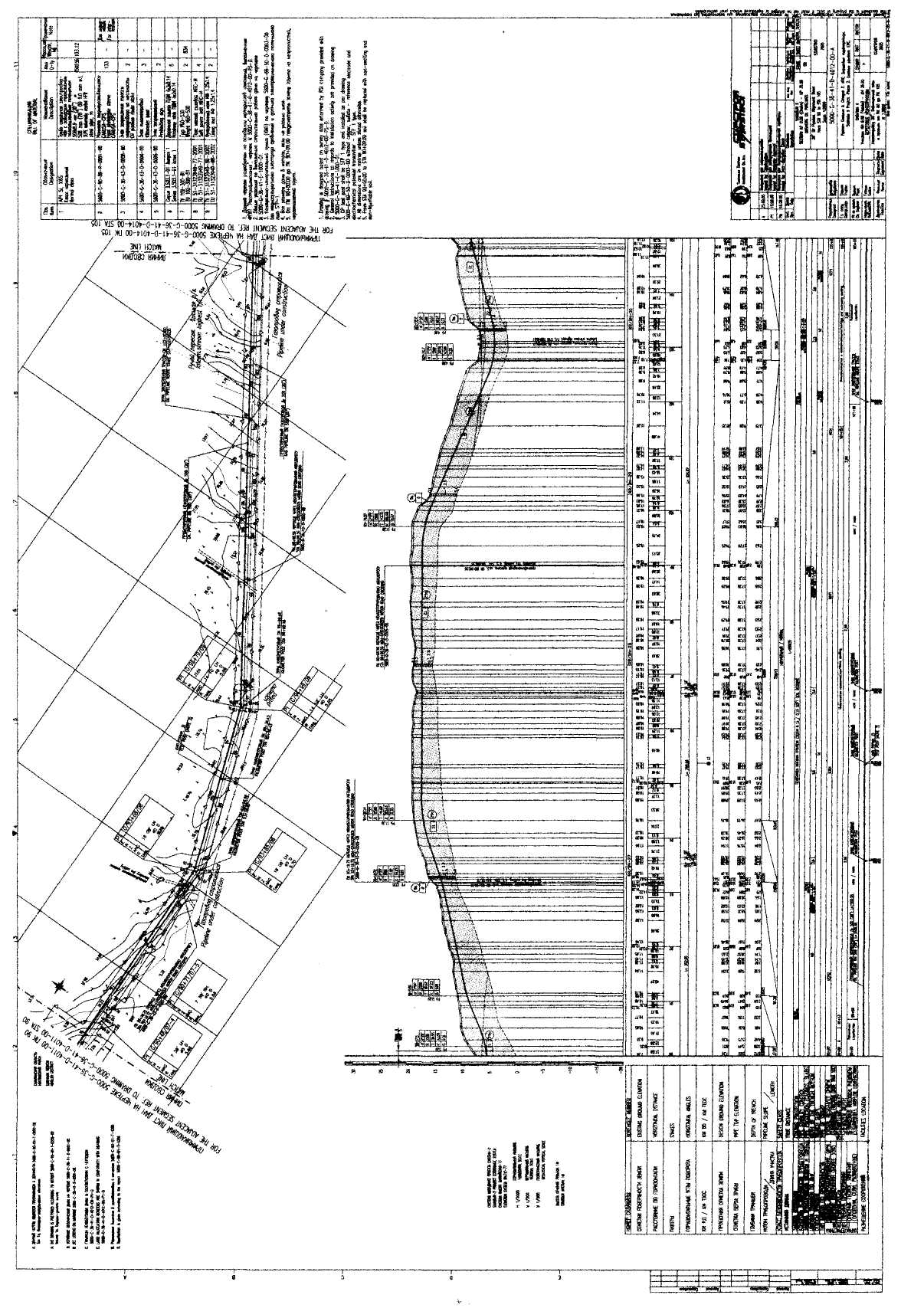

Рис.4.1. Фрагмент плана и поперечного сечения участка трассы трубопровода

  1. Временные здания и сооружения на линейной части и на НС или КС.

  2. Прочие работы и затраты (удорожание строительно-монтажных работ в зимнее время, учет коэффициентов надбавок и др.).

  1. Содержание дирекции строящегося трубопровода.

  2. Подготовка эксплуатационных кадров.

  3. Проектные и изыскательские работы (технорабочий проект, рабочие чертежи).

4.3.6. Нормы продолжительности строительства

Продолжительность (срок) строительства, регламентируется общероссийскими нормами, и обычно, является одним из основных факторов, определяющих организацию строительства магистрального трубопровода.

Нормы продолжительности строительства являются обязательными при определении сроков ввода в действие магистрального трубопровода в целом или его очередей, включая объекты непроизводственного назначения, при составлении планов капитальных вложений, строительно-монтажных работ и распределения их объемов по годам строительства, а также при составлении планов материально-технического снабжения, проектов организации строительства и производства работ.

Строительство магистральных трубопроводов, осуществляемое по действующим нормам продолжительности, должно обеспечиваться капитальными вложениями в объемах и в сроки, устанавливаемые нормами, а также проектно-сметной документацией, материально-техническими ресурсами и необходимыми мощностями строительно-монтажных организаций, исходя из условий планомерного осуществления строительных, монтажных и специальных работ поточно-индустриальными методами при максимально возможном их совмещении.

В основу норм продолжительности строительства линейной части трубопровода положена продолжительность сооружения однониточных трубопроводов, различных по протяженности и диаметру, в условиях, которые принято называть нормальными: равнинный рельеф местности, полное отсутствие переходов через естественные и искусственные преграды, благоприятная для выполнения всех основных видов работ погода, постоянно работоспособное (исправное) состояние техники, соответствующая квалификация рабочих, бесперебойное материально-техническое обеспечение строительно-монтажных и специальных работ и др.

В нормах продолжительности строительства указывается, что;

- продолжительность строительства объектов, возводимых в сложных гидрогеологических условиях, требующих специальных мероприятий (сложные и свайные фундаменты, намыв территории, устройство специального дренажа, закрепление грунтов, выторфовывание болот, перенос действующих коммуникаций и т. п.), определяется проектом организации строительства применительно к действующим нормам;

- объемы капитальных вложений и строительно-монтажных работ распределяются на календарные годы;

- при надлежащем обосновании (передислокация и развитие мощности строительной организации, целесообразность ритмичной ее загрузки, учет географических и климатических условий и др.) и планировании начала строительства объектов на II квартал в первый год допускается выделять 3/4 годового объема капитальных вложений (строительно-монтажных работ), а в III квартале - 1/2 этого объема;

- объем капитальных вложений (строительно-монтажных работ) на второй год строительства складывается: при начале строительства во II квартале — из 3/4 объема, предусмотренного нормами на второй год строительства и оставшегося объема (1/4) от первого года строительства; при начале строительства в III квартале — соответственно из 2/4 от второго года и 2/4 от первого года; в таком же порядке определяются объемы капитальных вложений на третий и последующие годы строительства;

- дата фактического начала строительства объекта оформляется двусторонним актом заказчика и подрядчика на основе первичной документации бухгалтерского учета строительной организации;

- продолжительность строительства объектов для районов подверженных землетрясениям устанавливается с использованием коэффициентов 1,1 и 1,15 при сейсмичности соответственно 8 и 9 баллов; для районов пустынь и полупустынь и для горных труднодоступных районов, расположенных на высоте 1500 м и более над уровнем моря, аналогичные коэффициенты не должны превышать 1,2 и 1,5 соответственно;

- продолжительность строительства объектов, по которым отсутствуют нормы, устанавливается проектом организации строительства;

- продолжительность строительства объектов в северных районах страны и местностях, приравненных к ним, устанавливается с применением региональных коэффициентов.

Кроме того, нормами продолжительности строительства предусматривается:

- определение по интерполяции или экстраполяции продолжительности строительства объекта в тех случаях, когда его измеритель отличается от величин, приведенных в нормах;

- время, необходимое для освоения проектной мощности объекта (очереди, пускового комплекса, цеха, производства, установки), в нормы продолжительности строительства не входит.

Нормы продолжительности строительства сосредоточенных объектов трубопроводного транспорта определяются вне связи с нормами продолжительности строительства линейной части. Причем для характеристики этих объектов, являющихся основой для установления продолжительности их строительства, приняты различные показатели (см. данные Приложение 5). Однако продолжительность строительства всего комплекса магистрального трубопровода по действующим нормам не может быть определена однозначно, поскольку, должна быть дифференцирована также и продолжительность строительства отдельных объектов.

Следует отметить, что нормы продолжительности строительства предприятий, зданий, сооружений, отдельных объектов, в том числе магистральных трубопроводов, периодически обнов­ляются в соответствии с последними передовыми достижениями в области техники, технологии, организации и управления строительством с учетом ближайшей перспективы.

В связи с тем, что в течение срока действия норм продолжительности строительства в практику производства внедряются усовершенствованные конструктивные решения, более производительные машины, механизмы и оборудование, новые высококачественные материалы, более современные технологические, организационные и управленческие схемы, эти нормы продолжительности строительства, очевидно, следует рассматривать и использовать как базовые, а строительство вести по директивным, более коротким срокам.
