17. Подсистема технико-экономического планирования(тэп)

1. Назначение: Предназначена для составления плана на достаточно длительные (год) периоды времени и контроля за выполнением этих планов.

2.Особенности: - высокая размерность выхода(планы) и входа (ресурсы); - многовариантность расчета плана; - итеративность расчета плана; - комплексность задач и алгоритмов, поскольку связываются выпускаемая продукция и ресурсы;

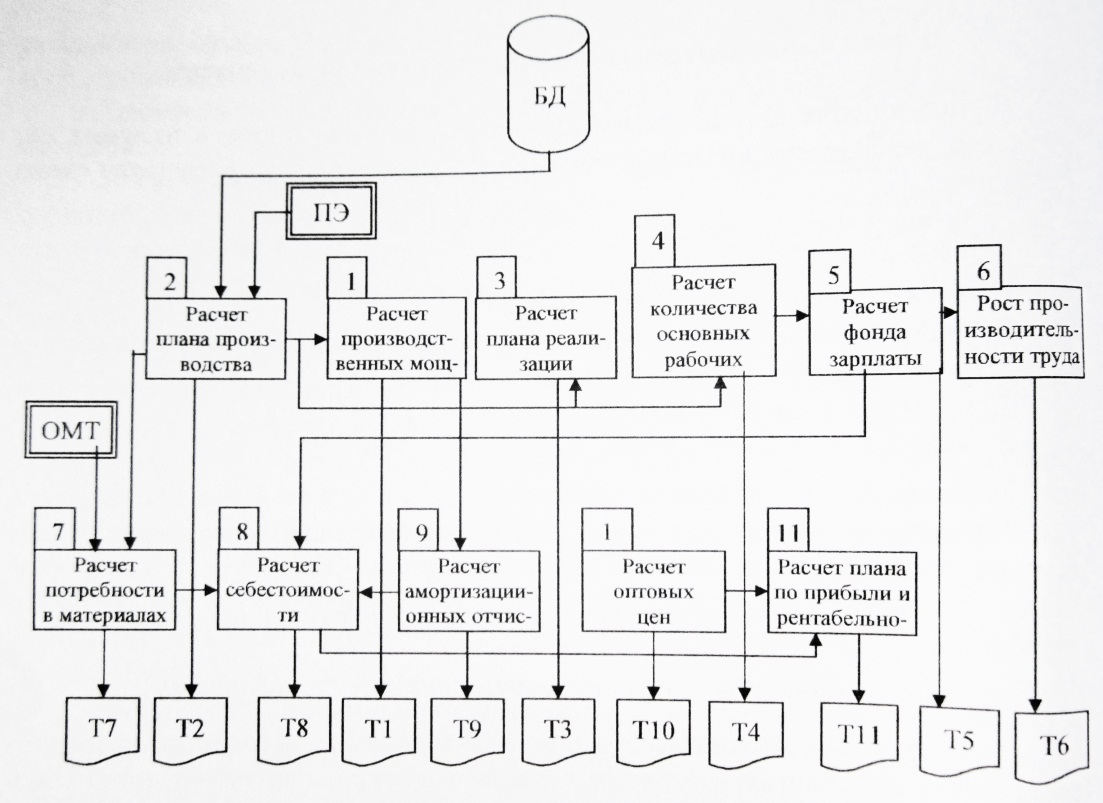

3. Функциональная схема подсистемы

В ней указаны задачи и связь между ними по двоичному принципу (да-нет)

4. Информационная модель применяется на последующих этапах разработки задач и базируется на функц. схеме. Информационная модель отражает технологическую последовательность выполнения задач и связь между ними.

Граф задач показывает порядок (связь) задач по информации. Например, задачу 8 нельзя решить, если нет данных после решения 7 и 5.

18. Подсистема оперативного управления основным производством(оуоп)

1. Предназначена для автоматизации планирования, учета, контроля и анализа оперативной информации при принятии решений по выполнению плановых заданий на коротких промежутках времени ( смена, день, пятидневка, декада, месяц).

2. Особенности: В силу дискретного характера продукции при описании подсистемы имеет место дискретизация по времени и координатам. 1) Дискретизация по времени обусловлена и дискретным характером процессов самого компьютера. Отсчет по времени может проводиться с фиксированной датой изготовления; с заданным интервалом календарного времени; на интервал календ. времени. 2) Отсчет по координатам тоже может быть различным: заказ, изделие, сборочная единица, делать, партия продукции. 3) Подсистема имеет двухуровневую структуру управляющей части, в которой верхний уровень осуществляет координацию элементов нижнего уровня. 4) Все задачи подсистемы делятся на 2 группы: для отдельных позразделений(внутрицеховые) и для технологической линии в целом (межцеховые). В межцеховых задачах выделяют следующие группы: согласование работы элементов, задачи упорядочения соответственно для системы, непрерывной и дискретной по координатам. 3. a) Задачи планирования 1.1) план выпуска по изделиям 1.2) разработка плана производства деталей 1.3) определение потребностей в материалах 1.4) определение фонда рабочего времени 1.5) расчет производственных мощностей 1.6) расчет планового выпуска продукции 1.7) определения нормативного оборотного задела 1.8) балансировка плана по ресурсам 1.9) календарное планирование для отдельных цехов 1.10) оперативное планирование материально-технического снабжения 1.11) расчет фонда зарплаты 1.12) расчет загрузки оборудования

b) Задачи учета и контроля 2.1) оперативный учет выполнений плана выпуска деталей 2.2) учет потерь от брака 2.3) учет использования материалов 2.4) учет заработной платы 2.5) оперативный учет и контроль загрузки оборудования

c) Задачи анализа 3.1) анализ выполнения плана 3.2) анализ использования материалов 3.3) анализ использования оборудования 3.4) анализ незавершенного производства 3.5) анализ использования фонда зарплаты

d) Задачи регулирования 4.1) оперативный учет материалов, необходимых для корректировки плана 4.2) корректировка плановый заданий 4.3) регулирование величины нормативного оборотного задела

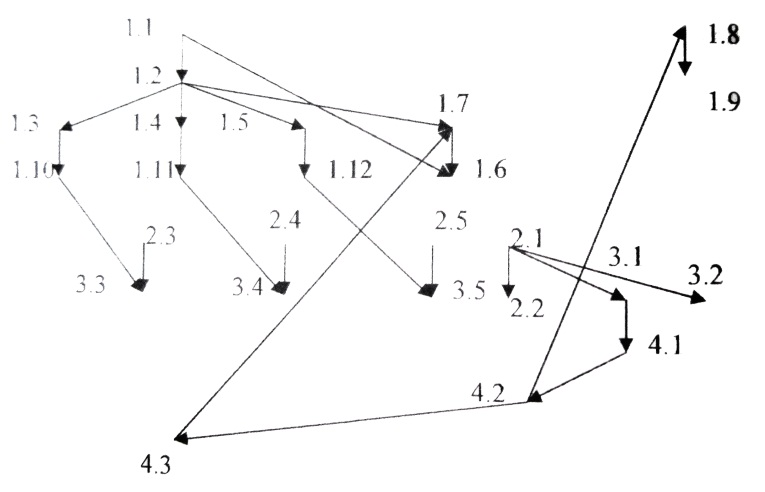

Граф задач
