- •Система сетевого планирования и управления. Сущность и области применения. Методы расчета временных параметров сетевых графиков
- •1. Теоретические положения.
- •1.1. Оценка продолжительности работ.
- •1.2. События.
- •1.3. Сетевые модели.
- •1.4. Расчет параметров времени сетевых моделей
- •Временные параметры полных путей и элементов сетевого графика
- •1.5. Методы оптимизации сетевых графиков.
- •1.5.1. Оптимизация по времени
- •1.5.2. Оптимизация по численности.
- •Варианты задания (форма для студентов)
- •Подсистема 0. Общесистемная разработка
- •Подсистема 1: Усилитель-преобразователь сигналов
- •Подсистема 2: Электропривод исполнительного устройства
- •Подсистема 3: Устройство управления.
- •Подсистема 4: Устройство сопряжения с эвм
- •Подсистема 5: Источник питания
- •Подсистема 6: Программное обеспечение обработки данных
- •Подсистема 7: Программное обеспечение управления
- •Подсистема 8: Программное обеспечение ввода-вывода
- •Подсистема 9: Устройство индикации
СПУ
Методические материалы для преподавателя
Система сетевого планирования и управления. Сущность и области применения. Методы расчета временных параметров сетевых графиков
1. Теоретические положения.
Система СПУ- это система, предназначенная для планирования и оперативного управления комплексами работ на основе построения, анализа, оптимизации и обновления их сетевых моделей.
Области применения СПУ:
Комплексные целевые научно-технические программы, включающие НИР, ОКР, проектирование, опытное производство, испытания сложных систем.
Основная деятельность НИИ и КБ, проектных институтов, предприятий опытного, единичного и мелкосерийного производства.
Подготовка и освоение выпуска новых видов продукции.
Комплекс работ - это конечная совокупность взаимосвязанных работ, направленных на достижение одной или нескольких конечных целей. Основными элементами КР являются
Работа
Событие
Под работой понимается:
действительная работа - трудовой процесс, требующий затрат времени и ресурсов;
ожидание - процесс, требующий затрат только времени;
фиктивная работа - чисто логическая связь между работами, не требующая затрат времени и ресурсов, но обусловливающая возможность начала одной работы только после непосредственного получения результата другой работы.
1.1. Оценка продолжительности работ.
Существуют детерминированная и вероятностная оценки:
Детерминированной называется оценка работ, используемая в тех случаях, когда предполагаемая их продолжительность может быть оценена точно или с относительно небольшой ошибкой.
Вероятностной называется оценка, получаемая в тех случаях, когда продолжительность выполнения работы является случайной величиной, характеризующейся определенным законом распределения.
Как показывает опыт, эмпирические законы распределения продолжительности выполнения работ достаточно хорошо согласуются с законом бета-распределения. В этих случаях для получения вероятностных оценок продолжительности работ используют следующие три задаваемые экспертами оценки:
минимальная или оптимистичеcкая ( aij ) - оценка продолжительности работы (i,j) в предположении наиболее благоприятных условий ее выполнения
наиболее вероятная ( mij ) - оценка продолжительности работы ( i,j) в предположении наиболее часто встречающихся условий ее выполнения.
максимальная или пессимистическая ( bij ) - оценка продолжительности работы (i,j) в предположении наиболее неблагоприятных условий ее выполнения.
На основе этих экспертных оценок определяются:
ü математическое
ожидание (ожидаемая величина)
и
ü дисперсия Dij продолжительности работ
Расчет параметров производится по одному из двух методов.

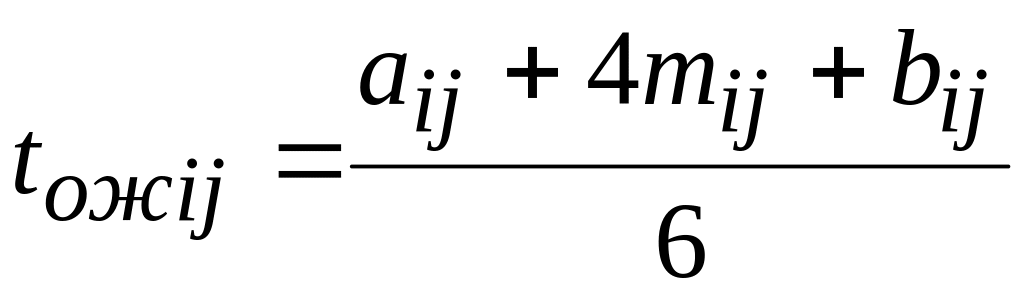

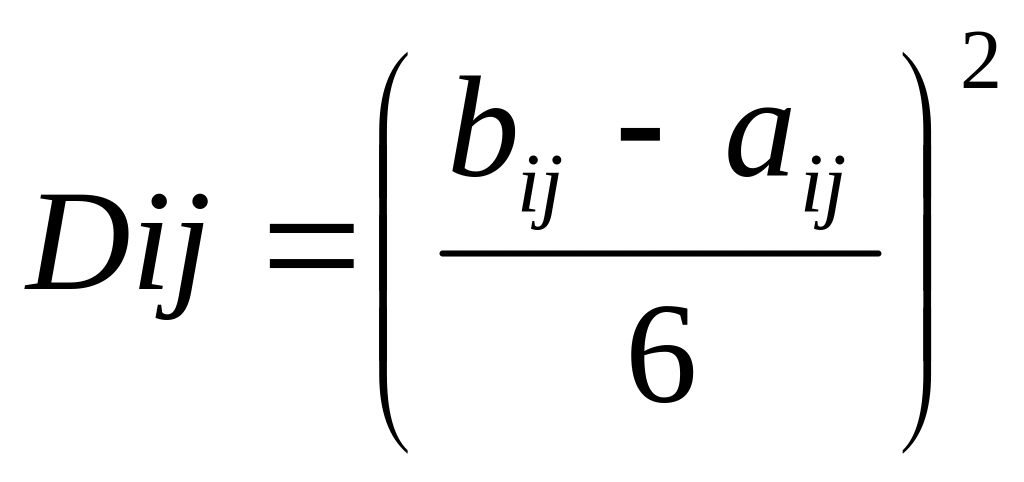

основан на использовании трех оценок aij, mij, bij , тогда
;
.

основан на использовании двух оценок aij, bij , тогда
;
.
1.2. События.
Под СОБЫТИЕМ понимается факт наступления условий, позволяющих начать одну или несколько работ, или факт окончания всех работ, предшествующих данному событию.
НАЧАЛЬНОЕ событие – условия, определяющие возможность начала всех работ комплекса.
ПРОМЕЖУТОЧНОЕ событие – условие, означающее окончание всех работ, предшествующих данному событию и возможность начала выполнения последующих работ комплекса.
ЗАВЕРШАЮЩЕЕ событие – условия, определяющие достижение конечных целей выполнения комплекса работ.
