- •Особливості проектування будівельного потоку при зведенні цегляних будівель.
- •2.Завдання для виконання проекту.
- •3. Визначення обсягів робіт з цегельної кладки
- •3.1. Правила визначення обсягів робіт:
- •Специфікація столярних виробів
- •Специфікація збірних залізобетонних конструкцій
- •3.2. Підрахунок обсягів робіт
- •3.3. Визначення трудомісткості робіт.
- •Організація будівельного потоку при зведенні будівель із цегли. Розробка циклограми виробництва робіт.
- •Визначення змінного складу мулярів у бригаді
- •Для ланки «двійка» працюючої на стіні товщиною 0,12 м
- •Організація робіт зі зведення житлового будинку. (Див. Циклограму виробництва робіт додаток 14 та схему черговості робіт – додаток 15 пункт “а”).
- •Чисельно-кількісно-кваліфікаційний склад робітників комплексної бригади
- •Розрахунок заробітної платні робітників.
- •5.1. Приклади розрахунку заробітної платні робітників.
- •6. Вибір крана для виробництва кам'яних та монтажних робіт.
- •6.1. Вибір кранів по технічних характеристиках.
- •А. Вантажопідйомність крана:
- •Б. Висота підйому гака:
- •Необхідні параметри крана
- •6.2. Техніко-економічне порівняння варіантів механізації.
- •6.2.1. Визначення тривалості робіт.
- •6.2.2. Визначення трудомісткості робіт.
- •6.2.3. Визначення собівартості робіт.
- •Результати розрахунків визначення оптимального варіанту крана
- •7. Розрахунок нормокомплекта для виробництва кам'яних робіт.
- •8. Розрахунок техніко-економічних показників.
- •9. Технологія, організація та прийоми робіт при кам'яній кладці.
- •10. Список використаної літератури.
- •Витрати матеріалу при кам'яній кладці а. Витрати матеріалів на 1 м3 суцільної цегельної кладки стін
- •Б. Витрати матеріалів на 1 м2 кладки перегородок (без прорізів)
- •Додаток 2 Склад ланки мулярів, який рекомендується в залежності від виду
- •Додаток 5 Розміри ділянок, які рекомендуються, в м
- •Додаток 6 Розміри прорізів для установки столярних виробів в мм (ширина висота)
- •Технічна характеристика неповоротних бадей
- •Технічна характеристика поворотних бадей
- •Додаток 8 Номенклатура плит перекриття
- •Технологічний комплект технічних засобів для виробництва кам’яних робіт (на бригаду кількістю 30 чоловік)
- •Усереднена вартість чоловіко-годин (по розрядах робіт в будівництві на заробітну платню по контракту 375,75 грн. Для розряду 3,8 по становищу на “1” червня 2001 р.)
- •Міжрозрядні коефіцієнти для розрахунку заробітної платні
- •Нормативи розрахунку собівартості машино-зміни будівельних кранів.
- •Оптимальні зони кладки поверху при звичайному способі
- •Техніко-економічні показники кранів
Специфікація столярних виробів
Назва виробу |
Марка |
Розмір по обводу коробки, в м |
Кількість |
||
довжина |
ширина |
на 1 поверх |
на всі поверхи |
||
|
|
|
|
|
|
Вікно |
02 |
1,510 |
1,510 |
12 |
60 |
Вікно |
03 |
2.11 |
1.51 |
18 |
90 |
Двері |
Д1 |
2,175 |
0.87 |
12 |
60 |
Двері |
Д2 |
2,07 |
0,91 |
45 |
225 |
Двері |
Д3 |
2,07 |
1.21 |
12 |
48 |
Таблиця 2
Специфікація збірних залізобетонних конструкцій
Назва виробу |
Марка |
Маса елемента, т |
Кількість |
|
на 1 поверх |
на всі поверхи |
|||
|
|
|
|
|
Залізобетонні плити перекриття розміром 6560х1190 |
ПП 66-12 |
2,0 |
18 |
90 |
5360х1190 |
ПП 54-12 |
1,6 |
18 |
90 |
6560х1490 |
ПП 66-15 |
2,5 |
6 |
30 |
3560х1190 |
ПП 36-12 |
1,1 |
6 |
30 |
2960х1190 |
ПП 30-12 |
0,9 |
60 |
300 |
Залізобетонні марші |
ЛМ 28-11 |
1,01 |
6 |
30 |
Залізобетонні площадки сходів розміром 16004350 мм |
ЛП 22-16 |
0,9 |
6 |
30 |
Залізобетонні перемички |
Б15 |
0,065 |
89 |
445 |
3.2. Підрахунок обсягів робіт

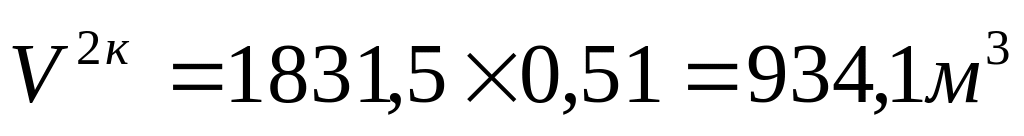

А. Кладка стін товщиною в 2,5 цегли.
Загальна площа стін .
Площа прорізів (дверей та вікон)
Площа стін за винятком прорізів
Обсяг кладки

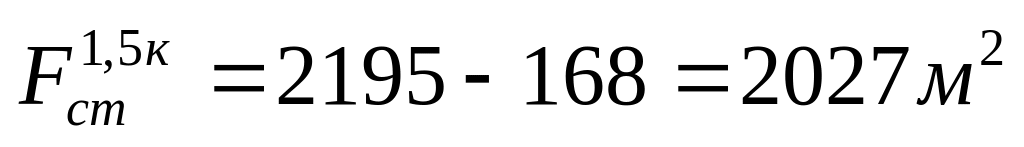

Б. Кладка стін товщиною в 1,5 цегли.
Загальна площа стін
Площа прорізів (дверей)
Площа за винятком прорізів
Обсяг кладки
В. Кладка стін товщиною в 1 цеглу.
Загальна площа стін
Площа прорізів
Площа за винятком прорізів
Обсяг кладки

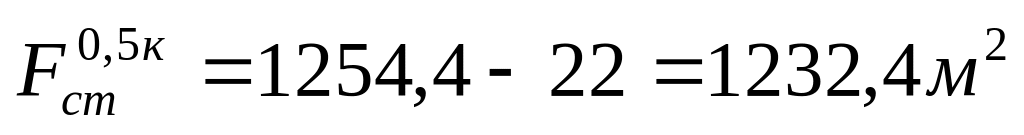

Г. Кладка стін товщиною в 0,5 цегли.
Загальна площа стін
Площа прорізів
Площа за винятком прорізів
Обсяг кладки
Разом, загальний обсяг кладки буде складати:
Після визначення обсягів кам'яної кладки по додатку 1 в залежності від товщини стін визначається потреба в цеглі та розчині. Тут необхідно звернути увага на те, що при товщині стін 0,5 та 0,25 цегли витрата матеріалів визначається не по обсязі цегляної кладки, а по площі стін.
