- •Общие положения .19
- •Распределение земляных масс
- •2.1. Общие положения
- •2.2. Построение кривой объемов
- •2.3. Разбивка на производственные участки
- •Технология производства земляных работ
- •Основные положения по технологии сооружения железнодорожного полотна
- •Подготовительные работы
- •3.2.1. Расчистка полосы отвода
- •3.2.2. Устройство водоотводов
- •Машины для сооружения земляного полотна
- •3.4. Выбор ведущей землеройной машины
- •3.5.Производство работ одноковшовыми экскаваторами
- •Отсыпка грунта в насыпь
- •3.5.2.Определение производительности экскаватора
- •4.Уплотнение грунтов в насыпях
- •4.1. Общие положения
- •4.2. Технология уплотнения грунтов
- •5. Отделка и укрепление земляного полотна
- •5.1.Отделка земляного полотна
- •Укрепление откосов
- •Проектирование календарного графика
- •- Вибрация и шум от работы строительных машин и механизмов.
- •Техника безопасности при возведении земляного полотна
2.3. Разбивка на производственные участки
В результате распределения земляных масс определяются границы производственных участков с продольным и поперечным перемещением грунта.
№ участка |
I |
II |
III |
IV |
V |
Границы |
160:167+42
|
167+42:176+61
|
176+61:184+13
|
184+13:186+60
|
186+60:190
|
Перемещение грунта |
из выемки в насыпь |
из насыпи в выемку |
из выемки в насыпь |
в кавальер |
из насыпи в выемку |
При продольном перемещении грунта (участки I, II, III, V) Lср принимается графически по кривой объемов.
LсрI = 401м;
LсрII = 619м;
LсрIII = 376м;
LсрV = 208м;
При продольном перемещении грунта (участок IV) Lср вычисляется по формуле:
Lср = lос + lсв + 2Rпов
Sрез = Vнас / Lуч-ка = 11748/248 = 47
Sрез
=
;
47 =
;

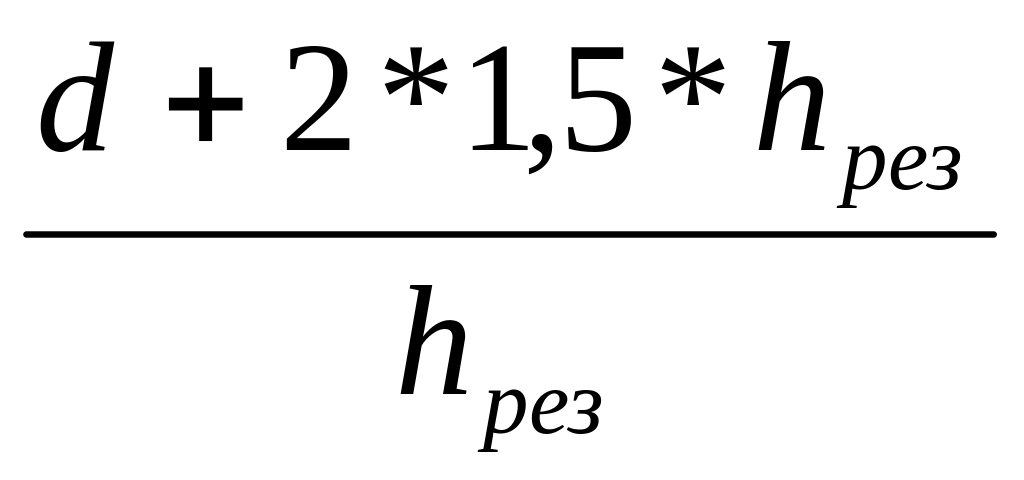

d
= 94/6=16м;
lос = 16+3,75+3+5+0,4+0,9+3=32,05м;
Расчет lос приведен в приложении Б.
LсрIV = 32,05 + 45 + 2*40 = 157,05м.
Технология производства земляных работ
Основные положения по технологии сооружения железнодорожного полотна
Земляные работы являются одной из наиболее важных частей технологического комплекса работ при строительстве железной дороги, а по трудоемкости и стоимости составляют 25-30% общих затрат на ее сооружения.
При организации и производстве работ по возведению земляного полотна следует руководствоваться главами действующих СНиП «Организация строительного производства».
Работы по сооружению земляного полотна должны выполнятся на основе утвержденных проектов организации строительства (ПОС) и проектов производства работ (ППР).
В комплекс земляных сооружений железнодорожного земляного полотна входят:
• Насыпи, полунасыпи, выемки, полувыемки главного пути, станций и
разъездов;
Водоотводные устройства: кюветы в выемках и полувыемках, нагорные и водоотводные канавы, резервы при насыпях, дренажи, прорези, лотки, штольни;
Защитные укрепительные устройства: бермы, струенаправляющие дамбы, траверсы и другие регуляционные сооружения, противообвальные и противооползневые сооружения;
Специальные насыпи под переезды, кавальеры и банкеты при выемках.
Работы по сооружению земляного полотна подразделяются на подготовительные, основные, отделочные и укрепительные.
К подготовительным работам относятся:
Восстановление и закрепление трассы дороги, разбивка и закрепление полосы отвода и находящихся за её пределами площадей для размещения карьеров;
Расчистка трассы - вырубка леса, удаление мелколесья, кустарника, пней, и крупных камней (валунов);
Подготовка площадок для карьеров;
Разбивка земляного полотна;
Устройство землевозных дорог;
Устройство нагорных и других водоотводных канав;
Выполнение комплекса работ для сооружения земляного полотна в зимнее время;
Осушение заболоченных и переувлажненных участков трассы.
К основным работам относятся:
Срезка дерна, заготовка растительного грунта;
Удаление слабых грунтов из оснований насыпей;
Послойное рыхление сухих и плотных грунтов при разработке выемок, карьеров и резервов, скальных пород, а так же мерзлого грунта в зимнее время;
Разработка грунта в отвал или с погрузкой в транспортные средства;
Перемещение грунта из выемок карьеров и резервов в насыпи, кавальеры или отвалы;
Послойное разравнивание грунта в насыпях или кавальерах; послойное уплотнение грунта в насыпях;
Устройство и ликвидация въездов и съездов при отсыпке насыпей транспортными средствами;
Устройство уступов при сооружении насыпей на косогорах;
Выторфовывание и устройство прорезей при сооружение насыпей на болотах, удаление слабых грунтов из основания насыпи;
Нарезка кюветов в выемках;
Устройство регуляционных противообвальных и противооползневых сооружений.
К планировочным работам относятся:
• Планировка основной площадки земляного полотна и нарезка сливной призмы;
Планировка откосов выемок и насыпей;
Планировка стационарных площадок;
Планировка берм, дна и откосов кавальеров;
Планировка верха и откосов кавальеров;
Планировка откосов и дна карьеров (рекультивация);
Планировочные работы должны производиться вслед за окончанием разработки выемок и возведения насыпей.
В состав укрепительных работ входят:
• Укрепление откосов выемок и насыпей, кюветов, канав, берм, конусов регуляционных сооружений.
Укрепительные работы производятся, как правило, вслед за окончанием основных работ. Укрепление посевом многолетних трав производится с учетом агротехнических требований.
С целью использования почвенного слоя для укрепительных работ и рекультивации он предварительно снимается с площадей под основанием насыпей, верха выемок, водоотводных канав, карьеров и резервов.
Работы по сооружению земляного полотна, как правило, выполняются механизированными колоннами с максимальным применением комплексной механизации подготовительных, основных и укрепительных работ.
Комплекты машин следует подбирать с расчетом обеспечения максимальной производительности ведущей машины, наименьшей трудоемкости и стоимости работ с учетом грунтовых, топографических, климатических и гидрогеологических условий района строительства. Работы по сооружению земляного полотна должны вестись круглогодично.
