3 Директивно-технологические материалы на сборку стабилизатора

3.1 Расчет точности сборки

Лонжероны базируются по координатно-фиксирующим отверстиям (КФО). Панель базируется по рубильникам прижимами.

Соединение пояса лонжерона с панелью представлено на рисунке 3.

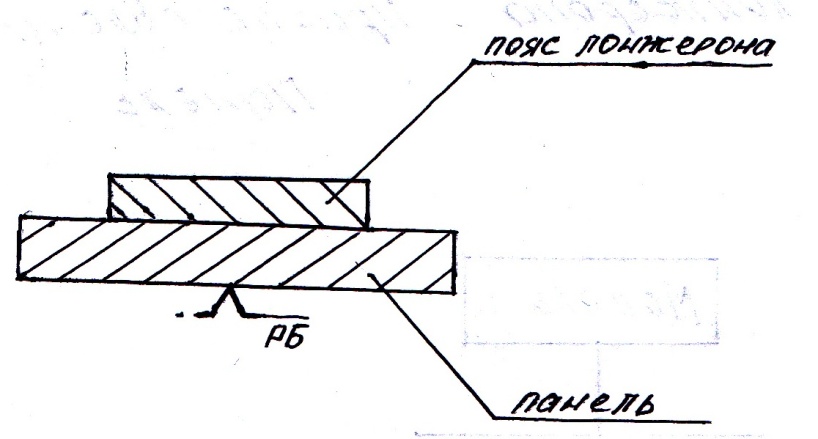

Рисунок 3 – Соединение лонжерона с панелью

Размерная цепь изображена на рисунке 4.

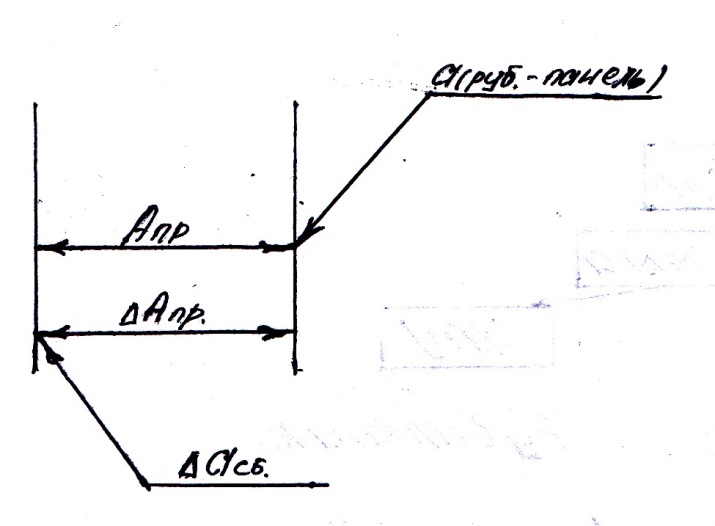

Рисунок 4 – Размерная цепь

Для расчета точности сборки стабилизатора составлена схема увязки деталей (рисунок 5).

Рисунок 5 – Схема увязки

Уравнение погрешности имеет вид:

(1)

где – погрешность, связанная с изготовлением приспособления;

– погрешность рубильника.

(2)

(3)

(4)

(5)

(6)

(7)

Принимаем погрешность модели, программы равной нулю. Погрешность станка с числовым программным управлением равна 0,05 мм.

Полученная погрешность удовлетворяет требованиям технологической точности сборки стабилизатора.

3.2 Последовательность сборки стабилизатора

Сборка стабилизатора осуществляется в следующем порядке:

1) Подготовка сборочного приспособления;

2) Установка нижних панелей;

3) Установка лонжеронов 1,2;

4) Соединение панелей 5 и лонжеронов 1,2;

5) Установка стрингеров 8;

6) Установка нервюр 6;

7) Соединение нервюр 5 и стрингеров 8;

8) Установка стрингеров;

9) Соединение нервюр со стрингерами;

10) Установка компенсаторов по нервюрам;

11) Соединение нервюр с компенсаторами;

12) Установка верхних панелей;

13) Соединение панелей с компенсаторами и стрингерами;

14) Герметизация панелей;

15) Установка носка 3;

16) Соединение носка 3 с лонжероном 1;

17) Герметизация стыков;

18) Контроль БТК

3.3 Маршрутный технологический процесс сборки стабилизатора

Маршрутный технологический процесс сборки первого лонжерона выполняется в следующей последовательности:

1) Установка нижних панелей 5 по рубильникам, лонжеронов 1,2 по КФО в стапель сборки стабилизатора;

2) Сверловка отверстий, крепление пустотелыми заклепками;

3) Разделка отверстий под болты крепления;

4) Соединение болтами крепления панелей 5 и лонжеронов 1,2;

5) Установка стрингеров 8 по КФО, крепление пустотелыми заклепками;

6) Клепка заклепок крепления стрингеров 8 с панелями 5;

7) Установка нервюр 6 в рубильниках прижимами;

8) Сверловка, разделка отверстий под болты крепления;

9) Соединение болтами крепления нервюр 5 и стрингеров 8;

10) Клепка заклепок крепления стрингеров 8 с нервюрами5;

11) Установка стрингеров по КФО, крепление пустотелыми заклепками;

12) Сверловка, разделка отверстий под болты;

13) Соединение болтами крепления нервюр со стрингерами;

14) Установка компенсаторов по нервюрам в рубильниках прижимами;

15) Клепка нервюр с компенсаторами;

16) Установка верхних панелей в рубильниках прижимами;

17) Клепка панелей с компенсаторами и стрингерами;

18) Герметизация панелей;

19) Установка носка 3 в рубильниках прижимами;

20) Клепка носка 3 с лонжероном 1;

21) Герметизация стыков;

22) Доработка. Контроль БТК
