11. Определение площадей откосов и планировка откосов площадки.
Сначала определяем площадь откоса площадки (без учета уголков откосов). . –для тпецевидных откосов: S=bср*L
где: L- длина откоса,
bср- средняя линия откоса.

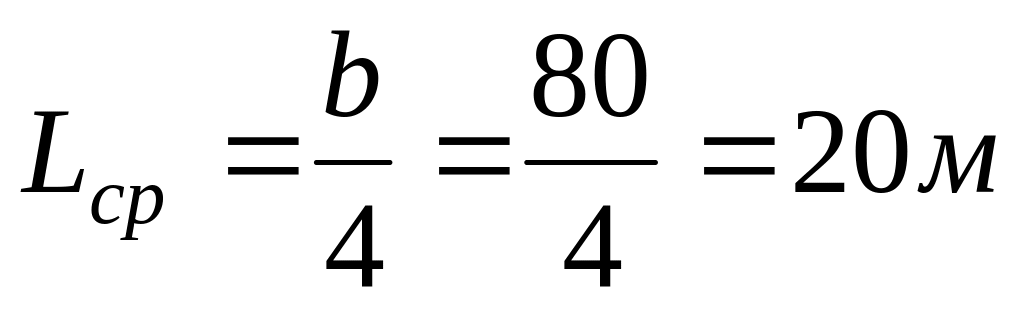

S
; м2 (22)
Н1,Н2 – рабочие отметки края.
m - показатель откоса
-для треугольных откосов: S=½*b*L
где: L- длина откоса,
b - ширина откоса.
S
; м2 (23)
Для насыпи:

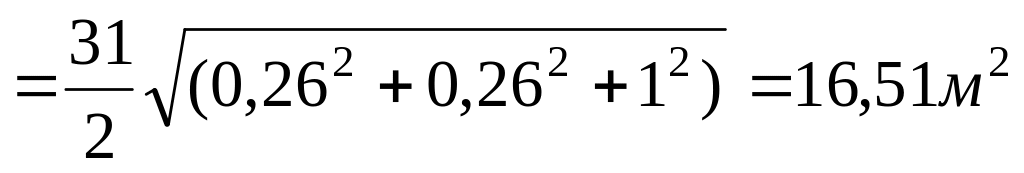

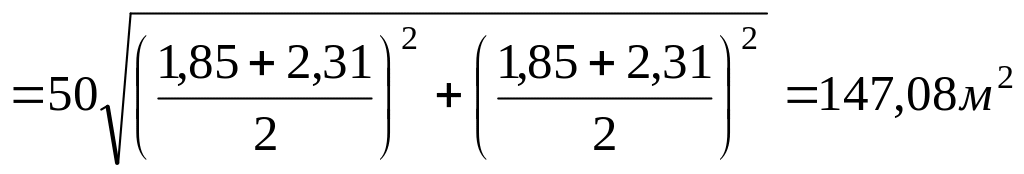

S0-1
S1-2
S2-3
S3-4
S4
S4-8
S8-12
S0-12
∑ S = 695,79 м2
Для выемки:

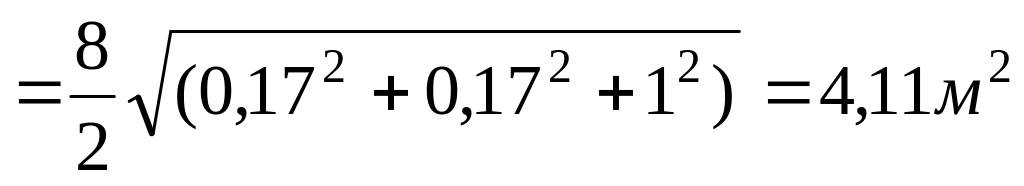

S0-11
S11-10
S10-9
S9
S9-5
S5-1
S1
S1-0
∑ S = 675,48 м2
Sобщ = 675,48+695,79=1 371,27 м2
При рабочем ходе в одном направлении принимаем бульдозер Д- 384, при ширине откоса 4,5 м (ЕНиР 2-1-40).
Расч=0 – 47,7 руб.

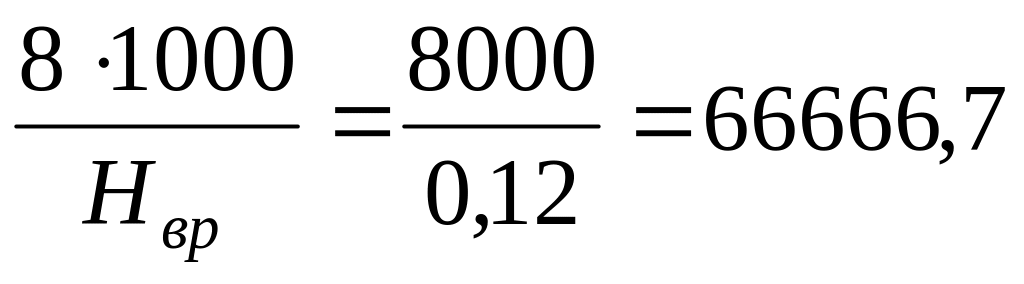

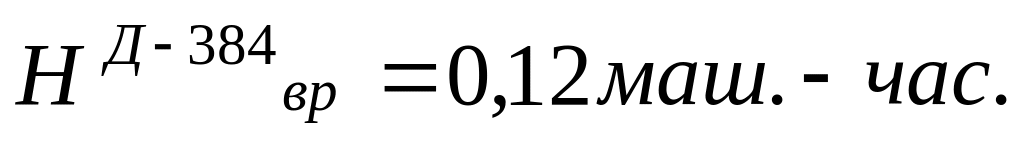

Пвр=
, м3/см Тм-см=
11.1 Предварительная планировка площадки.
Принимаем бульдозер Д-384 при рабочем ходе в одном направлении (ЕНиР 2-1-35).
Расч= 0 -14,5 руб.
Пвр=
, м3/см Тм-см=
11.2 Окончательная планировка площадки.
Принимаем бульдозер Д-384 при рабочем ходе в одном направлении (ЕНиР 2-1-36).
Расч= 0 -19,4 руб.
Пвр=
, м3/см Тм-см=
11.3 Подчистка дна котлована.
Принимаем бульдозер Д-384 (ЕНиР 2-1- 22 ).
Vнедоб=Sкотл*0,1= 80*50*0,1= 400м3
Расч= 0- 33,9+ (20-10/10)*0,278= 0-61,7 руб.
Пвр=
, м3/см Тм-см=
- среднее расстояние перемещения
грунта при подчистки ¼ от длины котлована.
12. Производственная калькуляция.
При разработке грунта и отсыпке насыпей, где машины укомплектованы по принципу комплексной механизации, необходимо каждой машине выделить фронт работ - захватку, на которой машина может совершать рабочие операции в оптимальном режиме. С этой целью составляются технологические схемы для различных отметок на возводимой насыпи или разрабатываемой выемке.
Разработку грунта в котловане выполняем экскаватором с прямой лопатой Э-656 с вместимостью ковша q=0,65м3 с погрузкой в автосамосвал ЗИЛ - 555 грузоподъемностью 5,25т. Непрерывность работы экскаватора обеспечиваем работой 16 самосвалов.
Разработка грунта находящегося ниже уровня стоянки экскаватора, автосамосвалы подъезжают под выгрузку в зону действия радиуса выгрузки экскаватора. Грунт из котлована вывозим за пределы площадки на 6 км. Схема движения челночная при работе в двух направлениях.
После устройства насыпи выполняем предварительную планировку площадки бульдозером Д-384, толщина срезаемого слоя до 1 м.
Уплотнение грунта на насыпи выполняет каток ДУ-16В с разворотом на насыпи, длина гона до 200 м. Уплотнение каток выполняет при проходе по одному следу 6 раза, толщина уплотнения 0,35 м. Схема движения катка по спирали от краев к середине.
Окончательную планировку площадки насыпи выполняем бульдозером Д-384 при рабочем ходе в одном направлении. Схема движения челночная.
По принятой схеме технологии производства земляных работ составляется производственная калькуляция трудовых затрат и заработной платы по форме табл.6. Зарплата исчисляется по расценкам 1987 г. Она может быть откорректирована с учетом договорных цен и инфляционных изменений специальными поправочными коэффициентами.
Таблица №6 (Производственная калькуляция нормативного времени и заработной платы)
