При последовательном методе

Рис. 14. График последовательного метода.

Каждое здание возводится вслед за окончанием предыдущего. Недостатки: удлиняется общий срок строительства, образование вынужденных перерывов в работе бригад.

П араллельный метод Достоинства: все здания возводятся одновременно. Недостатки: требуется максимальное количество материально-технических ресурсов.

Рис. 15. График параллельного метода.

Поточный метод

Это совмещение последовательного и параллельного метода. Устраняются недостатки и сохраняются преимущества каждого. Для создания строительного потока необходимо: - производственный процесс разделяют на составные процессы (устройство фундаментов, монтаж стен и т.д.); - разделить труд между исполнителями; - создать производственный ритм; - совместить во времени выполнение составляющих процессов.

Поточный метод

Рис. 16. График поточного метода.

2. Земляные работы

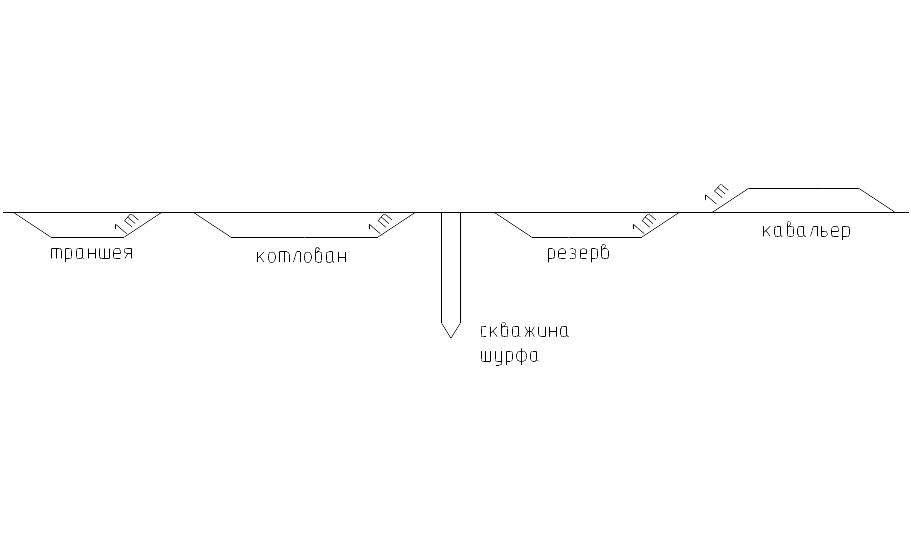

Рис. 17. Классификация земляных сооружений.

Временные выемки

и меющие малую ширину по сравнению с длиной называются траншеями, а выемки, размеры поперечного сечения у которых мало отличающиеся - котлованы. Шурфа- глубокая выемка с малыми размерами поперечного сечения в плане. Резерв- место разработки грунта вне строительной площадки. Обратная засыпка- отсыпка грунта для полного закрытия подземного сооружения или коммуникаций. Кавальер- насыпь правильной формы из лишнего грунта.

Рис. 18. Поперечный профиль временных земляных выемок.

Грунты Грунты- это горные породы, залегающие в верхних слоях земной коры, состоящие из минеральных частиц и органических примесей. Немёрзлые грунты по трудности их разработки механизмами делятся на 6 групп (ГЭСН, ТЕР, ФЕР). По трудности разработки вручную грунты делятся на УП групп; 1-1У относятся к нескальным; У-УП- к скальным. Свойство и качество грунта влияют на устойчивость земляных сооружений, трудоёмкость разработки и стоимость работ. Объёмная масса выражается массой 1м3 грунта.

С цепление характеризуется начальным сопротивлением грунта сдвигу и зависит от вида грунта и степени влажности. Влажность- степень насыщения пор грунта водой (W≤5%-сухие, W≤30%- влажные, W≥30%- мокрые). Разрыхляемость грунта характеризуется увеличением его объёма при разработке. Увеличение объёма вынутого грунта по сравнению с объёмом в естественном состоянии называется первоначальным разрыхлением и выражается коэффициентом первоначального разрыхления

Оставшаяся после уплотнения разрыхлённость грунта называется остаточным разрыхлением и характеризуется коэффициентом остаточного разрыхления

Рис. 19.Поперечный профиль выемок.

Значения коэффициентов первоначального и остаточного разрыхления

Глина – 1, 1,

Суглинок - 1, 1,

Супесь - 1, 1,

Песок - 1, 1,

Размываемость- унос частиц грунта водой, характеризует наибольшую допускаемую скорость движения воды по дну водоотвода.

Угол естественного откоса φ- это угол, образованный наклонной поверхностью (откосом) отсыпанного (разрыхлённого) грунта с горизонтальной плоскостью. У песчаных грунтов за счёт незначительного сцепления (только силы трения) откосы положе, чем у глинистых и скальных.

Рис. 20.Поперечный профиль котлована:

Отрывка котлованов или траншей с вертикальными стенками осуществляется при глубине до 1м- песчаных, 1.25м- супесях, 1,5м суглинках, 2м- глинах.

Типы креплений по конструктивной схеме: - распорный стойки или прогоны удерживаются горизонтальными распорками (Рис. 21);

Рис. 21. Распорный тип крепления:

1- щиты; 2-стойки; 4-распорки.

- консольный При большой глубине анкер состоит из двух якорей и оттяжек (Рис. 22). Якоря забивают на 3м. Они мешают производству работ.

Рис. 22. Консольное крепление:

1- щиты; 2-стойки.

- подкосный применяют при отрыве котлованов (рис. 23).

Рис. 23. Подкосный тип крепления:

1- щиты; 2-стойки; 4-распорки; 5-подкосы; 6-упор; 3-анкеры.

- консольно-анкерное крепление (рис. 24)

Рис. 24. консольно-анкерное крепление:

1- щиты; 2-стойки; 3-анкеры.

- консольно-распорнае крепление (рис. 25)

Рис. 25. консольно-распорное крепление:

1- щиты; 2-стойки; 4-распорки.

Подготовительные работы предусматривают очистку территории от деревьев и кустарника, сноса существующих сооружений и переноса коммуникаций (если это предусмотрено проектом), удаление валунов, снятие и складирование плодородного слоя почвы, отвод поверхностных вод, выполнение геодезических разбивочных работ по выносу в натуру проекта земляных сооружений и закрепление реперами или рисками на соседних зданиях и проектных горизонтах, монтирование инвентарных временных помещений, выполнение временного электрооснащения и водоснабжения. Законодательство об охране окружающей среды требует от строителей бережного отношения к природе; сохранения древесной растительности и почвенного слоя в процессе выполнения почвенных работ.

Рис. 26. Способы искусственного водопонижения.
