7.6. Охрана труда при производстве работ на стройплощадке

Для безопасного ведения работ на стройплощадке предусмотрено следующее:

Допуск к монтажу строительных конструкций могут получить лица, достигшие 18 лет, обученные по специальной программе и имеющие удостоверение на право производства монтажных работ, прошедшие медицинский осмотр, инструктажи (вводный и на рабочем месте) по технике безопасности.

К верхолазным работам, т.е. работам, выполняемым на высоте более 5м от поверхности грунта, перекрытия или настила, допускают специально обученных монтажников-мужчин в возрасте от 18 до 60 лет, прошедших мед. осмотр на годность к верхолазным работам, имеющих тарифный разряд не ниже 3-го и стаж монтажных работ не менее года. Машинисты грузоподъемных кранов, стропальщики и сварщики обучаются по спец. программам Госгортехнадзора. В рабочее время они должны иметь при себе удостоверение на право производства работ.

Основными средствами создания условий для безопасной работы и перемещения на высоте являются временные настилы, подмости и ограждения, защитные сетки, страховочные канаты, предохранительные пояса и монтажные каски.

Дощатые настилы на лесах и подмостях выполняют из ровных досок тол-щиной не менее 40мм при зазорах между досками не более 10мм. Концы сты-куемых досок должны быть размещены на опоре с перехлестом на ней не менее 200 мм в каждую сторону. Концы досок, стыкуемых внахлестку, должны быть скошены.

При выполнении работ на высоте более 1 м от уровня земли или перекрытия настила и подмости должны быть ограждены перилами высотой не менее 1м, состоящими из поручня, одного промежуточного горизонтального элемента и бортовой доски высотой не менее 150мм. Наряду с металлическими используют вертикальные капроновые сетки для предупреждения падения с высоты. Под рабочими местами ставят сетки для ограждения падения. Для переходов по фермам и балкам нужно закрепить карабин предохранительного пояса монтаж-ника . Для этого на высоте 1,2м от уровня перемещения натягивают страховочный стальной канал диаметром 8,3... 19мм.

Рабочие должны надежно закрепляться карабином предохранительного пояса за конструкции в местах, которые заранее указаны производителем работ.

Монтажникам, выполняющим роль подсобных рабочих при работе с электрогазосварщиками, выдаются щитки или очки с защитными стеклами.

Рабочие, занятые на монтаже конструкций, обеспечиваются спецодеждой и спецобувью.

Монтаж строительных конструкций ведут под руководством прораба или мастера по ППР, где содержатся указания по охране труда.

Установку, временное закрепление, расстроповку и постоянное закрепление конструкций следует производить с перекрытий, инвентарных подмостей, стремянок и лесов. Пользоваться приставными лестницами, а также находиться на стене в этих случаях запрещается. Временные крепления удаляют после закреп-ления конструкций всеми средствами, предусмотренными проектом.

8. ТЕХНИКО-ЭКОНОМИЧЕСКИЕ ПОКАЗАТЕЛИ ПРОЕКТА

7.1. ТЭП календарного планирования

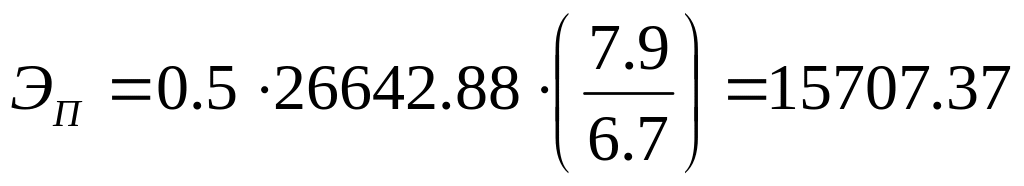

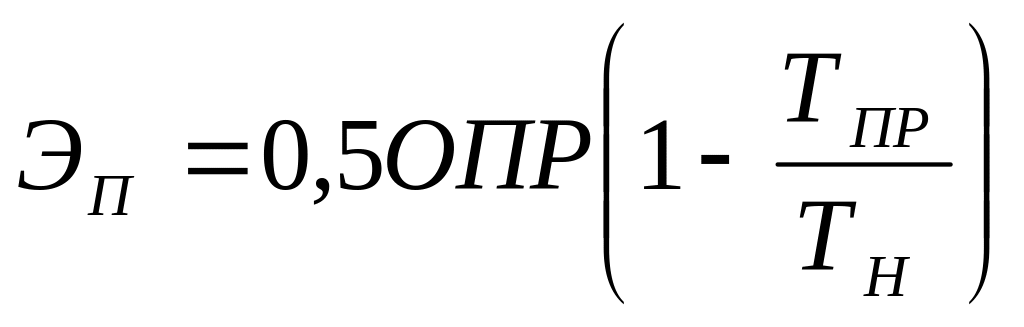

1. Экономический эффект для подрядной строительной организации

, /7.2/

где ОПР – сумма общепроизводственных расходов (из локальной сметы),

Тогда:

грн.

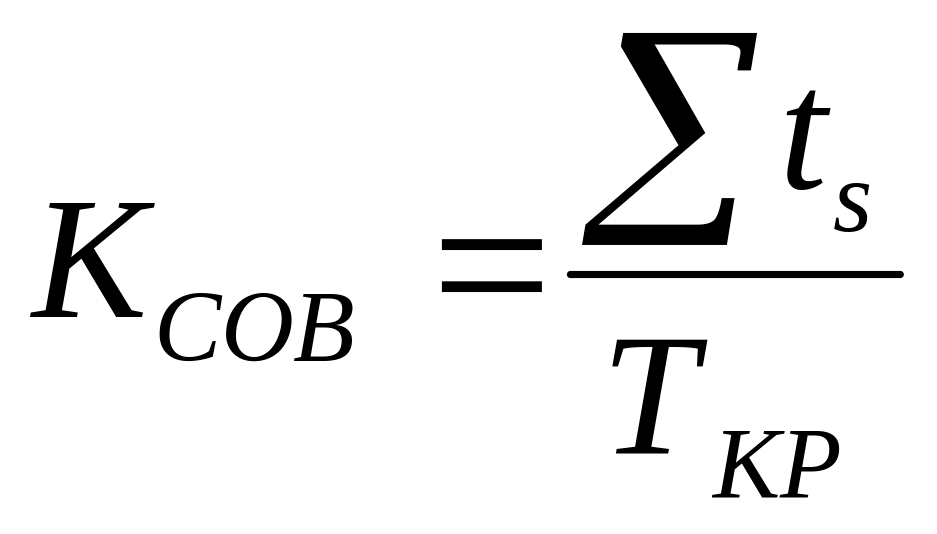

2.Коэффициент совмещенности процессов:

. /7.3/

где - продолжительность всех процессов, составляющих сетевую модель, дней; ТКР – продолжительность критического пути, дней.

.

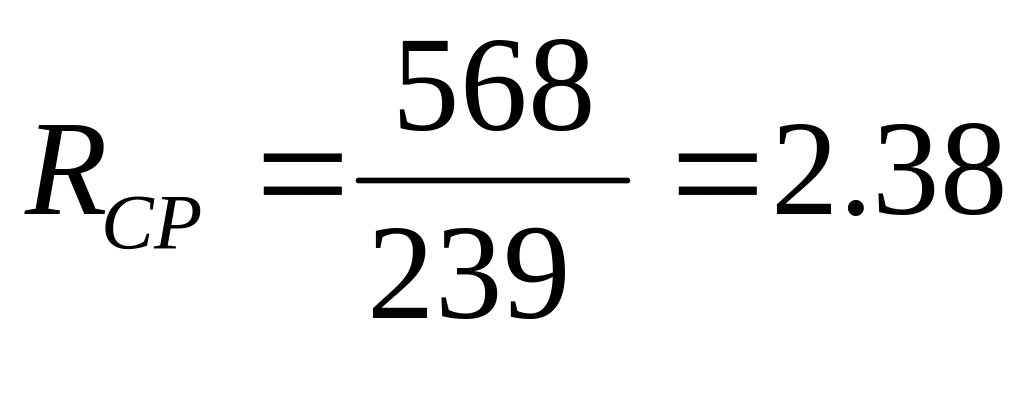

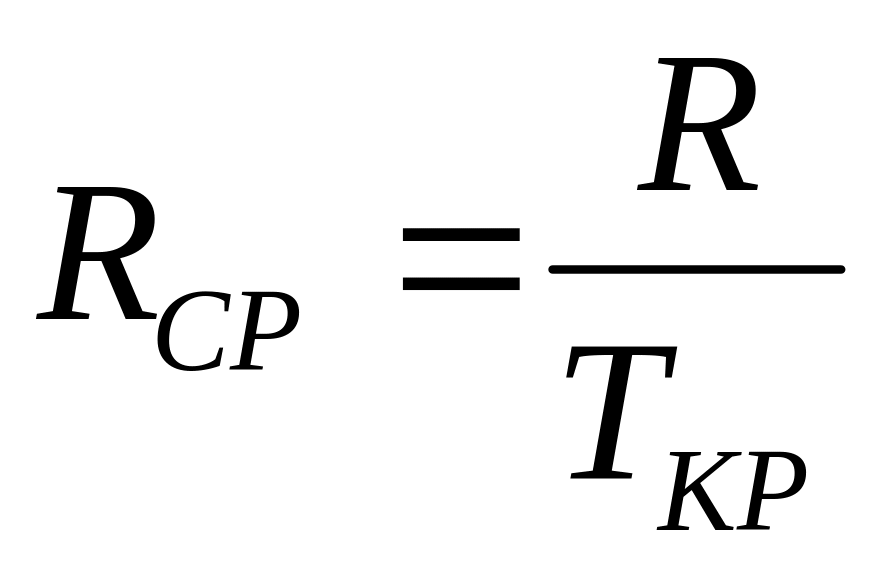

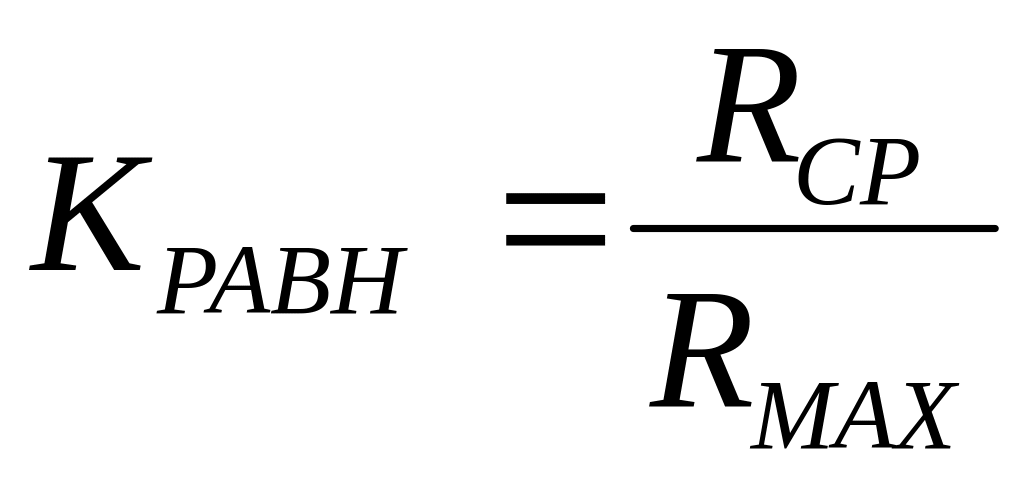

3.Коэффициент равномерности движения рабочих

,

RMAX берётся по эпюре;

, ,

R – путь общая трудоёмкость; ТКР – критический путь.

7.2. ТЕП стройгенплана

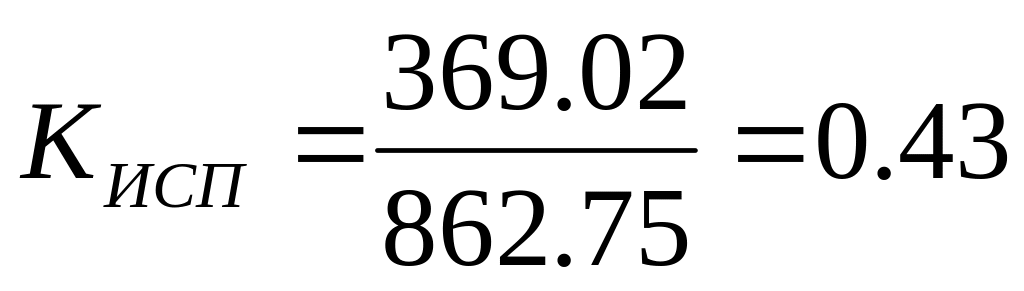

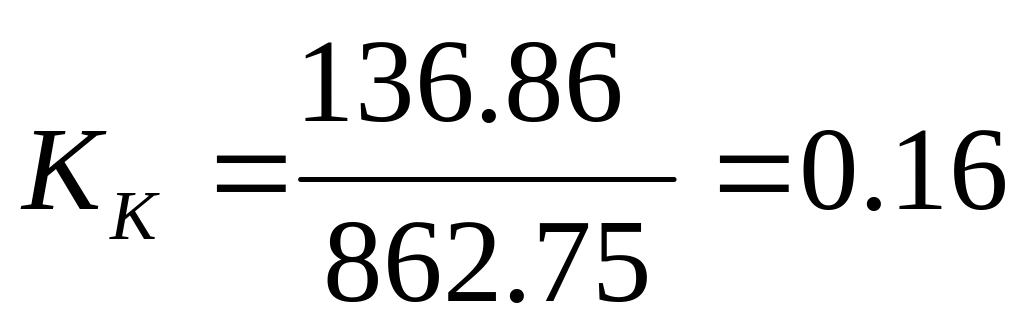

1.Коэффициент использования площади

,

где Fисп – используемая площадь, м2; Fобщ – общая площадь стройгенплана, м2.

.

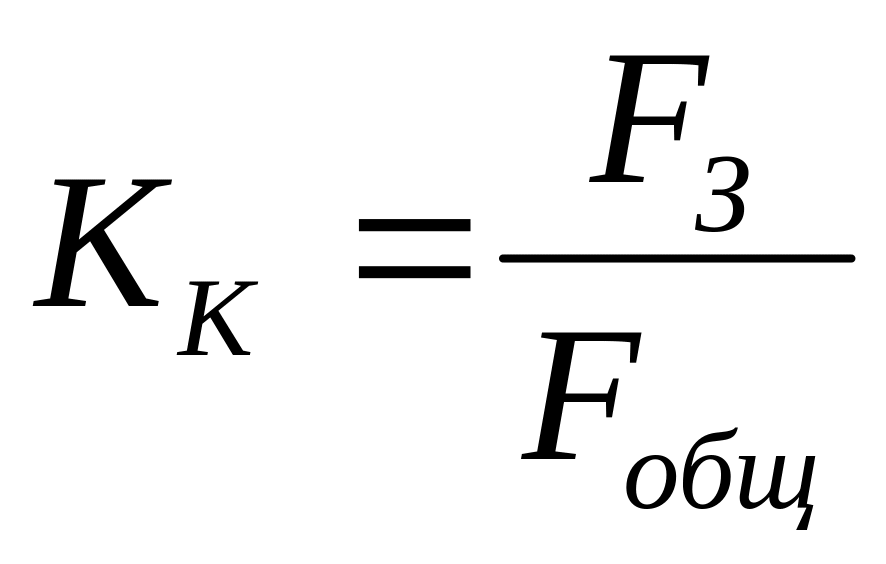

2.Коэффициент компактности стройгенплана

/8.5/

где FЗ – площадь застройки объекта, м2.

.

9. ЗАКЛЮЧЕНИЕ

Разработанный проект организации строительства объекта содержит коментариии по ведению строительства. Объект строится эффективно, в срок с апреля 2012 по март 2013 года. Объект строится 7.9 месяцев. Относительно нормативного срока строительства работы заканчиваются на 1.2 месяца дольше необходимого срока. Срок строительства -6.7 месяцев. Опоздание объясняется тем, что нормами не предусмотрено монолитное строительство: нормы описывают строительство с использованием мелкоштучного заполнения стен. На фундамент и цокольный этаж приходит 2 этапа монолитных работ – 14 дней, на 1, 2, 3 этажи – 3 этапа – 21 день.
