4.2. Техніко-економічне порівняння варіантів засобів механізації

Остаточний варіант виробництва робіт по влаштуванню земляної споруди вибирають на підставі порівняння економічної ефективності технологічно можливих (3-4) варіантів комплексно-механізованого виконання заданих об'ємів робіт у встановлені терміни.

Основним показником при економічній оцінці вибраного варіанту виробництва робіт є собівартість одиниці продукції . Для чого визначаємо:

- тривалість виконання робіт (Тзм) на об'єкті, змін:

; (14)

де V - загальний об'єм робіт, м3 , м2, Т;

- експлуатаційна змінна продуктивність провідної машини, мЗ;

- норма витрат часу на одиницю вимірювання, м-год, л-год;

tзм - тривалість робочої зміни, год (8 год).

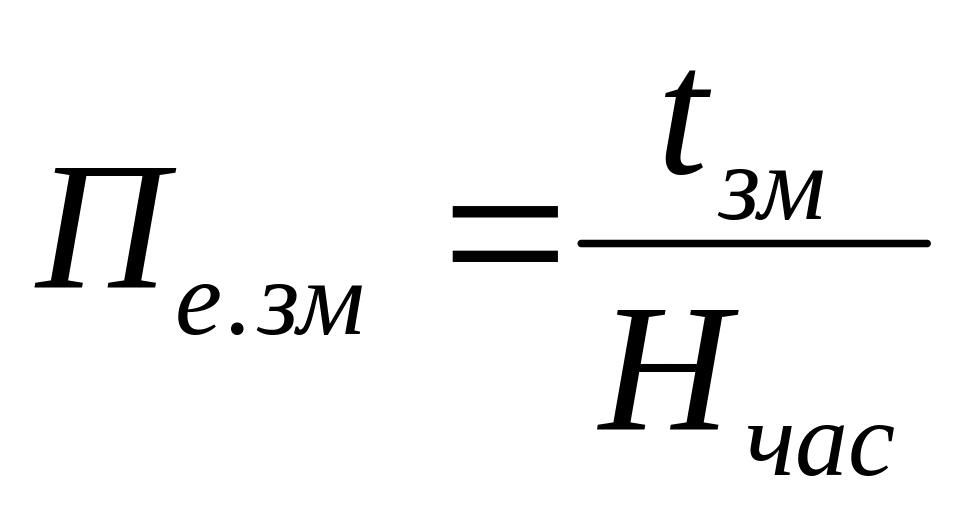

- тривалість виконання робіт (Тзм) на об'єкті можна визначити:

(15)

- собівартість одиниці робіт (продукції) Сс, грн:

(16)

де - тривалість роботи кожної машини на майданчику, змін;

1,5 - коефіцієнт накладних витрат;

Зр - заробітна платня робочих на виконання всіх ручних операцій, пов'язаних із загальним об'ємом робіт, гривень;

Смм - вартість машино-зміни експлуатації кожної з машин, що входять в комплект:

(17)

де См-год - вартість машино-години експлуатації машини, грн. (див. додаток 8);

- тривалість робочої зміни в годинах, = 8годин

Заробітна платня робочих, що беруть участь в процесі, визначають за формулою:

, (18) де: - фактична усереднена вартість людино-години конкретного виду робіт, яка відповідає середньому розряду ( ) цього виду робіт, грн (див. табл.7);

- трудомісткість виконання відповідного виду робіт, л-дн.

Фактична усреднена вартість л-год визначається за формулою:

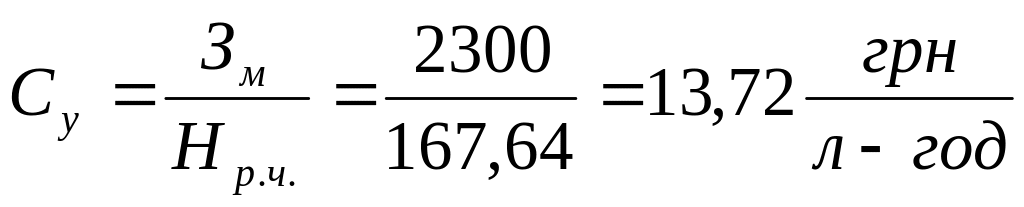

, (19)

де: - міжрозрядный коефіцієнт для відповідного показника середнього розряду ( ), виду робіт, що розраховується.

, (20)

де: - середня заробітна платня в будівництві (станом на 21.04.08р.), = 2300грн;

- усреднена норма робочого часу на одного робітника; =167,64 год.

Т аб л и ц я 7

Усереднена вартість людино-години за розрядами робіт у будівництві*

За станом на 21.04.2008

Середній розряд роботи, яка виконується

Вартість люд./год., грн.

Середній розряд роботи, яка виконується

Вартість люд./год., грн.

Середній

розряд роботи, яка виконується

Вартість люд./год., грн.

1,0

10,49

3,4

13,08

5,8

18,32

1,1

10,57

3,5

13,25

5,9

18,59

1,2

10,66

3,6

13,41

6,0

18,85

1,3

10,74

3,7

13,56

6,1

19,14

1,4

10,83

3,8

13,72

6,2

19,44

1,5

10,91

3,9

13,89

6,3

19,72

1,6

10,99

4,0

14,05

6,4

20,01

1,7

11,08

4,1

14,26

6,5

20,31

1,8

11,16

4,2

14,48

6,6

20,60

1,9

11,25

4,3

14,69

6,7

20,90

2,0

11,33

4,4

14,90

6,8

21,18

2,1

11,44

4,5

15,12

6,9

21,47

2,2

11,55

4,6

15,33

7,0

21,77

2,3

11,66

4,7

15,54

7,1

22,10

2,4

11,77

4,8

15,75

7,2

22,44

2,5

11,89

4,9

15,97

7,3

22,77

2,6

12,00

5,0

16,18

7,4

23,11

2,7

12,11

5,1

16,45

7,5

23,45

2,8

12,22

5,2

16,71

7,6

23,77

2,9

12,33

5,3

16,98

7,7

24,11

3,0

12,44

5,4

17,25

7,8

24,44

3,1

12,60

5,5

17,52

7,9

24,78

3,2

12,77

5,6

17,78

8,0

25,11

3,3

12,92

5,7

18,05

* Вартісні показники, наведені в таблиці, обчислені виходячи з середньомісячної заробітної платні 2300 грн., що відповідає середньому розряду складності робіт в будівництві в цілому - 3,8.
