- •2.4. Валюта проекта
- •2.5. Ставка дисконтирования
- •3. Инвестиционный план
- •3.1. Ввод информации о ресурсах
- •3.2. Этапы работ и их продолжительность
- •3.3. Настройка временных связей
- •3.4. Список активов
- •4. Издержки операционного плана
- •4.1. Материалы и комплектующие
- •4.2. Производство. Переменные издержки производства
- •4.3. Общие издержки
- •4.4. План по персоналу
- •4.5. Налоги
- •5. Производство и сбыт
- •5.1. Задание плана производства через план сбыта
- •5.2. Ввод информации о сбыте (быстрый ввод)
- •6. Финансирование
- •6.1. Дефицит наличных средств на инвестиции Результаты/ «Кэш-Фло»
- •6.2. Финансирование. Акционерный капитал
- •6.3. Распределение прибыли
- •6.4. Финансирование. Подбор кредита
- •7. Предварительный анализ проекта
- •7.1. Показатели эффективности
- •7.2. Анализ полученных значений показателей эффективности инвестиций
- •7.3. Анализ безубыточности
- •7.4. Анализ чувствительности
- •7.5. Вероятностный анализ устойчивости проекта по группе параметров на основе метода Монте-Карло
3.3. Настройка временных связей
Описание:
Программа Project Expert имеет возможность настройки связей между этапами. Эта информация позволяет программе автоматически устанавливать даты начала и окончания этапов. В рассматриваемом примере многие из этапов зависят друг от друга: например, монтаж печатного и брошюровочного цехов нужно производить последовательно, поскольку количество работников ограничено. С другой стороны, ремонт офисных помещений можно проводить параллельно с ремонтом производственных помещений и установкой в них оборудования. Все эти работы должны быть закончены до того, как будет произведена установка компьютеров и монтаж сети.
Необходимо установить связи между этапами с соответствие с табл.4.
Действие:
-
выберите в окне «Содержание» вкладку Инвестиционный план и нажмите кнопку Календарный план (см. рис.9).
-

выберите в таблице Календарный план второй этап проекта «Монтаж брошюровочного цеха» и затем выберите пункт меню Этапы/ Настройка связей.
Рис. 15
-

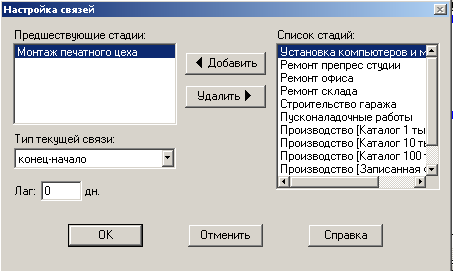

в открывшемся окне, используя кнопку Добавить, занесите в список «Предшествующие стадии» этап «Монтаж печатного цеха»,
-
выберите тип связи «конец-начало» (см. рис.16),
Рис.16
-
закройте окно, нажатием кнопки «ОК»,
-

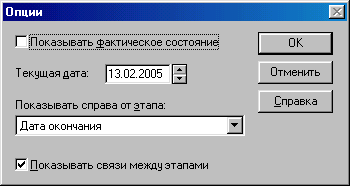

для изображения связей между этапами необходимо нажать кнопку Вид, выбрать режим Опции (см. рис. 17),
-
в диалоговом окне Опции необходимо поставить “галочку” в поле Показывать связи между этапами, а в поле Показывать справа от этапа выбрать значение Дата окончания,
Рис. 17
-
установите связи между остальными этапами, руководствуясь табл.4.
Примечание:
Для всех этапов, кроме «Реклама», в поле «Лаг» содержится значение “0”.
Результат:

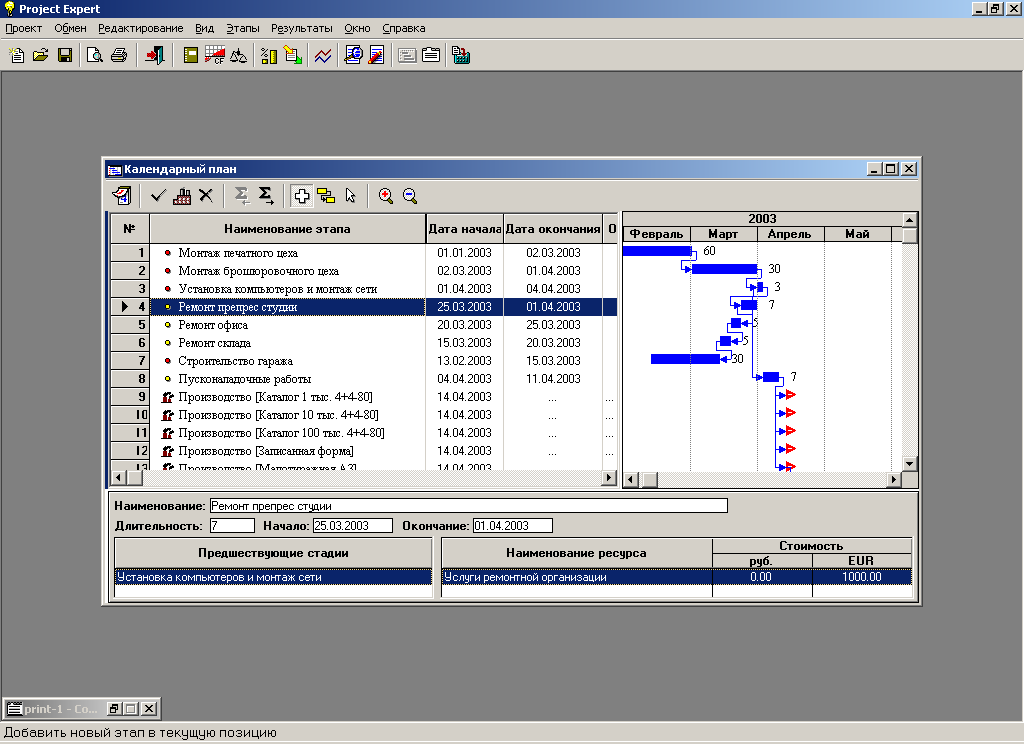

В результате ввода этапов и настройки связей между ними диалоговое окно «Календарный план» должно принять следующий вид:
Рис.18
3.4. Список активов
Инвестиционный план/список активов
Модуль предназначен для редактирования:
- списка активов;
- типа актива;
- способов начисления амортизации;
- способов списания НДС;
- продажи активов;
- дополнительных инвестиций на реконструкцию активов, без вхождения в модуль ''Календарный план''.
Описание:
Для этапов, помеченных в календарном плане как «активы», необходимо ввести дополнительные параметры, связанные с типом актива, начислением амортизации и т.д.
Действие:
-

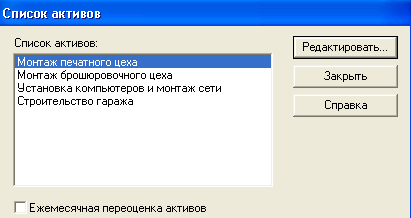

выберите в окне «…Содержание» вкладку Инвестиционный план (см. рис.9) и нажмите кнопку Список активов (см. рис.19),
Рис.19
Действие:
-

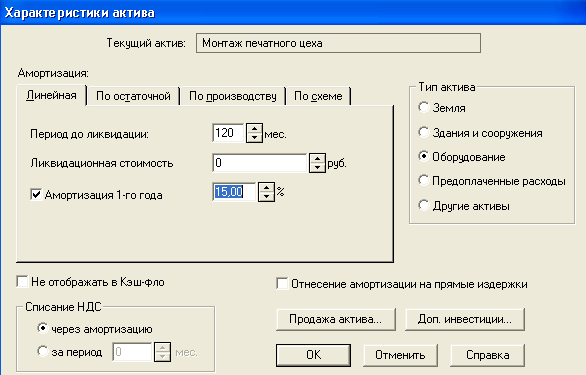

для каждого актива нажмите кнопку Редактировать и заполните диалоговые окна в соответствии с табл.5 (см. рис.20).
Рис.20
4. Издержки операционного плана
-
для перехода к разделу «Операционный план» выберите в окне «Содержание» вкладку Операционный план (см. рис.21).
Рис.21
