Таблица
3.46
-
Параметры нормализованных гальванических
ванн
где
Топ1
- оперативное время на подготовку
трещин, мин (засверливание отверстий,
вырубка и зачистка абразивным кругом).
Принимается в зависимости от длины
трещины (табл. 3.47);
Т0П2
- время на обезжиривание трещины и
поверхности вокруг нее, мин. Принимается
в зависимости от площади поверхности
(табл. 3.48);
f- площадь
поперечного сечения шва (валика
композиции в трещине), мм2;
L
-
длина трещины, мм;
196
где
Топ
- оперативное время, связанное с
выполнением ремонтного воздействия,
мин;
Тв
- вспомогательное время, мин (установка,
поворот и снятие детали);
Т0РМ
- время обслуживания рабочего места,
мин (ТОРМ
=
0,04
Топ);
Т0Е-
время на отдых и личные надобности, мин
(Т0Е
=
0,05 Топ).
При
восстановлении трещин оперативное
время определяется по следующей
зависимости:
Клеевые
композиции при ремонте применяются в
основном для восстановления деталей
с трещинами и пробоинами (блоки цилиндров,
картеры агрегатов, корпуса узлов,
емкости, фильтры и др.) и приклеивания
тормозных колодок и ведомых дисков
сцепления.
Штучное
время, мин, зависит от объема ремонтных
воздействий:3.2.7.4 Нормирование работ, связанных с использованием полимерных материалов
Y
- плотность
композиции, г/см3
(для композиции эпоксидной смолы и
железного порошка с соотношением
по массе 1:1
принимают
у
=
4,5, а
с соотношением по массе эпоксидной
смолы и алюминиевого порошка 1:0,2
у
=
1,4 г/см3);
Топ3
- время на предварительное приготовление
композиции, мин. Принимается в
зависимости от массы композиции (табл.
3.49);

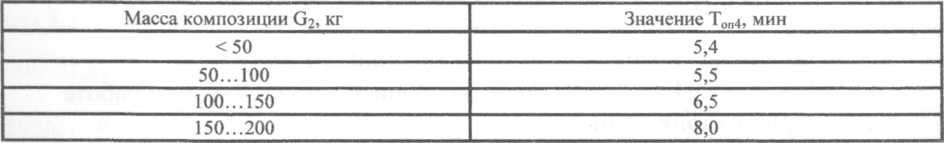

Топ4
- время на окончательное приготовление
дозы композиции на рабочем месте, мин
(взвешивание, введение отвердителя и
перемешивание). Принимается в
зависимости от массы композиции (табл.
3.50);
Т0П5
- время нанесения композиции на трещину
и ее уплотнения, мин. Принимается в
зависимости от длины трещины (табл.
3.51);
Т0П6
- время на наложение накладок из
стеклоткани с прикаткой роликом, мм.
Принимается в зависимости от площади
накладки (табл. 3.52).
Таблица
3.47
-
Оперативное время на подготовку трещин
Таблица
3.48
-
Оперативное время на обезжиривание
трещины
Таблица
3.49
-
Оперативное время на предварительное
приготовление композиции
Таблица
3.50
-
Оперативное время на окончательное
приготовление композиции на рабочем
месте
Таблица
3.51
-
Оперативное время нанесения композиции
на трещину и ее уплотнения
197
Таблица
3.52
-
Оперативное время на наложение накладок
из стеклоткани с прикаткой роликом
где
Тшт
- штучное время, мин;
Тп.з
- подготовительно-заключительное время,
мин (время на ознакомление с чертежом,
на получение инструктажа, инструмента,
приспособлений, загото- вок, установку
приспособлений и наладку станка, снятие
инструмента и при- способления, сдачу
работы контролеру). Значения ТП.3
выбираются по табли- цам 3.53...3.55;
Т0РМ
- время обслуживания рабочего места,
затраченное на поддержание рабочего
места в состоянии готовности для
выполнения заданной работы, мин (табл.
3.56);
п
- количество деталей в партии (в учебных
целях можно принять п =
20 штук);
Т0Е-
время на личные потребности, мин (Т0Е
=
0,025 Топ).
Таблица
3.53
-
Подготовительно-заключительное время
при работе на токарных станках, мин
198
Если
работа выполняется в неудобном положении,
значение Топ5
умножают на коэффициент 1,3,
а
Топ6
- на 1,4.
При
расчете норм времени на токарные,
сверлильные, фрезерные, шлифовальные
и хонинговальные работы необходимо
использовать учебные пособия и
справочную литературу по основам
технического нормирования труда в
машиностроении.
Токарные,
сверлильные и фрезерные работы. Норма
времени, мин, на основные станочные
операции при механической обработке
материалов определяется по следующим
зависимостям:3.2.7.5 Нормирование станочных работ при механической обработке
Таблица
3.54
-
Подготовительно-заключительное время
при работе
на
сверлильных станках, мин
Таблица
3.55
-
Подготовительно-заключительное время
при работе на фрезерных станках, мин
Таблица
3.56
-
Время на обслуживание рабочего места
Оперативное
время (Топ)
на изготовление одной детали на одном
станке при обслуживании его одним
рабочим определяется по формуле:
где
Т0
- основное (машинное) время, мин;
Тв
- вспомогательное время, не перекрываемое
машинным, мин (установка и снятие деталей
со станка, пуск и остановка станка,
подвод и отвод режущего инструмента,
измерение размеров и т.п.). Значения Тв
выбираются по таблицам 3.57...3.60.
Таблица
3.57
-
Вспомогательное время при точении, мин
199
Таблица
3.58
-
Вспомогательное время при работе на
сверлильных
станках,
мин
Таблица
3.59
-
Вспомогательное время на промеры, мин
Таблица
3.60
-
Вспомогательное время при работе на
фрезерных станках, мин
где
/
-
величина перемещения инструмента
(детали) в направлении подачи, мм;
l1
- длина врезания инструмента, мм
(рассчитывается по формулам в соответствии
с геометрией инструмента и глубиной
резания t).
При
точении l1
=
t*ctg(fi).
В
расчетах главный угол в плане можно
принять равным fi
=
45°, тогда
l1
= t;
/2
- длина прохода и перебега инструмента,
мм (l2=
2...5
мм);
200
где
L
-
расчетная длина обрабатываемой
поверхности, т.е. общая длина прохода
инструмента, мм; i
-
число проходов инструмента; п - число
оборотов шпинделя станка, мин-1;
S
-
подача за один оборот или двойной ход,
мм/мин.
При
нормировании отдельных видов работ
(токарных, сверлильных и фрезерных)
расчетная длина обрабатываемой
поверхности определяется с учетом
особенностей инструмента и зависит от
длины обрабатываемой поверхности,
а также значений врезания и прохода
инструмента:
Основное
(машинное) время, мин, за один проход
/з
-
длина проходов при взятии пробных
стружек, мм (табл. 3.61).
Таблица
3.61
-
Длина прохода в зависимости от
измерительного инструмента и измеряемого
размера
Шлифовальные
работы. Нормирование
шлифовальных работ выполняют в
следующей последовательности: выбор
шлифовального круга с необходимой
характеристикой; определение припуска
на обработку продольной и поперечной
подач (глубина шлифования); расчет
основного времени.
Основное
время, мин, при поперечном шлифовании:
где
Sn
-
поперечная подача на один оборот детали
(Sn
= 0,0025..
.0,02
мм/об);
t
-
припуск на шлифование (на сторону), мм.
Вспомогательное
время, Тв,
мин, при поперечном шлифовании выбирается
из таблицы 3.62,
а
дополнительное время, Тд,
мин, можно принять в пределах 7
%
от
оперативного времени Топ.
Подготовительно-заключительное
время при поперечном шлифовании
рекомендуется принимать Тп.з
=14...18
мин.
Основное
время, мин, при продольном шлифовании:
При
шлифовании на проход:
где
L
-
длина продольного хода стола, мм; i
-
число проходов инструмента; nд
- частота вращения детали, мин-1;
S
-
продольная подача, мм/об;
К
- коэффициент точности (при черновом
шлифовании принимается равным К =
1,1; при
чистовом - К =
1,4).
Таблица
3.62
-

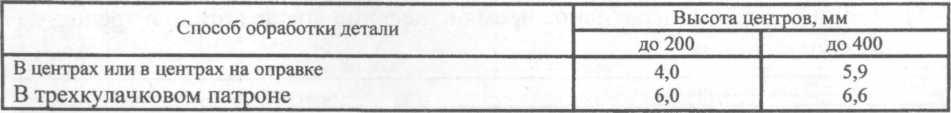

Вспомогательное время при работе на
круглошлифовальных станках, мин
201
