В строительстве различают следующие виды потоков:
Частные потоки – предназначены для выполнения простейших технологических процессов;
Специализированные – организуются для выполнения отдельных видов работ или возведения отдельных конструктивных элементов;
Объектные потоки - включают в себя ряд специализированных потоков. Результатом из деятельности являются законченные объекты или их части;
Комплексные потоки – состоят из объектных и предназначены для строительства объектов (возводящие инженерные сооружения целиком);
Линейные потоки – организуются для строительства линейных сооружений.
17. Преимущества поточного метода организации строительных работ
Поточный - такой метод организации строительства, который обеспечивает планомерный, ритмичный выпуск готовой строительной продукции на основе непрерывной и равномерной работы трудящихся коллективов не зависимого состава, снабженных всеми необходимыми материально-техническими ресурсами.
Для выполнения работ поточным методом общий фронт работ разбивается на частные фронты. На каждом частном фронте в любой момент времени может работать не более 1-го специализированного отряда.
Для организации работ поточным методом должны быть выполнены следующие условия:
1.Строгое соблюдение сроков производства работ и графика поставок материально-технических ресурсов.
2.Своевременное обеспечение строительства техническим проектом, предусматривающим выполнение работ поточным методом.
3.Относительная однотипность конструкций по всей протяженности строящейся трассы.
Поточный метод строительства совмещает последовательный и параллельный методы выполнения работ и возведения зданий. При применении поточного метода происходит:
• сокращение потерь рабочего времени примерно на 23 %;
• улучшение условий эксплуатации строительных машин – 19 %;
• снижение себестоимости строительства – 15 %;
• повышение производительности труда – 40 %;
• сокращение сроков строительства примерно в 1,8 раза.

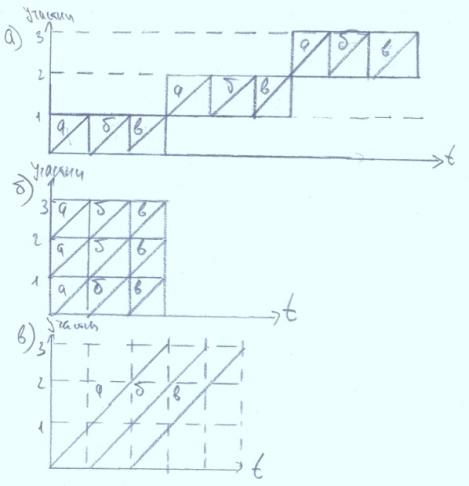

18. Методы увязки работ во времени и пространстве
Требуемая последовательность выполнения работ определяется характером объекта, принятыми проектными решениями, выбранными методами возведения, составом и характером подлежащих выполнению работ. При установлении последовательности выполнения работ решается технологическая задача взаимной их увязки и задача сокращения общей продолжительности возведения объекта. Взаимная увязка производства всех работ на захватках состоит в принятии организационной схемы движения бригад в составе соответствующих специализированных потоков. Применяют и различают следующие схемы: горизонтальная; вертикальная; наклонная; комбинированная.
Календарный план – это увязка строительных работ во времени и пространстве, т.е. определение сроков выполнения каждого вида работ на каждом фронте. Цель календ. Планирования заключается в нахождении такого варианта организации строительства, который обеспечит эффективное использование ресурсов.
Существуют следующие методы организации строительства: а) поточный, б) непоточный (последовательный, параллельный), в) смешанный, г) экспедиционно-вахтовый
В зависимости от стадии проектирования календарные планы бывают:1. сводный календ. план работы организации 2. календ. план строит-ва конкретного объекта 3.календарный план бригады 4. почасовые календарные графики.
По форме отображения информации календ. планы могут составляться в виде:1. графика Ганта 2. линейный календарных графиков 3. сетевых графиков.
19. Экспедиционно-вахтовый метод организации строительства
Экспедиционно-вахтовый метод работ - особая форма организации работ, основанная на использовании трудовых ресурсов вне места их постоянного проживания, периодического выезда работников к месту производства работ на объекты, значительно удаленные от мест постоянной дислокации строительной организации.
При эскпедиционно-вахтовом методе работники в период нахождения на объекте производства работ проживают в специально создаваемых работодателем вахтовых поселках.
Цель применения эскпедиционно-вахтового метода - снижение сроков строительства объекта за счет повышения эффективности капитальных вложений на основе совершенствования организации строительства, направленного на ускорение ввода в действие объектов.
Целесообразность применения эскпедиционно-вахтового метода на объектах строительства (реконструкции, капитального ремонта) определяют следующие факторы:
- необеспеченность трудовыми ресурсами в местах производства работ;
- высокие темпы работ и, как следствие, сокращение сроков строительства;
- значительное удаление объектов строительства (реконструкции, капитального ремонта) от места дислокации строительной организации и постоянного проживания работников;
- сезонный характер производства строительно-монтажных работ;
- экстремальные условия жизнедеятельности.
20. Расчёт параметров потока при организации работ с непрерывным использованием ресурсов
Метод организации работ с непрерывным освоением фронтов работ наиболее целесообразен в тех случаях, когда требуется сократить время выполнения всех работ на каком-либо фронте. Это имеет место при ремонте и реконструкции объектов, в том числе и производственных.
Расчет потока с непрерывным освоением фронтов работ может осуществляться на матрице в системе ОФР, но лучше транспонировать матрицу в систему ОВР. Методика расчета потока с непрерывным освоением фронтов работ аналогична расчету потока с непрерывным использованием ресурсов, но обеспечивается нулевое растяжение не ресурсных, а фронтальных связей. При этом, как правило, имеют место простои ресурсов.
Календарный план с НОФ рекомендуется представлять в виде циклограммы в системе ОВР( ордината- вид работ). Линейный календарный график строится в координатах работа/время в виде прямых горизонтальных линий, характеризующих развитие работы во времени.Циклограмма строится в координатах частный фронт/время в виде прямых наклонных или ломаных линий, характеризующих развитие работ во времени и пространстве.
21. Расчёт параметров потока при организации работ с минимальной продолжительностью строительства
Сетевая модель (график) представляет собой стрелочную диаграмму, схематически отображающую последовательность осуществления всех операций, их взаимосвязь, зависимости , отражающие закономерности технологии и производства, и принятые решения по выполнению программы работ.
В сетевом графике фиксируются события, отражающие определенное состояние производства в процессе выполнения комплекса работ.
Расчет сетевого графика чем более трудоемок, чем выше сложность сетевого графика. По форме записи и аморфизму расчета разделяют следующие методы:
- Аналитический;
- Табличный;
- Секторный;
- Метод потенциалов.
Особенность сетевой модели в том, что последовательность (очередность) работ и событий отражается при помощи ориентированного графа, представляющего собою совокупность вершин (о) и дуг работ (→), указывающих направление.
Различают следующие виды работ:
• действительная работа - любой трудовой процесс, требующий для своего выполнения затрат и ресурсов;
• фиктивная работа - отражает взаимосвязь между действительными работами и не требует затрат времени и ресурсов;
• ожидание - работы, требующие для своего свершения только затрат времени.
Любая непрерывная последовательность работ в направлении стрелок называется путем. Длина пути определяется продолжительностью составляющих его работ. Путь, соединяющий исходное событие с завершающим и имеющий при этом наибольшую длину, называется критическим.
22. Расчёт параметров неритмичных потоков
Расчет неритмичного потока производят в матричной форме.Предварительно строят матрицу, по строкам которой расположены виды работ, а по столбцам – частные фронты работ.В каждой клетке матрицы посередине внизу указывают соответствующий ритм . По мере выполнения расчетов в левом и правом углу каждой клетки проставляются, соответствующий срок начала и окончания i- ой работы на j- ом частном фронте.Расчет матрицы ведут по строкам, начиная с первой и заканчивая последней строкой.
При этом выполняются следующие действия:
Определяются расчетные сроки выполнения первой работы на всех частных фронтах, начиная с первого.Расчетное начало первой работы на первом частном фронте приравнивают к нулю.
Соответствующее расчетное окончание находят как сумму расчетного начала и продолжительности выполнения работы на первом частном фронте.
Расчетное начало и окончание первой работы на остальных частных фронтах определяется по формулам:
Определяются возможные сроки выполнения i- той работы на всех частных фронтах, начиная с первого.Время возможного начала i- той работы на первом частном фронте приравнивают к времени расчетного окончания предыдущей работы на этом фронте.
Соответствующие возможное окончание находят как сумму возможного начала и продолжительности выполнения i- той работы на первом частном фронте.
Возможное начало и окончание I- той работы на остальных частных фронтах определяют по формулам:
j=2…m
Если рассчитанные таким образом возможные сроки обеспечивают непрерывную работу i- того специализированного отряда, то есть:
для всех j,
То эти сроки принимают в качестве расчетных и переходят к рассмотрению следующей строки матрицы.Если имеют место простои i-того отряда при переходе с одного частного фронта на другой, то выполняют действия, предусмотренные пунктом 3.
Определяют расчетные сроки выполнения i- той работы на всех частных фронтах начиная с последнего и заканчивая первым.В клетках, где расчетные сроки не совпадают с определенными ранее возможными сроками, возможные сроки зачеркивают и под ними записывают соответствующие расчетные сроки.Расчетные окончания i- той работы на последующем частном фронте приравнивают к возможному окончанию работы на данном фронте.
Соответствующее расчетное начало определяют по формуле:
Расчетное начало и окончание i- той работы на остальных частных фронтах определяют по формулам:
j=m-1…i
23. Календарные графики производства работ на объектах строительства
Календарный график(план) строительных работ представляет собой модель строительного производства, в которой устанавливают рациональную последовательность, очередность и сроки выполнения работ на объекте.
Назначение календарного плана заключается в разработке и осуществлении наиболее рациональной модели организации и технологии работ во времени и пространстве на объекте, выполняемых различными исполнителями при непрерывном и эффективном использовании выделенных трудовых, материальных и технических ресурсов с целью ввода объекта в действие в нормативные сроки. Основным вопросом решаем. при разработке КП , является увязка строительных работ в пространстве, то есть определение сроков выполнения видов работ на каждом фронте работ.
24. Сетевые методы планирования и управления строительства объекта: преимущества и область применения
Метод орг. В строительстве определяет:
Последовательность и взаимную увязку работ
Состав и структуру произв подразделений
Расстановка и размещение материалов
Календарное расписание работ
Сроки поставки и необх комплектацию
Последовательность перемещения произв подразделений с объекта на объект
Методы могут быть: Поточный, Непоточный, Смешный, Эксплатуционно-вахтовый
Сетевое планирование и управление в строительстве( СПУ)
Преимущество СПУ и облать применения: В общем виде система СПУ представляет собой обл. расчетных методов организационных мероприятий .Целью которого является выявление резервов времени и ресурсов скрытых в организации произвта.
При использовании системе СПУ план организации проекта строится в виде стрелочной диаграммы (график) отображающий последовательность выполнения работ во времени и пространстве, а также их взаимосвязи и взаимодействии оборудования.
Преимущества СПУ:
Выявление работ определяющие сроки оргн. проекта ,что позволяет сконцентрировать внимание на контроле за ходом их выполнения.
Детально уст. Взаимосвязь между отдельными видами работ.
Появляется возможность расчетного прогнозирования хода строит. с использованием количественно-расчетных методов
Определяет необходимость в многократном составлении календарных планов при изменении сроков выполнения работ
25. Основные элементы сетевого графика
Основными элементами явл. События и Работы.
1.Событие- это символ отображающий совершение каких либо работ(и их начало) в ходе реализации проекта. Они не требуют своего свершения ни затрат времени ни ресурсов. Есть начальные, промежуточные и конечные события.
Количество событий в сетевой модели зависит от сложности проекта и степени детализации сетевого графика(наименование/продолжительность)
