Определение дисперсии

Д = Ii2*pi – Iср2

Д = 961,442– 669,7744 = 291,6676

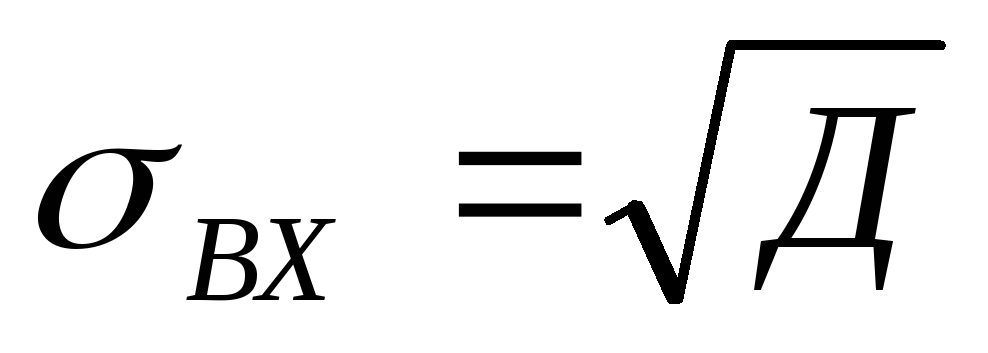

Среднее квадратичное отклонение отдельных интервалов от их среднего значения

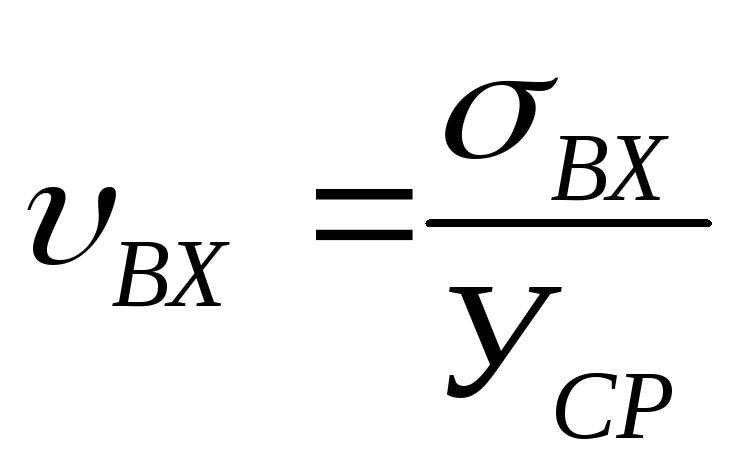

Коэффициент вариации интервалов

Расчетный интервал

, где Imin = 1

Для обеспечения бесперебойной обработки поездов в парке приема необходимо выполнение следующего условия взаимодействия

Определение числа бригад Б

бригады

Чтобы решить вопрос о том, в большую или меньшую сторону нужно округлить полученное значение Б, необходимо определить минимальное необходимое число бригад Бmin, исходя из их загрузки.

Бmin = Nn*tто/(1440-tпер)

Nn- число поездов, прибывших в расформирование за сутки = 50

tпер – общая продолжительность нормирования перерывов в работе бригады ПТО за сутки = 80 мин.

Бmin = 50*25/(1440-80)=0,91

Так как загрузка больше 0,91, то округление Б производится в большую сторону. Следовательно для обеспечения бесперебойной переработки поездов необходимо две одновременно работающих бригады ПТО, т.е. Б = 2.

Типовой технологический график обработки поезда, поступившего в парк прибытия для расформирования

4.1.1. Расформирование – формирование поездов на сортировочных горках

После обработки в ПП прибывшего в расформирование состава поезда горочный локомотив заезжает в хвост состава, надвигает состав до горба горки и производит его роспуск. А для обработки в ПОП-1 и ПОП-2 прибывшего в расформирование состава поезда горочный локомотив заезжает в хвост состава и вытягивает его до путей надвига, затем надвигает состав до горба горки и производит его роспуск. Для ликвидации образующихся в процессе роспуска «окон» между группами вагонов на сортировочных путях горочный локомотив после роспуска каждых 3 составов заезжает в сортировочный парк и производит осаживание. Таким образом, элементами горочного цикла при расформировании составов являются: заезд, надвиг, роспуск и осаживание ( для ПП ), а для ПОП-1 и ПОП-2 добавляется ещё и вытягивание состава.

Роспуском составов руководит дежурный по горке. Перед роспуском очередного состава дежурный по горке, ознакомившись с телеграммой - натурным листом (или сортировочным листком), делает в ней пометки о режиме роспуска (скорости роспуска и торможении отцепов), готовит пути сортировочного парка для роспуска, дает указание по радио машинисту горочного локомотива о следовании в парк приема ( для надвига состава ) или ПОП-1 и ПОП-2 ( для вытягивания состава ). При наличии горочной автоматической централизации (ГАЦ) оператор центрального поста набирает на накопителе маршруты следования отцепов. На горке, оборудованной системой автоматизации регулирования скорости скатывания отцепов с горки (АРС), оператор следит за движением отцепов, контролирует работу системы по показаниям приборов на пульте и при необходимости управляет замедлителями дистанционно вручную.

При последовательном расположении парков приема и сортировки время, затрачиваемое на расформирование 1 состава

Tрасф = tз + tнад + tросп + tосаж

где tз – время на заезд локомотива в хвост состава, затрачиваемое на полурейсы, следование локомотива от горба горки за входную горловину парка приема и обратного следования к хвосту состава.

tз = (0,06(lз+ lз’’ )/vз) + tпд

tпд = 0,15; vз =17,5 км/ч.

tз = (0,06(1650 +300 )/17,5) + 0,15 = 6,8 ≈ 7 мин.

tнад – время надвига до горба горки, мин

tнад = (0,06* lз’’ )/vнад)

vнад = 8 км/ч.

tнад = (0,06*300)/8= 2,25 ≈ 3 мин

tросп – время роспуска состава на горке, мин

, где

lв – длина вагона, lв = 15 м;

vр – скорость роспуска в зависимости от места вагонов в отцепе,

vр = 7,4 км/ч

g – количество отцепов, g = 19

tосаж – время на осаживание вагонов со стороны горки, мин

tосаж = 0,06 . mф ,

где mф – количество вагонов в формируемом составе, mф = 51 вагонов

tосаж = 0,06*51 = 3 мин,

Tрасф = 7 + 3 + 7 + 3 = 20 (мин)

При параллельном расположении приёмо отправочного парка и сортировочного парка время, затрачиваемое на расформирование 1 состава

Tрасф = tз + tвыт+ tнад + tросп + tосаж

tз – время на заезд локомотива в хвост состава, затрачиваемое на полурейсы, следование локомотива от горба горки за входную горловину парка приема и обратного следования к хвосту состава.

tз = (0,06(lз+ lз’’ )/vз) + tпд

tпд = 0,15; vз =17,5 км/ч.

tз = (0,06(1650 +300 )/17,5) + 0,15 = 6,8 ≈ 7 мин.

tвыт – время вытягивания состава из ПОП-2:

tвыт = (0,06* lвыт )/vвыт

lвыт = 200+350+950+500+400=2400

vвыт = 16

tвыт = (0,06*2400 )/16 = 9 мин.

tнад – время надвига до горба горки, мин

tнад = (0,06* lз’’ )/vнад

vнад = 8 км/ч.

tнад = (0,06*300)/8= 2,25 ≈ 3 мин

tросп – время роспуска состава на горке, мин

, где

lв – длина вагона, lв = 15 м;

vр – скорость роспуска в зависимости от места вагонов в отцепе,

vр = 7,4 км/ч

g – количество отцепов, g = 19

tосаж – время на осаживание вагонов со стороны горки, мин

tосаж = 0,06 . mф ,

где mф – количество вагонов в формируемом составе, mф = 51 вагонов

tосаж = 0,06*51 = 3 мин,

Tрасф = 7 + 9 +3 + 7 + 3 = 29 (мин)
