3.2. Расчет норматива ос предприятия в страховом запасе материалов на складе, nс.С:

1. Даны три вида материальных ресурсов М1, М2, М3

2. Длительность отдельных задержек относительно среднего интервала между поставками i-го материала: Тi ЗАД1, Тi ЗАД2, . . . , Тi ЗАДn, , в абсолютных или относительных единицах (дн., % от срока поставки)

Т1 ЗАД1 = 4 дн. Т2 ЗАД1 = 7 дн. Т3 ЗАД1 = 8 дн.

Т1 ЗАД2 = 5 дн. Т2 ЗАД2 = 9 дн. Т3 ЗАД2 = 10 дн.

Т1 ЗАД3 = 7 дн. Т2 ЗАД3 = 6 дн. Т3 ЗАД3 = 13 дн.

Т1 ЗАД4 = 6 дн. Т2 ЗАД4 = 9 дн. Т3 ЗАД4 = 10 дн.

Т1 ЗАД5 = 4 дн. Т2 ЗАД5 = 8 дн. Т3 ЗАД5 = 12 дн.

Т1 ЗАД6 = 5 дн. Т2 ЗАД6 = 9 дн. Т3 ЗАД6 = 11 дн.

Т1 ЗАД7 = 2 дн. Т2 ЗАД7 = 4 дн. Т3 ЗАД7 = 9 дн.

Т1 ЗАД8 = 3 дн. Т2 ЗАД8 = 7 дн. Т3 ЗАД8 = 8 дн.

3. Число задержек поставки i-го материала, nЗАДi ≤ mi.

nЗАД1 ≤ m1=8 nЗАД2 ≤ m2=8 nЗАД3 ≤ m3=8

4. Средняя величина задержки, Тi СР.ЗАД = (Тi ЗАД1+ Тi ЗАД2+ ... + Тi ЗАДn) / nЗАДi.

Т1 СР.ЗАД = (4+5+7+6+4+5+2+3) / 8 = 36/8 = 5 дн.;

Т2СР.ЗАД = (7+9+6+9+8+9+4+7) / 8 = 59/8 = 7 дн.;

Т3СР.ЗАД = (8+10+13+10+12+11+9+8) / 8 = 81/8 = 10 дн.

5. Среднедневный расход i-го материала, Q i (ДН), т

Q 1 (ДН) = 964 т; Q 2 (ДН) = 974 т; Q 3 (ДН) = 994 т.

6.Стоимость 1 т i-го материала, руб., C i (1 Т)

С1 (1Т) = 3032 руб; С2 (1Т) = 3304 руб; С3 (1Т) = 2802 руб.

7.Оборотные средства в страховом запасе i-го материала, руб.:

NС СТРАХ i = Q i (ДН) · C i (1 Т) ∙ Тi СР.ЗАД;

NС СТРАХ 1 = 964 · 3032 · 5 = 14 614 240 руб.;

NС СТРАХ 2 = 974 · 3304 · 7 = 22 526 672 руб.;

NС СТРАХ 3 = 994 · 2802 · 10 = 27 851 880 руб.

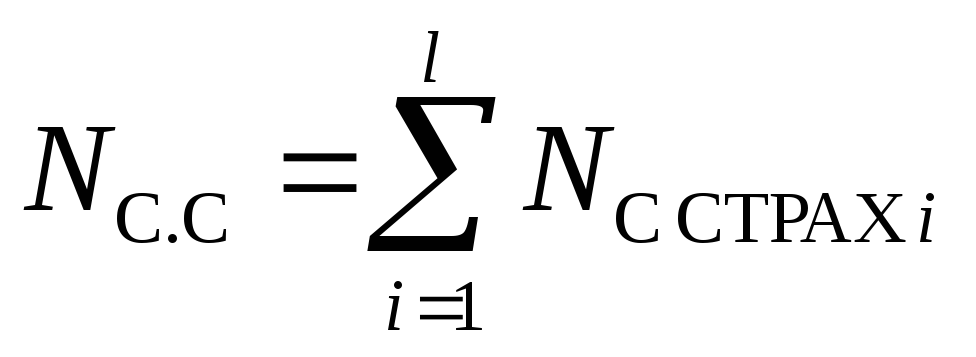

8. Норматив ОС в страховом запасе всех материалов по предприятию NС С:

, руб.

NС. С = 14 614 240 + 22 526 672 + 27 851 880 = 64 992 792 руб.

Вывод: Страховой запас необходим для гарантии непрерывности процесса производства в случаях нарушений условий и сроков поставок материалов поставщиками, транспортом или по другим причинам. По расчетам составляет 64 992 792 руб. На его размер главным образом влияет тот факт, что сырье и материалы потребляются предприятием непрерывно и в больших количествах, а интервал между поставками составляет 1-3 дня.

3.3. Расчет норматива ос предприятия в транспортном запасе материалов на складе, nс.Тр:

1. Даны три вида материальных ресурсов М1, М2, М3, предоставляемые тремя поставщиками.

2. Продолжительность пробега груза (i-го материала) от d-го поставщика до потребителя, tTi , дн.

d1 d2 d3

tTM1 = 12 дн.; tTM1 = 14 дн.; tTM1 = 20 дн.;

tTM2 = 15 дн.; tTM2 = 19 дн.; tTM2 = 21 дн.;

tTM3 = 18 дн.; tTM3 = 11 дн.; tTM3 = 17 дн.

3. Расчет продолжительности обработки документов d-м поставщиком по данным предыдущего года или по договору на поставку i-го материала:

3.1. Среднее время, необходимое d-му поставщику для составления платежного требования, обработки документов в банке (поставщика) и отправки их в банк потребителя, t1, дн.

d1 d2 d3

tT1M1 = 2 дн.; tT1M1 = 3 дн. ; tT1M1 = 2 дн.;

tT1M2 = 2 дн.; tT1M2 = 3 дн. ; tT1M2 = 2 дн.;

tT1M3 = 2 дн.; tT1M3 = 3 дн. ; tT1M3 = 2 дн.

3.2. Среднее время почтового пробега платежного требования, t2, дн.

d1 d2 d3

tT2M1 = 4 дн.; tT2M1 = 5 дн. ; tT2M1 = 6 дн.;

tT2M2 = 4 дн.; tT2M2 = 5 дн. ; tT2M2 = 6 дн.;

tT2M3 = 4 дн.; tT2M3 = 5 дн. ; tT2M3 = 6 дн.

3.3. Среднее время на акцепт, т.е. на согласие документов на оплату в виде счетно-платежного требования (акцепт осуществляется в предварительном порядке), t3, дн.

d1 d2 d3

tT3M1 = 1 дн.; tT3M1 = 1 дн. ; tT3M1 = 1 дн.;

tT3M2 = 1 дн.; tT3M2 = 1 дн. ; tT3M2 = 1 дн.;

tT3M3 = 1 дн.; tT3M3 = 1 дн. ; tT3M3 = 1 дн.

3.4. Среднее время на обработку документов в банке потребителя, t4, дн.

d1 d2 d3

tT4M1 = 1 дн.; tT4M1 = 1 дн. ; tT4M1 = 1 дн.;

tT4M2 = 1 дн.; tT4M2 = 1 дн. ; tT4M2 = 1 дн.;

tT4M3 = 1 дн.; tT4M3 = 1 дн. ; tT4M3 = 1 дн.

4. Расчет нормы времени на транспортный запас i-го материала по k-му поставщику: НТ k ТРi = tTi – (t1 + t2 + t3 + t4), дн.

НТ 1 ТР1 = 12 – (2+4+1+1) = 4 дн.;

НТ 1 ТР2 = 15 – (2+4+1+1) = 7 дн.;

НТ 1 ТР3 = 18 – (2+4+1+1) = 10 дн.;

НТ 2 ТР1 = 14 – (3+5+1+1) = 4 дн.;

НТ 2 ТР2 = 19 – (3+5+1+1) = 9 дн.;

НТ 2 ТР3 = 11 – (3+5+1+1) = 1 дн.;

НТ 3 ТР1 = 20 – (2+6+1+1) = 10 дн.;

НТ 3 ТР2 = 21 – (2+6+1+1) = 11 дн.;

НТ 3 ТР3 = 17 – (2+6+1+1) = 7 дн.

5. Нормы времени на транспортный запас i-го материала (время нахождения в пути) по поставкам отдельных поставщиков, НТ 1 ТРi, …, НТ d ТРi, …, НТ p ТРi, дн.

НТ 1 ТР1 = 4 дн.; НТ 2 ТР1 = 4 дн.; НТ 3 ТР1 = 10 дн.;

НТ 1 ТР2 = 7 дн.; НТ 2 ТР2 = 9 дн.; НТ 3 ТР2 = 11 дн.;

НТ 1 ТР3 = 10 дн.; НТ 2 ТР3 = 1 дн.; НТ 3 ТР3 = 7 дн.

6. Количество поставляемого i-го материала за соответствующий период от отдельных поставщиков, Q1i,…, Q d i,…, Q p i, т.

d1 d2 d3

Q1M1 = 278; Q1M1 = 242; Q1M1 = 444;

Q1M2 = 374; Q1M2 = 338; Q1M2 = 262;

Q1M3 = 222; Q1M3 = 434; Q1M3 = 338.

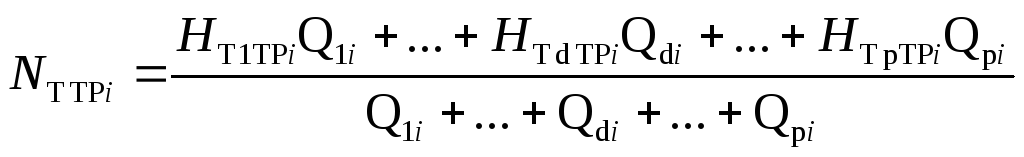

7. Расчет норматива времени транспортного запаса i-го материала, NТ ТРi:

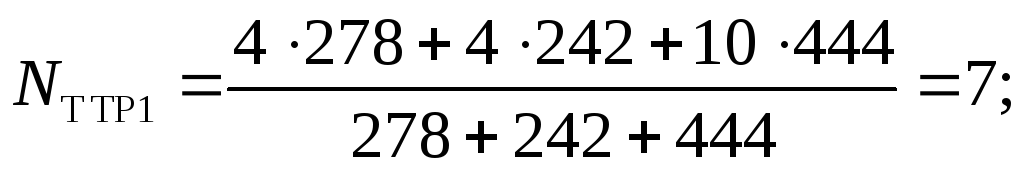

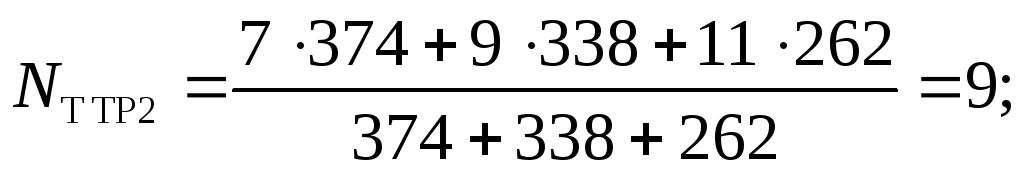

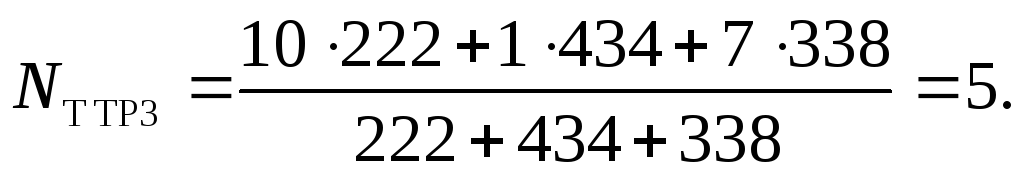

, дн.

8. Среднедневной расход i-го материала, Q i (ДН), т

Q 1 (ДН) = 964 т; Q 2 (ДН) = 974 т; Q 3 (ДН) = 994 т.

9.Стоимость 1 т i-го материала, руб., C i (1 Т)

С1 (1Т) = 3032 руб.; С2 (1Т) = 3304 руб. ; С3 (1Т) = 2802 руб.

10. ОС в транспортном запасе i-го материала, руб.:

NС ТР i = Q i (ДН) · C i (1 Т) ∙ NТ ТРi.

NС ТР 1 = Q 1 (ДН) · C 1 (1 Т) ∙ NТ ТР1 = 964·3032·7 = 20459936 руб.;

NС ТР 2 = Q 2 (ДН) · C 2 (1 Т) ∙ NТ ТР2 = 974·3304·9 = 28962864 руб.;

NС ТР 3 = Q 3 (ДН) · C 3 (1 Т) ∙ NТ ТР3 = 994·2802·5 = 13925940 руб.

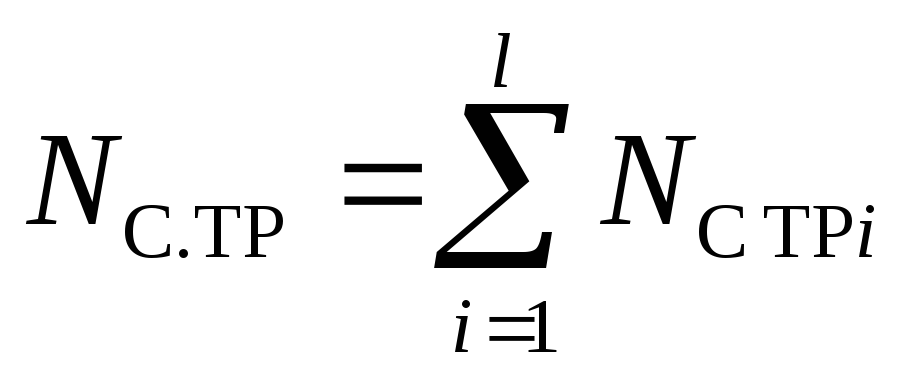

11. Норматив ОС предприятия в транспортном запасе всех материалов, NС ТР, руб.:

.

NС. ТР = 20459936+28962864+13925940 = 63348740 руб.

Вывод: Норматив ОС предприятия в транспортном запасе материалов на складе составил 63'348'740 руб.
