3. Виробничий цикл і його структура

Виробничим циклом називається календарний період часу, протягом якого виконується виробничий процес або будь-яка його частина.

Слід розрізняти виробничий цикл одного виробу і партії.

Тривалість виробничого циклу найчастіше виражається в календарних днях, при малій трудомісткості виробів - в годинах.

Тривалість виробничого циклу виготовлення виробу (партії) являє собою календарний період часу знаходження його у виробництві від запуску вихідних матеріалів і напівфабрикатів до одержання готового виробу (партії).

Цей показник як норматив використовується в плануванні при складанні оперативних планів, визначенні нормативів незавершеного виробництва та інших планово-виробничих розрахунках.

Скорочення тривалості виробничого циклу здійснює позитивний вплив на різні показники ефективності виробництва - зростає темп випуску продукції, покращується використання основних фондів і оборотних засобів, а отже, підвищується фондовіддача.

Структура виробничого циклу включає час виконання основних, допоміжних операцій і перерв у виготовленні виробів.

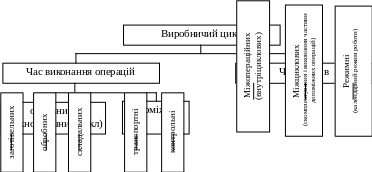

Структура виробничого циклу

Технологічний цикл - час виконання основних операцій обробки виробу (партії).

Внутріциклові (міжопераційні) перерви мають місце в кожному частковому процесі виготовлення продукції.

Ці перерви діляться на:

1) перерви партійності;

2) очікування.

Перерви партійності пов’язані з передачею і обробкою виробів на робочі місця партіями, внаслідок чого кожна деталь на робочому місці пролежує, очікуючи початку обробки, а потім до закінчення обробки всієї партії. Ці перерви входять в операційний цикл обробки партії.

Перерви очікування бувають зумовлені диспропорцією продуктивності суміжних операцій в процесі.

Міжциклові перерви виникають, як правило, при переході із однієї стадії обробки в іншу і являють собою час, протягом якого підбирається передбачений планом комплект деталей і передається в інший цех.

Режимні перерви регламентовані режимом роботи підприємства і дільниці (перерви на обід, між змінами, неробочі зміни, дні).

Виробничий цикл простого процесу складається із часу роботи і часу перерв в обробці.

Виробничий цикл складного процесу являє собою загальну тривалість комплексу координованих в часі простих процесів, які входять в складний процес виготовлення виробу або партії виробів.

Цикл складного процесу визначається найбільшою сумою циклів послідовно зв’язаних між собою простих процесів і часом міжциклових перерв (Тмц):

Тцскл = = 24 дні

В кожному цеху із комплекту деталей і вузлів даної машини вибирають деталь (партію) з найбільшим виробничим циклом, потім враховують час комплектування, складання виробу, випробування, упаковки і резервний час. При цьому вважають, що всі інші деталі з короткими циклами обробляються повністю паралельно процесу виготовлення деталі-представника.

Скорочення виробничого циклу можливе по двох напрямках:

1) зменшення часу, пов’язаного з виконанням технологічних операцій;

2) зведення до мінімуму всіх видів перерв в процесі виготовлення предмету праці.

Основу виробничого циклу складає технологічний цикл, який в свою чергу складається із операційних циклів.

Операційний цикл - це тривалість обробки партії на даній операції процесу.

При наявності на операції декількох працюючих верстатів (фронт робіт Сі) операційний цикл визначається:

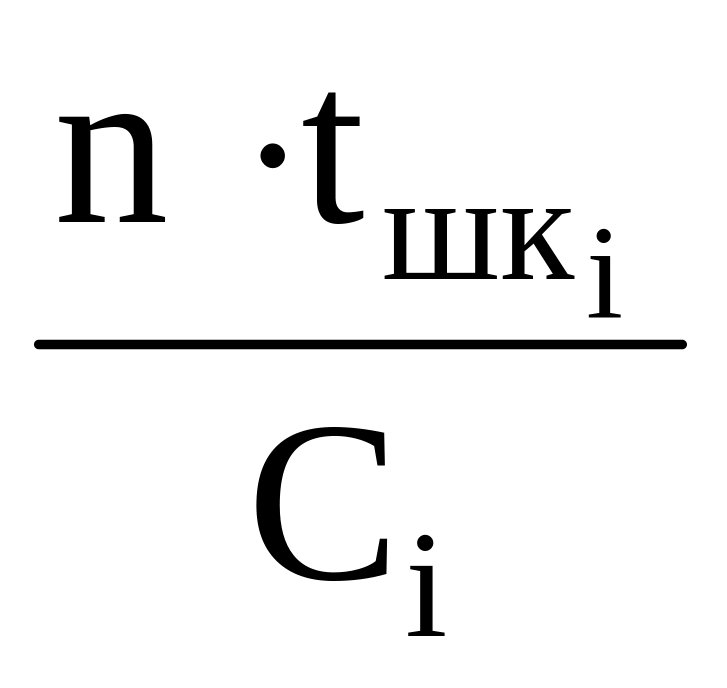

Топі =

де tшкі - штучно-калькуляційна норма часу на операцію, хв.;

n - розмір партії деталей.
