3.3.6 Расчет калькуляции трудовых затрат и машинного времени

При расчете калькуляции учитывать группу грунта в зависимости от трудности разработки и вида машин:

1. При срезке растительного слоя группа грунта определяется по ЕНиР сб. 2 «Земляные работы», табл. 1, п. 6 – для «грунта растительного слоя».

2. При разработке, перемещении грунта группа (грунта) определяется по ЕНиР сб. 2 «Земляные работы», табл. 1.

3. При обратной засыпке принимать группу ранее разрыхленного грунта в соответствии с п. 2 главы 1 ЕНиР сб. 2 «Земляные работы». Работа нормируется следующим образом: при разработке грунта экскаватором группу грунта принимать на одну группу ниже, то есть II группа нормируется как I, III группа нормируется как II и т.д. При разработке грунта скрепером, бульдозером, грейдером группа грунта принимается в соответствии с ЕНиР сб. 2 «Земляные работы», табл. 1.

4. При ручной разработке группу грунта определять по табл. 1 раздел ручные земляные работы ЕНиР сб. 2 «Земляные работы».

5. При составлении калькуляции работ по уплотнению грунта учитывать количество проходок катка по следу – см. прил. 17.

6. При составлении калькуляции работ по подаче бетонной смеси рассчитать два способа подачи: краном и автобетононасосом. Принять наиболее эффективный способ с наименьшими трудозатратами и машинозатратами (см. пример).

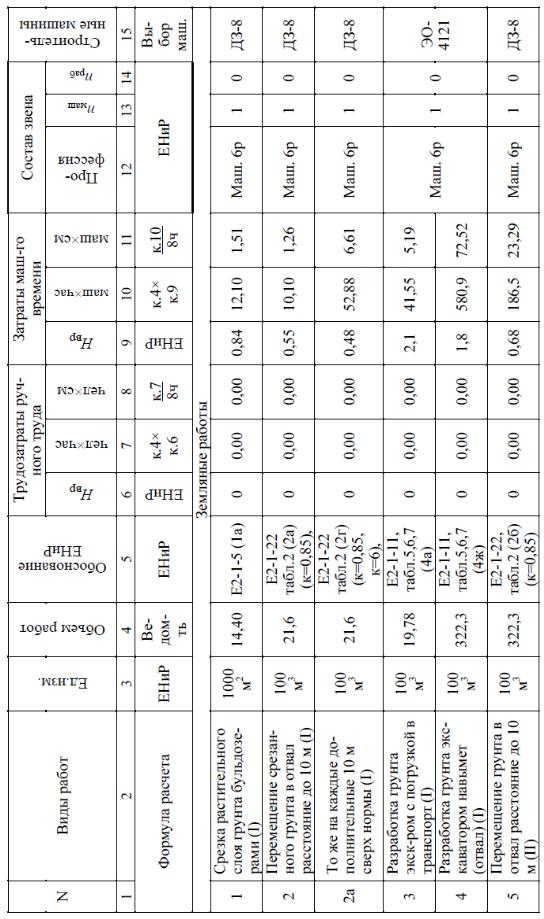

Таблица 3.4 – Пример калькуляции трудовых затрат

3.3.7 Разработка графика производства работ

При составлении графика производства работ необходимо учитывать:

1. Директивный срок строительства или выполнения работ;

2. Технологическую последовательность выполнения работ;

3. Непрерывную и бесперебойную работу ведущих строительных машин;

4. Равномерную загруженность и распределение рабочих;

5. Соблюдение правил охраны труда и техники безопасности.

Порядок разработки графика производства работ

1. Выявление основных работ строительного процесса (планировка, разработка грунта экскаваторами, монтаж опалубки и армирования фундаментов, бетонные работы и т.д.).

Примечание: работы по планировке территории и срезке растительного слоя относятся к работам подготовительного цикла. В курсовой работе эти работы включены в состав основных работ условно для взаимосвязи работ разных циклов и выбора машин.

2. Расчет продолжительности основных работ:

2.1. Расчет продолжительности механизированных работ, то есть работ, где не задействованы рабочие (планировка поверхности, разработка грунта (звено: машинист без помощника), перемещение, засыпка, уплотнение грунта и т.д.):

, дн, (63)

где М – машиноемкость – затраты труда машиниста, занятого обслуживанием машины, маш×см;

nсм – сменность работ, при работе тяжелой техники nсм = 2 смены;

nмаш – количество машин в работе или число машинистов.

2.2. Расчет продолжительности ручных работ (подчистка дна, засыпка вручную, уплотнение трамбовками и т. д.):

, дн, (64)

где Т – трудоемкость - затраты труда рабочих, чел×см;

nсм – сменность работ, при ручных работах nсм = 1 смена;

nраб – количество рабочих в бригаде, выполняющих данную работу в смену.

Примечание: продолжительность работ по формуле (64) производится также для работ, у которых ручные работы являются ведущими.

2.3. Расчет продолжительности работ и количество рабочих при смешанных работах (разработка грунта (звено: машинист с помощником), погрузочно-разгрузочные, монтажные, бетонные работы):

, дн; (65)

, чел, (66)

где nсм – принимать 2 смены, как для механизированных работ;

3. Определить последовательность выполнения всех основных работ.

4. Определить продолжительность вспомогательных работ и работ, ограниченных по времени из условия обеспечения бесперебойного выполнения строительных работ. Для выполнения вспомогательных работ в срок произвести подбор необходимого количества машин, рабочих.

Подбираем количество машин nмаш и рабочих nраб для этих работ:

, машин; (67)

, чел, (68)

где П – заданная продолжительность работы, дни.

5. Назначить комплексные бригады с совмещением профессий. Состав бригады принимать не менее состава звена, указанного в ЕНиР. При необходимости увеличивать количество работающих по расчету для обеспечения бесперебойной работы машин и механизмов (см. формулы (66) и (68)).

Состав звена при ручных и смешанных работах – не менее 2 чел. Можно объединять работы, выполняемые одним составом исполнителей (бригадой), одним типом машин. При объединении работ принимать звено с максимальным количеством рабочих.

6. Оценка эффективности графика произвести по коэффициентам:

6.1. Коэффициент совмещения работ по времени:

Ксов = П / Пгр, (69)

где П – продолжительность строительных работ, если бы они выполнялись одна за другой, дни (см. в графике производства работ);

Пгр – продолжительность строительных работ по графику производства работ, дни (см. график производства работ).

Примечание: чем больше совмещаются процессы, тем выше коэффициент совмещения работ, и значит, продолжительность строительства сокращается.

6.2. Коэффициент механизации строительства:

Кмех = Тмех / ΣТ, (70)

где Тмех – суммарная трудоемкость всех работ, выполняемых с применением машин, механизмов, чел×см (см. график производства работ);

ΣТ – суммарная трудоемкость всех общестроительных работ, чел×см (см. график производства работ);

Порядок разработки графика движения рабочих

1. Определение последовательности движения бригад при производстве работ на объекте с указанием их количества на графике работ.

2. Подсчет количества рабочих в смену и сутки.

3. Изменение количества рабочих на графике движения не должно превышать 20%. Корректировка количества рабочих производится за счет выполнения разных работ (уборка, подготовка работ и т.д.).

4. Коэффициент неравномерности движения рабочих:

Кнер = Nmax / Nср, (71)

где Nmax – максимальное число рабочих по графику движения рабочих, чел (см. график движения рабочих);

Nср – среднее число рабочих:

Nср = ΣТ / П, (72)

ΣТ – суммарная трудоемкость всех общестроительных работ, чел×см (см. график производства работ);

Пгр – продолжительность строительных работ по календарному графику, дни (см. график производства работ).

Примечание: коэффициент Кнер не должен превышать 1,5-2,0.

Пример оформления календарного графика см. в Приложении 8.
