- •Методичні вказівки до виконання розділу проекту організації будівництва (поб) у курсовому проектуванні Розділ 1
- •Розроблення проекту організації будівництва(поб)
- •1.1 Склад і зміст проекту організації будівництва
- •1.2 Збір вихідних даних до проекту
- •1.2.1 Визначення об’єктів будівництва і їх вартості
- •1.2.2 Визначення тривалості будівництва і розподіл коштів (заділ у будівництві)
- •Освоєння капітальних вкладень
- •1.2.3 Розподіл робіт за виконавцями
- •Місячний виробіток працівників і їх можлива кількість
- •1.3 Розроблення календарного плану підготовчого періоду будівництва комплексу об’єктів
- •1.3.1 Розподіл робіт на підготовчий та основний періоди будівництва
- •1.3.2 Складання календарного плану підготовчого періоду
- •4 Організація потокового виробництва в проекті організації будівництва (поб)
- •1.4.1 Загальні принципи проектування потокового виробництва
- •1.4.2 Розроблення організаційно-технологічної схеми зведення об’єктів
- •Визначення обсягів будівельних і спеціалізованих
- •1.4.4 Розрахунок першопочаткової тривалості будівництва потоковим методом
- •Матриця 1 – Визначення вихідної тривалості потокового виробництва
- •1.4.5 Зміна тривалості окремих потоків із метою
- •Матриця 2 – Визначення тривалості потокового виробництва
- •1.4.6 Визначення оптимальної послідовності зведення об’єктів
- •Зведення об’єктів
- •1.4.7 Приведення загальної тривалості потокового виробництва до нормативної
- •1.5 Побудова календарного плану основного періоду
- •1.6 Розрахунок техніко-економічних показників будівництва комплексу на стадії проекту будівництва
- •Транспортного машинобудування
1.4.5 Зміна тривалості окремих потоків із метою
максимізації їх суміщення
З розрахунку матриці 1 виходить, що між виконанням потоків на окремих об’єктах великі розриви в часі. Зменшення розривів між потоками існуватиме, якщо тривалості потоків будуть близькими між собою. Основним потоком у будівництві є зведення надземної частини будівель (він найбільш трудомісткий). Якщо взяти за основу тривалість його виконання Т2п = 14,4 місяця, то тривалість решти потоків повинна бути близькою до неї. Виключенням буде перший потік, оскільки виконання нульового циклу бажано проводити при плюсовій температурі повітря, тобто до закінчення листопада (11-ий місяць). Якщо будівництво починається у січні і підготовчий період складає 3 місяці, то роботи зі зведення нульового циклу повинні тривати 11 міс. – 3 міс. = 8 місяців.
Визначаємо
кількість робітників
на кожному потоці за формулою (1.3) з
розрахунку тривалості першого потоку
Т1п = 8 міс., усіх інших
- приблизно Тіп =
14,4 місяця.
,

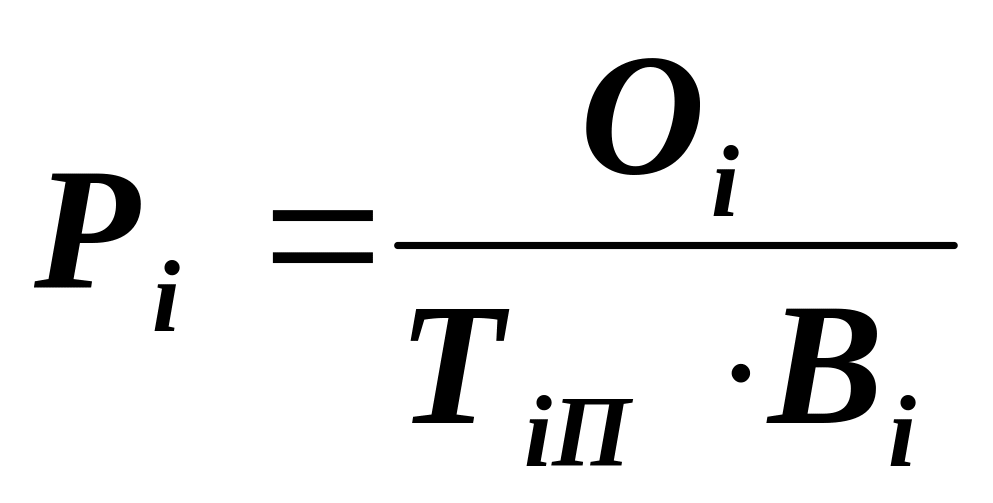

(1.3)
де Рі – кількість робітників на і-му потоці;
Q – вартість робіт і-го потоку;
Тіп – тривалість і-го потоку;
Ві – місячний виробіток 1-го робітника на і-му потоці.
За визначеною кількістю робітників кожного потоку розраховуємо тривалість потоків на кожному об’єкті за формулою (1.2).
Отримані дані заносимо в таблицю 1.8.
Таблиця 1.8 – Обсяги робіт і уточнена тривалість будівельних потоків на об’єктах
№ з/п |
Назва об’єктів
|
Назва будівельних потоків |
|||||||||||||
Нульовий цикл |
Зведення надземної частини |
Внутрішні будівельні роботи |
Внутрішні сантех. роботи |
Внутрішні електро-монт. роб. |
Монтаж і налагодж. обладн. |
Завершаль-ні будівель- ні роботи |
|||||||||
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
Варт., т.грн. |
Трив., міс. |
||
1 |
Механоскла-дальний цех |
450 |
3,36 |
1500 |
5,16 |
300 |
5,68 |
150 |
4,34 |
180 |
5,28 |
330 |
5,51 |
90 |
2,78 |
2 |
Заготівельний цех |
100 |
0,75 |
580 |
2,00 |
80 |
1,52 |
60 |
1,74 |
50 |
1,47 |
90 |
1,50 |
40 |
1,23 |
3 |
Складально-зварюв. цех |
300 |
2,24 |
1350 |
4,65 |
250 |
4,73 |
150 |
4,34 |
125 |
3,66 |
250 |
4,18 |
75 |
2,31 |
4 |
Ливарний цех |
225 |
1,68 |
750 |
2,58 |
135 |
2,56 |
75 |
2,17 |
90 |
2,64 |
165 |
2,76 |
60 |
1,85 |
|
Усього |
1075 |
8,03 |
4180 |
14,38 |
765 |
14,49 |
435 |
12,59 |
445 |
13,05 |
835 |
13,95 |
265 |
8,17 |
Місячний виробіток 1-го працівника |
4,18 |
|
4,84 |
|
3,3 |
|
5,76 |
|
6,82 |
|
7,48 |
|
2,7 |
|
|
Кількість робітників |
|
32 |
|
60 |
|
16 |
|
6 |
|
5 |
|
8 |
|
12 |
|
Мінімальна кількість робітників |
|
15 |
|
30 |
|
15 |
|
6 |
|
5 |
|
6 |
|
12 |
Підставляємо отримані тривалості потоків (округлені до десятих) на відповідних об’єктах у матрицю 2 і розраховуємо часові параметри потокового виробництва.
